卜妙文 杨伟才
湖南省第三工程有限公司 湖南省 湘潭市411100
摘要:将地下室底板与塔吊基础相结合。塔吊基础四周在同底板厚度中间位置设置止水钢板,支模施工同底板后浇带做法。通过设计复合认可后施工,成功地解决了塔吊基础下沉式及上空式施工方法工艺弊端。
关键词:塔吊基础;永临结合;基础稳定性;安全性;经济性
一、前言
随着近十年建筑业迅猛发展,高层施工对塔吊使用要求多,能布置塔吊的项目都安装,据不完全统计全国每年塔吊的使用量约50多万台。由于高层设计基本上附带有裙楼及地下室,而附着式塔吊独立高度及有效使用高度约35米左右。而高层98%的塔吊均需要靠近主楼设置及基础设计到拟建建筑地下室内。
针对上述情况,我公司在施工方法上,通过不断总结经验,从节约资源、绿色环保、机械及作业人员的施工安全等方法上进行改进和创新,通过利用塔吊基础与拟建建筑物底板及基础构件相结合施工,避免:①.在底板中预留临时洞口,解决施工期间塔吊基础积水,后浇筑防水处理难问题。②.上空式塔吊基础基础持力构件处理及后期基础拆除成本过高。永久底板与临时塔吊基础相结合节约了混凝土、钢筋、人工、抽水台班使用量又增强了塔吊基础稳定性及安全性。并形成了一套比较先进的施工方法,该方法首次在我公司三建?天易江湾工程中应用,取得了很好的经济效益和社会效果,为有地下室内设置塔吊基础,解决了一大难题。现将该施工工艺及方法总结并形成本施工工法。
二、 新工艺特点
采用内置塔吊基础兼地下室底板复合施工工法具有如下特点:
1塔吊基础与拟建建筑物底板钢筋混凝土组合施工。
2避免了塔吊基础基础持力构件处理及后期基础拆除成本。
3避免在底板中预留临时洞口,解决施工期间塔吊基础积水,后浇筑防水处理难问题。
4永久底板与临时塔吊基础相结合节约了混凝土、钢筋、人工、抽水台班使用量。
5塔吊基础与地下室底板浇筑成整体大大增强了塔吊基础稳定性及安全性。
三、适用范围
该工艺适应拟建房建地下室建筑内塔吊基础施工问题的处理。
四、工艺原理
塔吊基础面平地下室底板面,塔吊基础四周在同底板厚度中间位置设置止水钢板,塔吊基础面、底筋对比地下室底板配筋取大值绑扎施工,如底板底高于塔吊基础底需留设底板插筋。
五、施工工艺及操作要点

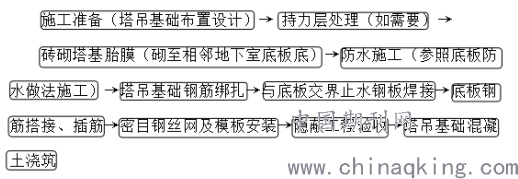

1 施工工艺流程
2操作要点
2.1 施工准备
1、地下室基坑土方大致完成。
2、项目地勘报告、施工图纸、塔吊基础施工方案已齐全。
3、施工用电及用水已就绪。
4、作业人员劳保用品配备到位。
5、材料、设备已安排进场,并按要求进行材料复检和相关试验。
2.2 塔吊基础持力层施工
1、根据使用相应的塔吊使用说明书基础相关参数、项目地质勘探报告、现场实际地质勘察情况、现场施工环境及备用施工资源情况,进行核算确定基础施工方案、基础持力层处里方法。图2.2 -1

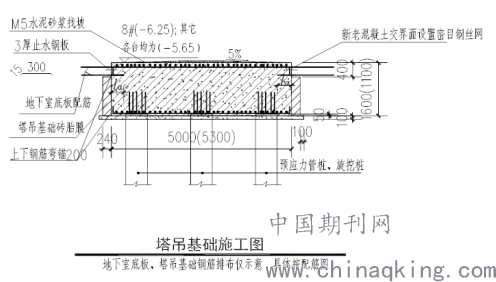

图2.2 -1塔吊基础设计剖面图
2.3塔吊基础防水施工
塔吊基础防水施工同地下室底板防水做法。图2.3-1

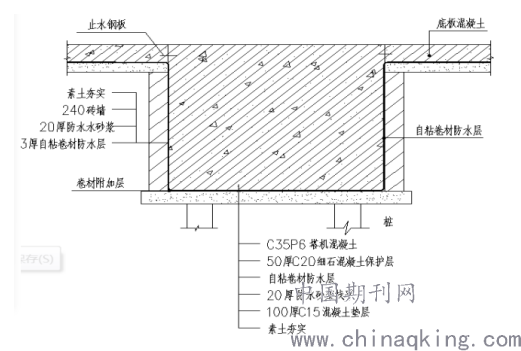

图2.3-1塔吊基础防水剖面图
2.4塔吊基础钢筋绑扎
塔吊基础面平地下室底板面,塔吊基础四周在同底板厚度中间位置设置止水钢板,塔吊基础面、底筋对比地下室底板配筋取大值绑扎施工,如底板底高于塔吊基础底需留设底板插筋。如图
塔吊基础钢筋及底板插筋
2.5混凝土浇筑及养护
塔吊基础隐蔽工程验收后,核查塔吊使用说明书中设备基础混凝土强度、地下室底板混凝土设计强度两者取大值浇筑带防水混凝土。由于塔吊基础一般在1500mm左右厚,属于大体积混凝土浇筑,需采取相应措施防止混凝土基础内外温度相差过大,出现裂缝等质量问题。采用蓄水法养护。
2.6与地下室底板相结合
绑扎塔吊基础四周钢筋前需凿除原密目钢丝网,清理插筋及止水钢板上的锈迹使新老混凝土有效结合,达到最佳防水效果如图2.6-1。四周浇筑底板混凝土时要冲洗干净湿润振捣密实如。塔吊基础混凝土面,在地下室地面建筑装饰标高范围内从机座中心向四周放1%坡防止积水如图2.6-2
图2.6-1新老混凝土交界处凿毛
图2.6-2基础面放坡
六、 材料与设备

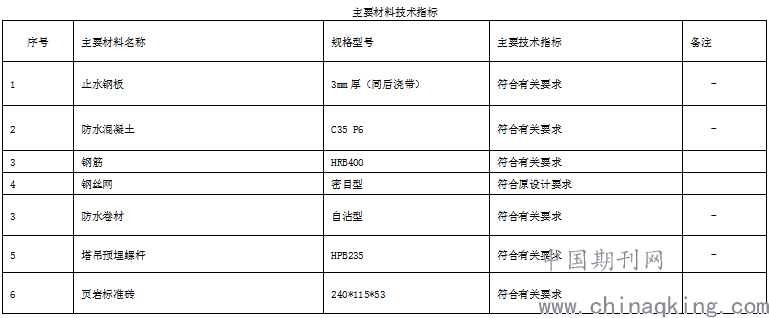

1主要材料技术指标
主要材料技术指标见表

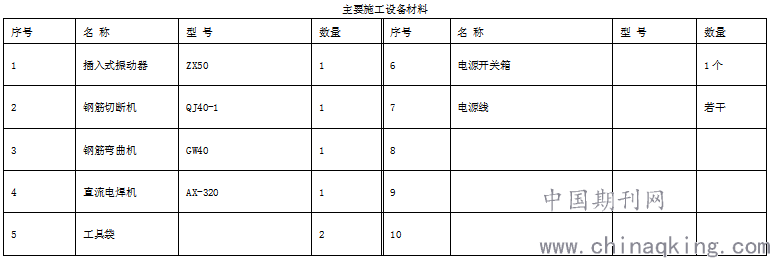

2主要施工设备材料
主要施工设备材料见表
七、质量控制
质量标准
1按照《混凝土结构工程施工质量验收规范》GB50204-2015
2按照《混凝土结构设计规范》 GB50010-2010
3按照《建筑地基基础工程施工质量验收规范》GB50202-2013
4按照塔吊厂家提供的塔式起重机说明书
质量要求
1、承台混凝土均采用预拌混凝土,其混凝土强度等级严格按照方案要求。
2、搅拌好的混凝土及时由厂家运至浇筑地点入模浇筑,浇筑前要检查混凝土是否分层离析,由试验员检查坍落度是否合格,控制混凝土坍落度144mm~160mm,要保证混凝土拌合物的粘聚性和保水性。
3、混凝土振捣工要做到“快插慢拔”,保证混凝土振捣密实。
4、混凝土表面的水平度不大于1/1000。
5、承台的钢筋应进行复试,复试合格后方可使用。
6、钢筋隐检合格,并做好隐蔽检查记录。
7、承台混凝土在浇筑完毕后12h以内加以覆盖并浇水保湿养护。混凝土养护不得少于14天。浇水次数应能保持混凝土处于湿润状态。
8、基础承台混凝土要留设两组同条件养护试块,留设一组标准养护28d混凝土强度抗压试块,作为塔吊基础验收的依据之一。
八、安全措施
1、应遵守的相关安全规范及标准:
《施工现场临时用电安全技术规范》(JGJ46-2005)
《建筑机械使用安全技术规程》(JGJ33-2012)
《建筑施工安全检查标准》(JGJ59-2011)
2、在塔吊单位入场前,同其签订安全生产协议书和临时用电协议书。
3、现场电气线路应由项目部电工负责安装,维护和管理用电设备,严禁非电工人员随意拆改。
4、电焊时施工人员持证上岗并戴齐安全防护用品。
5、振捣器必须由专人使用,操作者应按规定戴好绝缘手套,穿绝缘鞋。
6、振捣器使用前应检查电源、电缆、漏电保护器及接地是否正常,电源线严禁拖在钢筋上使用,应随时用木制(或塑料)三脚架架空。
7、塔基施工过程中,应注意边坡变动情况,如发现有裂纹和部分坍塌现象,操作人员立刻撤离施工现场。
九、 环保措施
1严格执行国家施工现场文明施工有关规定:
《建筑施工现场环境与卫生标准》(JGJ146-2004)
《建筑施工场界噪声限值》(GB12523-2011)
2在塔吊基础施工现场,实现人与物、人与场所、物与场所、物与物之间的最佳组合,使施工现场秩序化、规范化、体现文明环保施工水平。
3注意环境卫生,防止污染附近的环境。施工现场组织文明施工,树立环保意识。?
4防水施工卷材保护膜及时清理回收入袋,保证施工现场的整洁。
十、 效益分析
10.1目前塔吊广泛运用到房屋建筑工程、土木工程、工业安装工程,房屋建筑工程偏多,由于各专业、各项目施工环境及条件不同导致塔吊基础施工无法制定相应的标准及规范,施工方法参差不齐,将地下室底板与塔吊基础相结合。塔吊基础四周在同底板厚度中间位置设置止水钢板,支模施工同底板后浇带做法。通过设计复合认可后施工,成功地解决了塔吊基础下沉式及上空式施工方法工艺弊端,该方法已在公司多个项目上推广运用,大大提高了塔吊运行的安全性,同时地下室底板防水得到了有效控制。产生了较大社会效益和经济效益表现在如下几个方面:
1节省钢筋、混凝土,节约材料成本。
2减少破除塔吊基础混凝土建筑垃圾的处理,有利绿色施工和环保。
3节约了能源,直接省下了机械破除台班费、抽水台班费、氧割费。
4避免了底板预留施工洞口防水处理人工和材料费节约施工成本。
5施工进度快,人工费用少。

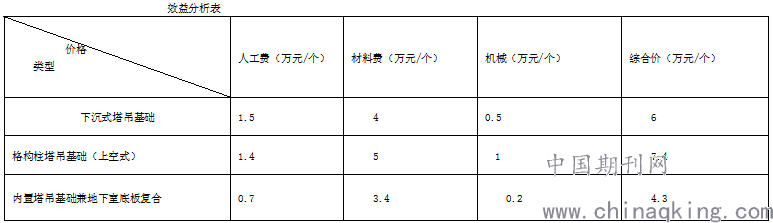

综上所述,在经济效益方面可节约成本对比下沉式:6-4.3=1.7万元/个;对比上空式:7.4-4.3=3.1万元。
十一应用实例
三建*天易江湾始建于2016年9月8日,竣工于2019年5月29日。建筑面积156300平方米,剪力墙结构。该项目位于湖南省湘潭县,北邻滨江大道、西邻杨柳北路,位于湘潭县核心地段。项目总投资约4亿元,包含地下车库、地下人防工程、6栋商住楼,布置5台塔吊均在地下室内,有效解决传统塔吊基础部位渗漏等系列质量安全问题通病,得到前来观摩各界人士好评,助力项目获得了湘潭市工程质量常见问题专项治理示范工程及省质量观摩工地、湖南省优质工程。节材、节能、节劳动力资源方面显著助力项目获得了湖南省绿色施工示范工地。同时为项目部节约了近10万元成本。
