浅谈人防工程平战转换之建筑设计与技术措施

发表时间:2021/3/19   来源:《建筑实践》2020年第32期   作者:陈兆倩
[导读] 了解平战转换的内容与时间要求,掌握平转转换的技术措施,常见问题如何处理。
        陈兆倩
        南京优佳建筑设计有限公司(江苏省南京市 210000)
        摘要:了解平战转换的内容与时间要求,掌握平转转换的技术措施,常见问题如何处理。
        关键词:平战转换,技术措施,处理方式,一次设计分步实施。
人防工程建设结合城市建设需要,平时为经济建设和人民群众生产生活服务,解决了购物难、停车难等问题,另外还可以实现防灾需要,同时满足战时的使用和防护要求,这就需要在设计上采取可靠的转换技术措施,能够使其有效的为平时、战时服务。近年来,我国人防工程平战功能转换技术逐步走向标准化、定型化,为平战功能转换提供了可靠技术保证。
        1.平战功能转换的时间要求:
人防工程平战转换按照早期、临战、紧急转换三个时间段完成。
a.早期转换:物资、器材筹措和构件加工应在30天内完成。b.临战转换:后加柱子安装和对外出入口及各类孔口的封堵应在15天内完成。c.紧急转换:防护单元联通口的转换及综合调试等工作应在3天内完成。
2.不能预留预埋的转换内容:
平战结合的防空地下室中,下列各项应在工程施工、安装时一次完成:
a.现浇的钢筋混凝土和混凝土结构、构件。b.战时使用的及平战两用的出入口、连通口的防护密闭门、密闭门。c.战时使用的及平战两用的通风口防护设施;d.战时使用的给水引入管、排水出户管和防爆波地漏。
3.平战空间转换之建筑设计措施与常见问题:
临战对地下室的主体进行平战转换,下面就各个部位来分析转换技术措施、常见设计问题与处理方式:
3.1. 因平时功能需要,在人防顶板或多层防空地下室的防护密闭楼板上开设采光窗、平时风管穿板孔或者设备吊装口,该口净宽不宜大于3米,净长不宜大于6米,一个防护单元也不一宜超过2处。临战前采用加盖钢筋混凝土封堵板,并进行密闭、防水与填土处理。考虑材料体积与重量均较大,施工繁琐,近年来设计中已经不采用,因此人防的顶板避免开设任何洞口,确有无法避让的情况,应符合当地相关部门的认可后方可设计。
3.2. 因平时功能需要,人防与非人防衔接处会有较多出入口与连通口,洞口大小不一。其处理方式有两种,一个是利用平时的汽车坡道、楼梯间作为战时主要、次要出入口部,通过防毒通道、密闭通道衔接,注意防毒通道与密闭通道均符合面积要求。当已经满足战时的口部功能与疏散宽度要求后,第二种衔接方式一般采用钢筋混凝土预制构件、型钢构件、一樘钢筋混凝土防护密闭门、一樘钢结构防护密闭门、一樘防护密闭门加一樘密闭门封堵方式解决。和水平构件封堵相同,早期的人防项目可以选用构件封堵方式,近年来为适应人防应急准备需要,防护功能转换优先采用转换速度快,转换工作量小的标准定型防护密闭门进行转换。
3.2.1.采用一道墙两侧分别安装一樘人防门(门框墙外侧设防护密闭门,内侧设密闭门)的方式。该方法临战基本没有转换工作量,设计时应注意以下三点:a.一樘防护密闭门和一樘密闭门的封堵方式,设计中注意两樘人防门的门框墙厚度不小于0.5米。b.当采用两樘钢结构人防门封堵时,在钢结构防护密闭门外侧设置堆垒层,下段厚度不小于1.0米,上端厚度不小于0.5米。
3.2.2.采用一樘防护密闭门式临战封堵的设计方式。
按照RFJ01-2008图集显示,洞口宽度不大于2米可以选用钢筋混凝土防护密闭门,大于2米的必须选用钢结构防护密闭门。根据材料对早期核辐射衰减作用原理,防护密闭门的外侧应设置堆土层,设计应注意两种门外堆土层的厚度不同。当设一樘钢筋混凝土防护密闭门作为临战时封堵时,堆土层的宽度下端不小于0.5米,上端不小于0.25米。当设一樘钢结构防护密闭门作为临战时封堵时,堆土层的宽度下端不小于1.0米,上端不小于0.5米。

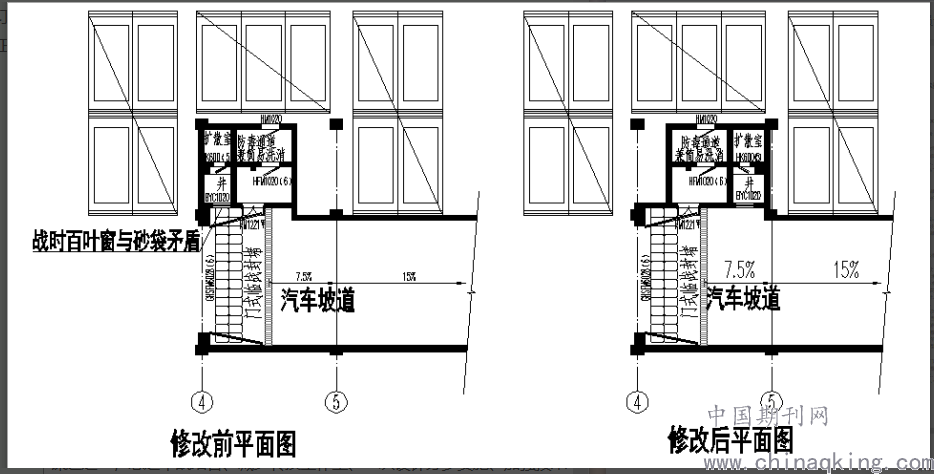

在人防地下室设计中通常利用汽车库的对外坡道作为战时的出入口。坡道入口处仅设一樘钢筋混凝土防护密闭门,该门临战前关闭,并设置土袋堆垒层。设计时首先应考虑防护密闭门外1500范围内不能有其他门窗洞口。否则临战堆垒层会严重影响战时出入口的正常使用。如修改前平面图示,堆垒层堆垒后堵住战时排风窗。经过镜像调整后,如修改后平面图示,可以避让开堆垒层,而且对平时功能没有影响。

对于乙类人防、核6B级甲类人防及战时无人员停留的核5级核、6级甲类人防,当采用封堵的钢筋混凝土构件或人防门厚度不小于0.25米时,可不设土袋堆垒层。
3.2.3.防护密闭门和密闭门的构造特点之一是需要地面伸出高度不小于0.13米的钢筋混凝土门槛。因平时人员、汽车和自行车通行、疏散等功能需要,地面不能出现障碍物,此类设计应采用活门槛人防门,即平时地面无门槛,临战将活门槛安装在门框墙内侧适当位置,并用膨胀螺丝固定后即可投入使用。设计时应注意钢筋混凝土底部的门槛高度做到和面层同高。活门槛平时可以置于预制构件室或者直接固定在相对应的人防门一侧墙体上。
3.3.地下室平时与战时均需要进、排风井来保证地下室的通风质量。平战转换的设计方式有三种:a.尽量采用平时和战时共用的通风竖井设计形式,具体为一侧通过防护密闭门和密闭门通向平时的机房,一侧通向扩散室,平时打开防护密闭门与密闭门直接通风,临战关闭这两樘门启用扩散室的防爆波活门。这种设计布局明确合理,维修维护方便,战时转换迅速也防护可靠,且可以作为工程的备用出入口。b.如果只有平时使用战时不使用的竖井或垂直出入口,可以采用两种方式:首选竖井通过防护密闭门、密闭门与集气室相连的形式,另外一种形式为通风竖井或垂直出入口上方进行水平封堵,由于转换施工繁琐,可靠性一般,现在已经不再设计使用。
3.4.战时防护单元一旦遭到炸弹击中,为减少人员或物资受伤害的数量,需要设置抗爆单元,单元由抗爆挡墙隔墙围合而成。抗爆挡墙隔墙有4种材质:厚度不小于0.12米的现浇钢筋混凝土墙体、厚度不小于0.25的现浇混凝土墙、厚度不小于0.12米的预制钢筋混凝土构件组合墙体、高度不小于1.8米厚度不小于0.5米的砂袋堆垒。设计中尽量采用砂袋,对平时功能没有影响,战时也可以自由围合抗爆单元空间。砂袋材质的抗爆隔墙为梯形堆垒,下端较厚,图纸中应该充分表达最厚端尺寸,才能避让干厕、水箱等设施。建议有些平时因功能存在的砖墙可以直接采用钢筋混凝土墙体或者混凝土墙体方式。
3.5.江苏省苏防(2018)70号文中明确要求战时除了抗爆挡墙隔墙、三等医疗救护工程的内部隔墙、干厕及一二等医疗救护工程的可移动医疗设施可以平时预留外,其他土建墙体均应平时设计并实施到位。土建墙体主要是指战时的进排风机房、配电间、防化通信值班室、防化器材储藏室的围合砖墙体。建议采用战时排风机房与防化器材储藏室合并设置,配电间与防化通讯值班室合并设置。人员掩蔽工程的厕所可以平时不砌筑到位,但是厕所布置地漏与污水坑,应平时预留好位置,保证排水立管不影响平时的使用。但是所有医疗救护站的厕所平时应落实到位。物资库建议也设置一个干厕,可以临战前在进行转换。一、二等医疗救护工程的墙体均平时应一次性落实到位,所以平时功能应与之对应,建议按储藏、培训等可以小空间的功能设置。
6.总结
防空地下室平时和战时的功能不同,如何进行巧妙的设计采用一些平战转换的措施一直是人防建筑设计的重点课题之一,总之平战结合、减少转换工作量、一次设计分步实施、加强技术与物资储备是设计原则,要确保人防工程成为符合城市建设和人民生活需要的工程,战时又能经济、可靠、快速转换成为防护状态。
参考文献
1、《人民防空地下室设计规范》(GB 50038-2005)
2、《人民防空地下室建筑设计》
