利用电子道尺对高铁线路精准起道的研究与思考

发表时间:2021/3/23   来源:《建筑实践》2020年12月35期   作者:高京
[导读] 为满足高铁运输安全,高质量的完成线路维修任务,我们小组针对高铁日常人工起道捣固作业进行研究,利用数学模型通过相似原理进行演算总结,得出了道尺水平变化量与理论起道量之间的关系,用以指导高铁线路精准起道。
        高京
        中国铁路呼和浩特局集团有限公司呼和工务段 内蒙古 乌兰察布 012300
        摘要:为满足高铁运输安全,高质量的完成线路维修任务,我们小组针对高铁日常人工起道捣固作业进行研究,利用数学模型通过相似原理进行演算总结,得出了道尺水平变化量与理论起道量之间的关系,用以指导高铁线路精准起道。
        关键词:精准起道  相似原理  系数关系
         1.课题背景
        随着列车运行速度的不断提高,铁别是首条草原高铁的开通,作为直接负责养护维修的我们,责任尤为重大。为了使高铁线路达到 “高平顺性、高稳定性”状态,实现线路维修“精准性、零故障”目标,这就要求我们必须站在科学角度对线路维修进行细致的分析、研究,得出一套有根据,高效率的高铁维修模式。本文针就高铁线路精准起道而进行深入的研究与思考,旨在解决线路高低不良,使其达到一种“高平顺”状态。我们研究小组建立了起道模型,演算出逐枕的精确起道量,并且保证起道精度在1mm范围内,用来指导高铁线路精准维修。
         2.起道模型的建立与验算
        2.1起道模型

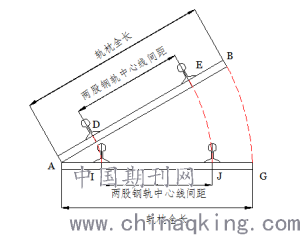

        起道模型主要是模拟标准股起道作业。钢轨及轨枕几何状态的变化轨迹:以非标准股轨枕头为圆心,以基准股一侧轨枕和对应钢轨点至圆心长度为半径做圆弧运动。如图1所示。

        图1
        2.2起道量演算过程

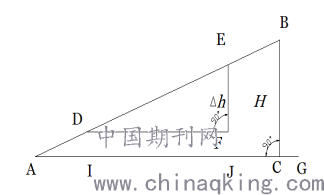

        以上述起道模型(图1)投影到数学模型。如图2所示,

        图2
        EF为标准股起道后道尺水平变化量△h。
        BC为标准股理论起道高度H(测量仪器给出的标准股起道量,为已知数)。
        DE为两股钢轨中心线间距离(轨距+一个轨头宽度)。
        AB、AG为轨枕全长。

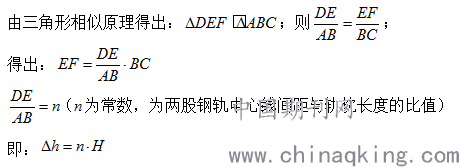

        由此我们得出理论起道量H与道尺水平变化量△h的关系: △h=n-H
进而我们得出一个结论:影响起道质量的因素只与两股钢轨中心线间距离和轨枕长度有关,与其他因素无关。
        在这个公式中H为已知数,n为常数 ,则现场作业时道尺水平变化量△h通过公式算出来也是一个已知数。也就是说我们可以通过现场每根枕的H值,算出每根枕对应的△h值,通过△h值完成对标准股的起道作业。标准股起道作业完成后,我们需要对起道地段标准股一侧进行人工捣固,捣固完成后另一股对水平为“0”即可。
        从上面的推导过程我们可以看出,利用公式进行高铁线路起道作业,理论上起道精度可以达到0mm。但是由于电子道尺的精度只有0.5mm,还有起道过程中各种原因产生的误差,我们仍然可以控制精度在1mm以内。
        2.4传统电子道尺起道方式和模型起道效果比较
        在传统起道作业中,虽然我们通过测量仪器知道起道理论高度为H,但是我们仅仅通过一根电子道尺很难知道H的数值。我们经常会认为△h=H,这就导致我们利用电子道尺起道作业时“失去精度”。
        我们以60kg/m、Ⅲ,标准股起道H=10mm为例:
        按照上面推算的公式可以反算出实际起道高度H`
H`=△h/n=10/0.58=17.24mm
则,原本标准股起道高度在10mm,实际上却起了17.24mm。
        2.3线路以及各类型道岔起道量对照表
        根据模型系数关系,对线路和道岔起道进行分类统计。要特别注意的是:道岔起道时,必须以直基本股为标准股,曲线地段时曲线下股为标准股,直线地段通常以左股为标准股。具体起道量系数如下表:

表1

        表2

        50kg/m 1/9道岔逐枕起道量系数表(图号:CZ2209)

表4
3.现场作业流程及成果
        3.1现场作业流程图

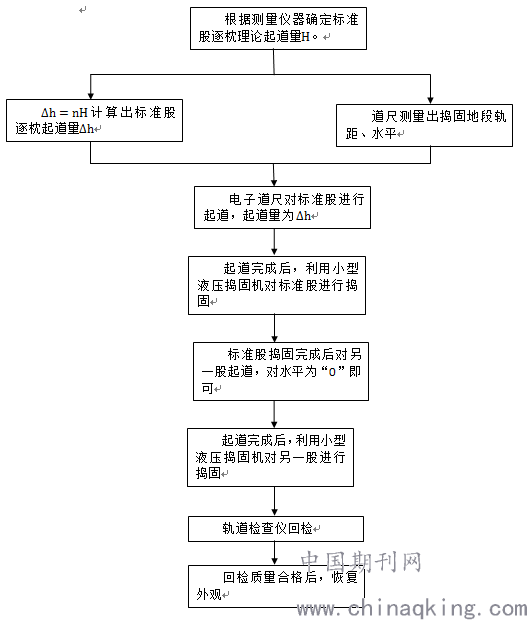

        结合模型和现场作业,模拟起道过程确定起道作业流程图如下:

        表5
        3.2作业效果

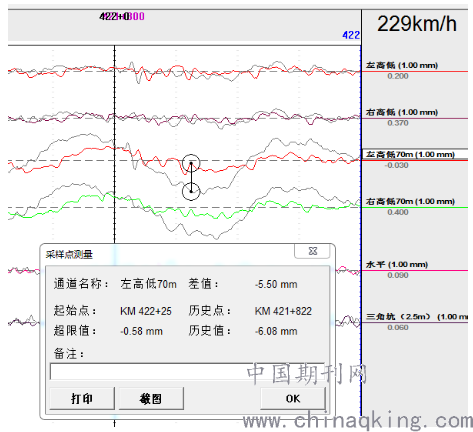

        3.2.1京包客专线上行正线K422+025m处起道捣固作业前后效果对比(利用电子道尺起道对照表指导现场作业),如图3:

        表6

        图3
        从作业前后轨检车图纸对比分析我们可以看出,按照这种起道方式达到了良好的作业效果,且误差在1mm范围内。

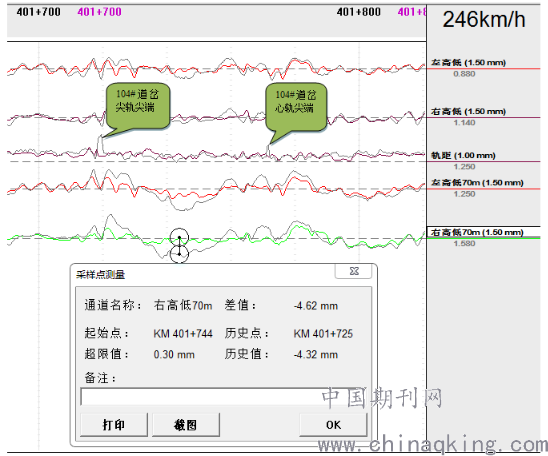

        3.2.2京包客专线卓资东高速场104#道岔起道捣固作业前后效果对比(利用表1系数值算出道尺起道量指导现场作业),如图4:

        图4
4.结语
        此种模型充分考虑现场起道时的轨道几何状态变化,经过科学的数学演算,成果科学可靠,利用公式指导现场实践取得了良好的作业效果,起道精度达到1mm,达到了利用电子道尺精准起道的目的。通过此次课题研究,不仅为高铁线路维修起道捣固作业项目提供了理论支持,而且为高铁队伍对于线路维修指明了科学严谨的思路。
