某场馆建筑钢结构施工快速建造关键技术

发表时间:2021/3/25   来源:《建筑实践》2020年12月第35期   作者:刘龙飞 张强 张起铭
[导读] 随着社会发展,如何在最短时间内实现建筑物的投入使用已越来越
        刘龙飞  张强  张起铭
        中国建筑第八工程局有限公司  上海市  200122
        摘要:随着社会发展,如何在最短时间内实现建筑物的投入使用已越来越受到关注。本文结合某工程案例,以EPC模式下的会展项目实现快速建造,归纳了具有会展特色的施工管控创新特点,对同类型项目快速建造施工具有一定的参考意义。
关键词:会展中心;钢结构;快速建造;EPC模式
1.工程概况
        杨凌国际会展中心综合展馆项目位于咸阳市杨凌示范区,是陕西省杨陵区农高会的主场馆。项目建筑面积44000㎡,包括展厅、大跨度屋面、会议厅及辅助用房三部分。展厅部分采用钢柱支撑的大跨度钢结构,屋面采用空间桁架结构,辅助用房部分的结构采用钢框架结构、钢框架结构+中心支撑结构。总用钢量约8100t,金属屋面2.7万平,构件类型包括箱型柱、钢楼梯、H型钢梁、箱梁、圆管、系杆支撑、檩条等。结构形式复杂多样。钢结构及金属屋面合同工期为6-8月份,共87天。

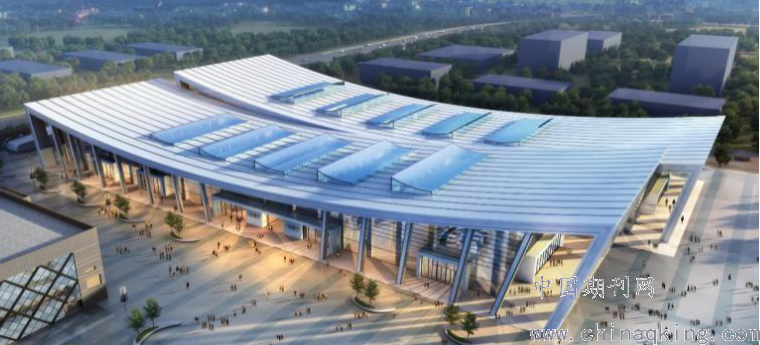

杨凌国际会展中心综合展馆项目效果图
2.技术特点
        (1)技术先行,策划管控。针对项目紧,任务重的事实。通过合理管控在有限的时间内协调加工厂资源(产能满足备料及加工)、现场劳务资源,机械设备,及运输等资源体系;在前期将技术工作做充分,真正做到“兵马未动,粮草先行”。
        (2)合理优化,快速穿插。制定管控计划,合理组织安排工序穿插作业,管理人员有效衔接各方资源,从构件加工运输,再到现场安装无缝对接。加强加工厂监造管控,提升现场计划管控水平,采取单根跟踪构件,现场协调资源,预警调整等不同措施保证现场工序的合理进行。
        (3)履行管理职责,克服困难环境。施工现场场地狭小,合理的堆放各区构件,减少二次倒运,同时杨凌示范区在6-9月份,是典型夏季多暴(急)雨季节,及时预备好钢板及石子保证道路畅通。
3.施工组织
3.1管理人员组建
        在项目初始,明确项目组织架构和人员分工。引入具有大型场馆现场抢工经验的一线管理人才总控项目;技术以具有在大型场馆和金属屋面积累丰富经验的技术人才担当;现场安全启用具有“安全管理之星”称号的人才。并专设计划协调这个岗位,主要协调构件的加工运输,至现场的堆放全过程,保证构件能够按照计划顺利执行。
3.2劳务队伍组织
        公司统筹各方优势劳务资源、协同调配具有丰富会展施工及抢工经验的劳务合作单位,以钢构,金属屋面,防火涂料等分类组织,全力以赴保证本项目进度情况,且另外确定一家备用队伍,以应对施工现场劳动力突发紧张的情况。
3.3安全保障措施
        高峰期时有近700名工人,根据公司安全生产制度,对所有人员入场做好三级教育、实名制管理,施工前安全交底制度,针对安全管控重点,定期组织专项检查,确保安全可靠运行。
3.4技术保障措施
        根据方案直接指导现场施工的技术交底,保证人人知道怎么做,提高全员质量意识,及时做好现场复核、指导。项目充分发挥EPC承包模式优势,结合现行规范,功能要求,现场条件进行优化设计;编写切实可行的施工方案,规范做法和标准,为项目开展保驾护航。屋面结构形式选择上在保证效果和质量的情况下,基于施工进度和质量管控考虑,通过网架与桁架用钢量、结构形式、措施费用、施工周期等方面对比,最终大跨度展厅采用钢桁架方案。
3.5领导带班巡查指导
        公司领导高度重视,常驻项目协调推动各分包资源,在现场项目部召开项目进度协调会,为项目施工保证提供坚实后盾。
3.6进度计划管理制度
        (1)建立项目计划管理体系,严格落实计划管理和模块计划管理,分解任务,编排进度日报,以“天”为单位细化工期,关键节点以小时计算,每日进行工期考核和对比,对施工计划及时纠偏,保证施工进度。
        (2)项目部践行“起跑即是冲刺,开局即是决战”口号,制定严格工作作息时间,全体人员两班倒,保证项目建设24小时不停歇。按照每日的时间节点进行生产任务分解,从构件加工制作到现场生产安装责任到人,每日销项对生产进度计划实行动态管控,及时预警调整,保证工期节点按时完成。


        (3)每天召开项目碰头会,每周组织各劳务负责人及分公司领导面对面沟通施工问题,确保公司-项目部-分包之间无缝对接,第一时间协调各方资源解决项目所遇问题,根据各专业特性,科学合理划分各分包施工界面,避免专业交叉带来施工内容遗漏现象。
3.7物资、机械管理
        (1)编制现场构件需求计划,要求供货商根据现场安装需求合理安排生产线,根据需求计划安排构件加工。公司组织具有丰富构件制作加工经验的人员长期驻场监造,督促工厂加工质量及进度,随时与项目沟通,确保现场安装需要。
        (2)构件从加工厂装车时必须按现场要求装车,优先安装的先发车,根据不同的先后顺序安排装车,决不能让加工厂自由装车发货;保证加工完成的构件能够第一时间达到现场,为现场安装创造有利条件。
3.8现场安装管理
        (1)工序交叉方面,根据现场进度及各专业情况穿插作业,合理调整生产进度;保证现场各工序有序衔接。避免出现人员窝工,或者工作面出来后,下道专业由于其他原因不能及时跟进问题。
        (2)针对施工现场雨季施工,雨季场地泥泞难行,条件受限,项目进购集配石,砖渣铺路,并租赁200多块钢板保证道路畅通。保证施工过程小雨不停,大雨停止吊装及高空作业;在大风天气,采取焊接平台及防风罩棚等措施保证现场施工。
        (3)设置临时堆场,满足现场场地狭窄,构件无处堆放的难题。但在实际管控中应注意合理分配卸货地点,根据现场安装进度情况,能在现场尽快安装的构件尽量放在现场,如暂不需要的构件应考虑放置在中转堆场或不碍事处,尽可能减少构件的二次倒运。
        (4)机械投入保证现场生产工作连续高效运转。甚至提前安排大型吊车进场等待,宁可窝工,不可停工。机械司机三班倒,实现人员休息,机械24小时不停歇,保证现场吊装安装不停歇,从而保节点保进度。
3.结语
        随着近几十年来社会的发展,钢结构体系的结构在整个建筑领域凸显出越来越重要的地位。作为钢结构工程,在合理组织资源,有效的现场管控措施下,能够较好的完成快速建造的目标,取得较好的经济效益和社会影响力。更有如本项目这种EPC模式的管控,更能有效的整合各参建方,向着一个目标前面,是对整个建设领域的一次新型管理的总结和提升。
参考文献:
[1]屈壮,薛颖.超高层建筑钢结构施工关键技术分析[J].门窗,2018(02):87.
[2]张祖峰.浅析大型钢结构工程施工关键技术选择与应用[J].建材与装饰,2018(01):44.
[3]许魏魏,张浩申.土木工程钢结构施工关键技术研究论述[J].山东工业技术,2018(01):92.
