胡仁海 李大桢 苑春蕾 林志平 杨程
中国建筑第二工程局有限公司华南分公司,海南海口,570100
摘要:在建设工程活动中,经常会遇到房心土回填影响施工进度和回填不密实引起土方沉降的问题。采用在首层增加结构板,房心土回填一半,再沿正负零墙柱外围设置砖砌挡土墙,可很好地解决房心土回填影响施工进度及土方沉降的问题。首层增加结构板,下部结构完成后即可进行上部结构施工,不需等待地下室外墙防水和房心土回填,省去浇筑垫层工序,从而使上部结构施工得以提前;挡土墙内侧房心仅需回填部分土方平衡外侧回填土侧压力,无需分层夯实和填满;挡土墙中部设置钢筋混凝土腰梁,提高挡土墙抗倾覆能力。该技术可很好地解决房心土回填影响施工进度和房心土沉降的施工难题,具有很好的推广应用价值。
关键词:建筑工程;半地下室结构;地下室外墙防水;砖砌挡土墙;房心土回填
1工程概况
无忌海项目(三期)位于海口市琼山区红旗镇,是海南省“十三五”重点项目,项目总建筑面积11.5万m2,其中地上总建筑面积8.4万m2,地下室总建筑面积3.1万m2,半地下室,局部地下一层,地上共有21栋5~6层的多层住宅。本工程地下室采用筏板+下柱墩基础,住宅楼采用短肢剪力墙+框架结构,基础形式为柱下独立基础。
本工程楼栋多,地下室面积较大,外围楼栋(35#、40#、43#、44#楼)为半地下室结构,主楼负一层仅电梯前室区域属地下室范围,其余区域位于地下室外墙之外,负一层层高约6米,主楼房心土回填工程量大。
2方案比选
针对本工程地下室的情况,传统施工流程为下部主体结构施工完成,进行地下室外墙防水施工,防水施工完成后进行房心土回填,房心土回填完成后浇筑首层垫层,再进行上部主体结构施工。该方法耗时长、受天气影响大、回填土易出现不密实的情况,可致使房心土沉降。
为加快工期,避免传统做法的质量风险,经与设计单位、建设单位洽商,决定增加首层结构板,在首层增加结构板,使上部结构施工不受地下室外墙防水和房心土回填的影响;沿下部结构墙柱外围增加砖砌挡土墙,房心土仅需回填一半高度平衡外侧回填土侧压力,不需分层回填夯实和填满,从而大大加快施工进度,保证施工质量,具有很强的适用性和经济性。
按原设计,主楼肥槽区域回填至室外设计标高,房心回填至主楼正负零标高-0.15m后,浇筑主楼首层垫层,再施工上部主体结构。35#、40#、43#、44#楼负一层建筑面积3000平方米,层高按6米计算,房心回填土工程量约18000立方米。采用砖砌挡土墙解决房心土回填施工技术,房心土仅需回填一半,回填量减少9000立方米,节约工期25天,且无房心土沉降隐患。
挡土墙采用MU10.0蒸压灰砂砖、M10.0水泥砂浆砌筑,墙厚370mm、墙长426米、墙高5.8米;地梁宽370、高400mm,腰梁宽370、高300mm,钢筋混凝土结构,混凝土强度等级C30。经计算,砖砌挡土墙解决房心土回填施工技术增加收入216.66万元,增加利润91.91万元。

图1.砖砌挡土墙平面布置图
图2.砖砌挡土墙立面图
图3.砖砌挡土墙剖面图
3施工要点
3.1挡土墙地梁施工
下部主体结构完成,继续上部主体结构施工。下部主体结构强度达到规范和设计要求后,拆除支撑体系,进行地下室外墙防水施工,防水施工完成后,即可进行挡土墙地梁施工。

为防止承台间土方沉降引起挡土墙开裂,先将承台间空隙用土方填平,再在承台顶部设置钢筋混凝土地梁。地梁截面尺寸370×400,内配8C14,箍筋C8@200,C30混凝土浇筑。
3.2下部挡土墙砌筑
(1)挡土墙采用MU10.0蒸压灰砂砖、M10.0水泥砂浆砌筑,墙厚370;
(2)砌筑时灰缝需饱满,不得出现通缝、瞎缝、透明缝等质量缺陷;
(3)砌筑至负一层净高1/2处时暂停砌筑,水泥砂浆达到强度后进行下部土方回填;
(4)当墙体无墙柱,墙长超过4米时,中间需加设构造柱,以提高挡土墙抗倾覆能力;
(5)主楼转角处也需设置构造柱;
(6)构造柱截面尺寸370×300,内配4C16,箍筋C8@200,马牙槎竖向间距300,槎口不低于60mm,先退后进。

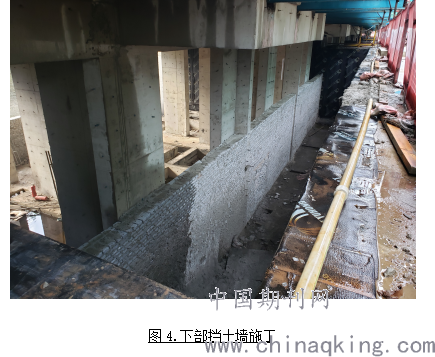

图4.下部挡土墙施工
3.3下部土方回填
(1)两台挖掘机进行填土,外侧一台负责喂土,内侧一台小型挖掘机负责铺填土。
(2)采用满足要求的土料进行回填,挖掘机回填时注意动作轻缓,轻取轻放,防止对挡土墙造成侧向冲击。
(3)为防止挡土墙两侧压力差较大导致墙体倾覆,回填时挡土墙内外两侧同时对称进行回填。
(4)内侧房心回填土适当铺平即可,无需分层进行夯实。外侧肥槽区域回填土需分层回填分层夯实,每层回填厚度不得超过500mm,压实系数需满足设计要求。
(5)不得采用杂填土、淤泥、粉砂、杂土、有机质含量大于8%的腐植土、过湿土和大于20cm石块进行回填,同时结构的侧墙和顶板必须采用粘土回填,厚度不小于1.0m。
3.4挡土墙腰梁施工
(1)下部土方回填完成后,继续砌筑挡土墙至3/4净高时,施工挡土墙钢筋混凝土腰梁。
(2)腰梁截面尺寸370×300,内配4C14、箍筋C6@200,C30混凝土浇筑。钢筋与墙柱需进行植筋锚固,植筋孔深度及锚固长度需满足规范要求。

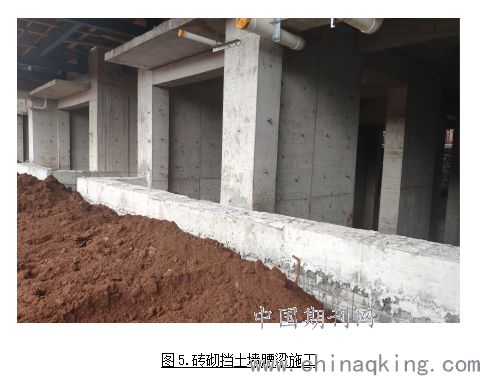

图5.砖砌挡土墙腰梁施工
3.5上部挡土墙砌筑

(1)腰梁施工完成后,继续施工上部挡土墙。挡土墙顶部有结构梁板的,预留180mm高度进行顶砖斜砌。
(2)挡土墙顶部顶部无结构梁板时,需设置钢筋混凝土压顶。压顶截面尺寸370×200,内配4C14、箍筋C6@200,C25混凝土浇筑。

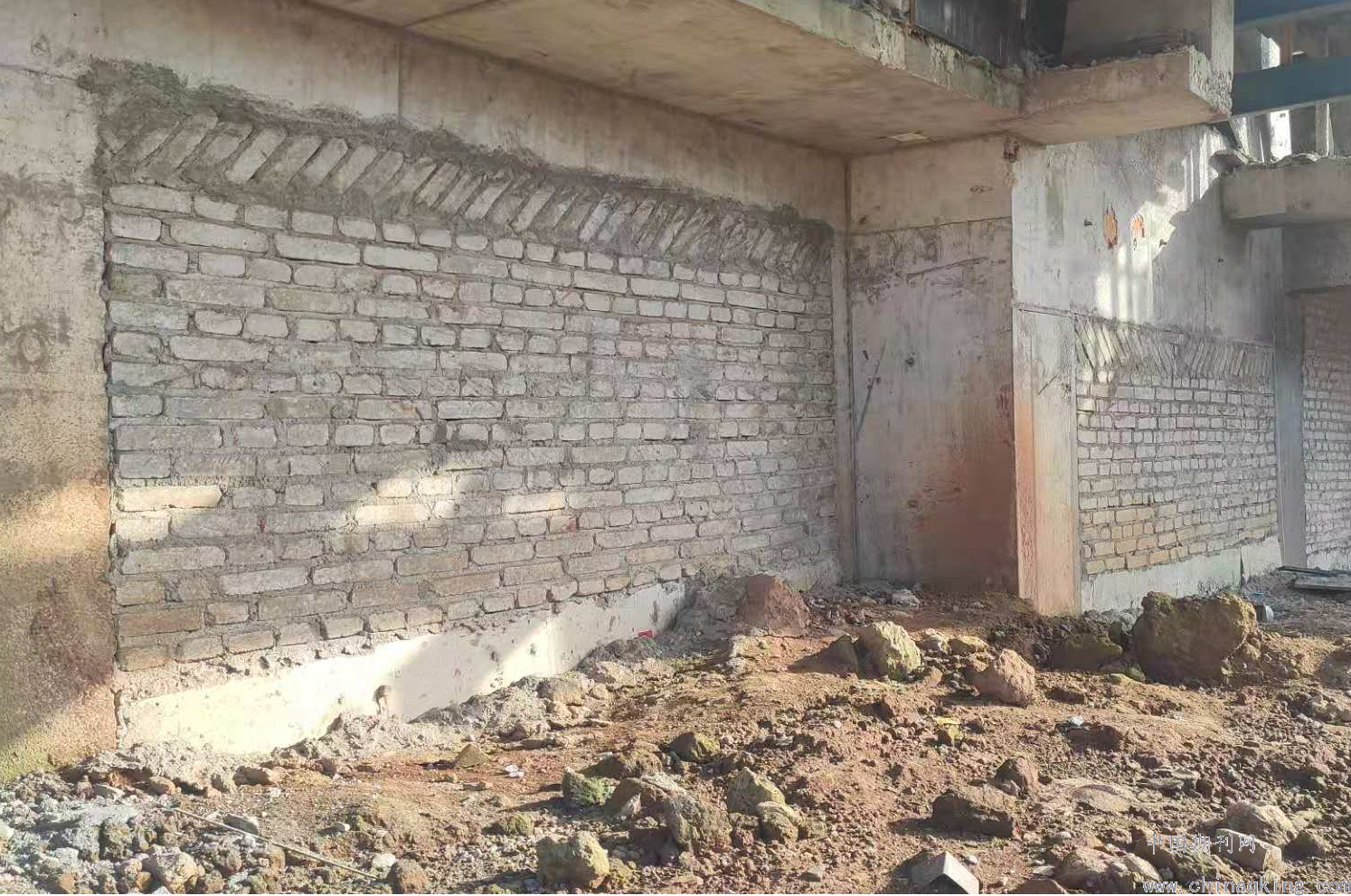

图6.上部挡土墙施工
4结语
传统施工顺序为地下室外墙防水完成后,进行房心土回填,回填完成后浇筑垫层,再施工上部结构,施工工期往往较长。房心土密实度难以满足要求,后期沉降风险大,土方回填容易受天气影响,机械回填作业容易对墙柱结构及预留钢筋造成破坏。
采用砖砌挡土墙解决房心土回填施工技术,使得上部主体结构施工得以提前,从而加快施工进度,缩短工期,还可很好解决房心土回填不密实引起的土方沉降的问题。房心土仅需回填一半,以平衡外侧回填土部分侧压力;挡土墙长度较长时设置构造柱,临空段中部设置钢筋混凝土腰梁,提高墙体的整体性和抗倾覆能力。具有工艺简单、安全可靠、节约工期、经济适用等优点,非常适用于主楼为半地下室结构的工况。
参考文献
[1]王蕾.《地下室砖砌挡土墙的设计与施工》,《四川建筑科学研究》,2002年,04期
[2]李详兵.《简述土方回填施工技术措施》,《科技风》,2010年,11期:第131页
[3]吴幸楠.《独立基础房心回填对地上结构施工影响分析》,《建材与装饰》2019年,27期
[4]成阳.《房屋建筑回填土施工常见质量缺陷与应对措施分析》,《名城绘》,2019年,12期:第322页
【作者简介】
胡仁海,男,1985年7月出生,工程师,项目总工,邮编:570100,电话:15723315234
