UHPC板在室外装饰工程中的施工质量控制与分析

发表时间:2021/3/29   来源:《城镇建设》2021年1月1期   作者:张伟
[导读] 随着中国经济实力的提升与审美水平的变化,越来越多的建筑选择国外设
       张伟
        江苏建科工程咨询有限公司,江苏南京   210031

        摘要:随着中国经济实力的提升与审美水平的变化,越来越多的建筑选择国外设计大师的方案。在一些公建项目中国外设计大师喜欢使用UHPC板材这种材料用作外墙装饰。本文以南京**国际会议中心为例,针对UHPC板的施工技术与质量通病防治措施进行分析。
        关键词:UHPC板;室外装饰;施工质量;控制
        UHPC(Ultra-high Performance Concrete)是具有超低吸水率、超高强度、超强耐久性和耐侵蚀性能的特殊混凝土。采用微观连续级配技术,将水、砂、水泥、硅灰、纤维、外加剂进行搅拌、浇筑和养护以达到基体的紧密堆积和超强的结合体。目前在建筑设计领域(区别于结构领域)使用的UHPC 的 28d 无侧限抗压强度大于 120Mpa;通过纤维增强提高韧性,抗折强度大于 12Mpa。UHPC板的特点是面积可以做的大,形状可以为异型件,表面保持砼质感。UHPC本质是高强度的砼板,强度可以达到C80,其中骨料为1-2mm矿物质石英砂,成品吸水率可以控制在2%以下。
        UHPC 幕墙施工工艺流程如下:测量放线→预埋件施工→龙骨安装→防水板安装→保温安装→防火系统安装→挂件安装→UHPC 面板安装。
        一、UHPC板选材常见问题分析
        1、UHPC板块存在表面色差较大:UHPC板作为饰面板,可以做成较多种面层(颜色、表面质感),使用的主要材料是白色水泥和经过处理的矿砂、外加剂、色料等。理论上,不同批次的产品色泽可以达成一致,但实际操作中很难实现这一点,甚至制作过程搅拌不均匀,同一块板上都会有较明显色差。还有不同批次板块干湿程度不同影响也会有色差,一般在3-6个月后可以趋于一致。实际选用UHPC板时,需注意厂家要有高性能搅拌机械搅拌均匀,粉料配料一致,方可保证出厂的UHPC板的色差肉眼难以看出。
        2、UHPC板面气泡:浇筑UHPC板材时需根据塌落度要求,如500-700的拌合物采用分层浇筑,每层浇筑厚度不大于30mm,每层浇筑后采用橡胶锤敲击侧模;500以下的拌合物采用分层浇筑,每层浇筑厚度不大于50mm,在振动台上振动5-15s等措施,排出气泡。
        3、UHPC表面缺损:UHPC板是近几年开始使用的新产品,UHPC表面缺损的企业标准是小于30*30mm的缺陷可以现场采取措施修补,大于此规格的板块直接作废,无需返厂修复。
        4、UHPC板背栓预埋套筒植入位置不准:UHPC板背部预埋套筒留设不准,会影响现场板材安装。此种情况在板材生产时需精确定位套筒位置。如套筒偏位严禁现场开孔,背板预留套筒位置不对的UHPC板退场。
        二、UHPC成品保护措施分析
        1、UHPC 成品装箱打包
          (1)使用钢板托架、托架垫绝缘防振胶皮,并捆扎牢固;
          (2)按分区装箱发货;
          (3)板块侧边触底摆放或垫层保护,严禁板块硬性接触及悬空层叠或平放;
          (4)设置止滑泡沫防止 UHPC 半成品滑移破坏或震碎破坏;
          (5)绑扎带与板块接触部位务必垫纸箱片隔离保护;
          (6)板块覆膜包装良好。
          (7)禁止用油性笔在侧边书写编号。



2、UHPC 半成品运输

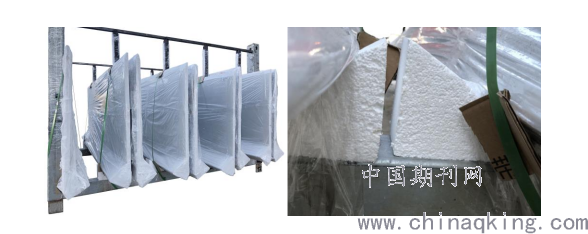

(1)UHPC 板块装车时需侧边立放,底部铺垫木方或木板,保证底部平整有缓冲,背靠背成对立放,设置 2 层架子时、码高不得高于 1.6m,板与板之间用木板隔开,板与板之间或板与其它硬物之间不允许直接接触。据估计,在运输过程中可能会发生位移,从而导致板与硬物之间的挤压变形。
(2)底部托盘与 UHPC 间用泡沫垫做好软隔离;
(3)长途运输时宜打包装箱,并在箱底放置装订木方,便于叉车卸货。
(4)单车运输,禁止与酸碱等腐蚀性或与 UHPC 成分发生反应的化学物品同车运输。
3、UHPC 成品卸货
(1)UHPC 装卸车时,若采用人工搬运卸车,搬运时应轻拿轻放、严禁摔滚,立放时保证地面平整,无硬物损坏 UHPC,垂直堆放时,必须背面边棱先接触地面。叉车卸货时,注意叉车叉起以及放下时应放缓速度,防止破损;
(2)使用叉车平叉卸货,轻叉轻放,防止崩边掉角;
        (3)做好防雨措施;
(4)产品到达施工现场后,卸货前,应对半成品进行外观检查。首先,检查货物装运过程中是否有撞击现象,撞击后是否有损坏。必要时撕下保护膜进行检查;
        (5)务必检查套筒安装质量是否符合设计要求;
(6)检查半成品保护膜是否完好,无保护膜的有无破损,卸车前补贴保护纸。
4、UHPC 成品堆放
(1)构件进场时应堆放整齐,防止变形和损坏。堆放时应放在稳定的垫木上,并按构件数量和安装顺序分类。构件堆放现场应做好排水工作,防止构件积水腐蚀。
(2)待安装的 UHPC 半成品应轻拿轻放;
(3)待安装的 UHPC 半成品材料离结构边缘应大于 1.5m,防止倾翻或高处坠落;
        (4) 五金件和密封膏应放在五金仓库内。堆放要通风、干燥,远离潮湿作业。
        (5) 从木箱或钢架上拆下的板材等构件,应垫木10cm,不得堆放和挤压。
        (6) 施工现场临时存放的材料应按公司规定的《产品贮存控制程序》进行贮存和维护。
5、UHPC 成品保护
        尽量将 UHPC 转运至楼层内,用木条搭架子,外面覆盖塑料膜。如果因场地限制无法将 UHPC 放置在室内,放置在露天处的 UHPC 除需要搭木头架子,覆盖塑料膜外,还需要用彩条油布覆盖住UHPC,防止因大雪覆盖,导致 UHPC 受潮。

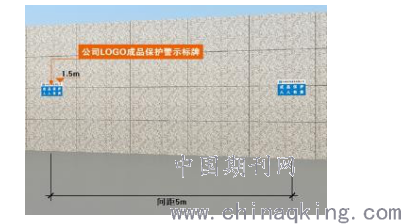

        在施工过程中,区域内可能的土建施工、安装施工、内装施工及周边施工活动可能产生对UHPC 幕墙造成的碰、损伤及污染,针对UHPC 幕墙大面无需进行覆盖性保护,在UHPC 显要部位粘贴带有公司 LOGO 标示的成品保护警示牌,贴设高度 1.2 米,贴设间距不大于 5 米。严禁将易污染或易磨损的木材或其他胶凝材料与UHPC表面接触;整个立面安装完毕后,应及时清理UHPC的表面污染,避免腐蚀性咬伤。
        易破坏的阳角部位,采用珍珠棉阳角条保护,阳角条内侧可用双面胶带固定,保护高度不得低于 2 米。针对UHPC 幕墙造型阳角外露部位:采用珍珠棉阳角护块进行保护,阳角块内侧可用双面胶带固定。门窗洞口、施工通道阳角易损坏的,采用珍珠棉阳角条保护。

        在拆除脚手架、升降高空车时,应谨慎作业,以防碰损墙面UHPC。侧边或面层有污染的,应用二甲苯或良性溶剂小心清洗,清洗时注意不要损坏表面漆膜。

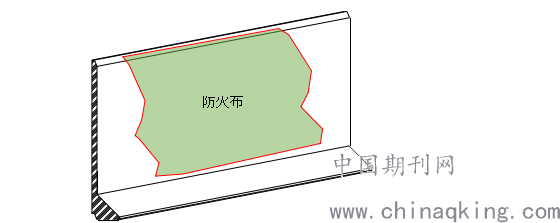

        一般来讲,要求UHPC 安装前上部不允许焊接、刷漆等工作,但施工过程中已完UHPC 上部确需可能有局部焊接的,需用好接火斗并用防火布将相应位置 UHPC 进行覆盖。

三、UHPC板现场现场安装过程中容易出现的问题与防止措施分析
        南京**国际会议中心室外装饰用UHPC板7000㎡,现场安装量大,安装有一定难度。安装过程中容易出现的问题与处理措施如下:
1、对于批量生产的同类UHPC,认真挑选色差明显的板材,对缺边缺角、有裂纹的UHPC板材按零件顺序进行剔除、编号。检查UHPC板背套筒是否合格,如套筒埋设深于完成面≥2mm、或塞螺母的、或未设置套筒的、或套筒偏位倾斜的,全部视为不合格,要求厂家更换,确保装饰板与吊坠连接可靠。不要在现场开孔。
        2、由于本工程单块 UHPC 面积大,UHPC 厚,重量大,搬运不便,需在上端挂件上或结构上预先安装支架用手动葫芦、电动葫芦起吊 UHPC 就位。为保证吊装安全,吊装时,UHPC板必须绑扎牢固,不得单点吊装。
        3、现场安装UHPC板为高空作业,严禁使用剪刀车、高空车运输 UHPC 面板,高空车只作为上人措施、不作为受力措施。
        4、 本工程UHPC 幕墙系统为开放式系统,雨水可能通过板缝进入到幕墙在立柱、横梁外侧覆装 1.5mm 粉末喷涂铝单板,就成了重要的防水体系。防水板上下、左右需保证搭接 5cm;端部折角 35°,硅酮耐候密封胶需灌满。为防止电化学腐蚀,钢龙骨与铝板之间进行连接时用 2mm 柔性防腐垫片,此垫片现场施工常不能全部安装到位,安装铝板前必须全数检查到位。
        结语:随着中国经济的发展,UHPC板这种备受国际设计师青睐的材料将会越来越多的用于建筑立面的装饰,以上在施工中需注意解决的问题是笔者在南京**国际会议中心工程中对施工经验的总结,希望以此文与大家共同讨论、共同提高。
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
