内墙一般抹灰施工质量控制

发表时间:2021/3/29   来源:《建筑实践》2021年1月1期   作者:张永亮
[导读] 墙体一般抹灰工程分为内墙一般抹灰与外墙一般抹灰,内墙一般抹灰在主体结构完成后进行,是房屋质量的面子工程
        张永亮
        北京建工集团有限责任公司 北京市 100032
        摘要:墙体一般抹灰工程分为内墙一般抹灰与外墙一般抹灰,内墙一般抹灰在主体结构完成后进行,是房屋质量的面子工程,俗话说:人靠衣装,佛靠金装,内墙一般抹灰就相当于是人们身体的一件外衣,内墙一般抹灰绝不是拿着抹子就抹,抹上去就是钱。内墙一般抹灰施工过程中经常会出现如平整度差、阴阳角不方正、空鼓、裂缝等质量问题,这些问题的发生对墙体观感质量将造成极差的影响。而在现实施工中此类质量问题频发,甚至经过不断的处理后仍然反复发生,因此,研究一般抹灰施工过程中各种质量问题,积累各种施工经验,将为我们一般抹灰施工提供相当重要的借鉴作用,使我们在以后施工中可以做到有效预控及解决一般抹灰中的施工质量问题。
关键词:一般抹灰  平整度  垂直度 空鼓  裂缝  阴阳角  质量控制
        随着人民生活水平的不断提高,居住环境的改善,人们对房屋质量及观感质量的要求越来越高,内墙抹灰关系到建筑物观感质量的重要因素,因此掌握好内墙抹灰质量控制重点,对施工中的相关的质量问题进行有效预控能够有效避免一般抹灰施工中各种质量缺陷,提高建筑物的观感质量。
1  熟悉图纸及规范
        熟悉图纸就必须认真识图,深入理解设计意图,尽早发现设计疏漏与设计保持有效沟通,及时对图纸问题做出变更,对保证施工质量能够起到预控作用,审图中应明确材料类型、一般抹灰要求等,对设计细节更要提起足够重视。而熟悉规范相关要求则对相关质量标准能有依据,明确其控制要点,更好的抓住施工核心,为保证一般抹灰施工质量保驾护航。
1.1材料类型
        一般抹灰所用水泥、砂、石膏等材料其材质、规格、颜色等需符合设计及国家现行相关规范的要求,材料进场时要严把质量第一关,三无材料、未经相关试验合格材料坚决不允许进入施工现场,拒绝使用。砂浆搅拌设备要用专用砂浆搅拌机,拒绝使用混凝土搅拌机进行搅拌砂浆。
1.2一般抹灰要求
        (1)一般抹灰的环境温度低于5℃时应采取保证工程质量的有效措施,如将室内进行封闭、采用电暖气进行加热等方法。
        (2)室内门窗洞口、墙面和柱面的阳角处均做1:2水泥砂浆暗护角,其高度不应低于2m,每侧宽度不宜小于5cm。
        (3)有排水要求的部位应做滴水线(槽) 滴水线(槽)应整齐顺直滴水线应内高外低滴水槽的宽度和深度均不应小于10mm。
        (4)抹灰工程应分层进行当抹灰总厚度大于或等于35mm 时应采取加强措施,不同材料基体交接处表面的抹灰应采取防止开裂的加强措施,当采用加强网时加强网与各基体的搭接宽度不应小于100mm。
        (5)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
1.3相关规范要求

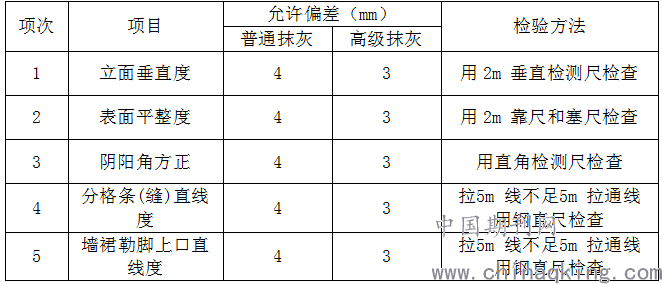

一般抹灰的允许偏差和和检查方法如下表:

注1)普通抹灰本表第3 项阴角方正可不检查
2)顶棚抹灰本表第2 项表面平整度可不检查但应平顺
2  一般抹灰施工工艺流程
        孔洞封堵→内墙墙面清理、浇水湿润→玻璃丝网格布粘贴→吊垂直抹灰饼→做水泥护角→墙面冲筋→抹底子灰→抹面层砂浆→养护。
3   一般抹灰质量通病及其控制
        内墙一般抹灰的垂直度、平整度、阴阳角方正及空鼓裂缝为施工过程中问题频发所在,而这些问题的预控及处理决定了一般抹灰的质量如何。
        只有我们认真剖析这些问题,掌握问题成因,重视施工细节,做到提前预控才能保证一般抹灰施工质量。
3.1  垂直度及平整度控制
        垂直度及平整度是内墙一般抹灰最基本的要求,而内墙一般抹灰垂直度及平整度是通过墙面做灰饼控制的。
3.1.1  吊垂直、套方、找规矩
        应根据设计要求和基层表面平整垂直情况,用一面墙做基准,进行吊垂直、套方、找规矩(规方及开间、进深),并应经检查后再确定抹灰厚度,抹灰厚度不宜小于 5mm。
3.1.2做灰饼
        抹灰饼时, 应根据室内抹灰要求确定灰饼的正确位置(一般在距墙面两边阴角10cm-20cm处),并应先抹上部灰饼,再抹下部灰饼,然后用靠尺板检查垂直与平整。灰饼宜用 1:3水泥砂浆抹成50mm*50mm方形,其间距一般为1.2m-1.5m。(在此工程中应注意设计要求中的房间的开间/进深及抹灰墙面的方正性)。灰饼是保持墙面平整、垂直的基础必须严格进行控制。
3.2  阴阳角方正
        阴阳角的方正处理得当将为整个建筑物增彩,因此,阴阳角的方正应引起我们足够的重视。许多工程施工到踢脚板的时候才发现门口、柱角、墙角阴阳角不方正,到涂料施工的时候才发现阴阳角不顺直,最后,想得到好的观感除抹灰返工外别无它法,结果造成很大的经济损失,甚至于返工后即浪费了人工及材料效果还不太理想,达不到相关标准。
        阴阳角具体做法:
        (1)先将房间规方(小房间可以一面做基线,用方尺规方即可,如房间面积较大,要在地面上先弹出十字线,以做为墙角抹灰准线。)根据基层表面的平整度,在墙角15㎝的位置(测量阴阳角的方尺为20㎝),距离顶棚、地面20㎝处,上下挂线用1:3水泥砂浆做2个40*40㎜灰饼,在相邻墙角的相同高度,根据基层表面的平整度,用塑料三角板的直角(塑料三角尺要放平)上下做2个灰饼,保持相邻两个灰饼成直角。也就是按规矩将房间找方。房间其他角的灰饼做法相同。
        (2)待房间灰饼全部做好后,在灰饼表面拉直线,检查灰饼是否能够保持抹灰后墙面平整。如墙面不平整,修整同一墙面灰饼,水平两个灰饼中一个略刮掉一些靠墙角高出灰饼表面的砂浆,另一个略补一些靠墙角低于灰饼表面的砂浆,再用方尺和靠尺检测相邻两个角方正是否超出规定值。如果超出,重新贴饼,直到同一墙面垂直平整和相邻两个阴阳角方正。
        (3)根据灰饼进行横向冲筋。
        (4)制作L50×5长50㎝角铁直角抹子包砂纸顺阴阳角上下拉几遍,除去角缝砂浆毛头,使角线平直、清晰。之所以要横向冲筋,就是要确保在抹灰期间尤其是高大的墙面垂直度有保证,横筋也为安装门窗提供了方便。
        (5)管理人员经常巡检,检查发现问题及时进行纠正,要求施工人员进行整改,对一些出现频次较高的问题,应当现场召开有针对性的质量会议对施工人员进行技术交底并做为质量控制要点进行检查、控制。
3.3一般抹灰空鼓裂缝成因及防治
3.3.1  空鼓裂缝成因
        (1)抹灰厚度过大时,容易产生起鼓、脱落等质量问题。
        (2)不同材料基体交接处,由于吸水性和收缩性不一致或未进行挂网处理,接缝处表面的抹灰层容易开裂。
        (3)基体表面清理不干净,如:基体表面尘埃及疏松物、脱模剂和油渍等影响抹灰粘结牢固的物质未彻底清除干净。
        (4)基体表面光滑,抹灰前未作毛化处理。
        (5)抹灰前基体表面浇水不透,抹灰后砂浆中的水分很快被基体吸收,使砂浆质量不好,使用不当。
        (6)抹灰收面时二遍灰与罩面灰未搓抹密实,表面未抹平压实。
        (7)抹灰层过厚或抹灰时急于求成, 一次成活,使其抹灰层变形过大, 造成其砂浆粘结力小于收缩应力, 破坏了砂浆粘着力, 而产生空鼓。
        (8)抹灰砂浆水灰比过大, 水分蒸发后在砂浆中形成空隙, 削弱了砂浆的凝聚力, 而且砂浆的水灰比过大, 还会造成砂浆顺基层表面流动, 造成抹灰层横向裂缝。
        (9)原材料选用不当, 如使用了安定性差或不合格的水泥, 砂子太细, 含泥量过大等, 都会造成抹灰层裂缝。
3.3.2  防治措施
        (1) 抹灰前要清理和湿润抹灰表面:
        ①抹灰前必须将表面附着的疏松石子、粘着的尘土、残余砂浆和浇筑时的隔离剂和油渍清理干净;
        ②抹灰前必须对表面浇水湿润, 一般应在抹灰前一天浇水, 使水分渗入表面2~ 3mm , 并待表面稍干后再进行抹灰, 以免砂浆早期脱水, 影响砂浆在基体表面的吸附力。
        (2)为增加混凝土表面粘着力, 应采取下列措施:
        ①对光滑混凝土表面进行凿毛, 增加墙体粘结力;
        ②抹灰前在混凝土表面先用水泥浆刮一层, 厚度1~ 2mm , 或用掺入相关胶的水泥砂浆将混凝土表面甩成毛糙面, 待稍干后抹灰。
        (3)选用合格的原材料和正确的操作方法:
        ①水泥砂浆要使用安定性合格的水泥, 采用粗砂和中砂,不宜采用细砂和含泥量超标的砂子;
        ②水灰比、砂浆稠度要严格按设计的级配拌制, 以保证砂浆强度;
        ③严格控制抹灰层厚度。每遍不宜过厚。同时, 还必须掌握好分层抹灰的间隔时间, 防止二遍砂浆结合不好造成二层皮的缺陷;
        ④气候干燥时, 喷水养护十分重要, 因为抹灰层较薄含水有限, 由于水泥水化需要, 基层吸收和表面蒸发, 容易造成抹灰砂浆过早脱水影响强度而开裂,但喷水时应注意也不要喷水过多,以免影响砂浆强度;
        ⑤严格控制拌制砂浆的水灰比, 在减少砂浆自生变形, 避免抹灰层干缩裂缝。
        (4)对不同材料交界的地方,如砌块墙与混凝土墙交界处,砌块墙与混凝土梁交界处,包括墙面开凿埋管部位,在抹灰前在接缝处进行挂网处理,以避免不同材料拉伸而导致墙体抹灰出现裂缝。
        (5)对于已产生空鼓或开裂的墙面部位,凿除(用无齿锯进行切割,以免在剔凿时震动空鼓处周边在此出现空鼓现象)相应抹灰层至底面,对底面进行重新清理、拉毛和湿润,若为不同材料交界处,则多加一道钢丝网(玻纤网),后按正确的施工方法和合格的材料进行调配抹灰。
3.4成品保护
        (1)施工完成拆除施工设施要小心谨慎,拆除材料时要轻拿轻放,码放整齐,注意不要对墙面及阴阳角造成磕碰。
        (2)抹灰层凝结硬化前,应防止快干、水冲、撞击、受冻及振动等,在凝结后采取措施防止玷污和损坏。
        (3)抹完灰后注意喷水养护,防止空鼓裂缝。
4  结束语
        一般抹灰施工要以防预为主,设计与施工相结合,既要加强设计方面的监督与管理,也要加强施工方面的管理,精心组织、科学施工,加大监督与检查力度,同时采取有效的管理措施,最大程度的减少一般抹灰施工中各种质量问题发生,减少人工及材料浪费,做出一个精品工程,给用户一个满意的建筑产品,给企业增加一抹亮色。


参考文献:
【1】建筑装饰装修工程质量验收规范  GB50210-2018
【2】抹灰砂浆技术规程  JGJ/T220-2010
【3】住宅装饰装修工程施工规范  GB50327-2001
