优化裂解炉模块化安装工法、进一步减少高空作业

发表时间:2021/4/12   来源:《建筑实践》2021年2期   作者:魏航斌
[导读] 在以往裂解炉安装施工中,模块化施工仅限于辐射段和对流段
        魏航斌
        北京博鼎诚工程设计有限公司 北京 100000
        摘要:在以往裂解炉安装施工中,模块化施工仅限于辐射段和对流段,其他部位依然采用惯常施工方法进行安装。本项目裂解炉模块化施工在辐射段模块、对流段模块安装基础上、增加钢结构地面分段预制、钢结构与烟道组合、钢结构与集烟罩组合等模块,大面积实施模块化吊装,以加大钢结构地面组装工作量、减少高空作业,提高大型吊车利用率。
        关键词:裂解炉;模块化施工;减少高空作业
1 项目创新思路
        结合项目实际情况,将“五化”工作在项目落地,以裂解炉施工为突破口开展工作。
1.1工厂化预制、加大钢结构地面组装

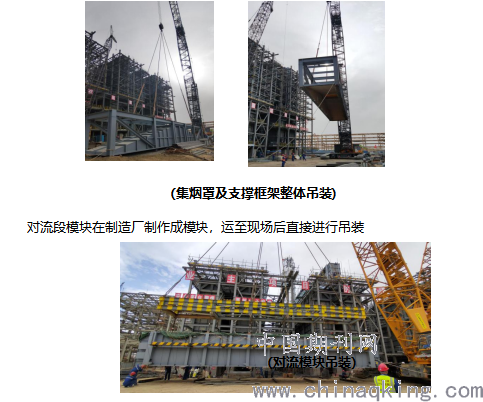

        裂解炉钢结构(本体柱、外框架柱、梁等构件)全部实行工厂化预制,运至施工现场后,班组利用升降车进行地面组装。集烟罩与支撑框架在工厂预制且组合成框后,运抵施工现场直接进行吊装。


        1.2模块化施工提高大型吊车利用率

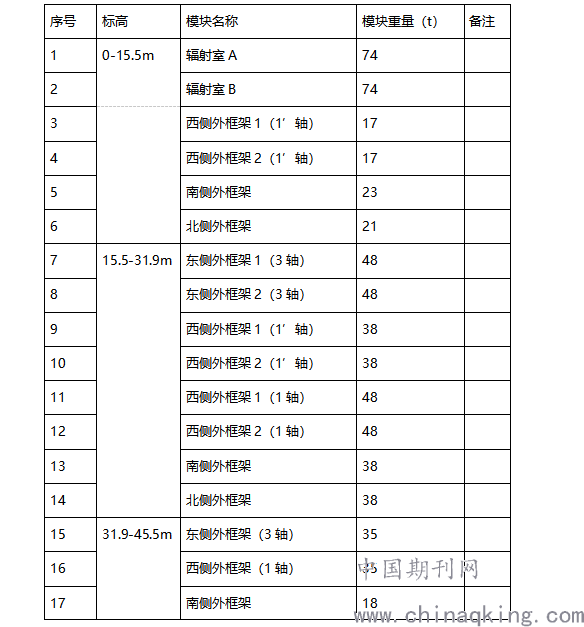

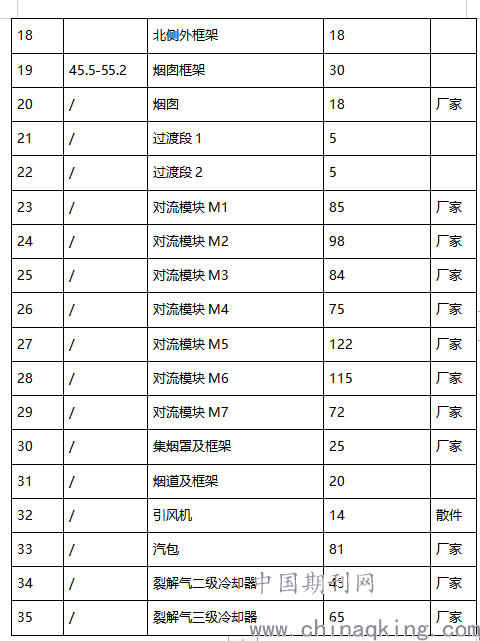

        根据项目现场吊车能力(进场400吨履带吊1台),将每台裂解炉散件按模块化思路进行组合,并据此组织吊装。下面以单台炉为例进行说明

2项目成果应用及效益评估

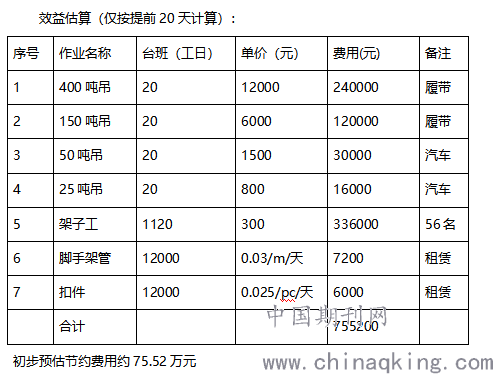

        项目现场裂解炉各施工班组,在工作中互相沟通及借鉴,并结合炉子所处位置,对模块组合方式根据自己施工经验进一步细化,按每台炉子35个模块进行施工组织(5台炉根据175个模块),较计划提前20天实现裂解炉主体安装完成的节点目标。

        3其他需要阐述的内容
        要想充分发挥模块化安装优势必须从以下两方面重点把握:
3.1注重设计与施工策划对接工作
        在设计初期,设计应与施工专业进行对接,充分了解施工专业编制的模块化策划方案,如钢框架的连接点放在哪层标高,哪些钢构件需要在工厂内预制焊接,哪些钢构件需要施工现场焊接等,就模块化策划方案实施细节达成一致。
3.2注重采购发货与现场施工相结合
         采购部门要按施工部门提的钢构件发货需求计划,组织制造厂按计划、按批次配套发货,不能随意发货、且避免钢构件混装情况,特别重要的是严把钢构件出厂检验关,避免其运抵现场后,四方联合验收不通过再进行缺陷处理工作,反而影响项目施工进度。
4推广和应用范围
        模块化安装进一步提高了钢构件地面的预制深度、大量减少了高空作业量,进一步降低施工作业的危险性;进一步提高了钢构件组对的精度,加快了施工进度;所有烟道、集烟罩一同和框架预制成整体(包括烟道、集烟罩内的衬里)吊装就位,不但施工质量得到了保证,而且降低了施工成本及高空作业的危险、加快了进度;高空作业脚手架搭设量大幅降低,减少脚手架材料和人工的投入。
        结语:模块化安装不仅可应用在石油化工项目中的裂解炉安装,其他类型炉子、高大钢结构框架安装,钢结构楼梯间安装,各类高耸塔架安装等工程均可以应用,其应用前景广阔。
        参考文献:
        [1]刘英华,?安海欧.?乙烯裂解炉整体模块化建造模式及优势[J].?石油化工设备技术,?2019,?040(004):35-39.
   [2]王志成.?20万t/a乙烯裂解炉整体模块化建造技术[J].?石油化工设备技术,?2019,?040(003):50-56.
   [3]马广宇.?模块化安装技术在乙烯裂解炉安装中的应用[J].?炼油与化工,?2014(3):29-31.
   [4]张贵辰,?张宏涛.?安装粘滞阻尼器的石化裂解炉抗震计算分析[J].?山西建筑,?2020,?046(012):36-37,81.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
