田广阔
中铁二十局集团第六工程有限公司
摘 要:在新时代高质量发展的推动下,为了确保现场施工安全。首先需要认识到具体项目的操作特点、重点、难点,结合项目及现场实际情况做好施工的安全控制,控制好有关安全要点,采取合理、恰当的处理措施,从而提高工程安全质量的管控水平。
关键词:黄土隧道 隧道施工 施工安全 安全管控 重点 预防措施
引言
我国疆域辽阔,国土资源丰富,在这样的环境下,会有很多不同的地质条件,需要充分认识到其中地质、水文、环境特点等各方面情况,做好各类基础性工作。黄土自身具备着很多特点,较强湿陷性是其中之一,因此在该类土质建设过程中,要结合具体施工操作及项目自身的特点,进行有针对性的安全控制,从而做到安全第一的目标。
一、隧道概况
蒙华铁路第七合同段杨台隧道位于陕西省延安市,隧道起止里程为DK367+178.19-DK368+245.19,长度为1067m。杨台隧道位于陕北的黄土高原,为单洞双线隧道。当地地形地貌属于典型黄土区,沟壑纵横。进口段山体边坡坡率60°~70°,出口段边坡坡率30°~40°,植被覆盖较好。隧道进口左侧为一滑坡体,滑坡体物质主要为新黄土,黄土陡坎处可见节理发育,并且可见裂缝沿节理发展。DK367+185-DK367+300陷穴发育,分布在线路两侧,约15~72m,直径5~8m,最深3~6m。该隧道最大埋深128m。在施工过程中,仍然存在着一定难点和重点需要认真对待,结合现场实际情况,采取针对性的控制、预防措施,提高控制效果和质量,规避安全质量问题。
二、施工重难点分析
(1)地质条件对施工安全的影响
该隧道在典型黄土区,如果不提前采取有效措施加以控制,这样的情况会影响后续施工,甚至会对施工安全带来一定程度影响等问题,控制不好尤其容易出现洞内坍塌、地表沉陷等问题,根本原因在于其自身地质与土质特点相对特殊。黄土自身土质相对较为松软,其承载能力和排水能力十分脆弱,具有突发性、容易失控,这样的情况直接影响着最终施工质量和施工安全,甚至会对施工过程带来不可估量的影响。一般新黄土覆盖在老黄土上之后,就会呈现一个松散结构状态,容易形成竖向软弱层,进而产生塑性变形,很容易产生蠕变从而产生坍塌。对于本项目来说,其隧道进口洞口浅埋段左侧为滑坡体,结构性、整体性较差,易出现隧道沉陷、塌方等不良情况。这样的情况如果不能及时、有效的应对,最终将会面临较大的安全风险,进而影响现场施工,因此需要正确认识,进一步明确控制、处治、预防等措施。
可以明确的是,影响该隧道现场施工的主要因素就是施工方法、水文地质条件等,这些干预因素直接影响着后续施工的安全性,如果不能及时、有效的采取措施进行应对,则施工安全将无法完全得到保障,甚至会对质量、安全、经济等方面产生影响。地质条件问题是一个频发且常见的问题,也是一个无法回避、需要直面的问题,在本项目中,洞口浅埋段属于黄土覆盖层薄的山地地貌,在表面层黄土中,黄土本身有着一定程度的湿陷性。而在表层黄土下的老黄土大多不具备湿陷性,且围岩等级大多数是V级围岩,自身稳定性相对较差,自稳能力欠佳,且整体稳定性不好。除此之外,进口洞口段周围地形相对较为凌乱、高低不平、起伏较大,冲沟局部可能存在上层滞水,而洞室建设时则很可能存在线状流水。为了将最终安全性、稳定性进行提高,需要具体认识到不同部位的施工要点,结合现场实际情况进行施工,从而确保施工过程中的安全性。
(2)主要施工工艺及重要工序分析
以下施工工艺及设备对施工安全起到相对重要的作用,如果有任何一个过程或细节未施工到位,都会对现场安全造成危害。所以要严格控制。
1.截水沟:从开挖线向外5米用标出洞顶截水沟位置,人工(小型机械)开挖截水沟槽,水沟采用C20混凝土浇筑,将地表水和雨水引离隧道施工区域。
2.边仰坡:边坡开挖时,每开挖2米应及时施工临时支护,防护施工后方可在进行开挖,一直开挖到拱脚方可结束。钢筋网片采用集中加工,随坡面铺设,喷射混凝土防护(C20)。
3.超前预支护:洞口暗挖段埋深较浅易塌方,为保障施工安全,采用超前大管棚超前预支护,在本项目施工时,大管棚设在拱部120°范围内,设计长度40m,间距50cm。如下图:

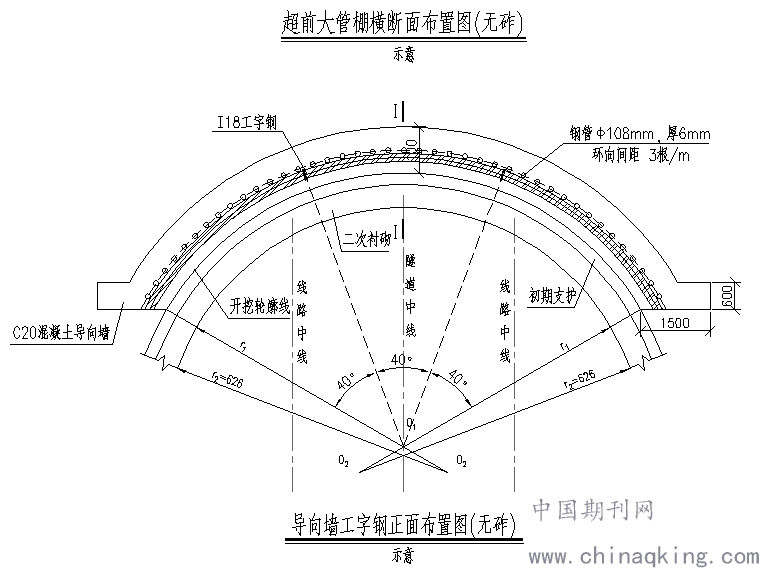

大管棚设计参数图
4.主要设备:该隧道施工时从出口掘进,总共1个作业面,设置挖掘机1台、运输车辆4台、喷砼机械1台、通风机械1台、装载机1台。
三.安全控制重点及应对预防措施
通过以上的分析,要做好施工现场安全管控,应主要考虑一下几个方面
1.围岩量测控制
隧道建设过程中,围岩自身的稳定性起到的支撑意义十分重大,甚至直接影响着后续施工,如果围岩自身稳定性较差或自稳能力不佳,则对后续施工活动的安全性也会带来很大程度的威胁。对于本项目来说,围岩等级基本为V级、IV级,这样的围岩级别其自身稳定性一般。为了保障后续施工安全,首先要建立一个围岩监控量测系统,对各类施工活动以及围岩地质情况进行随时监测、监控,靠数据指导施工。其次需要建立超前地质预报系统,对各类地质情况变化认真进行检查和评估,提前采取应对措施保障施工安全。后续施工时,也要先预报再进行施工,严格按围岩监控数据及超前预报结果施工。
2.初期支护工艺、参数控制
严格控制施工参数,按顺序、规范严格施工。初期支护采用锚喷及超前小导管支护工艺,该隧道围岩类别为Vb土及IV土,设置超前小导管,采用采用φ42mm×3.5mm热轧无缝钢管,每根长度3.5m,外插角控制在10-15度范围内,小导管尾部要预留30cm做为下个班次搭接使用,其余位置每15cm打直径φ8mm的注浆孔,注水泥浆净浆,水灰比为1:1,压力控制范围为0.5-1MPa。局部先测量放样,做好标记,钻孔装管,注浆搅拌时间不少于3min。该隧道开挖全断面均设置单层钢筋网,
3.防排水控制
防排水施工的好与坏也是预防后期变形的重要环节,确保施工到位。防排水采用基本排水原理,主要是引、排,在初期支护验收通过后,首先在初支表面安装各类盲管(环向、纵向、横向),其次布设EVA防水板,最后浇筑混凝土(防水型·P8)。横向盲管与水沟电缆槽连接,用三通管连接在一起,采用HDPEφ110打孔波纹管,按25m间距布置。如图:
防排水设计图
4.其他方面控制
一是黄土隧道范围广泛,其自身特点相对明显,但仍然存在着很多重难点需要进行控制,控制好这些风险,才能确保施工安全。二是积极预防、应对常见安全风险问题,采取必要的安全控制、技术、管理等措施,优化施工技术方案。确保施工安全平稳。三是应对这些特点及相关问题,采取相关措施时需要立足于现场实际情况,合理有效进行各类支护,提高围岩自身的承载能力,保障后续施工安全。四是超前小导管设置于拱部衬砌外轮廓以外位置,管芯与衬砌外轮廓线线间距则要控制在20cm以上,形成夹角布置,通过超前预注浆来提高前方未开挖围岩的承载能力,将围岩自身进行加固,从而确保后续开挖过程的安全性。
四、结束语
综上所述,在黄土隧道施工中各种安全风险无处不在,特别是在开挖过程中随时有坍塌的危险,以及后期遇水下沉、变形等问题,这些问题一旦处理不好,都会对施工安全、进度、效益等造成一定影响,所以要提前对常见安全重点和难点进行充分分析,结合项目实际情况制定控制措施,在施工中严格按制定的措施落实,这样才能最终提高安全控制的效果,确保施工过程中及后续运行过程无安全风险。
参考文献:
[1]孔刚,大断面黄土隧道施工技术[J].全国矿山建设学术会议文集,2 0 0 8。
[2]霍玉华,王晓州,孟飞彪,等.大断面黄土隧道快速掘进施工方法研究[J].铁道标准设计,2007。
