程刚
中铁二十二局集团第二工程有限公司 北京市 100041
摘要:在改革开放脚步加快的背景下城市化发展建设得到不断进步,人们生活水平得到快速提升同时也给市政工程提出更高的要求。市政雨污水排水管道施工工程与城市外在形象息息相关,在一定程度上推动了城市发展,并且对提高市民的生活水平也有一定的积极作用。基于此,施工单位越来越重视市政雨污水排水管道施工工程,如何提高管道质量控制已经成为热点问题,文章对市政雨污水排水管道施工存在的质量问题、解决对策、施工注意事项以及质量要求进行具体说明,以供参考。
关键词:雨污水;排水管道;质量控制
引言
结合北京大兴市政工程项目雨污水管道施工实例,针对雨污水管道施工技术在排水管道施工过程中,主要工序的质量控制应用,提出其合理的施工工艺和质量控制标准,并对其进行了跟踪评价。
1工程概况
本工程项目位于北京市大兴区礼贤镇,为礼贤安置区二期的配套设施,距离北京大兴国际机场9.7km。项目名称为:北京大兴国际机场噪声区安置房及配套设施项目(礼贤组团A区)祥礼街、英贤路、聚贤路、新惠巷、新泽巷道路及市政工程,主要工程内容为园区块地之间道路新建及管线铺设,具体工程数量为5条道路,总长度为3130.4m;随道路同期实施的管线总长度为19135m。
工程项目5条道路施工内容主要包括道路工程、雨水管线、污水管线、给水管线、再生水管线、电力管线、信息(含有线电视)管线、燃气管线及热力管线工程等。
主要工程量为:道路工程5条,总长为3130.4米;其中:雨水管线约2895米、污水管线约2105米、给水管线约3330米、再生水管线约2035米、电力管线约2205米、信息(含有线电视)管线约3110米,燃气管线约2125米,热力管线约1330米;施工管线总长为19135米。
2雨、污水工程工艺流程

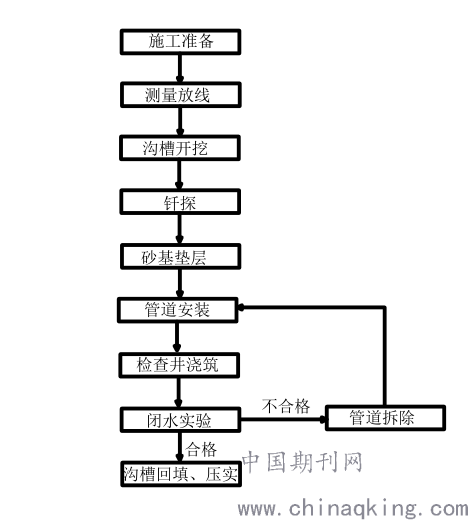

清理表层→测量放线→沟槽开挖→钎探→砂基垫层→管道安装→检查井浇筑→闭水试验→沟槽分层回填、压实。施工工艺流程图如下。
3雨污水排水管道施工
3.1准备阶段
管道施工前,要仔细审查设计图纸,即对相关的图纸、设计方案进行审查、核对。最终确认图纸与设计是否与施工现场的实际条件相符,并确认其设计是否满足施工需求,最大程度上减少因为设计问题而造成的后果。对于事先保留、预先埋设的情况,要在图纸上标注出来。还要查找漏洞,及时解决发现问题,确定施工要求等施工前准备工作。
3.2市政道路雨污水管道敷设施工
管道敷设施工直接影响管道后期的运营能力和质量,必须加强现场管道敷设的施工工艺水平和控制能力,管道敷设工艺主要受施工现场作业条件、地形条件、覆盖土体条件等因素影响,其中,地埋式敷设技术是最常用的雨污水管道埋设技术之一,本文拟重点对该技术的主要施工工艺展开分析。
3.2.1沟槽内支护
沟槽内支护应根据沟槽土体特性及开挖深度综合决定,如果沟槽开挖深度较小且土体较稳定,可不考虑沟槽支护,如果沟槽深度过大且沟槽土体稳定性较差,则应进行必要的工程支护,沟槽支护施工应兼顾周围的地质条件及上部土体的承重规模,钢板桩在沟槽支护中的应用最为广泛,且钢板桩的支护效果较为理想;此外,应该注意的是,如果开挖沟槽内的管道基础存在强度较低的淤泥质土层,则必须先完成土层置换,保证管道基础的可靠性和稳定性。
3.2.2管道敷设
(1)管道基础应使用混凝土现场浇筑,浇筑前先放样,保证基础浇筑高度满足管道敷设要求,避免因基础浇筑误差导致管道敷设后出现较大的内应力,从而影响管道的服役寿命,诱发管道开裂病害;
(2)管道安装前应对管节进行外观质量检查,检查管体外观及管体的承口、插口尺寸,及工作面的平整度。并测量记录每根管的承口内径、插口外径及其椭圆度,且承插口配合的环向间隙,应能满足选配的胶圈要求;
(3)将承插口内进行清理干净,然后在承口内均匀涂抹非油质润滑剂。将胶圈套在插口上,并用手沿整个胶圈按压一遍,确保胶圈安装到位,彻底贴在插口端部。
(4)下管时应使管节承口迎向流水方向。下管、安管不得扰动管道基础。
(5)管道就位后,为防止滚管,应在管两侧适当加两组楔形垫块。管道安装时应将管道流水面中心、高程逐节调整,确保管道纵断面高程及平面位置准确。每节管就位后,应进行固定,以防止管节发生位移。稳管时,先进入管内检查对口,减少错口现象。管内底高程偏差在±10㎜内,中心偏差在±10㎜内,相邻管内底错口在±3㎜内。
(6)在管道安装前,在接口处挖设工作坑,承口前大于等于600㎜,承口后超过斜面长,两侧大于管径,深度大于等于200㎜,保证操作阶段管道承口悬空,见下图。
(7)安装时,顶、拉速度应缓慢,并应检查胶圈滚入情况,如发现滚入不均匀,应停止顶、拉,并调整胶圈位置,待均匀后再继续顶、拉,使胶圈达到承插口的预定位置。管道安装应特别注意密封胶圈,不得出现“麻花”、“外露”等现象。
(8)检查中线、高程:每一管节安装完成后,应校对管体的轴线位置与高程,符合设计要求后,即可进行管体轴向锁定和两侧固定。
3.3闭水试验
闭水实验污水管道施工过程中必不可少重要的试验,该程序应在管道安装完成之后,沟槽回填施工之前进行。主要流程为:在试验段内灌水,井内水位不低于管顶经上2m(一般以一个井段为一段),然后在规定的时间里(一般为24小时),观察管道的渗水量是否符合标准,来检验管道内部及检查井的密闭性是否良好。
3.4沟槽土方回填施工
待管道闭水试验合格后进行沟槽土方回填作业,土方回填采用机械结合人工方法进行回填,回填土土质必须符合回填要求,严禁用淤泥、腐殖土、垃圾土等不符合要求的土回填。在进行沟槽土方过程当中,应从沟槽两侧对称均匀地向中间进行埋填,不得直接回填在管道上,且不得集中推入,避免沟槽的过程中产生管道位置或高程变化。回填土应分层铺填,每层松铺厚度不得大于300㎜,管底基础至管顶上500㎜范围内,并在管道两侧同时进行夯实。管顶500㎜以上部位,可用机械从管道轴线两侧同时夯实,每层回填厚度不得大于300㎜。因管道位于市政道路下方,为避免管道回填土体沉降引起道路路面的不均匀沉降,一定要严格控制回填压实质量,特别是检查井周围的回填质量。回填土夯实采用压路机及蛙式打夯机,对边角等部位采用蛙式打夯机夯实。每层夯实后必须进行土方密实度检测,达到回填土密实要求后,方可进行上一层土的回填。
4加强市政雨污水排水管道施工质量控制
4.1施工过程应注意的问题及解决措施
4.1.1施工作业在雨期时,如遇沟槽泡水应立即检查排降水设备,疏通排水沟将水引走排净。
4.1.2为防止闭水试验不合格砖砌闭水管堵,应做到砂浆饱满。制作脚 窝处砂浆应饱满密实。对于管材、管带、管堵、井墙等有少量渗水,一般可用防水剂配置水泥砂浆,或水泥砂浆涂刷或勾抹渗水部位即可。涂刷或勾抹前,应将管道内的水排放干净。
4.1.3沟底部分地段超挖时可用原状土回填夯实,其密实度不应低于原状土的密实度。
4.1.4回填土部分有沉陷时应立即将土挖出重新分层夯实。凡在检查井周围和在边角机械碾压不到位的地方,一定要有机械夯或人工夯补夯措施,不得出现局部漏夯。
4.1.5为了预防管道错口要严格把进场管材的质量检验关,加强施工管理,同一井距应尽量一起安管,当必须分段安管时应加强测量控制,精心测设全井段的中线和高程控制点,尽量悬挂通线,分段安装。
4.1.6雨污水的备管预留口端要用堵板堵严,必要时可用砖砌进行封堵。
4.2加强雨污水管道施工工序管控
在进行雨污水管道施工过程中,项目部应安排质量管理人员每日对雨污水管道施工的工序进行检查。质量管理人员严格按照规范要求及项目质量管理制度对施工工序进行验收检查,如果发现在施工过程中存在质量问题,要及时向项目领导进行汇报,并要求作业队伍及时进行整改,消除质量隐患,确保雨污水管道施工质量。
结语
总之,市政雨污水管道施工项目对城市建设具有重大意义。基于此,需要在实际施工中,一定要做好前期准备工作,根据相关的标准规则,严格控制管道铺设过程,并借助科学合理的监督机制,保证项目质量。加强市政雨污水管道施工质量控制,从而保证居民的正常生活,构造井然有序的城市环境。
参考文献
[1]刘志微.市政污水管道施工质量控制措施分析[J].住宅与房地产,2019(21):189.
[2]李一行,张乃朋,张乃飞,等.浅谈市政雨污水排水管道施工和质量控制[J].才智,2018(26):233-234工程,2000(2):37-39.
[3]龚旭阳.市政道路工程中雨污水管网施工关键技术要点研究[J].福建建材,2020(2):72-73+22.
[4]吴冷.分析市政道路的雨污水管网施工关键技术[J].建材与装饰,2020(1):264-265.
