引风机液压驱动系统故障引起的案例分析与防范

发表时间:2021/4/23   来源:《中国电业》2020年34期   作者:李勇
[导读] 针对双级动调引风机调节装置产生的原因进行剖析,分析产生原因,制定防范措施,为今后同类型故障提供借鉴。
        李勇
        大唐蒲城(第二)发电有限责任公司    陕西省渭南市  715501
        摘  要:针对双级动调引风机调节装置产生的原因进行剖析,分析产生原因,制定防范措施,为今后同类型故障提供借鉴。
关键词:动调  液压  故障
一、事件前工况
        某电厂2020年12月8日16:30,机组负荷180MW,主蒸汽压力16MPa,主蒸汽温度530℃,甲乙侧一次风机、送风机、空预器运行,甲侧引风机单侧运行。
二、事件经过
        2020年12月05日10:48,机组启动时乙吸电流快速升至780A,手动打闸。11:00 炉吹扫,点火,启乙一次风机,甲侧引风机单侧运行,启A、B磨煤机,切高缸,加负荷至150MW。2020年12月7日,对照设备说明书、公司组织专题会讨论分析,认为造成乙侧引风机试启动电流过大原因为:动叶开度与执行器开度不匹配,风机启动时叶片处于开位置。造成动叶开度与执行器开度不匹配原因有以下几点:1)执行器连接杆膜片断裂;2)执行器连杆与伺服阀连杆夹板松动;3)执行器零位跑偏。处理以上故障预估检修时间需3-4小时。2020年12月7日向调度申请炉低谷消缺,处理乙侧引风机故障。调度批复检修工期为12月8日8:00停机,14:00并网。
        12月8日6:48,机组停运,开展乙侧引风机检修工作。
        12月09日06:30 检修工作完成,交回工作票。
        12月09日07:10启甲、乙引风机,07:12,炉点火启动,12:07机组并网。
三、检查情况
        1、设备概况
        炉引风机为2015年机组检修期间进行“引增合一”改造,更换为沈阳鼓风机(集团)有限公司生产的ASS-3000/1900-2D型双级动叶可调轴流通风机,配套油站为南通南方润滑公司TRZ-80型油站,于2015年7月投运。
2、风机检查情况
        1)12月8日进入乙侧引风机内部检查,引风机执行器连杆、膜片、油系统管路均正常。
        2)就地开关风机动叶发现,执行器动作正常,风机动叶不动,判断液压缸伺服阀故障。
        3)打开液压缸伺服阀端盖检查发现伺服阀内部轴承损坏。

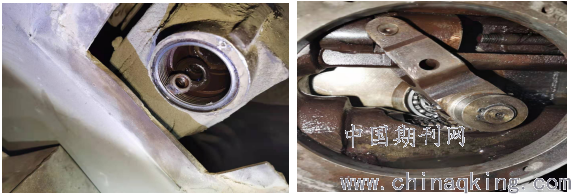

伺服阀内部损坏情况

四、原因分析
        炉乙侧引风机液压缸伺服阀内部轴承损坏,执行器开关无法控制液压缸进退,造成引风机动叶无法开关。引风机试启动时动叶处在开位,启动电流过大无法启动。更换引风机液压缸需拆除风机上盖,工作量增加,最终导致检修工期延长,机组未及时并网。
五、暴露问题
        1、检修技术管理不到位,2020年8月引风机转子返厂检修后存在动叶调节与电流不匹配问题,经检修后乙侧引风机液压调节系统存在缺陷,致使设备带病运行。
        2、机组检修前对设备缺陷的可能原因分析不全面、不彻底,导致预定检修方案与实际检修工作内容有出入,检修工期超时。
        3、引风机前后关断挡板无法隔离风机,机组运行期间无法进行单侧风机检修。
六、防范措施
        1.认真吸取此次事件教训,加强技术管理,提高检修质量、设备检修严格履行三级验收,确保设备安全运行。
        2、设备检修前严格执行三措两案,加强在引风机检修工作中对检修管理、技术管理。
