基于南池御都项目铝模板与木板的应用比较

发表时间:2021/4/25   来源:《建筑实践》2021年第3期   作者:关天强
[导读] 南池御都项目位于山东省济宁市市中区,项目B2#楼标准层使用的是
        关天强
        济宁经开祥城基建工程有限公司,山东济宁?272400
一、本工程铝模板应用体系介绍
        南池御都项目位于山东省济宁市市中区,项目B2#楼标准层使用的是山东省三泰建设有限公司的铝模板,包工包料。B2#楼总建筑面积20435.88 m2,地上建筑面积19683.05 m2。建筑层数、高度:架空层+住宅28层,建筑高度83.69米,标准层层高2.9m,建筑面积680 m2,模板沾灰面积约2300 m2,B1#楼和B2#楼建筑布局基本相同,标准层建筑布局一样,B1#楼标准层使用传统木模板。
标准层共两个单元,对称布置,一梯三户,户型建筑面积(不算公摊)分别约为108平、80平、103平。
1、墙模体系
        墙模系统主要包括主墙板、横身板(小板块)、阴角C槽、对拉拉片、加固钢背楞。
        模板之间用销钉连接,使用穿墙拉片对拉,拉片横向间距小于等于600mm。加固背楞用两条50*50*δ3.0矩形钢管焊接而成,首道背楞距楼面250-300mm,第二道距楼面1100mm,第三道距楼面2050mm,第四道距顶150-350mm。
2、梁模系统
   梁模系统主要包括梁底模板、C槽阴角、梁底早拆头、独立钢支撑。
梁底早拆模板独立支撑间距不大于1.3m。
3、楼面系统
        楼面系统主要包括楼面板、楼面龙骨、早拆头、独立支撑,独立支撑间距为1300*1300mm。
4、施工工具
钩子,锤子,拆卸撬杠,电焊机,切割设备。
二、施工工艺比较
        (一)模板特点比较
        1、铝模板:
        a.专业设计人员在公司设计成型,现场工人主要是拼装。
        b.型材强度和精度较高,不易变形。
        c.模板主要系统设计一套,楼板梁底支撑为三套。
        d.型材重量轻,施工不依赖塔吊。
        e.现场施工工具使用较少,偶尔会使用电焊设备与切割设备。
        f.拆除早,周转快,施工效率高。
        g.加固销钉可以循环利用。
        2、木模板
        a.工人现场设计,用料灵活。
        b.模板容易变形,加固踩踏均会变形损坏。
        c.所有模板材料均配置三套,使用期间逐渐替换损坏变形板材。
        d.大片墙板需要借助塔吊。
        e.现场加工,使用工具频繁,依赖切割设备。
        f.承重构件拆除较晚,周转慢。
        g.主要用钉子加固,一次使用
        (二)施工程序
        1、支模板

2、拆模板
        拆模程序:铝模板板模拆除程序和木模板不同,拆除从龙骨开始,取下销钉,拆下板模,再拆阴角C槽,整个过程中,遇到有托撑处,不能拆除。当达到混凝土强度后拆除,一般要配3-6层的托撑立杆、早拆头等构配件。
        木模板直接拆除支撑、木方、竹胶板。
        (三)施工要点
        1、墙柱模板安装
        a.内墙安装从阴角开始,按排好的顺序向两边延伸。
        b.竖向模板一般每300mm安装一个销钉,销钉片从上向下插入。
        c.对拉拉片孔位置设置内撑钢筋,拉片孔对正,否则模板不正确。
        2、梁模板安装
        a.梁底模板在楼面预拼装
        b.两至三人安装支撑及梁底模板,
        c.安装侧模及梁板处阴角,然后安装板面龙骨,最后依次安装楼板面板。
三、工期、质量、安全文明
        (一)工期比较

(二)质量
        1、铝模板优点
         凝土表面质量平整光洁,平整度、垂直度、阴阳角方正。
        2、铝模板不足
        新模板使用,混凝土与铝材表面有一定的反应,小气泡比较多
    总体来说,铝模板成品观感质量比木模板质量好。
        (三)安全文明
        铝模板
        1.周转材料容易摆放安置。
        2.现场可以不设置木工加工区
        3.早拆体系使操作层整洁有序,无凌乱材料
        4.不用占用塔吊
        木模板现场堆放比较乱,带钉子的木方子、竹胶板较多,安全隐患大。

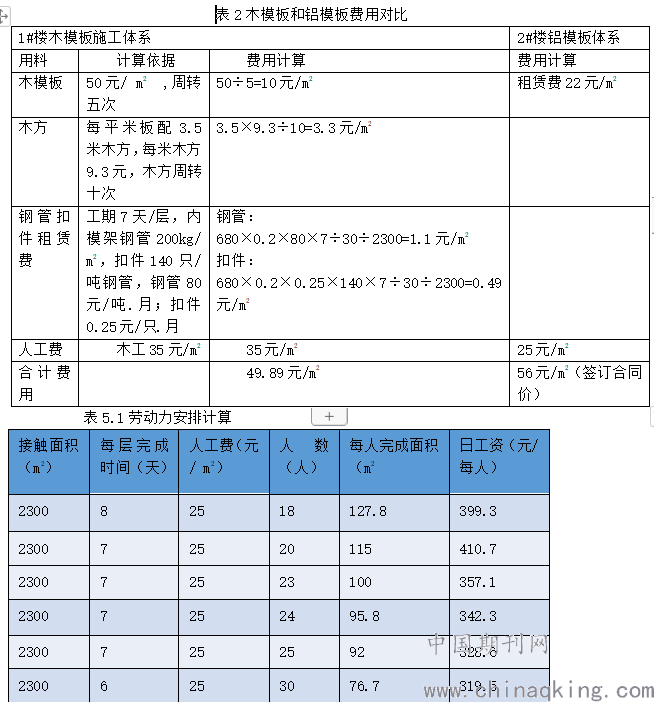

四、本工程铝模板与木模板成本比较
        1#楼和2#楼每层建筑面积为680 m2,模板接触面积为2300 m2,1#楼每层施工天数为7天,按模板接触面积计算
五、劳动力组织
        2#楼标准层建筑面积680m2,模板接触面积约2300m2,共两个单元,现模板管理人员一人,工人24名,每个单元12人,拆卸安装同步进行,流水作业。
        18名工人时,工人劳动强度比较大,每层完成时间落后一天,日工资没有达到最大化。
        30名工人时,每层完成时间提前一天,但工资会降低。
        20名工人时,按计划7天一层,工人工资达到最大化。
        根据现场施工经验,施工小组安排:铝模板施工人数为20人,木模板施工人数为23人。
六、结论
        针对南池御都项目1#、2#楼标准层的施工,通过铝模板和木模板的施工工艺、工期和费用比较,可以得出以下结论:


        (一)在标准层的前三层施工中,铝模板工艺造成了工期延长,工期约是木模板工艺的两倍;前三层以后,在少三个人工的情况下,施工速度和木模板一样。
        (二)铝模板施工工艺,成品混凝土观感质量好于木模板;
        (三)铝模板接触面积每平米比木模板高约6元;
        (四)从施工单位层面,木模板比铝模板节省成本;从国家层面讲,铝模板能节省木材,在一定范围内,可以推广使用。
