关于土方卸载与树木移除的施工技术探讨----亚太盛汇车库为例

发表时间:2021/4/30   来源:《城镇建设》2021年第4卷3期   作者:张荣明
[导读] 本文探讨了如何在停车库部分立柱开裂较为严重的情况下,
        张荣明
        上海陆家嘴市政绿化管理服务有限公司201204
        摘要:
        本文探讨了如何在停车库部分立柱开裂较为严重的情况下,通过加固单位对立柱抢救性保护加固后,用科学可行的施工技术对该停车库上方土方卸载及大树移除,减少对地库顶板的荷载。
        关键词:地库横梁立柱开裂、大树移除、土方卸载、均衡卸载
        引言:
        亚太盛汇广场(位于上海地铁2号线科技馆站厅)竣工于2004年,是大型旅游购物市场,市场内有300个停车位。
        随着建成近20年时间的流逝,该广场地下停车库的部分立柱及横梁开始有贯穿裂缝,存在着严重的安全隐患。根据对该广场混凝土柱、梁加固外,还组织了技术人员进行了实地踏勘,经过与各方工程技术人员讨论,根据要求进行苗木移栽及土方卸载外运两项工作,来减轻横梁及立柱的荷载。

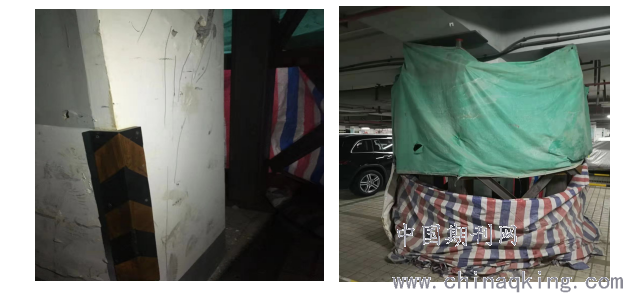

1、停车库立柱和横梁存在贯穿缝的危害性
        施工区域为亚太盛汇车库顶板上总面积约9000㎡,因原亚太盛汇地下车库上方种植大型乔木香樟、榉树,通过近20年正常生长,小树变大树,规格重量与日俱增,使得地库横梁产生了贯穿裂缝,立柱竖向有裂痕,裂缝加剧速度较快。随时有可能断裂,停车地库塌方的可能,造成人员财物的巨大损失。经过检测单位、加固单位评估,并组织专家2次开展评估后决定将地下车库上方绿化移植、土方外运,均衡卸载来减轻顶板核载。

2、卸载实施前踏勘及施工中难点

        施工区域内有乔木、灌木、地被等,其中难点最大的就是移栽大型香樟(胸径35-48cm 128株),榉树(25-34cm 52株),顶板区域内土方外运共计约11650多立方米(按现场覆土标高220cm,下挖降160cm,保留60cm)。区域内楼梯、青石板路、小品、附属管线设施拆除外运。(附图1)

        1)施工难点:大型车辆、大型起吊机械无法抵达施工作业面施工。施工区域下方为商场及地铁通道(限重20T),车库顶板上方根据监测结果(单位活载2T/㎡)。为了在施工中不给立柱横梁带来次生损害,必须在施工中做到均衡卸载,将动静减少到最少。

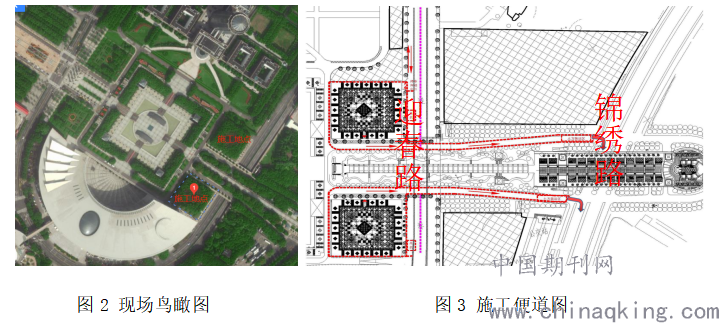

        2)周边环境难点:施工区域西北侧新区政府办公大楼,南侧为上海科技馆,下方为立交地铁车库。周边为居民休闲场所,四周情况相当复杂。(附图2)

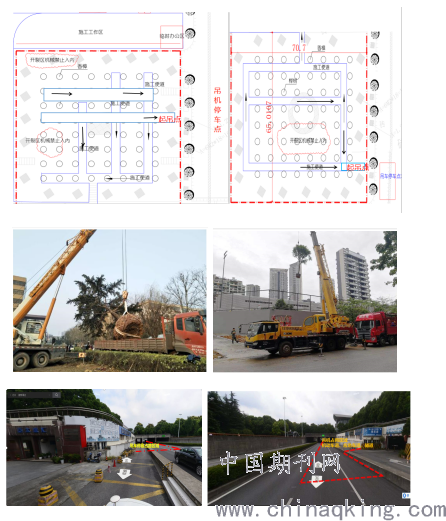

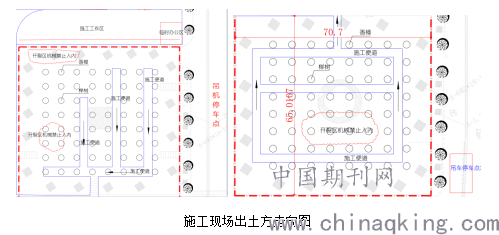

        根据现场勘查绘制施工总平面图,施工便道、吊装点、土方外运点等等。(附图3)

3、施工难点解决方案:
        1)乔木修剪、起挖外运难点解决方案:
        考虑香樟搬运及运输困难问题,本次修剪预留一级分叉,榉树适当抽稀保留主干枝。安排3-4人为一组,每个施工平台上约8--10组人,修剪作业人员佩戴安全帽、挖树修剪前进行安全教育及技术交底,修剪时防止坠落伤害。进行挖除统一放倒,放倒时需注意朝向,倒下时速度要慢要稳,减少倒下时冲击力,放倒后再进行修剪外运。外运树枝由三轮车短驳至装车点进行集中装运。
        四周规格较大的香樟,起挖时四边均衡起挖,使车库顶板始终属于平衡的状态。横梁受损的区域大乔木无法拖运的采取其他特殊技术措施。大树挖除外运后对地被进行统一挖除短驳集中外运。

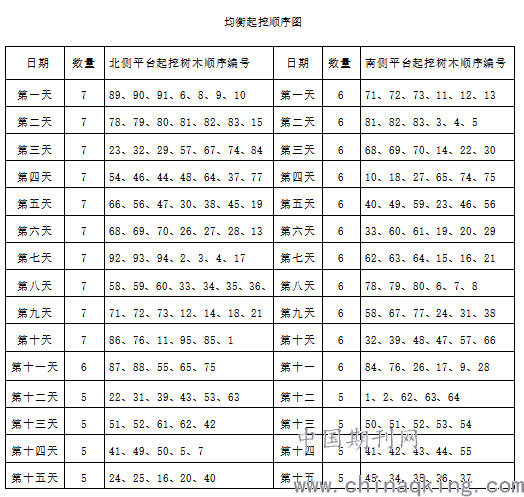

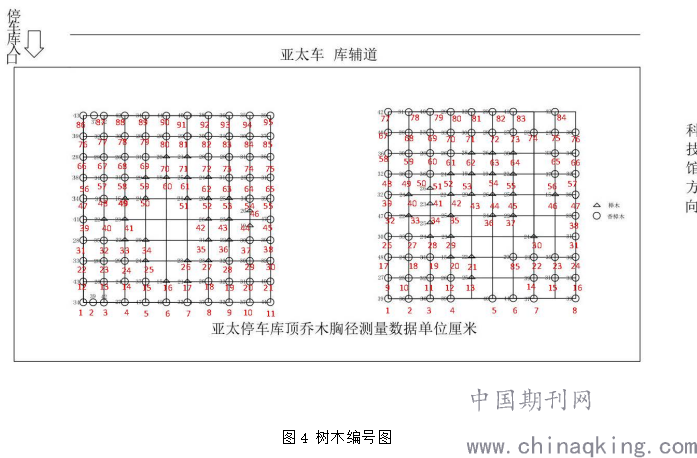

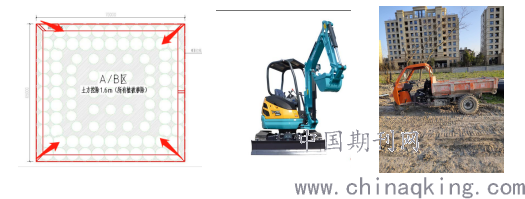

        起挖修剪吊运施工前,为了均匀卸载停车库上方荷载,将乔木编号,起挖顺序如下图已编号,确保万无一失。(附图4)

2)苗木放倒后平台内转运采用自重1.5T的微型履带吊,(见图5)由施工通道进入施工区域短驳至靠近迎春路靠近吊机的一侧,由大型起吊机吊运至货运车上。吊装时土球和树干均用专业吊绳绑扎,平台上方有指挥人员用对讲机与起吊人员对接。并在下方配备安全员指挥关注周边安全。

3)此次吊树迎春路上设置两台160吨吊车进行。(详细装车点及机械拖运便道详见施工现场布置, 见图6)

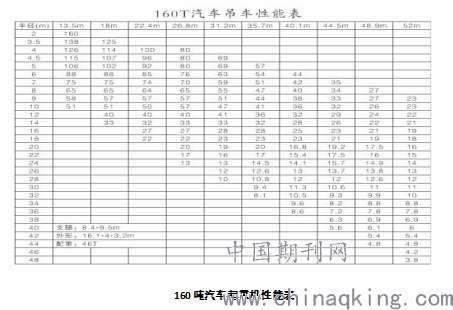

       图6 起吊位置图、大型起吊机
  1号吊车计划停放在迎春路靠桥洞北侧上方20米处,距起吊作业点水平距离22米。
2号吊车计划停放在迎春路桥洞南侧40米处,距起吊作业点水平距离20米,吊重3.8吨。均能满足施工要求。(吊车停放位置及工作参数见下图)

3、土方外运难点解决方案:
        (1)施工前期采用人工挖除50CM土方。为了机械施工动载对车库顶板的损伤减至最低,本次施工拟采用分层开挖外运,每层下挖深度为50cm,分别从4个角均匀往中心推进,防止顶板受力不均。(横梁、立柱受损严重区域事先警戒带围起来,采用人工挖除1.6米土方。)

   (2)挖除表层土50cm后,拟采用以下迷你小挖掘机配合人工,在上方从外向里依次分层向内推进,平台内施工便道设置在横梁和竖梁上。柴油小车在施工便道上装土外运至靠近锦绣路集中装车点。根据现场情况增减人员与机械以保证按计划内完成土方挖运工作。(机械禁止进入受损区域)
   现南北平台各安排4辆迷你挖机,并配备20辆三轮短驳车。综上所述两平台每天出土方量为480m3。完成所有土方外运大约需要25天。

        (3)因施工工期及所在区域特殊性,白天及夜间需同时进行土方外运,白天夜间同时做好夜间文明施工工作。在装运点锦绣路口增派安全督导员及交通指挥人员现场指挥。
        (4)若遇连续雨天施工工作面内积水,准备4-6台汽油抽水泵进行排水。
        (5)土方外运及三轮车短驳时,安排2人一组在施工便道上进行泥土清理,土方车轮胎的冲洗。中午休息期间及夜晚收工前,安排人员对占用道路进行冲洗,确保无扬尘。
        (2)如夜间施工已开始,天气情况有变或接到暴雨、大风及台风警报,则安排工人将正在进行的施工作收工处理,由施工员班组长组织工人进入紧急集合点,并清点人数;
        (3)施工中如遇到全场或大面积照明灯熄灭(局部少数熄灭,由施工员或班组长通知电工处理)安全员、施工员及班组长首先应告诉工人保持镇静,并随即起用手持蓄电式电筒,将现场的施工材料、机械放置到安全状态,然后组织人员撤离至紧急集合点,并清点人数。
4、大树移栽后养护措施:
        1)树木运输至种植地,栽植前对于一些树皮损伤、擦伤的香樟、榉树树干、树枝采用伤口涂补剂全部涂抹伤口部位。
2)由于树木规格大,树体新陈代谢能力较弱,挖掘和栽植过程中损伤的根系恢复慢,而且新根发根能力较弱,使成活造成困难。激活根系的活力,保证根系良好的生长状态。定根水(中混入活力素等营养剂进行浇水,水管插入土球的底部使水从下向上漫升,同时对土壤进行彻底的捣实。
        栽植后为了保持地上、地下部分水平平衡,促发新根,保证成活,且在大树底部要做好养护盘,必须经常灌溉,使土壤处于湿润状态,在5-6月气温升高、天气干旱时,向树冠和枝干喷水保湿,此项工作于清晨或傍晚进行。
        3)绿化排水
        土壤出现积水时,如不及时排出,对杆株生长会严重影响。这是因为土壤积水过多时,土壤中严重缺氧,此时,根系只能进行无氧呼吸,使细胞内的蛋白质凝固,引起死亡。土壤通气不良,好气性细菌活动受阻,嫌气性细菌大量活动,会影响土壤内营养元素的有效度。土壤缺氧时,还会产生毒害根系的还原性物质。
        排水方法:另一种是开设排水沟,在地上表挖明沟,或设暗沟,安排好排水出处。
参考文献:
1、《上海亚太盛汇停车场顶板减荷设计施工图设计》;
2、《亚太盛汇广场混凝土柱、梁加固工程项目评审意见书》,上海市浦东新区城市建设科学技术委员会浦城科资(2019)第547号,2019.10.08;
3、《亚太盛汇广场地下室车库卸载承载力复核设计方咨询意见》;
5、上海浦东开发(集团)有限公司、上海天浦投资发展有限公司相关会议纪要及会议及其他设计资料和现场测量资料;
6、监测方案(山南监测)
7、应急加固方案(东方设计)
8、两次专家评审意见

张荣明
2021年3月17
