内墙抹灰人工拍浆

发表时间:2021/5/6   来源:《建筑实践》2021年40卷第3期   作者:丁建 陈玲
[导读] 考虑到住宅抹灰层后期空鼓、开裂的可能性,尤其是对于蒸压加气块、轻质隔墙板在梁上口交接位置粉刷层开裂可能性。
        丁建    陈玲
        中国建筑第二工程局有限公司湖北分公司  湖北  武汉  430000
        考虑到住宅抹灰层后期空鼓、开裂的可能性,尤其是对于蒸压加气块、轻质隔墙板在梁上口交接位置粉刷层开裂可能性。目前本项目35号楼、36号楼洋房采用人工拍浆,从施工工艺流程上加强质量控制,对防止墙体粉刷层开裂、空鼓起到了积极的作用。
        1、作业条件
        拍(喷)浆施工环境温度不应低于5℃,当必须在低于5℃以下施工时,应采取有效措施保证工程质量。
        2、适用范围
        加气混凝土墙体、烟道外露部分、剪力墙、陶粒板需要拍浆,梁下无砌体的梁周边和顶棚不得喷浆并且做好防污染的保护措施。
        3、拍浆工艺原理
        拍浆是用多次折叠钢丝网形成的拍子,用拍子蘸取浆体,人力重拍快拉,形成底粗上尖的刺状毛面,使基层处理达到均匀牢固的目的,基本上避免了因基层处理原因而造成的粉刷层空鼓和开裂等缺陷,从而大大提高了粉刷工程的质量。
        4、施工工艺流程
        基层清理      基层验收      基层浇水湿润      浆料现场配置
        搅拌配置好的浆料     现场拍浆     成品养护
        5、施工工艺要点
        5.1、基层清理
        (1)清理附着在混凝土墙面的油污、脱模剂及未完全脱落的混凝土养护液、浮灰等杂物。
        (2)剔除结构表面的旧模板等杂物,使喷浆层能有效牢固附着于混凝土表面。
        (3)对于混凝土表面涨模部分剔凿平整并且清理干净。
        (4)剪力墙对拉螺杆孔位置打发泡剂封堵。
        (5)加气混凝土轻质砌块及陶粒板时,需将表面粉尘清理干净。
        5.2、基层验收
        不同材料的砌体表面和安装线槽修补完成并且挂钢丝网完毕后,作业班组自检合格,项目组织工程部、质检部、技术部联合经验收通过后方可进行下到工序。
        5.3、基层浇水湿润
        用自来水冲洗、湿润墙面。在拍浆前一天对墙面湿润,由于蒸压加气混凝土墙体、陶粒板吸水速度先快后慢,吸水量大且延续时间长,故应增加湿润次数,使喷浆层有良好的凝结硬化条件,湿润标准以渗入蒸压加气混凝土、陶粒板深度在8~10mm,混凝土表面基本无明水,呈湿润状。
        5.4、浆料配置及机具

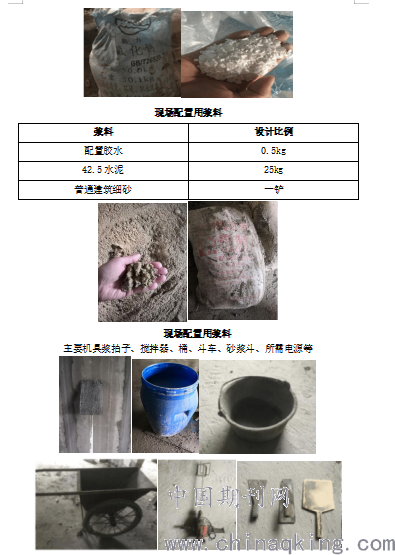

        (1)浆料配比可根据现场实际情况进行调整,浆料充分搅拌至呈稠糊状,稠度7~8mm。投料的顺序是:胶水     水泥      砂。首先水+羟丙基甲基纤维素+氯化钙配置成胶水浆料备用。然后,水泥加胶水掺适量细砂经约15min搅拌即成拍浆所用的浆料(加适量氯化钙延长终凝时间,增加浆料成型强度)。

        5.5、搅拌配置好的浆料
        对配置好的浆料,先用铲预拌均匀,再用电动搅拌机均匀搅拌,搅拌完成的浆料成稠状,稠度为7~8mm。搅拌时间应为2.5min~3min、搅拌完成的浆料应在3h内使用完成。
        5.6、人工拍浆
        (1)工具:拍浆拍子的制作
        用10mm*10mm*1mm的钢丝网做成200mm*300mm的网拍(可根据项目实际情况调整),钢丝网折叠6~8次,固定在直径32mm的PVC管端部上(或者其他轻质有一定柔性和强度的材料)。

        (2)将制作好的浆料在拍子反面,用拍子将浆从上向下开始逐步均匀拍在墙面上,根据墙体打点厚度选择拍浆力度。(抹灰打点较厚则需人力重拍慢拉,若打点厚度较薄,则需人力轻拍快拉。)成型浆体为底粗上尖的刺状毛面。注意:一般情况下在墙体上部1/2位置采用竖向拍浆,在墙体下部1/2位置采用横向拍浆,每次拍浆时拍浆面重叠30mm左右。拍浆用拍子拍1~2次即需重新清洗,否则极易造成浆过稠,无法拍出均匀效果。

        5.7、养护
        浆料初凝后应采用喷雾器养护,保持墙面完全湿润,从拍浆完成后第二天采用洒水养护。当天气干燥时宜在拍浆5小时后养护,养护时间不少于3天,养护效果应达到手掰不动,手按在浆体上,有毛刺感。
        5.8、验收
        抹灰前,应对基层拍浆进行验收,个别遗漏点可以二次补拍,在墙角及打点处容易造成漏拍。
        6、质量标准
        6.1、拍浆表面应均匀、平整;检测方法:仔细检查所有施工界面,不得出现直径大于20mm的空白底斑。
        6.2、拍浆施工界面浆点突出高度不小于7mm,拍浆浆料平均覆盖施工界面应大于95%。
        6.3、成型且养护完毕的喷浆颗粒应能够牢固附着在基层上、无脱层、无空鼓,能够满足抹灰要求。
        6.4、拍浆完成经养护后应达到“均匀不漏底、有毛刺扎手、手掰不动”。

        7、安全措施
        7.1、进场工人必须进行三级安全教育,遵守施工现场管理制度,服从项目部管理人员的指挥,不得围攻和辱骂管理人员。
        7.2、进入施工现场必须正确佩戴安全帽,杜绝酒后作业。
        7.3、施工中严禁随意拆除防护栏杆,如影响施工需要拆除必须经过现场施工负责人同意方可拆除。
        7.4、施工中严禁乱动机械设备和电气设备,用电必须由现场电工作业。
        7.5、高空作业衣着要轻便,禁止穿硬底鞋和带钉易滑鞋上班。
        7.6、施工现场使用或维修机械设备,应有防滴、漏油措施,严禁将机油滴漏于地表,造成水体污染。修理机械时废弃的棉丝(布)应集中回收,严禁随意丢弃或燃烧处理。
        7.7、爱惜现场工具和机械设备,严禁材料浪费,散落的材料应及时利用。
        7.8、做到工完料清,施工垃圾及时运至指定的垃圾堆放处。
        7.9、遇有恶劣天气(如风力在5级以上),影响安全施工时,禁止高空作业。
        8、环保措施
        拍浆所采用建筑材料必须是环保型的,进货时必须有质保书和说明书,凡对人体有害的化学物质和甲醛超标的一律禁止使用。
