卞炳辉
中国二十二冶集团有限公司山东分公司 250014
摘要:在民用建筑施工中,剪力墙结构的外檐窗安装与外墙保温施工配合在施工前应该做好周密的策划,以满足质量要求及感观要求,以减少不必要的返工,降低人工成本的同时也减少材料的浪费。防水施工是民用建筑施工中的施工重点,也是施工难点,而外檐窗洞口和外檐空调板处也是防水的重点部位,也是薄弱部位,为了保证防水的施工质量,避免维修费用的增加成为我们共同关注的问题。所以如何处理好外墙保温与外檐窗安装和防水施工之间的配合成为我们非常值得讨论的话题。
关键词:外墙保温施工 外檐窗安装 防水措施
1. 前言
我单位在承建天津和苑项目B地块一标段工程中,在即将进入外墙保温施工之初就到已经施工完外墙保温的天津某公司承建的小区进行参观学习,重点学习外墙保温施工同外檐窗安装及防水措施配合的研究。在施工中拓宽思路,不断地完善,不断的改进,使得保温施工同外檐窗安装及防水措施的配合日渐合理。
2.外檐窗洞口与保温施工的完善
(1)在我单位先施工的一标段住宅楼窗口保温施工中,借鉴上述天津某公司窗口保温施工中存在的问题进行了改进,我单位为了保证窗口尺寸的一致,按照下面做法进行了施工:
因为我单位模板施工采用的是多层板,在现浇混凝土施工中难免出现涨模现象,门窗洞口处涨模也不可避免,特别是转角窗、飘窗部位,这就需要就行剔凿处理,而窗口处如处理不当,将给后续外檐门窗安装带来不便,也会留下渗漏的隐患。为了保证同型号窗口尺寸一致,也便于窗框与墙体之间的发泡胶注打,项目部决定门窗洞口先进行抹灰施工,然后进行外檐窗框施工,最后再进行保温施工,为防止窗口处渗漏,抹灰砂浆采用防水砂浆,如图1所示,各工序如下:
窗口剔凿处理(如需要)→抹防水砂浆找口→安装钢副框→注打发泡胶→窗口保温施工
窗口抹防水砂浆施工:抹灰之前,应将基层疏松的石子剔除掉(如出现涨模,需要剔凿时),抹灰厚度控制在10mm左右,抹灰宽度从外墙开始往里抹灰90mm。抹灰层与窗框之间的缝隙不能太大,否则发泡胶不易密实,发泡胶的密实度对窗口处防水至关重要,当然,这个缝隙也不能太小,否则窗框安装时不易调整,所以在抹灰时,一定要根据结构施工时预留的外檐窗洞口尺寸计算好抹灰层的厚度。
注打发泡胶:钢副框与抹灰层之间的缝隙控制在5mm左右,缝隙用发泡胶进行填充,发泡胶注打要求连续、均匀且密实。

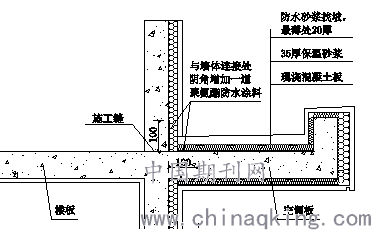

图1窗口四周做法
窗口保温施工: 外墙保温施工时窗口上部留出鹰嘴,下部窗台保温找好坡度,这个坡度尽量比设计坡度大一些,因为窗台处易存水,此处如果坡度太小,水不能尽快排走,我们在现场施工时,要求外保温施工队把这个坡度做得比设计坡度大,坡度前沿和后沿的高差为30mm。
(2)我单位施工的一标段工程保温施工完毕后,积极组织内墙抹灰工作和门窗安装工作,在内墙抹灰过程中发现如下问题:
在窗口处,窗内侧收口,因为钢副框加发泡再加防水砂浆层的厚度太厚,厚度可达35~40mm,如果抹灰质量不能保证,门窗安装完毕后,严重影响了室内的窗口处的使用年限,将会出现抹灰层开裂,甚至脱落。
针对出现的以上问题,在施工二标段工程时,我们及时制定了改进措施,在原做法的基础上进行了改进:窗口四周抹防水砂浆时,宽度与墙体宽度一致,即满包处理。
内墙抹灰收口时采用普通水泥砂浆,抹灰层厚度即可控制在25mm,分两遍进行抹灰,二遍抹灰时并压入一层耐碱玻纤网格布。
通过以上改进措施,窗口处的施工质量得到了明显的改善。
3.外墙保温施工与防水措施的配合
在设计院提供的原设计蓝图中飘窗上板、空调板未考虑防水,综合以往施工中的一些案例,以上部位属于防水薄弱部位,经常会出现漏水,而维修起来既费人力又费物力,往往是钱没有少花,而效果也不是太明显,既增加了成本又影响了公司的声誉。我们考虑再三后,本着花小钱办大事的思路,为了保证这些重点部位的施工质量,我们同建设单位共同研究决定增加防水施工。
在飘窗上板施工中,保温和防水之间进行了如下配合,防水施工完毕后再进行保温施工。先用1:3水泥砂浆找坡,最薄处20mm厚,以便板上的雨水能及时排掉,减小渗漏风险。待水泥砂浆达到强度后再施工丙纶防水,在整个外墙保温系统施工前,丙纶防水施工应完成。
在铺贴丙纶防水前应将基层表面的突出物、砂浆、尘土和杂物清理干净,靠近墙体的阴角处用水泥砂浆抹R=20mm弧形。施工丙纶防水的时候,粘合剂应用电动搅拌器搅拌均匀,搅拌至无沉淀、无凝块、无泡沫时即可使用,将粘合剂均匀涂在基层上,并在规定的时间内将粘合剂用完;铺贴丙纶防水时,在靠近墙体的阴角部位丙纶防水上翻250mm,临边部位下翻100mm,将基层与丙纶防水底面之间的空气全部排出。丙纶防水铺贴后24小时内严禁上人或在其上面进行下一道工序。
本工程空调板设计在两层墙体连接处,在我公司以往施工的工程案例中,此处曾出现墙体渗漏的情况,分析其原因:当空调板上的雨水较多不能及时排掉时,雨水通过空调板做法层与外墙立面保温之间的缝隙,再通过层间墙体的施工缝渗入到室内。在和苑B地块工程施工中在此处增加了防水处理,具体做法为:先在空调板与墙体交接的阴角处用水泥砂浆抹出R=20mm的圆弧,然后涂刷一遍200mm宽聚氨酯防水涂料,平面和立面各100mm。空调板处保温和防水之间的进行了如下配合,防水施工完毕后再进行保温施工(如图2)。
图2 空调板处保温防水配合
4.施工后的效果
我单位在承建天津和苑居住区B地块工程各栋楼外墙保温施工过程中,通过不断完善保温和防水的施工做法,在保证了外墙保温的施工质量的同时,又使得窗口、飘窗上板和空调板等防水薄弱部位的施工效果可以实现。为保温和防水施工质量提供了前提保证。在细部防水施工中与保温和外檐窗施工的配合,防水效果明显,得到了监理单位和建设单位的一致认可。
5.总结
保温施工是窗口施工的最后一道保证工序,我单位在施工前,提前进行了技术交底,为了使保温和门窗施工配合更加默契,项目部组织保温施工技术人员和门窗施工技术人员一起查看现场,根据施工图纸及现场的实际情况,共同签字确定保温成活尺寸及门窗安装尺寸。防水施工与保温配合方面,项目部组织两个队伍的技术人员进行了碰头会,并下发通知,重点强调保温及防水的施工顺序和施工成品保护及施工安全,让每个人心中有数,做到保温和防水的更好衔接。通过对保温施工对门窗洞口及防水施工配合的研究,在施工中发现不足及时的完善和改进,节约了材料成本、减少了工时,保证了施工的顺利进行。
通过合理安排外墙保温与门窗施工工序,以及在一些细部节点上改进以往的传统做法,遵照PDCA循环的基本理论,通过不断提出好的做法,不断实践、不断改进,再实践、再改进,在实践中不断改进,使施工质量逐步提高,我们正是本着这个思路,通过不断实践、改进,使窗口处的施工质量一步一步得到了提高。而这也为我们在今后处理问题时提供了一些思路,第一是要多跟一些好的单位进行学习,学习其一些好的做法和管理经验;第二是敢于突破传统做法,勇于创新,大胆尝试,不要故步自封;第三是要善于改进,善于总结;第四就是要学会花小钱办大事,有时候当时是增加了一些小成本,但是到最后却节约了大成本。
参考文献
【1】马保国,外墙防水施工质量研究,《新型建筑材料》,2006
【2】孙文友,浅谈外墙外保温施工的质量控制,《工程质量》,2008
【3】常国明,门窗施工质量控制措施,《建筑工人》,2012
【4】《胶粉聚苯颗粒外墙外保温系统JG158-2004》,中华人民共和国建设部发布,2004年12月1日实施。
