结构免抹灰体系下ALC隔墙安装施工要点探究

发表时间:2021/5/12   来源:《城镇建设》2021年4期   作者:李伟 刘豪杰 文庆辉
[导读] 结合南宁华润置地广场一期C地块工程项目,对其结构免抹灰体系下蒸压轻质加气混凝土(ALC)隔墙安装施工工艺及相关操作要点进行了简要探究。
        李伟 刘豪杰 文庆辉
        中国建筑第五工程局有限公司  广西 南宁  530000
        摘要:结合南宁华润置地广场一期C地块工程项目,对其结构免抹灰体系下蒸压轻质加气混凝土(ALC)隔墙安装施工工艺及相关操作要点进行了简要探究。经工程实践证明,该施工工艺操作简便、快捷高效,且较之于传统板材,ALC板材更加轻质高强,保温隔声性能更好,充分满足当前建筑工程领域绿色节能需求。
关键词:免抹灰体系;ALC隔墙;施工工艺
引言 :
        蒸压轻质混凝土隔墙,即ALC隔墙作为近年来逐渐兴起的一种新型绿色建筑材料,因其自重轻、强度高、抗震保温以及防火隔声性能良好等诸多优势,一经出现就在建筑工程领域得到了极其广泛的应用,使得建筑工程项目真正实现了绿色施工,提升项目经济效益及社会效益。
1.工程概况
        南宁华润置地广场一期C地块项目位于南宁市西乡塘区衡阳东路与北湖南路交汇处南侧,总建筑面积104109.14㎡,由5栋高层住宅楼和2层地下室组成。项目填充墙分项工程采用成品ALC板材,施工中按照《结构免抹灰体系下ALC隔墙安装施工工法》指导施工。
2.ALC隔墙安装施工工艺介绍
2.1 施工工艺特点
        在该工程的建设过程中,充分运用了BIM建模技术。在ALC隔墙安装时,利用BIM构造的模型对工艺尺寸偏差进行严格控制,结合实际开凿洞口位置与BIM模型进行比对,所有洞口均在BIM模型中标记,工厂提前加工,无需现场二次开凿,大大减少了现场切割的劳动量,并对ALC板安装进行全程监控,保证了施工质量。此外,在安装施工过程中主要采用装配式施工工艺,简化了传统的安装施工流程,提升了安装施工效率。经工程实践发现,每人一工日平均可安装25㎡的墙体,是传统墙材砌筑效率的6~7倍,相比传统蒸压加气混凝土砌块施工工艺省去植筋、构造柱、多条圈梁施工等复杂工艺,无需表面抹灰,提升施工效率,大大节省工期。此外,由于该施工工艺在传统施工方法的基础上,在原有原材料中加入了适量的粉煤灰,从而使得砂浆的保水性能得到了极大的提升,降低了砂浆的沁水情况,并能与ACL隔墙板的膨胀系数实现更有效匹配,极大地减少了后期墙体开裂情况的发生,避免了后期返工。
2.2 施工工艺原理
        结构免抹灰体系下ALC隔墙安装施工工艺,根据施工蓝图及借鉴图集《蒸压加气混凝土砌块、板材构造》(13J104)中加固节点,按照设计院确认的排版图进行BIM排版,根据点云激光扫描模型与现场复核结果修正revit结构模型,保证模型与现场实体的一致性,结构模型修正后,进行精细化建模排版,对各楼层各区域板材进行部位编号,指导加工厂进行精细化加工,对应型号板材、运送至现场。现场按照成品ALC排版图进行安装,板材采用管卡或U型卡加固即可。按照深化图纸,在墙体区域首先施工ALC板材方钢骨架,满足工艺管线穿越墙体和板材安装施工要求。墙体管线洞口、一般门洞及重型门洞根据具体情况进行加固。2.3施工要点分析
2.3.1施工工艺流程

        结构免抹灰体系下ALC隔墙安装施工工艺流程图如下图1所示:

2.4施工要点
2.4.1BIM建模
        在建模过程中应当主要依据激光扫描与现场的复合结果来对生成的revit结构模型进行反复修正,以确保模型与实体之间的一致性;其次在修正结束后,BIM建模人员还应当做好对建模的精细化排版,并进行各个单体及各层施工墙板排版图的进一步深化设计;最后应当对各施工板材进行编号,经审查批准后即可开始原材采购。与此同时,在建模过程中,结合模型的三维可视化特征,还应当对施工过程中的重难点部位进行标注,并做好对施工人员的技术交底。
2.4.2基层清理
        在进行ALC板材安装施工之前,必须要做好对基层地面的清理,确保施工场地的平整度。如若在清理过程中发现存在不平整情况,可使用水泥砂浆进行找平,通常情况下水泥砂浆的配比为1:3.
2.4.3 测量放线
        通常情况下,测量放线标准为施工区域建筑1m线,放线过程中应当充分结合ALC深化图,并结合排版图来对墙体及方钢埋板进行定位线的放置,在此过程中需要辅助使用红外线仪弹出水平线和垂直线,以确保最小的平整度和角度误差。放线结束后还应当做好位置复核检查。
2.4.4 ALC板进场验收
        在ALC板材进场后,应当首先做好质控工作,严格按照相关技术标准要求,验证已进场板材是否已超过14天干燥期,并确保其含水率不超过25%,以避免因湿涨造成砌体砌筑或板材安装后出现裂缝。此外,在ALC板材进场后还应当及时做好防雨措施,如将板材安置于雨棚之中,实施垫高堆放以及做好存放场地的排水措施等方式来确保材料堆放环境的干燥。最后,对于不同批次的进场ALC板材,则应当做好分类堆放,避免发生混用以防止砌筑或安装的墙材因含水率不同而出现内部应力,最终使得墙体出现裂缝。
2.4.5 安装L型管卡
        在对ALC墙板进行安装时主要采用管卡法,预先在ALC板底、板顶安装管卡,管卡距板端80mm设一只。板顶部及下部连接节点图如下图2所示。

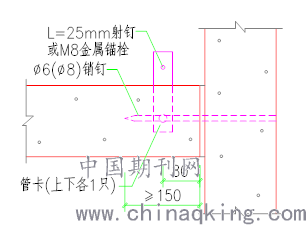

        图2  ALC墙板连接示意图
        在安装过程中,针对墙转角处和丁字墙处,可采用φ6或φ8、L=300~400mm销钉加强,沿墙高共2根,分别位于距上下各1/3处,以30度方向打入。但对墙体有较大水平位移要求的柔性接缝不宜采用。墙端安装构造示意图如下图3所示。

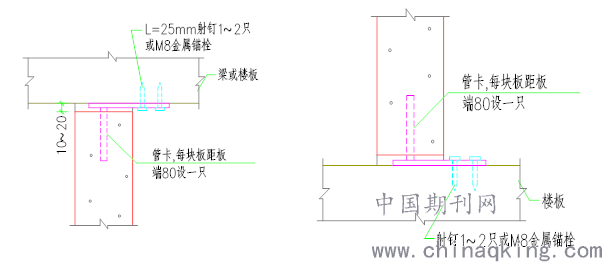

        图3 ALC板墙端部连接示意图
2.4.6 ALC板专用粘结砂浆拌合
        ALC墙板在安装过程中需要使用到相应的粘结砂浆,在本项目的施工过程中,在原有粘结砂浆的基础上进行了部分改进。经由工程实践证明,通过加入适量加入粉煤灰以提高砂浆的保水性能,降低砂浆砂浆的泌水状况。因此在施工时,按水泥用量的25%进行粉煤灰等量替换,以降低砂浆收缩后产生的应力对墙材的影响,避免造成墙体开裂。此外为防止砂浆及砌块干缩造成腻子开裂,还需要对施工的墙体满贴玻纤网格布,确保形变不会导致墙皮开裂。ALC板专用粘结砂浆为现场拌和,在顶侧及墙板侧边满涂。
参考文献:
        [1]王成. ALC轻质隔墙板施工探索[J]. 居舍, 2020(10):35-35.
        [2]王友国, 李成, 王珂. 一种装配式钢结构建筑ALC内隔墙连接构造及施工方法:.
        [3]李永虎. ALC轻质隔墙板在施工中的运用[J]. 居舍, 2018(33).
