唐堂
江苏沿江高速公路有限公司,江苏省常熟 215500
摘要:高速公路改扩建路基加宽段容易产生不均匀沉降,应在施工过程中加强监测。文章依托工程实例,通过在旧路基、新旧路基结合处和新路基上布置监测点,采用精密水准仪进行监测,收集监测数据绘制累计沉降值与时间变化曲线,分析得出路基稳定情况。为了改善高速公路扩建工程质量,本文以改扩建路基加宽和作为设计要点,在传统设计方案基础上改进。通过合理铺设路基拼宽位置,采取清坡、削坡、挖台阶处理,根据路面通行需求,重新规划路面铺设结构。测试结果表明,本文提出的路基拼宽设计方案与路面拼宽设计方案符合结构形变、耐久性、舒适度要求,可以作为公路扩建参考依据。
关键词:高速公路;改扩建;路基;沉降监测
引言
近年来,我国公路交通量增长迅速,很多早期修建的高速公路出现了拥堵现象,道路的运输能力不足,部分高速公路已经进行了改扩建施工。在进行高速公路改扩建施工时,新旧路基的拼接质量是影响公路施工质量的关键,必须在施工中进行严格的质量控制。然而,在高速公路改扩建施工中,局部路段路基出现了严重的不均匀沉降,造成路基开裂变形破坏,直接影响行车安全。因此,在高速公路改扩建设计与施工中,不仅要做好拼接段施工过程中的质量控制,还要对路基开展沉降监测,对路基拼接两侧新路基、旧路基、新旧路基结合处的沉降情况进行监测,掌握改扩建段路基的沉降情况,以便及时采取措施对路基进行加固,提高施工質量。高速公路修建是各个城市经济建设不可缺少的一部分,通过高速通路运输,加快旅游业、农业、化工业等多个领域经济发展[1]。因此,高速公路修建备受人们重视。近年来,互联网在各个领域覆盖,加大了运输需求、满足运输需求,需要扩建高速公路,保证新老路基路面的协调性。
1、依托工程概况
某高速公路建成于20世纪90年代,全长106.4km,设计时速为120km/h,采用双向四车道,路基全宽27m。近年来,由于对公路交通量增长预测不足,高速公路时常出现拥堵,已不能满足交通运输的需要。拟对该高速公路进行扩建,将原4车道扩建为6车道,拓宽后路基全宽34.5m。为解决施工初期资金不足问题,高速公路扩建先采取单幅施工单幅通车的方式,单幅道路通车后再进行另一幅道路施工。本项目施工路段分布有软土地基,易产生不均匀沉降,设计采用CFG桩进行加固处理[2]。改扩建施工采用两侧加宽的方式,路基两侧开挖台阶,分层填筑分层压实,并设置沉降监测点,对拓宽路段进行沉降监测,判断路基的稳定性。
2、改扩建路基沉降观测方法分析
2.1 沉降板观测法

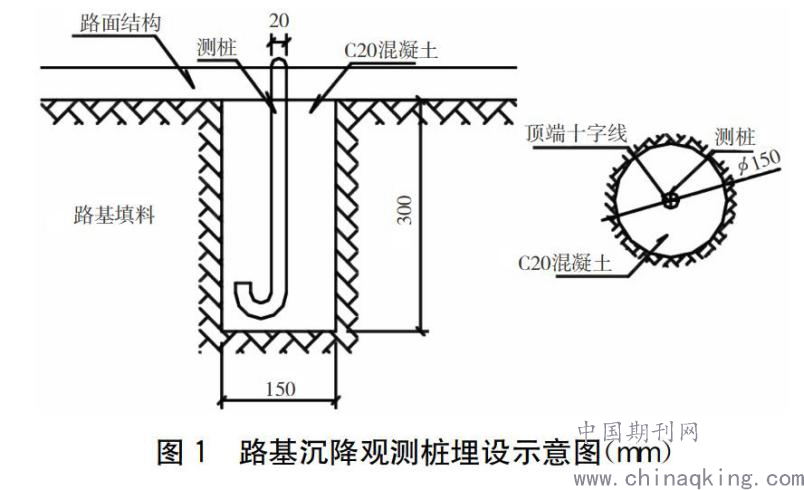

本项目改扩建路基沉降观测采用沉降板观测法,通过在原地面埋设沉降板和沉降观测桩,采用精密水准仪按照二等水准测量标准进行高程观测,确定路基沉降情况。沉降观测桩选用20mm钢筋,在顶部刻十字线,底部焊弯钩。沉降观测桩周围15cm用C15混凝土浇筑固定,埋设最小深度为0.3m,布设完成后测定桩顶的初始读数。沉降观测桩埋设如图1所示。

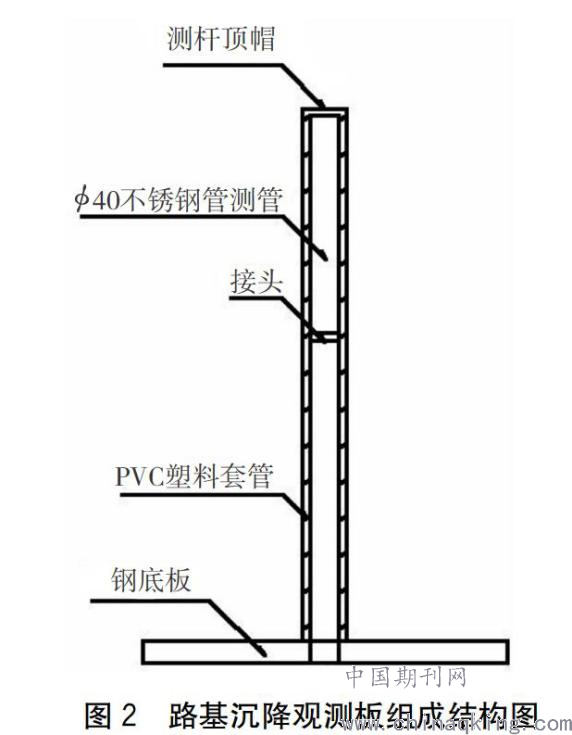

按照设计要求,沉降板由底板厚度为10mm,尺寸为500mm×500mm的钢板组成,金属测杆选用壁厚3mm以上的40mm镀锌钢管,保护套管为壁厚3mm以上的75mmPVC管。沉降观测板结构组成如图2所示[3]。
2.2 沉降板埋设方法
预先在埋设地点挖50cm×50cm×20cm的土坑,坑内用砂找平,并捣实。在坑内放置沉降板,用砂校正合格后套上保护套管,周围用砂回填密实。为了保护沉降板,回填时先捣实沉降板周围。埋设完成后,采用精密水准仪按二等水准标准观测沉降板测杆顶部标高,记为初始读数。在路基填筑过程中,为了保护沉降板与测杆,周围采用小型夯实机进行夯实,并喷红油漆或插小红旗作为标记。随着路基填筑高度的增加加长测杆,测杆每次接长高度为50cm,应采用丝扣连接接长。套管接长过程中应保证垂直,防止施工机械碰撞,且满足接长4m倾斜度<1°的要求。
2.3 沉降板观测注意事项
沉降观测前应布置至少2个观测基点,使用精密水准仪和铟钢尺进行观测。每次进行沉降观测应采用固定的人员和仪器,以避免因不同的观测习惯和仪器差异产生的观测误差。另外,观测方法、观测环境和观测线路应相同,以减少误差。由专人负责测量数据的整理、计算,并由部门负责人负责,同时应做好数据规范工作。
施工期间,沉降板观测频率为每填层1次,停工期间1次/3d。路基填筑施工完成后,观测频率为第1个月1次/3d,第2~3月1次/7d,3个月以后1次/15d。沉降观测控制标准为相邻两个月平均观测值应≤5mm,并满足路基完工后容许沉降值要求。
3、改扩建路段路基沉降监测与结果分析
3.1 路基沉降监测方案

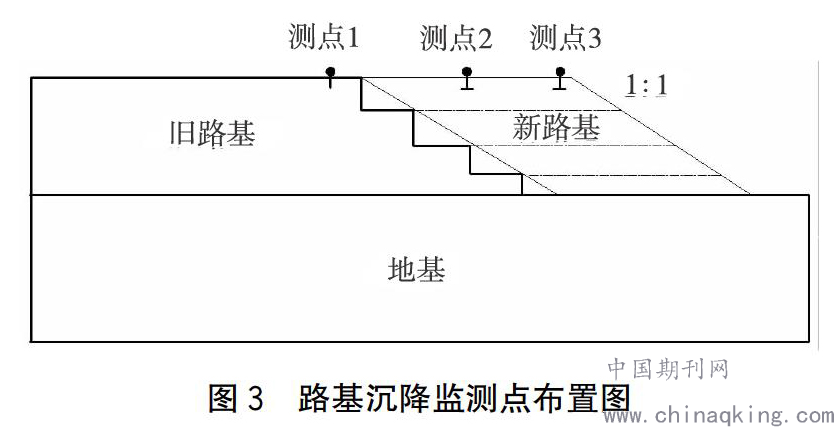

改扩建路基沉降监测分别在新路基、旧路基和新旧路基结合处三个部分布置测点,其中在旧路基上埋设沉降桩,新旧路基结合处和旧路基上埋设沉降板。路基沉降监测点布置如图3所示。施工中在试验路段选取两个监测断面,分别布设测点,记录监测数据,并对监测结果进行分析。
路基沉降采用精密水准仪、铟钢尺进行监测,通过比较前后两次的监测值确定沉降量[4]。根据路基沉降速率确定沉降监测频率,沉降速度越大,监测频率越大,对软基地区应加强监测。施工期间如发现路基沉降速率加快,应加强监测,适当增加监测次数。
3.2 改扩建路段路基沉降监测结果分析
对两个监测路段监测点采用精密水准仪进行监测,记录前8个月的监测数据,路基累计沉降值随时间变化曲线可知,监测断面一旧路基测点沉降变化基本趋于稳定,累计最大沉降值为0.79mm。新旧路基结合处前6个月沉降量增长速度快,累计达到6.35mm,6个月以后沉降基本稳定。新路基沉降量相对较大,前6个月沉降量较大,累计达到8.25mm,监测6个月以后路基沉降逐步趋于稳定。
通过对路基累计沉降量随时间变化曲线进行分析,得出旧路基沉降差较小,且基本趋于稳定,最大沉降量为1.18mm。新旧路基结合处沉降量相对较大,前6个月沉降差达到9.16mm,6个月以后逐步趋于稳定,监测结束最大沉降量为9.86mm。新路基6个月以后沉降速率增加,应加强监测,必要时采取措施进行加固。
4、结语
通过在改扩建高速公路旧路基、新旧路基结合处、新路基上设置测点,采用精密水准仪进行沉降监测,收集数据绘制累计沉降变形随时间变化曲线,经分析得出以下结论:
(1)高速公路改扩建路基沉降主要包括地基沉降和路堤沉降两部分,其中旧路基沉降量最小,两个监测断面旧路基8个月累计沉降量分别为0.79mm和1.18mm,沉降量小,且变形已趋于稳定。
(2)新旧路基结合处路基沉降量相对较大,两个断面监测均在前6个月沉降变形速率较大,累计沉降量分别达到6.35mm和9.16mm,6个月后基本趋于稳定。
(3)新路基沉降量最大,监测断面一6个月后已经趋于稳定,监测断面二6个月后沉降变形速率增加,应增加监测次数,必要时采取措施进行加固。
参考文献:
[1]柳建明.高速公路路基拓宽不均匀沉降监测与分析[J].山西交通科技,2019,47(2):15-18.
[2]韩丽娜.填方路基非均匀性沉降分析与处理措施[J].辽宁交通科技,2004,8(10):85-86.
[3]张仲帆.高速公路改扩建加宽路基沉降监测技术方案研究[J].交通世界(建养·机械),2012,19(23):129-131.
[4]李顺兴.高速公路改扩建新旧路基搭接处差异沉降控制措施浅析[J].西部交通科技,2017,24(9):19-21.
