现浇大坡度斜屋面砼质量控制

发表时间:2021/5/13   来源:《城市建设》2021年4月   作者:邓伟毅
[导读] 当前,通过浇筑砼实行大坡度斜屋面作业比较多见,由于这种工程类型存在复杂性,增加作业难度,可能影响项目建设质量。所以,需做好此类型斜屋面的各项工艺施工质量管控。本文结合某大坡度斜屋面工程,分析现浇砼形式建设大坡度斜屋面的主要设计要点,总结作业难点质量控制及质控要点内容,通过做好质量有效控制,明显改善工程项目建设效果。

湖南宏力建筑施工有限公司  邓伟毅   410000

摘要:当前,通过浇筑砼实行大坡度斜屋面作业比较多见,由于这种工程类型存在复杂性,增加作业难度,可能影响项目建设质量。所以,需做好此类型斜屋面的各项工艺施工质量管控。本文结合某大坡度斜屋面工程,分析现浇砼形式建设大坡度斜屋面的主要设计要点,总结作业难点质量控制及质控要点内容,通过做好质量有效控制,明显改善工程项目建设效果。
关键词:现浇;大坡度;斜屋面;砼质量
        前言:
        采取现浇砼开展大坡度类型斜屋面施工时,因为这类斜屋面结构较为复杂,提高了施工困难性。故在此类斜屋面建设过程中,需确保模板支立作业、钢筋绑扎施工、砼浇筑作业等各个阶段质量管理控制,改善这种工程整体作业质量。
        一、工程概况
        以某大坡度斜屋面工程为例,包含2栋,地下1层,地上2层,斜屋面是非规则类型多坡构成。斜屋面水平投影面积大小是1600m2,斜屋面4个大阳角位置斜度度在52°以上,自16000mm高度倾斜值地表之下300mm部位。对本工程模板支立施工、钢筋绑扎作业、砼浇筑施工形成一定难度。斜屋面板厚度值是120mm,斜梁截面大小是200mm×700mm、200mm×500mm、300mm×600mm,斜屋面板下面使用到竖向梁、水平梁、斜向折梁,作业时对屋面梁区分2步施工,先针对竖向柱及竖向梁实行混凝土浇筑作业,然后对水平梁和水平板作业。该工程由于斜屋面坡度比较高,砼易于流淌,选择局部双面模板加铺放设置钢丝防裂网方式,可确保施工质量,且减少成本花费。
        二、现浇砼形式大坡度斜屋面的设计要点
        考虑到本工程斜屋面结构特征,设计要点如下:
        第一点,实施现浇砼时采取从下往上分层交圈方式实施浇筑作业。在砼暂时相接位置留出氯丁橡胶材质止水带设置,解决作业缝隙漏水问题。
        第二点,采取三角形式斜屋面专门使用的马镫控制筋,维持屋面混凝土成型时尺寸大小精准及构件截面厚度值准确[1]。
        第三点,选用局部双面模板联合单面模板及钢丝网方法,可减少工期耗时,维持混凝土正常下料,确保混凝土振捣施工质量。
        第四点,调节砼级配,实施提前试验配置,有效调控砼坍落程度,维持正常泵送且规避砼掉落下滑。
        第五点,针对存在主梁及次梁的楼板,在次梁横跨中部1/3位置预先留出作业缝,单向板作业缝预先留在和板较短一边平行的任意部位。
        第六点,针对模板实行有效加固,在双面配模位置采取对拉螺栓实行牢固固定。
        三、作业难点质量控制
        (一)斜屋面模板安装作业

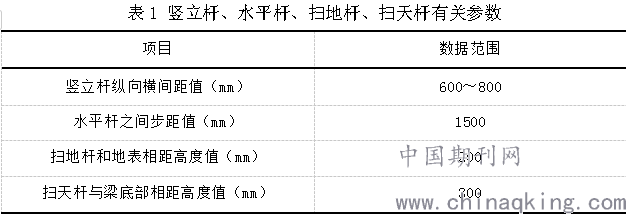

        该工程斜屋面较高,4个大角还存在悬挑出对应结构面宽度值是2000mm的悬挑板,为确保模板平稳,针对支撑架实施增加密度。分别设置竖立杆、水平杆、扫地杆、扫天杆,有关参数见表1。在斜屋面立杆间相隔1600mm增加一个斜向支撑,保证模板支架相对平稳[2]。相隔6000mm设定一个竖向方向剪刀形支撑,该支撑和水平杆之间角度处于45°~60°。所用扣件螺栓在安装较紧时力矩需处于40N·m~65N·m。
        针对本工程顶板采取硬拼缝方法,相接缝隙宽度值需在3mm以下。对水平方向缝采取封胶带实施封闭,对垂直缝采取胶液实施封闭。对于高度在400mm以上、梁宽在300mm以上的梁侧模板采取直径值是14mm的对拉螺栓实施固定处理,各个螺栓相距在450mm以内。


        (二)钢筋安装作业
        (1)绑扎钢筋施工
        对本工程竖向方向及水平方向梁钢筋相交位置实施绑扎,在各个相交点采取两股扎丝实行扎牢,采用十字扣加固方式,规避出现位置移动现象。对屋面板上面的钢筋实施绑住时,上层和下层之间铁丝扣应保持方向交错。对屋面斜板上面钢筋相互搭接位置尺寸需较普通尺寸多20mm~50mm,且采取两股扎丝实施扎紧,规避在开展砼振捣作业期间出现下滑及形状改变[3]。
        (2)设定保护层垫块和马凳
        该工程的保护层垫块采取预先制作的携带有绑丝的专门运用垫块,采取提前埋入垫块内的绑丝和底板钢筋实行绑牢,规避作业期间垫块顺斜坡掉落。采取C12类型马凳和三角形状小马凳实施扎住,采取两股扎丝及负筋实施绑牢。
        (三)混凝土作业
        (1)混凝土振捣作业
        本工程砼采取“点触式”方式对混凝土实行振捣施工,先对梁结构实行砼浇筑,再对斜板实施砼浇筑。在对混凝土开展振捣作业期间,采取振动棒和模板保持90°角较快插进混凝土,且落于模板底部表层上面,促进模板形成微微振动,规避板底发生蜂窝现象、麻面位置露筋表现等。实行振捣用时需低于3s,然后较快取出振捣棒转移到另一个待振捣部位,两个振捣位置相距需短于300mm,规避混凝土过多掉落[4]。
        (2)混凝土浇筑作业
        该工程实施砼浇筑施工期间,先对竖向方向构件实施浇筑,然后对竖向方向梁和折梁开展浇筑,之后对水平方向斜梁实施浇筑,从下往上分圈逐层开展砼浇筑作业。并且,先对斜度较大位置阳角及挑檐位置实行砼浇筑,当砼初次凝结之前再次开展其余位置浇筑作业。
        四、质控要点内容
        (一)模板支设质控
        对本工程中的双面支模位置实行科学划分,对此类模板实行加固,维持模板较为平稳。
        (二)钢筋绑扎质控
        考虑到该工程斜屋面坡度较大,采取钢筋实行绑扎作业时易于发生下滑现象,故对各交叉点需采取两股扎丝形式以及十字扣方法实施扎牢,不可相隔一个钢筋绑扎一个,规避钢筋在实施砼振捣期间发生掉落及形状改变。而且,该工程中采取的板筋及扣筋都是三级螺纹形式钢筋,可提升绑扎作业牢固程度。
        (三)砼浇筑及振捣质控
        确定砼浇筑工艺有序性,从下往上施工,先对屋面斜板下面框架柱、竖向方向梁、折梁、水平方向梁等作业,之后对水平方向斜梁、折梁等施工,然后对斜屋面板从下到上开展逐圈作业,充分确保砼浇筑效果。对斜屋面板实施砼振捣时选取“点触式”手段,并增加振捣各点间距密度。同时需保证2块砼实施浇筑间隙时常需低于初次凝结用时。在屋脊线及折板线位置开展砼浇筑期间不可存在作业冷缝,应一次性完成浇筑作业,同时振捣后保证较为密实。
        (四)砼坍落度控制
        一般情况下,针对斜屋面砼坍落程度应控制处于90mm~120mm。该工程中,由于需采取泵送形式开展砼浇筑作业,维持砼坍落程度维持110mm~130mm,可确保泵送较顺利,且规避坍落程度较大引发砼流淌现象。
        (五)砼表层收光和养护质控
        本工程中,完成砼浇筑及振捣作业后,对砼表层开展找平施工,实施第1次收光之后,相隔2h开展第2次压平收光。需在7天之内开展及时养护,当存在一定强度时,采取砼养护剂进行涂抹,铺放薄膜和棉毛毡等。
        结束语
        综上所述,在某大坡度斜屋面工程中,采用现浇砼形式,在做好项目设计的基础上,针对斜屋面模板安装、钢筋安装、混凝土作业实行施工难点质量控制,并对于模板支设、钢筋绑扎、砼浇筑及振捣、砼坍落度控制、砼表层收光和养护开展重点质控,从而显著提升工程项目施工质量。
参考文献:
[1]邓云鹏. 大坡度钢筋砼斜屋面施工技术研究[J]. 建筑工程技术与设计,2019(14):1652.
[2]朱光伟,刘星,韦宗其. 斜屋面混凝土浇筑的施工方式及质量控制要点[J]. 城镇建设,2020(11):55.
[3]张云霞. 建筑大坡度斜屋面结构施工技术探究[J]. 建材与装饰,2020(16):10-11.
[4]王耀,周敬,杨坤,等. 大坡度斜屋面结构施工技术研究[J]. 装饰装修天地,2020(21):233,236.
