广东立德建设监理有限公司 佛山市顺德区 528300
关键词:铝合金模板;高精砌块;免抹灰;
目前建筑业新型材料的生产、应用发展迅速,为提升建筑工程的质量,相应国家对绿色建筑的要求,积极推广应用新型建筑材料是建筑企业发展的一项重要内容。
对于高层/超高层住宅楼的砌体墙,大多数施工方案均是采用普通精度的蒸压加气砼砌块作为墙体的砌体材料,墙体砌筑完成后需湿作业抹灰,施工工期较长。同时施工过程中存在大面积的湿作业,劳动环境差。
因此,在铝模的应用逐渐成为常态化、标准化的趋势下,云溪别院工程项目采用铝模施工主体结构的区域,采用高精度砌块砌筑墙体的方案,可实现墙体免抹灰、可取消施工现场砌筑抹灰湿作业,提升安全文明施工;杜绝抹灰空鼓开裂等质量通病;加快砌体进度,为穿插装修创造条件;取得降低成本的良好效果。为创广东省建设工程优质结构奖创造坚实基础。
一、工程概况
云溪别院工程项目地点位于广东省佛山市顺德区大良街道逢沙大道北侧之一,为佛山华侨城置业有限公司投资兴建;设计单位为:深圳华森建筑与工程设计顾问有限公司;施工单位为:中国建筑第五工程局有限公司;监理单位为:广东立德建设监理有限公司。
本工程总用地面积约为57813.77㎡,总建筑面积约234741.31㎡。本项目由1栋多层幼儿园(14#楼),地上建筑层数为4层;12栋高层住宅,其中11#、12#塔楼地上为14层,其他塔楼为地上33层;主体结构为全现浇框架剪力墙结构,二次结构填充墙为专用蒸压加气砌块(高精砌块),厚度分别为100mm及200mm。砌块绝干容重为≤750kg/m3,强度A7.5。专用粘结剂的薄层砌筑法(水平和竖向灰缝厚度为2—4mm)。
二、施工准备
1、材料准备
(1)专用蒸压加气砌块(高精砌块),按照图纸设计要求,根据墙体厚度选用砌块。
检测方法:检查砌块的产品合格证书、产品性能检测报告。
(2)专用粘结剂,由厂家提供,到场后存放于阴凉干燥处,防止日晒雨淋,进场验收时确定材料合格并在质保期内,使用时严格按生产厂家的说明书要求使用,根据需要合理调配,材料开封搅拌均匀后应在规定时间内用完。
2、技术准备
设计图纸、施工技术交底,绘制砌块排版图,根据图纸计算砌体工程量,明确人员材料进场计划,核定填充墙、门窗洞口位置、轴线、尺寸,核实水电预埋、预留位置,确定构造柱、过梁、拉结筋的位置数量。
三、砌筑施工
1、专用粘结剂
在砌筑加气块时需用专用粘结剂,搅拌粘结剂时用电动搅拌器搅拌,每次拌合量应在4小时内用完。
2、砌筑就位应先远后近,先下后上,先外后内;每层开始时,应从转角或定位砌块处开始。应吊砌一皮,校正一皮,皮皮拉线控制砌体标高和墙面平整度。砌丁字墙和拐角时要严格遵循交丁顺砌的砌筑工艺,要保证一定的交丁间距,不可通缝。
3、挂线
挂线时,中间应设置支线点,拉紧线后,应穿线看平,使水平缝均匀一致,平直通顺。
4、灰缝控制
水平灰缝和竖向灰缝应粘接饱满,高度3-5mm严禁用水冲浆灌缝,不得出现透明缝、瞎缝、假缝,随砌随将舌头灰刮尽。
5、顶缝处理
砌好的墙与砼梁底部留10㎜~30㎜间隙,待墙体砌筑完成14天后,用专用砂浆注浆填满。

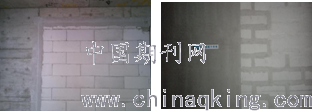

图1 水电线管开槽
6、门砖置放
为了固定门框,需在砌块中砌筑砼砖。砌砼砖前预先留出门砖位置,均匀的抹上粘结剂后放置门砖。数量为每隔一匹砖放置一块。
7、过梁安装
在门窗洞口需放置预制砼过梁时,在预制过梁两端搁置部位均匀抹上粘结剂后放置过梁。搭接长度不小于200mm。
8、开槽补缝
砌筑好的墙面上常常要埋入水电线管,需在墙面开槽。
具体做法:首先在需开槽位置弹线并用手提切割机开槽,线管槽开好后用凿子轻轻将槽内的砌块剔除,等线管安装完毕后修补,修补前先清除槽内的杂物和灰层并刷一道界面剂,等界面剂干燥后用聚合物砂浆修补,补槽位置须挂玻纤网。
图2 水电线管开槽
9、耐碱玻纤网
不同材料交接处、外墙抹灰层收缩强烈的墙体部位均应采取防裂措施,可采用通长耐碱玻纤网格布压入抗渗专用腻子的加强做法,每边搭接宽度应≥100mm。
图3 基层修补
四、水电安装
1、水电安装需待砌体完成达到一定强度且构造柱施工完成后进行。
2、墙内箱体应在墙体砌筑时预留墙内箱体位置,箱体安装完成后,背部挂钢丝网片用细石混凝土灌实。穿墙孔洞等所有的墙面孔洞必须预先留设,不得在完成墙体后打凿,如因变更等原因需后开的穿墙孔洞,必须使用专用成孔器开孔。
3、开槽后,槽内刷界面剂,将管线与墙体卡牢,不得有反弹、松动,固定好的管线外表面应低于墙面10~20mm;对槽内进行洒水湿润,使用专用蒸压加气混凝土修补砂浆或专用粘结剂。
抗裂措施:四周贴不小于100mm宽耐碱纤维网格布,在下道工序抹灰前沿槽长方向在槽宽的两边不小于100mm的搭接宽度外贴加强网片,可以有效 防止此处部位出现因材料的不同收缩而产生的裂缝。线盒四周必须充填密实,对于较大空隙内部可用细石混凝土填充,严禁直接砂浆充填,线盒、线槽堵缝必须采取防开裂措施。
五、砌筑施工工艺要点及注意事项
1、蒸压加气混凝土砌块(专用高精砌块):
(1)灰缝饱满,宽度控制在2-4mm以内,无通缝、瞎缝;高精砌块粘结材料采用专用粘结剂,砌筑前砌块无须浇水湿润;
(2)一次性砌筑高度不宜超过1.5m,顶缝处理在砌筑完成后并间隔14天以上方能施工。
(3)应采用机械切割的方式进行开槽,严禁直接在砌体墙上打凿线槽;
(4)砌筑防火门洞口时应在两侧按要求放置砼预制块或实心砖;
(5)现场严禁开设长度大于500mm横槽;
(6)不同材质墙面抹灰前应挂抗裂网,挂网面不应有高低差,挂网、甩浆前应将墙体各种孔洞封堵,结构缺陷应修补、杂物清理到位。
2、施工注意事项
(1)高精砌块砌筑前,粘结材料为专用粘结剂不能随意加水。
(2)砌筑前要首先对即将施工的楼层进行排版、做现场样板并确认,排版时要注意不允许出现高度方向砖厚小于12cm的小砖,不能出现上下砖缝错开小于1/3的情况,对于顶部出现小于12cm小砖的情况,可以通过提高砼反坎高度的方式解决,也可以通过两批砖同时切割解决。
(3)砌筑时,先浇水湿润基层平面并用粘接砂浆找平,对于平整度较差的部位可事先采用水泥砂浆或细石混凝土(超过25mm)找平,待凝固一天后方能开始砌筑作业,防止砌筑时底皮砌块垫层坍落造成此层砌块上平面不平,安放砌块时应在底面和垂直侧面用专用刮勺抹专用粘结剂,可以保证灰缝砂浆的饱满度≥90%。砌筑时应用水平尺和橡皮锤来校正墙体的边线、水平、垂直位置。通过它的厚度来控制砌块墙的水平和垂直度,因此第一皮砌块的砌筑是关键。砌筑时,要校正水平与垂直位置,并做到上下皮砌块错缝搭接,其搭接长度一般不宜小于被搭接砌块长度的1/3,且不得小于100mm。
(4)墙内箱体应在墙体砌筑时预留墙内箱体位置,箱体安装完成后,背部挂钢丝网片用细石混凝土灌实。穿墙孔洞等所有的墙面孔洞必须预先留设,不得在完成墙体后打凿,如因变更等原因需后开的穿墙孔洞,必须使用专用成孔器开孔。
(5)在墙体上做管线开槽时,必须待墙体施工完后达到一定强度且构造柱施工完成后进行。开槽时,应使用轻型电动切割机并辅以手工镂槽器。开槽时与墙面夹角≤45°,深度不宜超过墙厚的1/3。
(6)敷设的线管应固定牢靠,敷设管线后的槽宜使用专用蒸压加气混凝土修补砂浆或专用粘结剂。抗裂措施:四周贴不小于100宽耐碱纤维网格布在,下道工序抹灰前沿槽长方向在槽宽的两边不小于100mm的搭接宽度外贴加强网片,可以有效防止此处部位出现因材料的不同收缩而产生的裂缝。
(7)施工中如需设置临时施工洞口,其洞边离交接处墙面的距离不应小于600mm,且顶部应参照设计洞口构造设置过梁,门窗洞口过梁现场预制砼过梁,过梁搁置长度:当洞口小于1m时,其搁置长度应≥250mm;当洞口≥1m时,其搁置长度应≥300mm。
(8)墙体转角和纵横墙处应同时砌筑。临时间断处应砌成斜槎。在转角墙位置通长增加转角筋。
(9)墙面的批嵌,粘贴瓷砖、粉刷的施工宜在墙顶空隙嵌填作业完成15天后方能进行施工。
(10)砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。砌块墙的T字交接处,应使横墙砌块隔皮断面露头。
六、质量检查和控制措施

1、验收标准:墙体安装允许偏差值应符合下表要求:
2、检查数量及要求:
班组完成自检,项目部实测组全检,发现问题及时整改、返工。本工程需对所有填充墙进行100%实测实量,所有超过允许误差的墙体必须及时整改或重新砌筑。
3、砌块墙砂浆饱满度:
灰缝宽度控制在2-4mm,灰缝应饱满,不得有透明缝、瞎缝、假缝;砌块的水平灰缝应用刮刀均匀施铺粘接于下皮砌块表面,砌块的垂直灰缝先铺粘结剂于砌块侧面再上墙砌筑。
七、质量通病防治
1、填充墙与混凝土柱、梁、墙连接不良、裂缝。
(1)原因分析:
混凝土柱、墙、梁未按规定预埋拉接筋,砌填充墙时未将拉接筋调直或未放在灰缝中或偏位会造成以上后果
(2)质量控制措施:
应严格按规定设置拉结筋,砌筑时拉结筋应调直并置于灰缝中,砌筑时粘接材料应饱满无遗漏;钢筋混凝土梁、板与填充墙之间未楔紧,或没有用砂浆嵌填嵌密实。对于柱、梁、板或承重墙与填充墙之间出现微小裂缝,可凿除原有嵌缝材料并重新嵌缝,对于施工不按要求,质量严重不达标的采取“砸碎制”并返工整改;控制一次性砌筑时间、顶封处理的间隔时间、后期粉刷抹灰间隔时间。
2、墙体整体性、墙体开裂。
(1)原因分析:
墙体底部找平不密实,发生变形,随意凿墙或外力撞击破坏墙整体性;
(2)质量控制措施:
预防应严格控制第一皮转的施工质量,基层处理平整牢固且达到一定强度后进行后续施工;好水电预留预埋,管线开槽工作应在墙体达到一定强度后方能进行。开挖各类管线槽时,开挖深度不得大于1/3的墙厚,并避免交叉且双面开槽。必须交叉且双面开槽时,应使双面开槽部位相距至少500mm以外。穿越墙体的水管应严防渗水。凡不同材质和砌块墙连接处(如混凝土构造柱、圈梁)、墙面管线修补的地方抹灰时必须设置加强网片加强,可以有效防止此处部位出现因材料的不同收缩而产生的裂缝。
八、成品保护
在多工种多层次组织交叉流水作业的施工现场,做好成品保护工作有利于保证工程质量和施工进度,并节约材料和人工。因此应采取如下措施:
1、施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序施工作业。内隔墙安装完成24小时内不得进行下道工序施工。
2、搭、拆脚手架时,不得碰撞已砌墙体和门窗边角。
3、在砌块墙上开槽时,应弹线切割,并保持块体完整;如有活动或损坏,应进行补强处理。
4、预埋的拉结筋应加强保护,不得踩倒、弯折。
5、楼地面施工时,应防止沙浆溅污墙面。
6、加气混凝土砌块运输、装卸过程中,严禁抛掷和倾倒,防止损坏棱角,注意避免手推车运料过程碰撞隔墙及门口。
7、严禁发生施工用水冲刷和浸泡砌块和成墙,现场存放砌块需要垫起码放,如在室外存放需做防雨处理。
工序交接全部采用书面形式并由双方签字认可,由下道工序作业人员和成品保护人员同时签字确认。下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护人对成品保护负监督、检查责任。
九、雨期施工措施
1、雨期施工时,砌块不应露天贴地堆放,应做好遮雨措施。
2、不得使用被雨水湿透的砌块,防止雨水直接冲淋砌体。
3、当雨量较大且无遮盖时,应停止砌筑,并对已砌筑的墙体采取遮雨措施,防止雨水浸入墙体;雨后应检查墙体灰缝砂浆和墙面垂直度等,整修合格后方可继续施工。
十、总结
目前本工程顺利通过验收,已经交用,通过应用免抹灰砌块,实现了较短工期内完成二次结构墙体砌筑及装修的工作内容;构造柱、水平系梁等节点做法满足了设计和工艺要求,水电管线的处理方法适合此类砌体结构墙体;而且施工中减少了湿作业抹灰工序,也更符合环保要求。其中云溪别院(8#、9#、10#、11#、14#楼)工程被广东省建筑业协会评为2020年广东省建设工程优质结构奖。
注:参考资料及文献
1)《建筑工程施工质量验收统一标准》GB50300-2013
2)《砌体结构工程施工质量验收规范》GB50203-2011
3)华侨城置业有限公司标准化文件管理汇编
4)云溪别院工程设计文件
5)云溪别院(8#、9#、10#、11#、14#楼)工程砌体工程施工方案
6)云溪别院(8#、9#、10#、11#、14#楼)工程监理细则
