安徽省路港工程有限责任公司 安徽合肥 230031
摘要:以滁天高速项目装配式箱涵施工为例,着重分析装配式箱涵现场安装过程中出现的质量问题,并针对问题,介绍了装配式箱涵施工技术要点,对类似工程中施工质量控制上有所帮助,减少或者避免同类问题的发生,提高施工质量。
关键词:装配式箱涵,安装,质量控制
引言:预制装配式箱涵在预制厂进行工业化生产,按标准节段和调节段预制,强度满足要求后运输至现场安装时对安装要求有很高的要求,因此装配式箱涵在安装过程需要严格要求。现针对预制装配式箱涵在安装过程存在的一些问题,经过现场总结分析,提出相应防治措施,使装配式箱涵安装质量得到有效提高。
1装配式箱涵安装常见质量问题
(1)地基承载力不足,安装后垫层开裂,造成沉降
(2)基底处理混凝土垫层平整度差,厚度不足
(3)装配式箱涵边缘磕碰破损
(4)安装精度不足,拼接缝隙大
(5)SBS防水层施工质量差
2原因及防治措施
针对以上问题并结合实际施工现场条件,分析问题产生原因并提出以下处理措施。
2.1地基承载力不足
地基开挖后地基条件差,未对地基进行承载力检验,承载力不满足设计要求,由于装配式箱涵结构形式不一,对于结构尺寸较大的箱涵重量较大,安装完成后经过一段时间会发生垫层均匀开裂现象,此现象说明地基承载力不足。可以在施工前检测地基承载力,承载力达到要求方可进行施工,对于不满足实际要求的及时与监理单位、设计单位联系,以便及时调整,可以使用一定深度的碎石换填处理后在做混凝土垫层或者增加混凝土垫层厚度解决。
2.2砼垫层平整度差
对基坑平面尺寸、轴线、高程进行自检,报请监理工程师验收,合格后浇筑砼垫层。浇筑过程采用振动梁振捣,严格控制砼垫层顶面标高,混凝土垫层浇筑作业一次成型,注意要严格控制砼垫层顶标高及平整度。振捣后用铝合金刮尺找平。砼垫层浇筑好后及时进行养生,防治混凝土表面开裂。构件安装前,检查基础标高、平整度,偏差大的进行处理,处理完成后放出箱涵中心线、边线,规划出每节段的安装位置。
2.3构件破损
构件混凝土强度达到设计强度后,方可从预制厂运输,砼强度和龄期达不到要求的,严禁运输。从预制厂装车过程中注意防止碰撞。轻轻吊入平板车上放置,下部采用垫块支撑,防治运输过程中构件颠簸破损。运输过程中采取必要的固定措施,避免发生损坏、磕碰,以防止构件损伤。
2.4构件安装过程精度不足

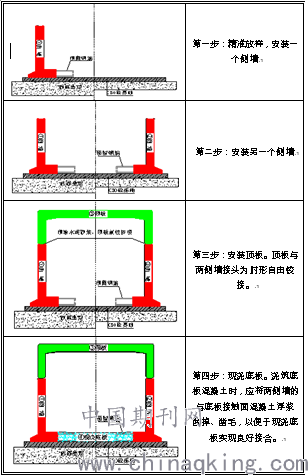

所有构件在运至现场后进行试拼装,并编号。后续安装按编号进行安装。在混凝土垫层弹线定位,保证侧墙定位精度,确保两侧墙相对位置的精度。按编号节段安装顺序为由高处向低处安装,具体安装步骤详见下图。
2.5 SBS防水卷材安装质量
SBS防水卷材安装时应注意结构基础要有足够的刚性,有良好的整体性,安装表面应干燥,水泥砂浆不起砂,不空鼓。安装前先进行清理干净,首先用液化气火焰枪将基层表面的灰尘和杂物喷烤清理,同时对混凝土表面进行微热,有利于混凝土基层对底子油进行充分吸收、粘合。
将基层表面清理干净后,涂刷乳化沥青。涂刷要求均匀一致,不露底、不聚流,在粘贴范围内未出现混凝面,确保防水卷材与基层粘接牢固。
要求统一采用厚度为4mm的SBS防水卷材,要求背面附带铝箔的止水带,进行安装前准备好便于铺设的滚轴工具、作业爬梯等。
一般由2-3个人操作完成。由1名作业人员扶着爬梯,1人持着液化气火焰枪对防水卷材进行均匀加热,注意控制合适的火焰档位及加热时间,另外1名作业人员对受热后的防水卷材进行铺设按压,确保粘贴无死角,按压禁止铁质及尖锐的工具,防止按压过程中损坏止防水卷材。粘贴完成后,检查止水带密贴情况,对局部未完全贴合部位再次进行补烤按压;若发现破损的及时在横向加以铺设止水带以达到防水效果。
2.6 防水卷材安装注意事项
防水施工应在日气温较高时段进行,施工前做好台背回填材料的储备,以便于防水施工完成后及时完成台背回填,防止防水卷材风吹日晒老化;
防水卷材粘附的砼基面应平整、洁净、干燥、无裂缝,平整度控制在3mm以内;
防水卷材与节段接缝界面粘贴要紧密,沿接缝防锈不得留断点,不能被浮渣尘土等阻隔;
在装配式箱涵外侧进行台背回填施工时,注意对防水卷材的保护;
针对现浇涵洞的对拉孔处理,用砂浆填塞刮平后应涂刷乳化沥青并采用10cm*10cm的止水带进行粘贴防水。
3 结束语
装配式箱涵安装通过以上几个方面防治措施能够有效的提高装配式箱涵安装质量,避免类似质量问题发生,希望能够对类似工程提供参考。
参考文献:
[1]JTG/T 3650-2020 公路桥涵施工技术规范
[2]JTG/F80/1-2017 公路工程质量检验评定标准
