后浇带采用钢丝网代替模板技术的研究与应用

发表时间:2021/5/26   来源:《建筑实践》2021年第5期   作者: 古汉文 李博 赵跃环
[导读] 所谓后浇带是指在建筑施工过程中,为了避免建筑物受不均匀沉降、混凝土收缩以及环境变化等因素的影响,

        古汉文 李博 赵跃环
        中国建筑一局(集团)有限公司北京公司                北京海淀区                100089
        摘要:所谓后浇带是指在建筑施工过程中,为了避免建筑物受不均匀沉降、混凝土收缩以及环境变化等因素的影响,在建筑工程的墙体、板、梁等结构区域提前设置并预留相应宽度且后期能实施混凝土浇筑的区域。目前,后浇带施工技术被广泛运用于城市高层建筑施工中,这种方法简单便捷、成本较低,很好地解决了高层建筑出现的沉降难题。
关键词:后浇带  施工  质量控制
1.前言
        随着楼层的不断升高会出现沉降现象,沉降会持续于整个施工过程。待主楼施工结束后再进行裙楼施工,二者承受的压力不同,施工时间不同,这样可以在一定程度上确保前后施工建筑沉降基本相同。等到高层建筑沉降开始稳定时,施工人员就可以在两者的连接部位开展混凝土浇筑,从而消除二者之间存在的沉降差,构成一个整体的建筑,提高建筑的可靠性和稳定性。
        建筑施工过程受温度的影响较大,尤其是建筑主体中的混凝体构件由于受自身物理特点的影响,在施工中会随外部温度变化出现热胀冷缩的情形。如果外部气温较低,混凝土就会出现收缩,产生一种向内的压力。如果外部气温过高,混凝土会受热膨胀。随着外界气温的变化,高层建筑混凝土构件会反复出现热胀冷缩,这一过程可以持续 30d~60d。在反复的热胀冷缩变化中,混凝土构件无法承受压力从而出现裂缝,给高层建筑带来极大的安全隐患。采用后浇带施工技术,一般采用直通加弯的设计,可以为混凝土提供一定的自由收缩空间,让混凝土可以在一定范围内膨胀或者收缩,大幅度减少混凝土的收缩应力,减少温度收缩的影响,有效提高建筑结构的安全性能。

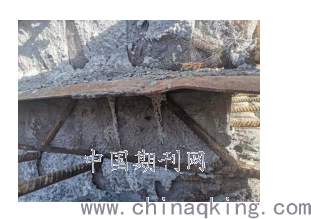

        传统的后浇带支模采用木模板施工,由于后浇带部分要设置止水钢板,模板被止水钢板分层两层,导致止水钢板下部的模板不好支拆。

                  传统的木模                                利用铅丝网
    利用铅丝网代替木模板,规避了后期拆模不彻底导致的后期渗水等一系列问题,浇筑完混凝土后,铅丝网网眼嵌在混凝土里,混凝土浆通过铅丝网网眼的每个孔隙伸出,形成一个凸凹的表面,接触面积增大,与后期浇筑的混凝土形成相连的整体,接缝的质量容易控制,其粘结及剪切强度得到显著提高。
2.关键技术
        2.1 利用废旧钢筋焊制钢筋骨架代替木方;
        2.2 利用铅丝网代替木模板;
        2.3 因本身的特殊,可以直接观察浇筑过程;
        2.4 施工缝处自然利用铅丝网网眼形成凸凹面,免去凿毛新旧混凝土结合更紧密;
        2.5 省去模板、方木等材料加工及使用,废物再利用也响应了我国“绿色施工”的号召。
3. 施工工艺流程及操作要点
        3.1 施工工艺流程

        施工操作流程如图3.1-1所示。

具体如下:

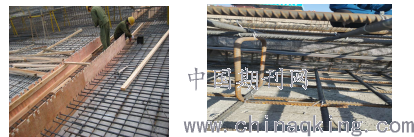

3.1.1底板下层钢筋绑扎

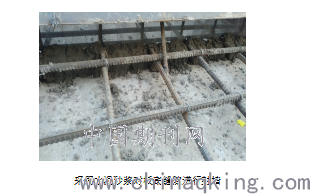

底板钢筋绑扎
3.1.2钢筋骨架制作

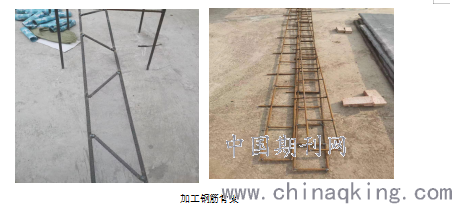

                                                  加工钢筋骨架

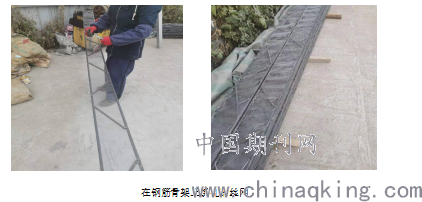

3.1.3在骨架上绑扎铅丝网

                                          在钢筋骨架上绑扎铅丝网

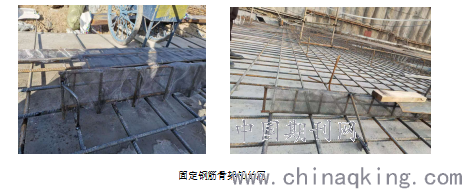

3.1.4钢筋骨架铅丝网固定

                                                 固定钢筋骨架铅丝网

3.1.5封堵下层钢筋与垫层直接的间隙

                                          采用水泥砂浆对板底缝隙进行封堵

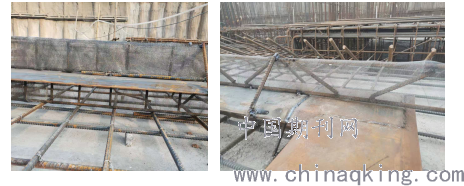

3.1.6安装止水钢板

3.1.7安装上层钢筋

3.1.8成型效果图

3.2 操作要点
3.2.1钢骨架操作要点
1.钢骨架采用废旧钢筋焊接而成,节约施工成本。
2.钢筋骨架及铅丝网一次性使用,不需拆除模板,节约工期。
3.表面利用铅丝网特性,浇筑混凝土时形成自然凸凹接茬,保证施工质量。
3.2.2钢骨架安装要点
1.先绑扎完底板下层钢筋,利用“L”钢筋两侧交叉固定钢骨架。

2.采用水泥砂浆封堵下层钢筋与垫层之间的间隙。

3.安装止水钢板及上层钢骨架铅丝网

4. 材料及设备

4.1钢筋、铅丝网
        利用废旧钢筋焊接钢筋骨架,然后再钢筋骨架上绑扎铅丝网。

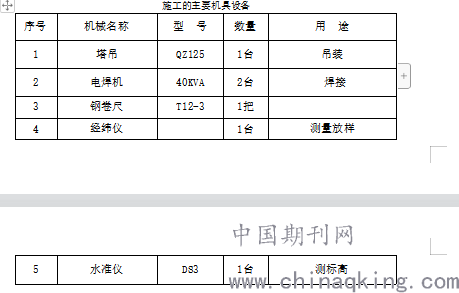

4.2施工主要机械设备

5. 质量控制
5.1 工程质量控制标准
本工法主要遵照执行的现行规范、规程、标准主要有:
        5.1.1《混凝土结构工程施工规范》GB 50666-2011
        5.1.2《混凝土结构工程施工质量验收规范》GB50204-2015
5.2 质量保证措施
5.2.1 严格控制钢筋骨架焊接质量及铅丝网绑扎质量,确保在浇筑混凝土时不会漏浆。

6. 安全措施
6.1 所有施工人员必须接受安全知识学习和训练,进行安全交底。经体检合格方可进入现场作业。
6.2 严禁酒后进入施工现场。
6.3 遇雷、暴雨、大雪、五级以上大风天气停止作业。
7. 环保措施
        从环保的角度考虑,增加了废旧钢筋的利用减少了木模板、方木的使用,有效的响应了绿色施工。具体要求如下:
7.1 施工现场严格管理,工程垃圾定点堆放。安装作业完成后及时清理杂物及垃圾,并分类堆放至指定地点。
7.2 不焚烧施工中产生的垃圾。
7.3 材料码放,临时布置,严格按照施工总平面图布置,不得乱堆乱放,乱挪用。现场每月进行一次文明施工的综合检查,月评﹑季评﹑年评,有奖有罚,促进文明施工。
7.4 现场保持清洁,垃圾及时清理,施工渣土及时清运,操作平台﹑休息板等处不乱堆放材料和杂物。
7.5 垃圾车出场前设专人把车上的杂物拍实,覆盖棚布栓牢,以防遗洒。
7.6 保证施工现场道路硬化﹑畅通,排水良好。垃圾及时清理。对场道路保证路面无油污。场地无混凝土残渣,做到事完场清。
结束语
        后浇带采用钢丝网代替模板技术,即可以挡住混凝土的粗骨料外流;也可以保证二次建筑的混凝土与原有混凝土的结合;还可以防止混凝土和装饰的装饰的开裂;还能挡住后浇带浇筑前的清洁。
参考文献
[1]陈旭.建筑后浇带施工技术及施工注意事项[J].智能城市,2020,6(23):85-86.
[2]唐国生,刘小龙,王旭.膨胀加强带替代收缩后浇带“无缝”施工关键技术[J].建筑技术开发,2020,47(22):68-69.
[3]陈华平.建筑施工中后浇带的施工技术及运用[J].建筑技术开发,2020,47(21):41-42.
[4]张建明.建筑工程后浇带施工优化技术探讨[J].科技创新与应用,2020(14):147-148.
[5]李文书.建筑施工中后浇带的功能作用与施工技术分析[J].现代物业(中旬刊),2020(02):180-181.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
