姜明 陈鼎杰
江苏核电有限公司 江苏 连云港 222000
摘要:田湾核电站3、4号机组是国内首次采用业主自主调试模式的VVER机组,建立完善的质量保证体系对控制整个工程的质量有着十分重要的意义,同时对国内其它采用自主调试模式的核电机组也具有参考价值。根据田湾核电站3、4号机组实际调试工作经验和调试结果,本文总结了田湾核电站3、4号机组质量保证体系的构成、实施方法、实施过程中的经验反馈,论证了田湾核电站3、4号机组质量保证体系是满足中华人民共和国核安全法规以及其它适用的法律、条例、规范和标准要求的,是满足电站调试质量管理需求的。
关键词:质量保证;核电;调试
0 引言
核电厂的调试阶段是衔接工程安装和机组运行的关键阶段,目的是全面检验设计、设备制造、建筑和安装质量,能否保证核电厂调试的质量,对今后核电厂能否安全稳定的运行具有十分重要的意义。根据田湾核电站3、4号机组工程总合同,江苏核电有限公司(下称JNPC)负责电站的调试工作,这是国内首次采用业主自主调试模式的VVER机组,JNPC要对电站调试质量全面负责,因此建立完善的质量保证体系对控制整个工程的质量有着十分重要的意义,同时对国内其它采用自主调试模式的核电机组也具有参考价值。
1 田湾核电站3、4号机组质量保证体系
为保证田湾核电站3、4号机组调试质量满足中华人民共和国核安全法规以及其它适用的法律、条例、规范和标准要求,执行好“安全第一、质量第一”的方针,确保全面检验设计、设备制造、建筑和安装质量,JNPC组织建立了田湾核电站3、4号机组质量保证体系。
田湾核电站3、4号机组调试阶段质量保证体系文件分为三个层级,第一层次为大纲层级,主要包括《田湾核电站3、4号机组项目质量保证大纲(调试阶段)》、《田湾核电站3、4号机组调试大纲》,第二层次为工程管理手册(CQOM)层级,主要包括调试领域(CPM)管理程序、项目管理领域(PPM)管理程序,第三层级为技术程序层级,主要包括调试试验程序、部门程序、重要试验项目风险分析与应急预案等。

图1-田湾核电站3、4号机组质量保证体系机构
1.1 大纲
根据中华人民共和国核安全法规以及其它适用的法律、条例、规范和标准,JNPC编制了《田湾核电站3、4号机组项目质量保证大纲(调试阶段)》和《田湾核电站3、4号机组调试大纲》,《田湾核电站3、4号机组项目质量保证大纲(调试阶段)》由公司安全质量处负责组织编制,《田湾核电站3、4号机组调试大纲》由公司调试管理处负责组织编制。
《田湾核电站3、4号机组项目质量保证大纲(调试阶段)》由19个章节组成,分别是引言、质量保证大纲、组织、文件控制和记录、设计控制、采购控制、物项控制、工艺过程控制、检查和试验控制、试运行管理、维修控制、堆芯和燃料控制、环境监测和放射性废物管理、辐射防护、应急准备与响应、对不符合项的控制、保卫和消防、纠正措施、质保监督和监查。
《田湾核电站3、4号机组调试大纲》由9个章节组成,分别是综述、调试概述、调试组织机构及职责分工、调试阶段划分及其主要试验内容、调试计划与进度控制、调试文件、调试人员资格、培训与授权、调试管理、调试安全管理和质量保证。
《田湾核电站3、4号机组项目质量保证大纲(调试阶段)》和《田湾核电站3、4号机组调试大纲》是整个调试阶段的纲领性文件,是所有参与电站建设单位和个人都必须遵循的规定和原则,是所有调试活动在指导文件,3、4号机组工程管理手册、调试相关技术程序中的内容都要符合两份大纲文件的规定。
1.2 工程管理手册
田湾核电站3、4号机组调试管理程序是对《田湾核电站3、4号机组项目质量保证大纲(调试阶段)》和《田湾核电站3、4号机组调试大纲》规定的进一步细化,一共分为七个方面,分别是调试组织管理、调试文件管理、调试过程管理、调试物项管理、调试安全管理、调试质量控制管理、调试接口管理, 共54份调试管理程序。
1.3 技术程序
田湾核电站3、4号机组技术类管理程序主要围绕调试试验项目编制的相关文件,主要包括调试试验程序、调试试验项目质量计划、重大试验项目的风险分析与应急预案、重大试验项目的先决条件检查等。田湾核电站3、4号机组计划编制调试试验程序2400多份,计划编制调试试验质量计划500多份,还有调试期间重大试验项目的应急预案、重大试验项目的先决条件检查等文件,所有技术程序一共3000多份。
以上这些文件构成了田湾核电站3、4号机组质量保证体系,是实现田湾核电站3、4号机组调试阶段质量目标的基础保障。
2 田湾核电站3、4号机组质量保证体系的实施
田湾核电站3、4号机组质量保证体系建立后,能否实现调试阶段的质量目标,关键就在于整改质量保证体系能否得到有效的实施。根据田湾核电站3、4号机组经验,要想保障整个质量保证体系有效实施必须做好组织机构和责任要明确、培训与授权要严格、质量监督工作要到位这三项工作。
2.1 组织机构和责任要明确
为保证田湾核电站3、4号机组质量保证体系的实施,JNPC组建本调试阶段的质量保证组织机构,在总经理部统一组织指挥下,担负起本项目的调试启动工作。《田湾核电站3、4号机组项目质量保证大纲(调试阶段)》对组织机构中各部门的职责做了明确规定。《田湾核电站3、4号机组调试大纲》对调试组织机构做了明确规定,明确规定了调试队内部各职能组和岗位的职责。

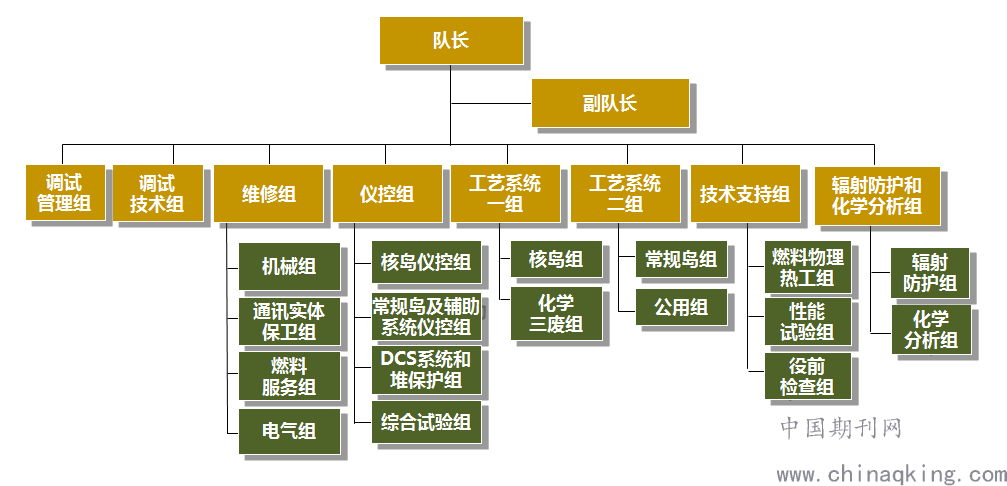

图2-田湾核电站3、4号机组调试队组织机构

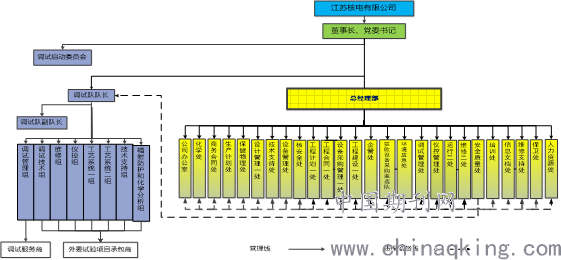

图3-JNPC 3、4号机组项目调试阶段质量保证组织机构图
2.2 培训与授权要严格
要实现整个质量保证体系能有效实施,必须让所有参与田湾核电站3、4号机组调试工作的人员全面了解并熟悉质量保证体系,使管理者的意图得到有效实施,从而规范调试人员的行为。
根据田湾核电站3、4号机组调试前期工作经验,很多不满足质量管理要求的行为是因为调试人员不熟悉管理程序要求、技术程序要求,或者是没有按照最新版管理程序、技术程序执行所致,因此让所有调试人员熟悉最新版管理程序、技术程序成为培训的重点工作。
为规范田湾核电站3、4号机组调试人员的培训授权工作,调试队编制了《调试人员的培训与授权管理规定》管理程序,管理程序中规定必须坚持“上岗必须授权、授权必须培训、培训必须考核”的原则。管理程序中针对不同专业岗位的人员制定了不同的培训与授权要求,课程设置完善,对培训人员的资质要求明确、考核严格。
在田湾核电站3、4号机组调试人员培训过程中发现调试人员可以参加培训的时间不统一,导致参加培训的人员出席率不高的问题。针对此类问题,调试队培训管理人员调整了培训方案,采用分批次预先报名的方式进行培训,同样的课程内容设置不同的培训时间,调试人员根据自己的工作安排合理选择培训时间,从而保证了培训全覆盖,大大提高了培训的质量。
2.3 质量监督工作要到位
质量监督是检验整个质量保证体系是否有效实施的有效途径,田湾核电站3、4号机组质量监督的主要分为公司外部监督、公司安全质量处监督、调试队内部监督三个层级。公司外部监督主要包括核安全监督、中国核电监督、同行评估等,公司安全质量处监督主要包括年度计划监督、专项监督、随机监督等,调试队内部监督主要包括重大试验项目专项监督、QC2级试验项目计划监督、平时随机监督等。
外部监督主要是上级监管部门组织的对公司的质量监督,是对公司质量保证体系是否有效实施的一个权威评价,特点是监督级别较高、监督领域全面、频度为三种监督中最低。公司主要是配合好外部监督部门的监督工作,对监督发现的问题进行研究分析,找到质量管理工作的不足、及时纠正质量管理方法、升版相关管理程序等。
公司安全质量处根据《田湾核电站3、4号机组项目质量保证大纲(调试阶段)》和相关管理程序要求,组织年度计划监督、专项监督、随机监督,每次监督后会根据具体监督问题开出观察意见单(OBN)和发现问题单(CAR),通过公司状态报告系统分发到各问题责任部门,组织各部门进行问题整改。
调试队内部监督主要是监督调试管理程序、调试技术程序是否得到有效实施。在机组冷试开始前、热试开始前、反应堆装料前、反应堆临界前等重大试验项目开始前会组织重大试验项目专项监督。为了对调试试验项目进行分级监督,调试队将田湾核电站3、4号机组2400多项调试试验项目进行了分级,分为QC1级和QC2级试验项目,所有的QC2级调试试验项目有500多项,全部要求编制调试试验质量计划,需要有QC2级授权的人员进行质量监督。除此之外,调试队QC监督人员还随机监督调试相关文件的生效发布情况、调试试验现场执行情况、调试试验报告编制情况等。
3 田湾核电站3、4号机组质量保证体系实施过程中的经验反馈
3.1 调试试验项目的阶段划分
《田湾核电站3、4号机组调试大纲》对调试阶段的划分及其各阶段的调试试验项目做了详细规定,大纲中附有“调试各子阶段应完成的试验项目清单”,前一阶段试验项目没有全部完成,不能转让下一阶段,因此,为保障调试大纲能有效并顺利实施,在编排调试试验项目时一定要充分考虑各试验的逻辑关系和试验的先决条件,避免因调试转阶段需求而出现的违反调试大纲规定的行为。
3.2 调试试验报告审查
无论是上级监管部门的外部监督,还是公司安全质量处的公司内监督,对调试试验报告编制情况的监督一直都是重点,田湾核电站3、4号机组调试工作前期,出现过大量调试试验报告不满足调试管理程序要求的问题,后续调试队对此问题进行了全面的研究分析,完善了对试验报告的审查力度和监督力度,在调试试验报告生效前组织QC人员对试验报告进行全面审查,之后大大提高了调试试验报告的质量。
3.3 调试试验项目分级管理
田湾核电站3、4号机组一共有2400多项调试试验项目,这些调试试验项目全都按照同样的标准进行质量监督很难实现,调试队内没有那么多的监督人员。田湾核电站3、4号机组的方法是对2400多项调试试验项目进行分级、分类、分专业进行监督,从2400多项调试试验项目中一共选出500多项试验作为QC2级试验项目,要求必须编制调试试验质量计划,对试验过程中的步骤进行选点,选点分为R点、W点、H点,试验实施过程中派具有QC2级授权的监督人员对质量控制点进行见证并签署质量计划。
4 小结
田湾核电站3、4号机组质量保证体系运转正常,满足中华人民共和国核安全法规以及其它适用的法律、条例、规范和标准要求。田湾核电站3、4号机组分别于2018年2月15日、2018年12月22日投入商业运行,荣获WANO-MC新机组成功调试和启动荣誉奖牌、第十一届俄罗斯国际核工展最佳启动奖。截至2021年4月,3、4号机组持续保持安全稳定运行,累计发电量超440亿千瓦时。可以充分证明田湾核电站3、4号机组质量保证体系是满足电站调试质量管理需求的。
参考文献:
[1] HAF003 核电厂质量保证安全规定, 1991版
[2] HAD103/02 核电厂调试程序,1987版
[3] HAD003/03 核电厂质量保证监查,1988版
