罗晨
广州市广园工程技术咨询有限公司
摘要:市政道路工程作为城市化进程的基建基石,其建设组成城市路网,为“城市大交通”提供躯干,为“城市各类管线”提供载体,保障城市高效运转,促进城市经济发展。在城市经济发展较为快速的沿海地区,由于地质构造的原因,淤泥地质(“软土”)较为发育,引发市政道路建设中一系列问题,本文以广州市南沙区的建设项目为例,对施工过程中面临的建设管理问题进行深入分析,并针对性提出了相关建议与对策,以期能够有效提升类似工程的建设管理效率。
关键词:软土;市政道路工程;施工过程;建设管理
0、引言
市政道路工程建设作为城市基础建设的重要组成内容,存在社会影响性及经济产出价值,一个完整的建设管理过程,包含立项研究、勘察设计及施工等多个阶段,涉及发改、规划、国土、供电、水务、航道、交警、街道、村镇等多个行政主管部门,涉及自来水、燃气等多个管线运营单位,涉及建设管理单位、设计勘察服务单位、施工建设单位,涉及质量监管等质量监管部门,是一个庞大且复杂的生态系统,加之工程本身存在的技术重难点,这些属性使得市政道路工程的建设管理不可能是易事,而在整个过程中,施工建设管理环节的复杂性尤为突出,本文拟以广州市南沙区凤凰一、二、三桥工程第三合同段为例,针对该工程地处软土发育区且存在选型复杂的跨江大桥的工程特性,对其施工过程中的建设管理特点及应对策略展开深入探讨,得出此类型建设工程的经验总结。
1、工程管理难点

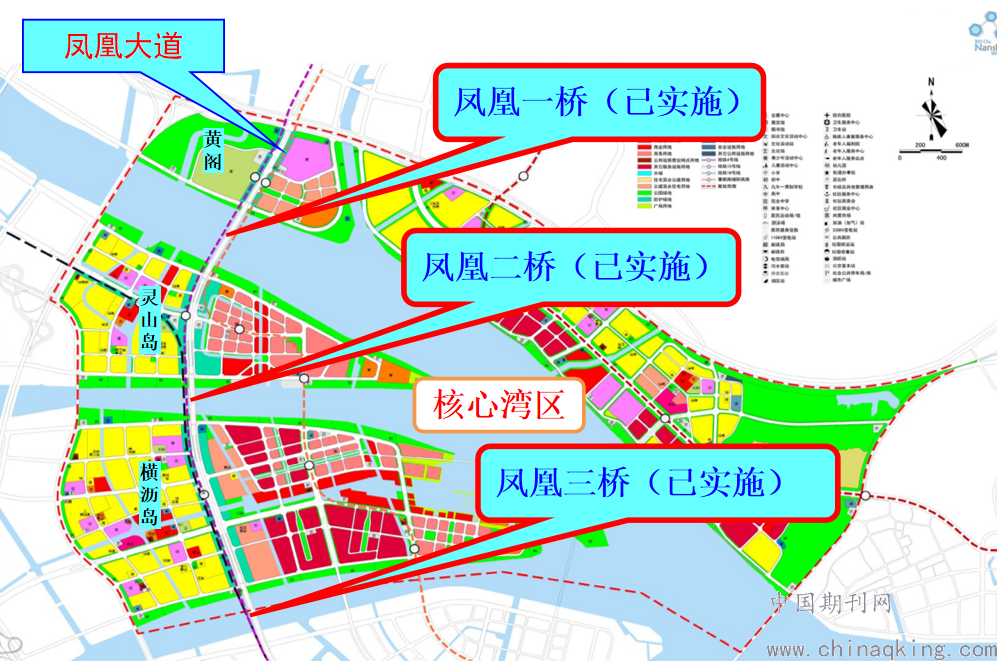

南沙区凤凰一、二、三桥工程地处南沙自贸区发展中轴线,是连通黄阁、灵山岛尖、横沥岛尖、万顷沙管理区的城市主干路(见图1),双向八车道设计,设计时速60km/h,路线总长7.465km,桥梁总长约5.735km(含三座跨江大桥)。
本文拟研究的第三合同段,路线全长3.13km,包含一座跨江大桥(凤凰三桥、40+61+308+61+40m中承式拱桥),通航等级Ⅰ级。
图1 地理位置图
通过对规划资料、立项文件、勘察设计阶段图纸等资料的研读,可得该工程施工过程中的管理特点主要如下:
(1)施工质量控制难点
(i)跨江大桥跨越Ⅰ级主航道,南沙地区靠近珠江入海口,台风天气频密,受水文、气象影响,本身存在较大技术风险;其次,大桥采用中承式拱桥结构体系,主跨达308m,软土地区采用此体系亦增大了施工技术难度;
(ii)该工程地处软土深厚发育区域,道路工程的地基处理主要采用“堆载预压”的处置方式,因南沙地区地质构造特点,土方资源较为缺乏,填料的来源极大影响工期进而影响施工质量控制;
(iii)该工程地处南沙自贸区发展中轴线上,其两侧远景规划为高端商务区,建成后要成为城市名片,社会影响力大,景观工程性凸显,施工精细化、品质化要求高;
(2)施工工期控制难点
(i)跨江大桥施工技术难度大,工艺流程复杂,施工周期长,建设管理层面的难点主要为涉及主航道管理,申请航道主管部门的建设许可证周期较长,优先为施工单位解决此问题作为工期控制的前置条件;其次,施工临时措施所需的临时用地须协调村镇在施工进场前完成;
(ii)“软基处理”作为道路施工工期控制的主要成败因素,其管理的重要前置条件为征地,解决好征地这个棘手问题,道路工程施工工期控制成功一大半;
(iii)该工程涉及道路、桥梁、排水、照明、交通、绿化等多个子项工程,招标标段分为土建、路面、交通、景观等多个标段,还因作为各种重要管线的承载主体,涉及不同子项工程的施工衔接管理,不同标段的施工衔接管理,与管线建设单位的施工衔接管理,要做好统筹协调工作,避免出现打架情形影响工期控制;
(iv)该工程景观性凸显,施工过程中的“看样定版”管理也是难点之一,影响工期控制;
(3)施工安全控制难点
(i)难点主要表现在台风季节、汛期的施工现场安全管理;
(4)施工投资控制难点
(i)该工程建设难度大,周期长,涉及参建单位多,按时保质完成可有效避免材价波动及场地环境变化的影响,完成总投资控制及施工期间变更控制。

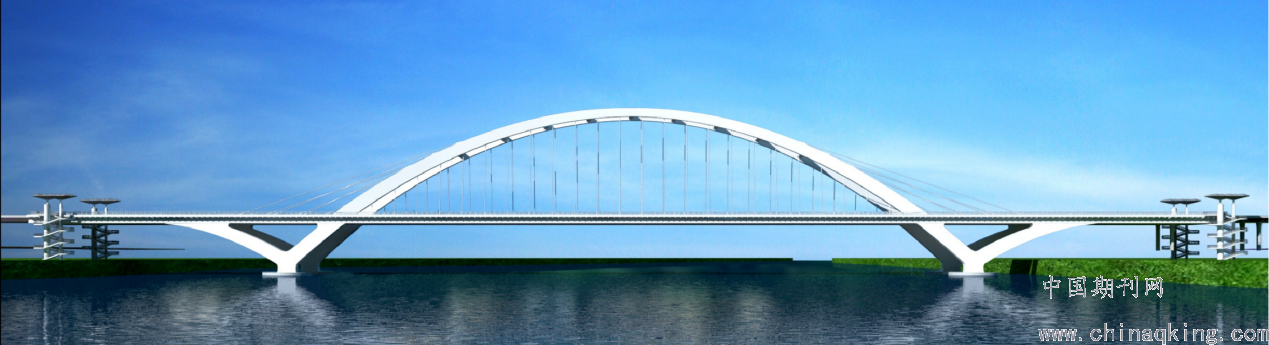

图2 跨江大桥立面效果图
2、工程管理对策
(1)制定管理目标
做任何事得先有目标,以目标为导向进行执行,最终实现目标,事情也就成功了。任何工程建设管理的总目标,都是以工程质量为中心,通过完善的管理制度,科学处理质量、安全、工期、投资等各项管理工作关系,依靠健全的监督机制抓好各项建设,确保工程按期保质保量交工并投入使用。
总目标下依据国家法律法规、行业标准等等细分各阶段的质量控制目标、投资控制目标、进度控制目标、安全生产文明施工控制目标、环境管理目标、工程验收目标、档案管理目标、合同管理目标、信息管理目标、组织协调目标、项目招标管理目标等等。
(2)建设管理组织架构及项目团队人员架构
为达到建设管理目标,结合该工程的管理特点,架构建设管理组织,总体上分为决策体系、服务类体系、执行类体系三个管理体系,决策层、管理层、服务层、执行层四层的管理模式如下:
第一层:决策层,主要负责目标的制定,资金的筹措,实现本工程的最终决策;
第二层:管理层,主要为建设管理单位组成,是联系决策体系和服务体系、执行体系的管理部门,起着承上启下,对项目整体管理的作用,与第一层决策层共同组成决策体系;
第三层:服务咨询层,由各类相关的服务咨询类参建单位组成,组成工程的服务类体系,主要负责项目的技术服务、咨询、具体业务的管理。
第四层:执行操作层,由各类相关的施工、检测等单位组成执行类体系,主要负责各项方案、设计的实施及检测检验。

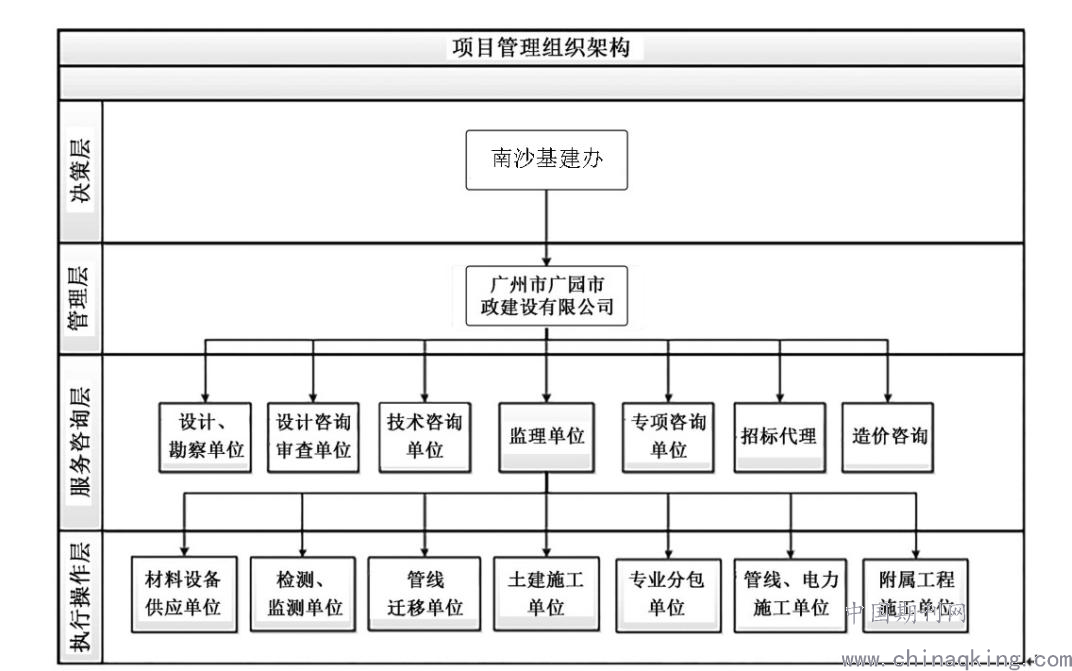

图3 建设管理组织架构图
成立工程项目部,选派具有大型桥梁建设管理经验、熟悉南沙地区建设管理流程的高级工程师作为项目负责人,同时搭配桥梁专业出身的高级工程师作为项目技术负责人,下设工程技术组、前期报建组、合同审价组、征地拆迁组及综合管理组,同时公司总工室全程提供技术支持。
(3)管理措施
结合工程特点与相关建设部门、参建单位联合制定整体进度计划安排,并根据整体进度计划安排制定各阶段、各节点的进度计划安排及对应措施,并依据进度计划严格实施,确保各阶段、各节点计划安排得以顺利完成,进而确保整体进度计划安排顺利完成。
同时制定施工进度控制计划的动态措施:为避免出现不可预见事件使工程进度突破计划,预留一定的总时差,当出现进度偏差时,及时督促施工单位按控制节点重新倒排计划,尽量优化网络,调整、压缩不必要的工期,同时采取增加人力、物资投入和24小时轮班开工等应急措施,将工期进度调整回可控的范围内。
因该工程的核心特点是“技术难点多且大”,管理理念秉承“技术先行、行政补强”的思路,利用好服务咨询层的这个抓手,做好技术源头的管理工作,招标管理控制在施工能力强的央企团队,尽最大可能地降低技术风险,在过程中利用科学的管理制度,做好技术单位及施工单位的服务工作,最终带领技术单位及施工单位实现建设管理的总目标。
3、结语
总之,市政道路工程的建设管理工程是复杂的体系工程,各个阶段的建设管理要点不尽一致,要根据各个阶段的特点,具体问题具体分析,科学制定对应的管理措施。通过制定管理目标,构建管理组织及团队,制定整体进度计划安排,并根据工程特点制定各阶段、各节点的进度计划安排,制定进度计划的动态措施,秉承“技术先行、行政补强”的思路,利用技术服务的抓手,启用能力强的施工团队,通过对安全责任的准确划分,加强施工建设过程中的监督与管理,确保施工合理有序的开展,最终实现建设管理的总目标。
参考文献:
[1]《中华人民共和国建筑法》(中华人民共和国主席令第91号).
[2]《中华人民共和国安全生产法》(中华人民共和国主席令第13号).
[3]国家颁布的各类规范、行业标准。
[4]《广州南沙开发区凤凰大道凤凰大桥、上横沥大桥、下横沥大桥工程可行性研究报告》.
[5]广东省交通规划设计研究院股份有限公司《广州市南沙区凤凰一、二、三桥工程施工图设计图纸》.
[6]胡玉华.《谈市政工程建设管理存在的问题及对策》[J].交通科技与管理.
