陈杰
中交第三航务工程局有限公司
摘要:作为城市建设中的一项重要构成部分,市政园林景观工程可以优化生态环境,在市政园林景观建设中,要做好绿化施工技术管理,从而提高市政园林景观质量。
关键词:市政园林;绿化景观;施工技术;技术管理
市政园林景观绿化具有系统性,其包含大量施工内容,所以做好施工期间的技术管理工作至关重要。而技术管理工作中需要诸多控制细节及有待解决的问题,因此,做好相应探讨意义重大。
1 市政园林景观绿化需要坚持的原则
(1)坚持按图施工,保持原址植被
在园林景观施工中,尽量保持原址植被,提高园林景观协调美。园林景观施工要注意细节,注重园林中每一块石头、树苗的搭配,体现协调美。同时,在具体施工期间,要注重园林中树苗属性和生长环境,提高树苗成活率,注意行道树种植,以及人们日常生活习惯等,这些细节内容都是园林景观施工时,施工人员必须注意的内容。
(2)坚持苗株质量控制
在苗株选择上要做好质量控制,具体控制主要包括的内容有选苗(含苗株树形、胸径、分支点、蓬径、冠幅等)、修剪、病虫、生长周期等,对于各项内容都必须做好相应控制工作,确保选用的苗株质量能够满足应用需求。
(3)坚持土壤改良、栽植质量控制
苗木栽植前,要注意土壤质量控制,分析园林土壤营养成分,根据苗木生长特点进行土壤改良,确保满足苗株生长需求,营造良好景观。同时,注意栽植前土方造型工作,在确保栽植土质量的前提下尽可能做好地形控制,保证土包造型优美,地形起伏平顺,造型优美、顺直。地形及土壤整理完成后,注意苗木树穴的挖取、支撑支护的稳定性及美观性、色块造型及栽植密度等工作,保证苗木栽植质量。土壤改良及栽植质量控制均在绿化工程技术管理中占据重要位置,为后期苗木存活及造型美观提供保证。
(4)坚持绿化施工养护
“三分靠栽植,七分靠养护”,养护工作为绿化工程施工技术控制中的重中之重,养护技术的好坏直接决定着绿化施工的成败。绿植栽植后,要安排专业人员对区域内绿植从修剪、施肥、浇水、除草、防病虫害、边沟清理等方面进行养护,确保植物健康生长,营造一个良好的市政园林景观。
2 市政园林景观绿化施工技术管理
2.1基底处理与土壤改良控制
(1)基底处理
栽植前对土质进行检验,适宜植物生长的最佳土壤(体积比)应为:矿物质45%、有机质5%、空气20%、水30%。土壤团粒最佳为1-5mm。要求土壤酸碱适中,排水良好,疏松肥沃,不含建筑和生活垃圾,且无毒害物质。栽植前先施基肥,然后进行一次20—30M 深的耕翻,搂平耙细,去除杂物,平整度和坡度应符合设计要求。将肥与土充分混匀,做到肥土双融,起到既提高土壤养分,又使土壤疏松、通气良好。乔木、灌木机时应在种植前在穴边将肥土混匀,依次放入穴底和种植池。

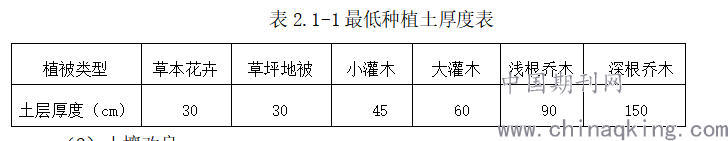

(2)土壤改良
依据土壤实际情况,在施工时要依据种植的花草树木进行施肥,使种植绿植土壤肥力不足问题得到缓解,进而使土壤得到改善,从而确保花草树木种植后,可以快速生长。绿化工程施工中,改良土壤要必须因地制宜,对于不同类型的土壤改良要求如下:
(1)土壤粘度过高(含水量过大),可以添加约20%的细河沙或泥炭土进行改造,土壤混合后要搅拌均匀,提高土壤的排气型和排水性。
(2)土壤的保湿性差,养分少,可在土壤改良时采用40cm厚客土中加入珍珠岩粉等40L/m2;同时,向土壤中添加适量复合肥,添加复合肥量约为0.25kg/m2。
(3)对于碱性土壤,可以向土壤中添加硫酸亚铁,对土壤的酸性进行调节,使土壤PH值被调至6左右,从而为植物生长提供良好土壤。
2.2 修剪、起苗、运输与假植施工技术控制
2.2.1 苗木修剪
苗木栽植前,工作人员要适度修剪苗木。进行苗木修剪作业时,为了确保休修剪的合理性,修剪必修严格遵循不同树木生物学特点和自然形态开展,在确保树木基本形态下,完成树木修剪,树木修剪要让树木形状保持良好形态。
2.2.2 起苗与运输
(1)检查土质情况。土质如何会对苗木是否适合长途运输造成直接影响,一些沙质土壤,起苗后的土球容易散开,一旦要长途运输苗木,容易松散,由此可见,若苗木在沙质土壤中不易对进行土壤运输,最好采取短途方式运输。
(2)夏季是最不合适起苗季节,这主要是因为夏季温度较高,苗木茎叶水分蒸腾量大,在夏季进行运输,容易导致苗木发生水分失衡,导致苗木死亡。此此外,起苗时要注意土壤干湿情况,如果其苗前下过小雨,土壤状态良好,处于不干不湿状态,在第二天就可以直接起苗;如果天气干燥,土壤干燥发白,起苗前,要先想雨水对土壤进行湿润处理,次日起苗;若起苗前下过大雨,应对让雨水渗透一段时间后,在雨水渗透良好之后,再起苗。
(3)球苗木装车时,要让土球朝向车头,进行苗木摆放时,第一层球苗木的土球要紧贴车厢底部,第二层土球应对位于土球和树干之间,摆放时,不得压到第一层土球。在进行苗木装车期间,装卸人员必须要“轻拿轻放”,不得暴力装卸,以免导致苗木土球受力影响而发生破裂。
2.2.3 苗木假植
将苗木运输到种植现场后,若无法及时种植要假植。对于带土球苗木应尽量集中,让其保持直立,通过周围土进行填培。需要注意的是,若假植时间过长,要适当浇水,让土地始终都保持湿润,而且还要做好病虫害防治作业。对于带土球的苗木,如果无法及时假植树苗,要向土球上适量洒水,使土球可以保持湿润,确保苗木状态良好,提高种植后的成活率。
2.3树穴、栽植、支撑技术控制
挖坑挖槽位置要精准,刨坑刨槽要直上直下,坑径大小要依据植种植树木根系情况而定。栽植要严格依据图纸中具体规定开展,并且要确保种植植物形态优美、自然舒展。针对胸径超过10cm或高度达到400cm的大树,在浇灌定根水前,要及时利用支架对其进行支撑,完成固定。
2.4草坪、地被、花卉栽植技术控制
草坪土中杂草多,播种前一个月可利用除草剂进行封闭处理,也可以采取人工方式拔草;地被植物配置要以片植、块植、花镜位置,要突出群体装饰效果,植被选种要坚持以获取、抗性为标准;花卉要选择1-2年花卉,花卉种植要选择在夏季的早上、傍晚,或阴天情况下进行,提高花卉成活率;
2.5特殊季节施工技术控制
夏季栽植宜在早上或傍晚,规避高温环境,栽植树苗后要注意浇水,同时,要向地面和叶面洒水,提高植物周围空气湿度,降低植物蒸腾作用。冬季施工可以采取覆盖、培土、设置风障方式对植物进行保护。
3 后期养护管理施工技术控制
完成园林景观施工后,要依据园林景观情况,做好管理养护,确保园林景观具有长效性。目前,我国许多地区过分注重园林景观施工,但是不重视后期管理养护。缓苗期对于苗木生长会造成重要影响,在缓苗期做好养护作业,可以提高苗木成活率。管理养护的主要工作有除草、施肥、胶水、除害、修剪等。此外,还要提高对水管理内容的重视,在温度较高季节,要适当增加灌水量和灌水次数,为树木生长提供充足水分;而在温度较低季节,要采取防冻措施进行保护。工作人员要定期对植物进行检查,及时开展病害防治,避免发生大面积病害。加强管控,设置防护栏,树立标语,避免人为破坏。同时,在高温多雨季节,既要做好防台抗涝工作,又要做好抗旱降温工作,以防刮倒;高温天气,及时做好叶面喷水,确保叶面水分、减少植物蒸腾作用散失水分。
4 结语:
要想使市政园林的景观优势能够得到充分发挥,必须提高对绿化施工技术管理工作重视,从而改善城市园林景观,促进城市健康发展,提高人们生活质量。
参考文献:
[1]王姝淼,张恒.微地形景观设计在市政园林绿化工程中的应用[J].现代园艺,2021,44(04):69-70.
[2]余家明.市政园林景观绿化工程施工技术要点分析[J].住宅与房地产,2020(36):63+73.
[3]杨华昌.园林景观绿化工程技术管理措施探究[J].南方农业,2020,14(09):52-53.
[4]杨丛兵.浅析市政工程中道路园林绿化的要点[J].居舍,2020(26):127-128+139.
