论砌体结构线管免开槽施工技术的优势

发表时间:2021/6/1   来源:《基层建设》2020年第30期   作者:肖亚运
[导读] 摘要:本文主要讲述砌体结构线管新工艺免开槽对比传统工艺开槽的优势分析。
        江苏南通二建集团有限公司十二事业部
        摘要:本文主要讲述砌体结构线管新工艺免开槽对比传统工艺开槽的优势分析。
        关键词:玉兰广场18#房 19#房  砌体 水电 开槽 免开槽  新工艺 传统工艺
        1.工程概况
        18#房总建筑面积3635M2,,地上6层。外墙砂加气混凝土砌块(B06级),内墙粉煤灰加气混凝土砌块(B7)。.
        19#房总建筑面积3635M2,,地上6层。外墙砂加气混凝土砌块(B06级),内墙粉煤灰加气混凝土砌块(B7)。
        (因两栋房子正负零以上结构完全相同,所以拿此两栋做比较。)
        18#房线管敷设采用开槽传统工艺:
        一、施工准备:
        1、按图纸对相关人员进行技术交底。
        2、机具配备:切割机、吹风机、毛刷、瓦刀、灰桶、抹子。
        3、材料配备:网格布、砂浆、细石混凝土。
        二、工艺流程:
        按照图纸位置现场确定线管走向及间距,用墨斗在开槽位置弹切割线。
        用切割机根据墨线位置进行切割。
        修槽使其平直。
        清槽。
        槽底刷水泥浆。
        安装线管线盒。
        填槽,面层需挂网防止开裂,使其与前面平。
        清理垃圾。
        三、施工要点:
        1、线管位置弹线定位准确,避免误开破坏墙体浪费人工。
        2、正确使用切割机避免受伤。
        3、槽内基层清理干净不得有浮尘杂物,刷素水泥浆连接层防止空鼓。
        4、填槽抹灰厚度每3到5公分的必须分两次抹灰,线槽深度超过5公分的需用细石混凝土填充后再用砂浆抹平。
        5、线槽面层需挂网格布防止开裂。
        6、开槽时对砌体成品保护。
        四、拿一层做成本核算:
        1、线管弹线:2人半天,1个人工。
        2、线管开槽:3人一天,3个人工。
        3、安装连接线管:2人一天,2个工。
        4、补槽:6个工。
        5、清理垃圾:1个小工。
        共计:12个大工1个小工。
        19#房线管敷设采用免开槽新工艺:
        一、施工准备:
        砌体材料:分别配备八公分、十公分、二十公分三种厚度的加气块,砂浆及细石混凝土。
        楼层内建筑一米线、墙体平面位置线弹好。
        线管、线盒、配电箱、多媒体电箱按图纸位置提前连接好。
        一人专门砖块开洞。
        二、施工工艺流程:
        根据图纸将线管、线盒、电箱提前安装完毕。
        砌墙:根据线管、线盒、电箱位置对墙体进行砌筑排版然后砌筑。(无线管位置墙体正常砌筑)
        排版在有线盒位置的砖块进行一面开洞,且此处墙体用两块八公分厚的砖块砌筑。
        当遇到管线密集部位两块八公分厚的砖块之间缝隙用细石混凝土填筑。
        腰梁以上施工方法同腰梁以下。
        线盒、电箱出墙厚度根据粉刷厚度预先留出,调节线盒电箱位置用砂浆填筑线盒电箱与洞口空隙使其固定。
        三、施工要点:
        线盒提前安装,根据楼层内建筑一米线来调节高度,误差不得超过一公分避免再开槽;
        砌体排版要参照线盒位置,避免线盒留在砖缝位置,影响美观及不必要的砖块开洞。
        线盒开洞需比线盒尺寸大两到三公分,方便线盒微调及稳定填补。
        砖块开洞需根据线盒位置定位准确避免材料浪费和人工浪费。
        线盒稳固时出墙尺寸要根据粉刷厚度调节,避免线盒凹凸墙面。
        砌筑过程中需留水电工看守防止被破坏。
        对砌墙工人需进行技术交底,尤其在初始阶段需派人严密监督且跟踪指导。
        需要瓦工和水电工的密切配合。

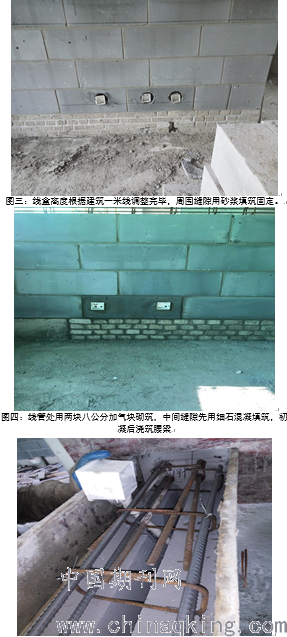

        图一:线盒、电箱提前安装,(腰梁以下线盒、电箱同腰梁以上)根据楼层内建筑一米线来调节高度,误差不得超过一公分。

        图二:线盒开洞偏大方便后期补洞调节固定。
        图五:墙体美观整洁大方,不用开槽没有多余垃圾、墙体没被破坏稳定牢固。

        四、拿一层做成本核算:
        因需要提前接管且位置要求较精准,所以要比开槽多一个人工,需2个工。
        砌墙时需一人跟踪检查调整线盒位置,砌一层墙需四天,所以需4个工。
        因线管提前安装好,砌墙排版还需参考线盒位置给砌墙工人增加难度,所以多需2个工。
        砖块线盒开洞需2个工。
        共计10个工。
        通过18#房及19#房对比可见免开槽具有以下优势:
        免开槽对墙体不会产生破坏,墙体稳定牢固。
        免开槽产生的垃圾较少,保护环境、节省人工。
        无需对线管进行补槽节省材料及人工。
        墙体美观整洁效果好。
        粉刷时墙面没有线槽不易产生空鼓裂缝等后续质量问题,提高墙体质量。
        节约成本,一层节省2个大工1个小工,600元左右。
        免开槽无需使用切割机减小机械伤害隐患及消除切割时灰尘对人产生的健康危害。

投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
