DKT-1 井钻井液技术总结

发表时间:2021/6/9   来源:《科学与技术》2021年第29卷第5期   作者:韩玉泉 张颋
[导读] DKT-1井是TPI公司的一口位于泰国呵叻盆地的预探直井。
        韩玉泉   张颋
        华东石油工程有限公司江苏钻井公司
        摘要:DKT-1井是TPI公司的一口位于泰国呵叻盆地的预探直井。本井使用KCl-聚胺聚合物磺化防塌钻井液体系。临井资料有限,施工难度较大。上部井段钻遇长段盐膏层,多次严重漏失,常规堵漏并注水泥效果较差;中部井段存在大井眼、裸眼段长,携砂困难等问题,并伴有硬质泥岩剥落;进入Nam Phong地层(三叠系)发生垮漏并存现象,安全密度窗口较窄。经调研,制定针对性技术措施,并在施工中得到良好应用,使得钻遇的难题得以解决,顺利完成本井钻探工作。
        关键词:KCl-聚胺钻井液;漏失;携砂;垮漏并存;井壁稳定。

1 、钻井液难点提示
(1)临井资料有限,施工难度较大。根据临井资料显示,该区块1000m后有硬脆泥岩,易剥蚀掉落;且古生界地层,可钻性较差。
(2)裸眼段长,大井眼携砂困难。二开12 1/4"井眼设计井深2520m,到达目的层二叠系顶部。井眼尺寸大,裸眼段长,井眼清洁及携砂困难。
(3)井漏及井涌风险高。二叠系PhaNokKhao组3600m可能钻遇高压气层。碳酸盐岩裂缝型气层安全密度窗口窄,易发生溢流和井漏同存等风险。
(4)可能钻遇H2S气层。呵叻盆地勘探表明,PhaNokKhao组(二叠系)可能含H2S;NamPong1井在3115-3478m井段气层H2S含量高达500ppm;需做好井控预防工作和加重材料的储备。

2、工程简况
本井设计井深为4000m,设计井身结构为:导管井眼660.4mm/50m-导管508mm/50m;一开井眼444.5mm/540m-表层套管339.7mm/540m;二开井眼311.2mm/2520m-技术套管244.5mm/2518m;三开215.9mm/3600m-技术套管177.8mm/3598m;四开155.57mm/4000m-尾管114.3mm/3998m。

3、现场施工情况

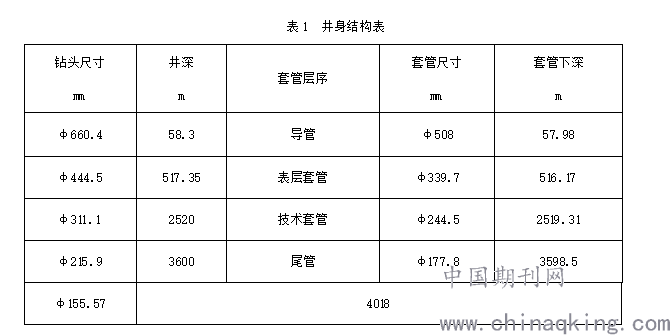

3.1 井身结构


3.2各开次实钻情况
3.2.1导眼井段

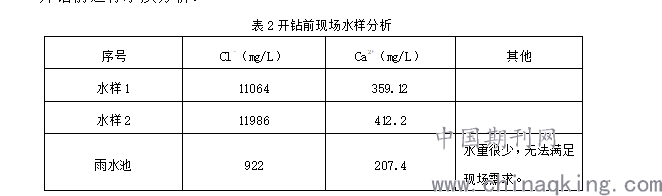

开钻前进行水质分析:

鉴于氯离子含量过高,不利于膨润土水化膨胀,需提前储备淡水除钙后,再使用。
2020年4月30日23:00导管段井眼使用26"钻头钻进,钻井液为3%膨润土浆,至5月1日9:00导管段井眼完钻,该井段完钻井深58.3m,下导管后采取常规固井,候凝后对井控设备进行试压,试压结果满足设计要求。
3.2.2 一开井段(58.3-517.35m)
2020年5月3日一开17 1/2"井眼钻进,钻井液中初始KCl质量浓度为10% ,井漏后转化成饱和NaCl钻井液,配方如下:3-4%土浆+0.3%K-PAM+0.2%PAIR +0.5-1%LV-PAC +24-26%NaCl。

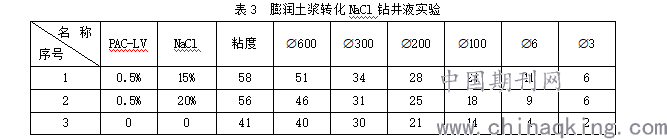

钻进至井深62.2m,钻遇盐膏层砾石层,出现多次失返性漏失,在常规堵漏材料堵漏、水泥堵漏多次未果情况下,使用稻草等长纤维配合高浓度膨润土浆,加上高分子聚合物进行隔水,再用套管送混凝土至漏层架桥,最后再灌注水泥,配合(降低排量和转速等)工程技术措施,并将原KCl钻井液转化成饱和NaCl钻井液,解决了盐膏层砾石层严重漏失的问题,为顺利完成全井施工奠定坚实基础。
2020年5月19日钻至井深517.35m,起钻前打入26m3堵漏浆和2t润滑剂,提高电测和下套管的成功率,最终顺利固井,完成一开井段。
3.2.3二开井段(517.35-2520m)
2020年5月22日二开,使用KCl-聚胺聚合物防塌钻井液体系,配方如下:0.33%K-PAM+0.3%PAIR+1.5%KLG+1.2%LV-PAC+0.75%REDUL+10-15%KCl+1.5%FH-96+
1.5%LYD+1.5%NFA-25+3%土粉+重晶石粉。
钻开水泥塞面时将NaCl钻井液转化成KCl钻井液,质量浓度为10%,后调至15%;钙离子浓度(1693.62mg/L)降至400mg/L以下,API中压失水调至5mL以下。
本井段使用12 1/4"钻头,裸眼段长2002.65m,大井眼携砂、井眼清洁及长泥页岩的井壁稳定是这一开次的重点工作。施工过程中为保持钻井液良好的悬浮携砂能力,定期补充高稠度预水化膨润土浆扫井,控制钻井液粘度50-65s,密度1.20-1.30 g/cm3。
钻进于1030至1900m间,位于PhraWihan地层(白垩系)多次出现硬质泥岩剥落,并有钻进时扭矩增大,起下钻挂卡现象。针对此现状,加大聚胺和聚丙烯酰胺钾盐用量,提高KCl质量浓度至15%,以增强钻井液体系抑制性。
补充PAC-LV和REDUL降低失水,补充防塌剂NFA-25、KLG、LYD和FH-96以及超细碳酸钙,提高井壁封堵效果,改善泥饼质量;并把钻井液密度调至1.30 g/cm3,提高静液柱压力。控制pH值9-10,使用好四级固控设备,定期放锥形罐。
于2020年6月17日顺利下套管、固井结束。
3.2.4三开井段(2520-3600m)
2020年6月19日使用8 1/2"钻头三开,钻井液体系为质量浓度10%KCl-聚胺聚合物磺化防塌钻井液,粘度52-62s,密度1.28-1.35g/cm3。配方如下:0.5%K-PAM+0.5%PAIR+1.5%KLG+1.2-1.5%LV-PAC+1%REDUL+10%KCL+2%FH-96+
3%SMP-II+2%SPNH+2%NFA-25+3%土粉+重晶石粉。
在2800m(井温89℃)之前加入SMP-II和SPNH,pH值保持在9.5-10,提高钻井液体系的抗温稳定性。
钻进至2973.84m,位于Nam Phong地层(三叠系)时发生一次部分性漏失,先后两次承压堵漏,堵漏成功。但是三叠系井壁十分不稳定,安全密度窗口较窄,出现垮漏同在的现象。因此增加聚胺用量至0.5%,调整降失水剂REDUL和PAC-LV的用比,补充防塌剂NFA-25、FH-96、KLG,密度降至1.29 g/cm3,,每天补充0.2-0.4t随钻堵漏剂和0.5-1t325目石灰石粉封堵漏失孔道;控制API中压失水<4.0mL ,HTHP<10mL;加入1%润滑剂,降低摩阻。电测前,在井底至2800m之间,泵入高稠度封闭浆。
最终于2020年7月16日下完7"尾管至3598.5m,固井结束,顺利完成本开次。
3.2.5四开井段(3600-4018m)
2020年7月18日使用6 1/8"钻头四开,钻井液体系为KCl-聚胺聚合物磺化防塌钻井液,KCl的质量浓度降至8%,粘度48-60s,密度1.22-1.28 g/cm3。配方如下:0.2%K-PAM+0.1%PAIR+1%LV-PAC+0.5%REDUL+8%KCL+1%FH-96+2%SMP-II+1%SPNH+
1%NFA-25+2%土粉+重晶石粉。
井底温度116℃,钻进过程中及时补充聚磺材料SMP-II和SPNH以及防塌剂NFA-25、FH-96,pH值保持在9.5-10,控制API中压失水3.0-4.0mL,HTHP小于10mL。本开次前更换200目振动筛布,加强四级固控设备的使用效率。
钻开目的地层岩性多为黑灰色坚硬的玄武岩,和灰黑色、深灰色的中长石及浅灰、灰白色的长石石英岩,以及灰绿色石英岩等,与设计严重不符。钻至井深4018m,根据甲方与项目商讨决定,于2020年8月21日完成填井,本井结束。
4、现场复杂情况
4.1井漏
本井共发生过10次严重漏失,具体情况如下:
(1)第一个漏点:2020年5月3日20:00在62.2m钻遇盐膏层砾石层,出现漏失。此井深发生9次失返性漏失,共漏失泥浆192 m3,清水498 m3。前4次使用常规堵漏材料,及普通水泥堵漏,均未成功,无法有效建立循环。
从第5次井漏开始,用稻草等长纤维配合高浓度膨润土浆,加上高分子聚合物进行隔水,再用套管送混凝土至漏层,后再灌注水泥。候凝约10小时下钻,钻开水泥塞面后,使用饱和NaCl钻井液小排量循环,提高钻井液的粘切,加入竹纤维和KD-23等随钻堵漏剂。控制泵排量(约26L/s)和泵压,减少抽汲和激动压力,使用适当的钻具组合和转速,减少对漏层附近形成的新井壁的冲击。
暂堵成功后继续施工。由于旋转钻具和地下水层的共同作用力下,漏层附近形成新的井壁逐渐剥蚀掉落,又发生漏失,后分别钻至在井深289.52m、348m、384m和514.56m时,在62.2m处发生失返性漏失。使用此堵漏方法,使工程得以继续。
新堵漏方案如下:
1)从井口灌入堵漏浆8m3(预水化膨润浆8m3+黄原胶XC*0.025t+复堵0.4t +GD-2*0.4t+棉籽壳0.3t+竹纤维0.5t);
2)配高粘度聚合物土粉浆5m3(预水化膨润浆5m3+ KPAM*0.025t+黄原胶XC*0.05t;漏斗粘度在150s以上)从井口灌入,用于隔离地下水层;
3)混凝土内拌入瓜子片大小的石子,配合粗细砂,加入稻草段、黄豆壳等加入混凝土泵车内搅拌均匀,共计12m3;
                  4)用9 5/8"套管将混拌好的混凝土送至漏层;
                  5)再泵入常规水泥(用干灰13t),候凝10小时;
                  6)以26L/s的排量钻开水泥塞面,检测是否漏失。
(2)第2个漏层在2973.84m处,钻遇深棕色、红棕色泥岩,钻井液粘度54s,密度1.32g/cm3,排量32L/s。此井深发生1次部分漏失,共漏失泥浆45m3,先后进行2次承压堵漏。
堵漏情况如下:
2020年6月25日钻至2973.84m,发生部分漏失,漏速20m3/h,停泵后环空液面不降,降低排量至23L/s开泵,漏速为10m3/h。配堵漏浆10m3(KD-23 *0.4t,竹纤维0.5t,KD-68* 0.2t),泵入漏层8 m3,关封井器憋压堵漏,第一次打压400psi,稳压在354psi。第二次打压500psi,稳压在450psi,40分钟无压降。
短起至2897m,循环(正常排量32L/s),不漏;下钻3柱循环,循环不漏;下钻到底,循环(排量23L/s),漏速5-6 m3/h。降密度至1.29 g/cm3,加0.5t竹纤维随钻堵漏,消耗0.8-1m3/h,后到正常排量(32L/s)不漏。堵漏结束。

5、结论
(1)一开钻遇盐膏层砾石层,使用饱和NaCl钻井液,是顺利完成一开的必要条件;合适的钻具组合、起下钻速度和泵排量,至关重要。高粘度聚合物溶液起到很好的隔绝水层作用,在水泥中添加适量速凝剂,保证进入漏层的水泥在井壁周围凝固架桥,不被地层水冲掉。
(2)二开井眼尺寸大,裸眼段长,携砂困难,循环排量大,施工难度大。PhraWihan地层(白垩系)出现硬质泥岩剥落,需提前增强钻井液体系抑制性,降低失水,提高封堵效果。
(3)进入Nam Phong地层(三叠系)后发生垮漏同在现象,安全密度窗口很窄,需控制适当的密度,减少抽吸和激动压力。定期补充防塌剂和超细钙提高地层封堵性,加足降失水剂,将HTHP控制10mL以内。起钻打封闭浆,封隔易垮塌地层。
(4)环保安全应放在首位,防止一切环境污染情况的发生。制定切实有效的风险(浅层气,硫化氢,大的井漏)防范措施及应急处理方案,以保障井下安全。做好加重材料的储备和管理。
(5)使用好四级固控设备,定期放锥形罐,清除钻井液中劣质固相。
参考文献
[1]王建华,鄢捷年,丁彤伟.高性能水基钻井液研究进展.钻井液与完井液,2007,24(1):71-75.
[2]孔庆明,常锋,孙成春,等. ULTRADRILTM水基钻井液在张海502FH井的应用[J].钻井液与完井液,2006,23(6):71-74.
[3] 张克勤,何纶,安淑芳,等.国外高性能钻井液介绍.钻井液与完井液,2007,24(3):68-73.
