重载铁路小半径曲线换铺无缝长钢轨施工技术

发表时间:2021/6/10   来源:《探索科学》2021年4月   作者:任志勋
[导读] 神朔铁路保德至神池南上行线更换75kg/m无缝钢轨 营业线小半径曲线换铺无缝钢轨施工技术 介绍施工工艺和工序的技术要求 说明营业线换轨施工中需要注意的事项

中铁二十四局集团有限公司北京分公司  任志勋    102600

摘要:神朔铁路保德至神池南上行线更换75kg/m无缝钢轨   营业线小半径曲线换铺无缝钢轨施工技术  介绍施工工艺和工序的技术要求  说明营业线换轨施工中需要注意的事项
关键词:既有重载铁路  小半径   更换无缝线路
        1工程概况
        神朔铁路是神华集团的重载运煤专线,双线电气化铁路,起自陕西神木大柳塔,终至山西朔州西,本次施工范围为神朔铁路保德至神池南间上行K102+187-K216+050小半径曲线,共计25.04km,最小曲线半径400m,最大坡度12%。
        2 换铺无缝线路施工技术
        既有线施工,对既有线及站场的正常行车及安全影响比较大,施工涉及管理部门多,需加强与各管理部门的协调配合,因此施工中要把确保既有线行车安全放在首位,制定有针对性的切实可行的施工方案和措施,在确保既有线行车安全的前提下保证施工质量和工期。
        换铺75kg/m重型钢轨重量大、钢轨高、断面大,焊接和铺设较通常施工的60kg/m钢轨难度大。
        2.1技术要求
        2.1.1技术准备工作
        (1)对“天窗点”需要换铺的小半径曲线地段的新轨进行巡视检查,确保其满足换轨要求及行车安全,新轨轨顶面高出旧轨面不得大于25mm;
        (2)对所需要换铺的小半径曲线段进行扣配件的散布,滚杠每隔8米散布一对,旧扣件进行涂油,调查不可拆卸的轨距拉杆等加强设备,做好应急准备工作。
        (3)检查确定锯轨位置及旧轨焊头质量是否满足钢轨焊接技术条件。
        (4)检查各种施工机具,设备数量是否满足施工要求及其状态是否良好,确保封锁施工时运转正常。
        3.1线路封锁作业
        (1)封锁令下达以后,在两端焊头前后10m附近设置回流线,并保证其与轨道接触良好
        (2)设置好封锁作业防护牌,两端防护人员到位
        3.1.1旧轨拆除,进新轨
        从头至尾将换铺轨道上的扣件全部拆除,立即由人工将旧轨拔出,将新长轨拔入承轨槽。拔P60旧轨以1.5m间距安排拔轨工人,拔P75新轨入槽时,以1m间距安排拔轨人工,将钢轨从一端向另一端分几次顺序拔动,保证钢轨能平顺、稳定出槽、入槽。

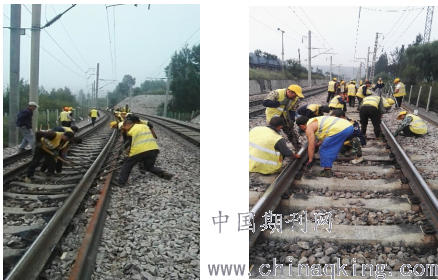

图3-1  拆除旧轨
        3.2 人工换铺长钢轨
        3.2.1新轨入槽
        长钢轨落槽后,用撬棍撬起新钢轨,按照事先做好的位置标记将滚杠安放在承轨槽内,左右股钢轨每隔15根轨枕各摆放一根滚杠,滚杠摆放位置在承轨槽内靠换铺起点方向,摆放滚杠的轨枕下面应撤除橡胶垫板

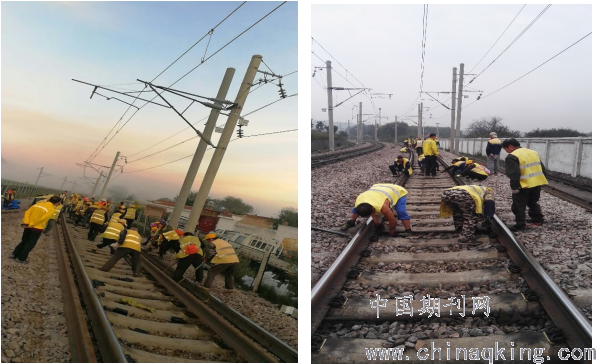

图3-2  换铺新轨

        3.2.2 应力放散、线路锁定及安装扣配件
       (1)长轨条落槽后,拉伸钢轨前,在距起点200m处安放一台撞轨器,拉伸钢轨的同时,利用撞轨器向终端撞轨,使单元轨的应力放散均匀,当单元轨出现反弹现象时(此时达到零应力),观测位移量的技术人员作好标记,观测位移量,拉伸锁定。当接到锁定命令后,立即撤除滚杠,安装并进行扣件紧固。先隔五上一根轨枕上的扣件,上完后,再隔二上一;最后确保上齐所有扣件和其它线路设备。
        (2)应力放散、线路锁定施工流程

        ①轨道状态检测:在应力放散前全面对轨道进行检测,通过全面的质量检测,确认线路已达到初步稳定,方可准备进行线路锁定施工。
        ②近期轨温调查:通过调查,了解当地轨温的变化规律,确定锁定施工时间。
        ③位移观测桩设置:根据相关规范要求,埋设位移观测桩,并编号。
        ④标记临时位移观测点:根据设置好的位移观测桩,在钢轨上标记,并根据现场条件适当加密观测点,按照实际现场情况增加临时位移观测点。作为钢轨应力放散时的临时位移观测点,通过对钢轨位移的观测,以判定应力放散是否彻底。
        ⑤卸扣件、顶起钢轨:在放散单元轨节和上一单元轨节100m范围内,每隔15至20根枕木放置一对滚钢,将钢轨扣件卸除、将钢轨落于滚筒上,埋设的钢轨位移观测桩桩顶面高于轨面5-8cm左右。
        ⑥串轨、临时位移观测:由于换铺长轨与正在进行的作业轨温不一致,弹条卸除、钢轨顶起后,钢轨的束缚解除,钢轨将产生位移,由于摩阻力的影响,此时钢轨内部应力仍不为零,用两端的拉轨器来回串动钢轨,观察钢轨的位移从起点向终点方向是否呈线性增长,若不呈线性增长则再次串动钢轨并在位移不均匀处辅以撞轨,观察位移直至基本呈线性增长.
        ⑦记录轨温、拉轨:钢轨内部应力为零,此时作业轨温低于锁定轨温,单元轨节起点端用拉轨器固定,终点端用拉轨器拉伸钢轨长度L =α×(l1+l2)×(t1-t2) (α:钢轨的线膨胀系数,取0.0118mm/℃;l1:本次放散单元轨节长度;l2:上一单元轨节伸缩区长度,取100m;t1:设计锁定轨温;t2:拉轨时轨温) ,拉轨到位后用拉轨器固定。
        ⑧落轨、上扣件锁定:钢轨内部应力为零,轨温正处于锁定轨温范围或单元轨节拉伸至锁定轨温范围内时,由放散起点向终点方向依次去除滚筒,将钢轨落到轨枕上,上好扣件,紧固钢轨,记录轨温和拉伸量。
        ⑨标记钢轨位移零点:钢轨锁定后,立即进行位移零点的标记。在设有位移观测桩处的左右股钢轨轨头外侧面胶粘一段小钢尺,小钢尺刻度为-50mm~50mm,零刻度与位移观测桩拉线竖向重合。
        ⑩位移观测:单元轨节放散的第一个月内每星期观测一次钢轨位移,以后每月观测一次,当钢轨位移超出允许范围时,要查找原因,并重新放散锁定钢轨位移超标区段。
        3.2.3线路锁定后,现场铝热焊施工
        正式焊接前进行焊接型式检验,确认焊接工艺及参数符合要求、通过型式检验后方可正式焊接,严格按照焊接工艺进行焊接施工,焊接完毕后立即进行打磨、平直度检测、超声波探伤,现场铝热焊的质量符合TB 1632-91的规定。铝热焊接方法施工流程见下图。


        (1)轨道的准备工作
        把长钢轨在焊接端头20m范围内用短木枕垫起或采用专用的垫轨装置,第一块距待焊缝1.2~1.5m,其余4~5m,垫木保持水平和稳定。
        (2)钢轨端头的准备
        ①用电动钢丝刷或者打磨机清理待焊钢轨接头端面及距轨端100~150mm范围内钢轨表面,除去氧化物,锈蚀油污等,待焊轨头两端面和轨底边缘必须严格保证干燥清洁。
        ②检查端部尺寸,并确认端头钢轨无裂纹、压塌、飞边、补焊等缺陷。如有轨头有压塌现象,先进行锯轨。锯轨时注意:保证钢轨断面垂直,确保浇注时钢水能灌满轨缝;将1m直靠尺靠在钢轨顶面上,用塞尺塞缝确定应锯掉钢轨的长度,将轨头压塌部分完全锯掉,避免焊头成马鞍形。
        (3)钢轨端头的对正
对轨    平顺钢轨    轨缝调整
        其中轨缝调整重点注意缝宽,把焊缝调整至23~27mm之间,在焊接过程中必须保持间隙不变,直至焊接完毕。注意尖点(垂直对正)的设置(尖点是在焊接之前,两端钢轨向上有一交点,见“尖点对正示意图”),这样就不会因为焊完后的冷却造成焊头凹陷,并能保证留有一定的凸出余量供打磨。

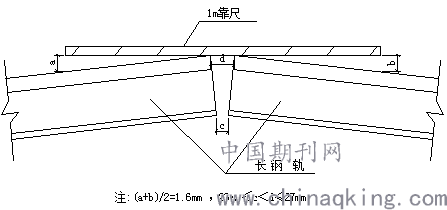

图3-3 尖点对正示意图
        (4)水平对正
        用直尺规分别检查钢轨对接尺寸的一段钢轨轨头、轨腰和轨底,如果两根钢轨不一样宽,将两端钢轨的中心线对齐,差异均分。
        (5)安装砂模、封泥
        砂模安装前应在钢轨上轻轻摩擦,以使其与钢轨结合得更紧密,所有影响砂模精确定位的断面缺陷(如毛刺等)必须去除,砂模的中心线与钢轨接头的轴线必须在同一条直线上。

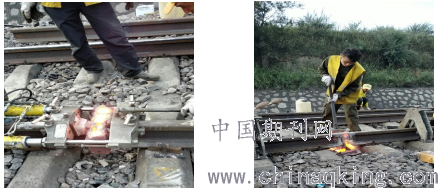

        (6)预热
        为消除砂模中残余湿气和提高钢轨及砂模的温度,焊接之前要进行预热。
        预热时间从火焰调节好之后计起,用跑表严格控制。预热时间根据轨型选定(60kg/m钢轨为8分钟)。



图3-4 预热
        (7)浇筑
        预热完毕后,将坩埚迅速放在模具上,并对准位置,迅速点燃火柴,插入焊剂中心25mm深。从预热完成至点燃焊料不得超过30秒。当废渣停止流动时开始计时,5分钟后可将坩埚、废渣盘移去并弃置防火弃渣坑内。
        (8)拆除砂模与推瘤
        在浇注5分钟后,移走废渣盘和一次性坩埚,拆除砂模;在浇注6分半钟后,将多余的焊料切除掉,轨基处凸出的焊料打弯,以便打磨机打磨焊头;放上推瘤机,迅速推除焊瘤,推瘤时进行双向推瘤。除瘤后残余部分不大于1.5mm,也不小于0.5mm。


        (9)热打磨
        在线路恢复通车前,焊头必须进行热打磨:在热打磨时,在钢轨踏面上保留至少高出钢轨0.8mm的焊头金属;打磨焊头的内侧及外侧与钢轨的两侧平齐;在浇注完15分钟后去掉楔子或钢轨对正架,以便让焊头冷却至水平;假如使用了起轨器来使钢轨端头降低,可以浇注后过30分钟将其撤掉。
        (10)冷打磨
        冷打磨是为了除掉由于焊接生成的任何几何不连续,也是为了最终对焊头的验收。冷打磨在浇注后1小时后进行,先去掉轨基抬高器,目测尖点,对钢轨表面进行冷打磨使其整体平齐,不应在某一处打磨过度而造成钢轨淬火。
        (11)清理
        对焊缝区焊带边缘清理,除去毛刺及凸棱,并清理焊接现场,将机具等撤出线路,防止侵入限界。
        (12)质量检测与编号
        焊接完毕后,立即进行焊头表面平直度检测和超声波探伤,若有问题及时处理。在焊头附近轨腰处进行焊头编号。
        4线路回检
        线路锁定完成后,立即进行线路回检,检查扣配件是否上队、上齐、上紧,检查轨道几何尺寸是满足规范要求,
        5列车限速
        经工务、电务等专业对口检查、确认达到开通条件后,限速通过列车。第一次列车通过的速度不得大于35km/h,第二次列车通过速度不得大于60km/h,第三次列车恢复常速。
       6开通后的整修、巡视
        线路开通后,第二天对线路扣件进行全面复紧,弹条扣件的弹条中部前端下颚应靠贴轨距当板(离缝不大于1mm)或螺栓扭矩力为120~150N·m。并对绝缘轨距拉杆、地锚绝缘拉杆等进行调整复紧,整理回填道床,检查线路方向、水平、轨向以及顺坡等是否合理,并进行整修作业。
        7 结束语
        神朔铁路保德站至神池南站间上行线小半径曲线换铺75kg/m长钢轨共计25.04km,共计27次“天窗点”封锁施工,在施工中不断积累经验,合理安排各个工序,提高效率,按时在“天窗点”完成换铺任务,为在重载营业铁路线更换无缝钢轨积累了宝贵的施工经验。
参考文献:
[1]高彦明。有砟轨道无缝线路应力放散锁定施工要点[J].山西建筑,2008(10):282-283
[2]吕光棋。山区铁路小半径曲线地段铺设无缝线路探讨[J],铁道建筑,2004(6):74-76
[3]候玉碧,孙占恒。铺设75kg/m钢轨跨区间超长无缝线路[J].铁道建筑,2002(10):38-40
