预制装配式墙板裂缝成因及控制

发表时间:2021/6/17   来源:《科学与技术》2021年第29卷第6期   作者:范文光 李金龙
[导读] 近几年以来装配式建筑作为了现代工业化生产方式当中的代表,其中主要包括了预制装配式在混凝土的结构
        范文光 李金龙
        上海宝冶集团有限公司,上海 201900
        摘要:近几年以来装配式建筑作为了现代工业化生产方式当中的代表,其中主要包括了预制装配式在混凝土的结构、钢结构、现代木结构的建筑等,采用了标准化的设计、工厂化的生产、装配化的施工、信息化的管理、智能化的应用等等。从结构安全考虑,装配式建筑单体的装配率目前或短时间内不可能达到100%,预制构件与现浇结构结合施工是装配式建筑的常见形态,因此对施工中所显现出的关键技术问题进行研究并应用对装配式建筑发展有着重要的意义;对公司积累更多关于装配式建筑的施工经验、管理经验、关键技术有着重大益处。通过研究总结并在此基础上形成了装配式预制墙体与现浇结构交接部位裂缝控制施工。
        关键词:预制装配式;墙板裂缝;成因;控制
        1 队预制装配式施工特点
        1.1 模板施工时采用弹性材料防止漏浆
        在预制墙体企口处进行模板安装之前,在预制墙体与现浇段接触面的边缘两边涂抹弹性材料(如双面胶),模板对准企口压死完成安装,浇筑时充分振捣。这样无论预制墙体与现浇段出现裂缝或两边不均匀沉降发生挤压,弹性材料均会进行填充或被挤压变形,不会出现裂缝。
        1.2 原材采用微膨胀混凝土施工
        与预制墙体交接现浇段浇筑使用的砼要求商混站在可控范围内多加适量膨胀剂,降低出现裂缝风险。预制构件接触面粗糙度控制在大于80%。增加混凝土接触面积。并在预制构件生产时与现浇结构接触部位加设50mm宽50mm厚企口。
        1.3 木模板增加企口施工
        为了保证现浇结构的截面尺寸,在模板制作时与预制构件交接处设置50mm宽5mm厚企口。
        1.4 装修时增加防裂钢丝网片
        装饰阶段在此接缝企口位置增设100mm宽钢丝网片,并在装饰层满挂耐碱网格布。
        2 工艺流程及操作要点
        2.1 施工工艺流程

        2.2 施工操作要点
        2.2.1 预制构件深化企口
        在施工前仔细熟悉图纸,在预制构件与现浇节点交接部位,深化5m厚50mm宽,预制企口。且严格控制预制墙体与现浇段粗糙面,必须大于80%。
        2.2.2 预制构件安装
        1)构件检查
        构件在起吊之前对照图纸复核了构件的尺寸、编号;同时检查构件的外观质量是否出现了麻面、蜂窝、开裂等情况,吊环周围的混凝土是否有孔洞、蜂窝、开裂等影响了吊环受力的质量缺陷,如果出现此类的问题预制构件则要及时进行退场,不得进行使用。
        2)预制构件吊装顺序
        每层构件的吊装沿着在外立面的逆时针方向逐块进行吊装,不得混淆了吊装的顺序,先吊外墙板,在吊内墙板。

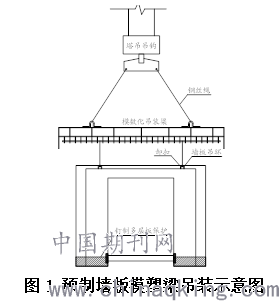

        3)墙板的吊装采用了模数化的吊装梁,根据预制墙板的吊环位置采用了合理的起吊点,用卸扣将外墙板与钢丝绳的预留吊环进行连接,起吊直至距地500mm,检查构件的外观质量以及吊环连接在无误之后方可继续进行起吊。起吊之前需将预制的墙板下侧钉制500mm宽的通长多层板,起吊的要求缓慢且匀速,保证了预制墙板的边缘不被损坏。墙板模数化吊装梁吊装示意图如下图1:


        预制墙板在吊装之时,则要求塔吊缓慢进行起吊,吊至作业层之上方600mm左右的时候,施工的人员用两根溜绳用搭钩进行钩住,用溜绳将板拉住,缓缓下降到墙板。
        2.3 预制墙板快速定位

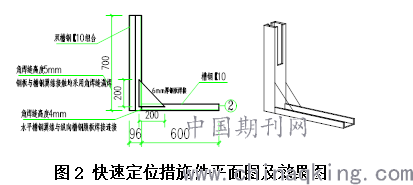

        预制墙体吊装就位之时利用快速定位措施件快速进行定位,墙板在吊装之前根据其墙板安装的位置先将快速定位措施件安装准确度,吊装之时利用定位的凹槽豁口以及镜子进行了快速的定位,保证了定位钢筋快速插入到了灌浆套筒当中。预制墙板的吊装就位之时将拧在墙板之上两侧斜支撑的螺栓插入快速定位措施件豁口当中,墙板慢慢随着豁口的槽下落就位。快速定位的措施件平面图则如下图2:

        3 预制墙板斜支撑安装
        用螺栓将预制墙板当中的斜支撑杆安装在了预制墙板以及现浇板之上的螺栓连接件之上,进行初调,保证了墙板的大致竖直。在预制的墙板初步就位之后,利用固定可以调节斜支撑螺栓杆进行了临时的固定,待长杆的斜支撑固定完毕之后立即将快速定位措施件更换成了短杆的斜支撑,则方便后续的墙板精确进行校正。
        4 墙板快速就位后,进行墙板精确调节
        (1)吊装在完成之后将斜支撑安装在墙板楼面之上,斜支撑长螺杆规格为A60*2400、短螺杆规格为A48*1200m,可以调节的长度为±100mm。
        (2)墙板安装的精度调节,利用长短斜支撑的调节杆,在垂直于墙板的方向、平行于墙板的方向以及墙板水平标高放线进行校正调节,调节的要求按照预先控制线进行缓慢调节,具体调节校正的措施如下:
        ①平行的墙板方向水平位置校正措施:通过在楼板面之上弹出墙板的控制线进行了墙板位置的校正,墙板按照位置线就位之后。若水平的位置有偏差需要进行调节时,则可利用小型的千斤顶在墙板侧面进行了微调。
        ②垂直墙板方向的水平位置校正措施:利用短斜撑的调节杆,进行了微调来控制其墙板水平的位置。
        墙板的垂直度校正其措施:待墙板的水平就位调节完毕之后,利用长斜撑的调节杆,通过可调节的装置对于墙板顶部的水平位移的调节来控制其垂直度。
        4.1 模板制作安装
        在模板与预制墙体交接处增加5mm厚50mm宽铝塑板与模板固定,用于施工现浇段企口在预制墙体企口处进行模板安装之前,在预制墙体与现浇段接触面的边缘两边涂抹弹性材料(如玻璃胶),模板对准企口压死完成安装,浇筑时充分振捣。这样无论预制墙体与现浇段出现裂缝或两边不均匀沉降发生挤压,弹性材料均会进行填充或被挤压变形,不会出现裂缝。
        4.2 混凝土浇筑
        与预制墙体交接现浇段浇筑使用的砼要求商混站在可控范围内多加适量膨胀剂,降低出现裂缝风险。
        4.3 检查验收
        保证墙体垂直度,若垂直度超出允许偏差,由于墙体自重必然会倒向一边,这样所产生的力必然会使预制墙体与现浇段的连接部位撕开,出现裂缝。因此我们规定垂直度要求不超过3mm.
        需按照交底严格执行,灌浆套筒的抗拉强度值直接决定着墙体稳定性,稳定性无法保证必然会与现浇段交接部位出现裂缝,甚至影响结构安全。灌浆套筒的抗拉强度值必须要高于连接钢筋的抗拉强度标准值。
        5 结语
        预制式建筑是未来建筑业发展的一个主要趋势,经过仔细雕琢,从整体的建筑布局一直到建筑结构中的预制构件,都可以进行细腻雕琢。我国经济还在持续发展、社会还在持续进步,所以很多公共建筑仍然还在不断出现并且在功能上不断完善、互相补足,很多建筑由于存在特殊的外形需求以及功能的需求,这就无法用传统建造方式实现了,需要运用到预制构件的方式来进行施工,这种技术会越来越完善,以适应建筑业的需要。
        参考文献:
        [1]杨培建,岳远志,陈小建,等.降低预制轻质隔墙板裂缝产生方法探究[J].江苏建材,2013(06):38-40.
        [2]魏传钰,成勃,孔旭文.装配式预制混凝土楼梯裂缝原因与控制措施[J].建筑技术,2018,49(S1):52-53.
