用于工程桥梁桩柱结构建造的施工方法

发表时间:2021/6/17   来源:《科学与技术》2021年第29卷第6期   作者:周维洪1许德宏2褚衍和3
[导读]
        周维洪1许德宏2褚衍和3
        1江苏九天工程项目管理有限公司 江苏南京210000  2江苏省水利建设工程有限公司 江苏扬州225000      3江苏淮源工程建设监理有限公司 江苏淮安 223001
一、背景技术
        在桥梁工程建设中,常常会遇到上跨桥、下穿公路,高边坡、深孔桩基、抢工期等情况,不可避免的会涉及到即要保证施工质量、又要缩短工期,同时还要节约成本的问题。桩基、墩柱的设计理念、施工质量及墩柱外观质量直接影响桥梁的使用寿命,及施工成本,支撑箱梁的高支撑架会增加施工难度和加大安全隐患。
        通常桥梁下部结构设计为桩基、承台、墩柱、盖梁结构,构造清晰,受力明确,但在桥梁交叉又需深挖路堑地段,边坡陡峭,不便箱梁的支撑架搭设。
二、技术方案
        为解决上述技术问题所采用的技术方案是:一种用于工程桥梁桩柱结构建造的施工方法,所述的桩柱结构包括桩基、桩柱和盖梁,所述的施工方法通过两次成孔,一次压筒,一次性连续完成桩基和桩柱的浇筑,最后浇筑盖梁,并开挖清除护筒外侧的覆盖层完成所述工程桥梁桩柱结构的建造工作,
        其中,二次成孔放在一次成孔完成并压入护筒之后进行。
        进一步的是,在两次成孔完成后,先进行钢筋笼的制作安装,然后再一次性连续完成桩基和桩柱的浇筑。
        上述方案的优选方式是,在每次成孔、压筒以及钢筋笼的安装后均进行相应的检测,然后再进行后续的工作。
        进一步的是,一次成孔采用进冲孔桩机或旋挖机在开挖覆盖层地基内进行成孔作业,直到第一阶成孔至护筒底部安装位置为止,即桩柱开始外露于地表部位为止。
        上述方案的优选方式是,二次成孔采用机械成孔至桩基持力层止。
        进一步的是,在安装护筒前,先对一次成孔完成后的桩柱孔进行孔径、垂直度以及是否坍孔的相关参数进行检测,合格后再进行所同安装;二次成孔后,先对桩基孔进行孔径、垂直度以及是否坍孔的相关参数进行检测,然后再进行钢筋笼安装;护筒安装前进行椭圆度和直线度检测,安装完成后再进行垂直度和椭圆度检测,并在钢筋笼安装完成后再次对护筒进行垂直度和椭圆度检测。
        上述方案的优选方式是,在一二次成孔完成后,先进行清孔,清除孔底多余的泥浆和沉渣后再安装钢筋笼。
        进一步的是,待桩基和桩柱一次性连续浇筑完成后,先进行盖梁和箱梁浇筑,待混凝土养护期满后,然后再进行隐埋护筒土方开挖、地面整理,并在护筒与盖梁的交接处,以及护筒与开挖面的交接处用抗老化防水胶进行封口处理、打磨护筒,最后进行防锈及饰面涂装。
        进一步的是,所述的护筒为钢板卷制护筒。
        上述方案的优选方式是,钢筋笼在现场制作、检测,所述的钢板卷制护筒在工厂制作、检测,合格后待用。
二、有益效果
        以改进后的包括桩基、桩柱和盖梁为主的桩基桩柱为基础,采用两次成孔,一次压筒,一次性连续完成桩基和桩柱的浇筑,最后浇筑盖梁,并开挖清除护筒外侧的覆盖层来完成所述工程桥梁桩柱结构的建造工作,其中,二次成孔放在一次成孔完成并压入护筒之后进行。这样,由于由桩柱代替了现有技术中承台和墩柱,从而可以在桩柱结构的建造过程中,可以直接通过两次成孔来完成下部桩基孔以及上部桩柱孔的钻制,然后再一次性的完成桩基、桩柱的连续浇筑,省去了现有技术中桩基、承台以及墩柱需要分开进行成孔、开挖以及浇筑的复杂操作,不仅使本申请的桩柱结构更为简单,而且施工操作更加方便,施工操作效果更高,施工成本更低,适宜在崇山峻岭的公路下部结构、基础工程中使用。
三、附图说明

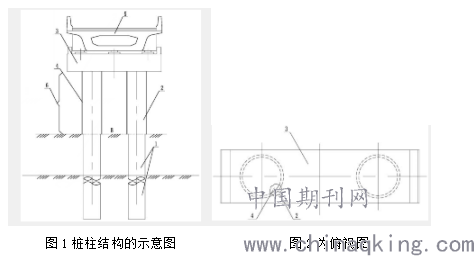

        图中标记为:桩基1、桩柱2、盖梁3、护筒4、箱梁5、开挖覆盖层地基6。
四、具体实施方式
        一种护筒桩柱及其施工方法,结构主要由桩基、护筒、盖梁、现浇箱梁组成,其中桩柱主要包括桩孔施工、护筒制作与安装、钢筋笼制作与安装,桩混凝土浇筑,土方开挖,护筒清理与修饰。包括如下步骤:
        1、准备工作:根据地质情况,施工环境,制定施工方案。
        2、桩基上段成孔:根据方案,进冲孔桩机或旋挖机,进行成孔作业,第一阶成孔至护筒底部安装位置,即桩开始外露于地表部位。
        3、成孔检测:检测桩孔的孔径、垂直度、是否坍孔等参数
        4、护筒制作与安装:在场外制作厂进行护筒的加工制作,进行精密椭圆度和直线度检测,运输至现场安装。
        5、护筒安装质量检测:护筒安装后进行垂直度和椭圆度检测。
        6、桩基下段成孔:机械成孔至桩基持力层,并对桩孔进行检测。
        7、清孔:清除孔底多余泥浆、沉渣。
        8、钢筋笼制作与安装:钢筋笼现场制作,检验合格后安装。
        9、护筒参数二次检测:检测护筒的垂直度、椭圆度。
        10、连续浇筑桩基桩柱混凝土。
        11、土方开挖:挖除掩埋护筒的土方,,注意不要破坏护筒表面。
        12、护筒清理与修饰:对护筒进行清洗,对上下口用抗老化防水胶封口处理,打磨护筒后进行防锈及饰面涂装。
投稿 打印文章 转寄朋友 留言编辑 收藏文章
