液化天然气(LNG)接收站高压泵绝热对安装工艺的影响

发表时间:2021/6/18   来源:《基层建设》2021年第8期   作者:杨忠
[导读] 摘要:本文以LNG接收站施工为背景,为解决高压输送泵绝热安装对整个安装工艺的影响,研究高压泵的绝热工艺。
        中国核工业第五建设有限公司  上海市金山区  201512
        摘要:本文以LNG接收站施工为背景,为解决高压输送泵绝热安装对整个安装工艺的影响,研究高压泵的绝热工艺。
        本文阐述了LNG接收站高压泵的绝热工艺,论证了绝热工艺对施工工艺的影响,得出了高压泵的绝热工艺可以影响施工施工工艺。
        关键词:LNG接收站   高压泵   绝热   施工工艺
        1.前言
        液化天然气(LNG)近代发展的重要新能源之一,发展前景良好。LNG可用于发电;还可以利用LNG冷能低温干燥与粉碎,应用于医药和食品行业等。尤其是近年来LNG生产和贸易日趋活跃,LNG已经成为最受欢迎的清洁能源,很多国家越来越重视LNG的引进,亚洲、美洲、欧洲的很多国家都在大规模兴建LNG接收站。同时由于LNG接收站相比LNG液化工厂进口终端比较简单、安全、可靠,LNG接收站建造更加便利,高压泵作为LNG接收站中最重要的设备,其绝热安装工艺研究具有重要意义。
        2.概述
        高压泵作为LNG接收站的重要设备,其绝热工艺对整个安装工艺有很大的影响,必须在高压泵安装前先进行支座下部绝热,在安装完成后再进行上部绝热。
        2.1用带楔口的预制PIR绝热材料应适合高压泵尺寸,现场拼接横向和环向方向带楔口弧板。在安装过程中,每层绝热材料应有合适的错缝,上下相邻二层绝热材料必须错缝,错缝宽度不小于100mm,并且上、下相邻二层不可以有贯穿缝出现。内层和中间层应采用压敏性自粘性胶带做固定,每隔400mm长度一道,一米上放置至少三道。必须在环向至少有30%的搭接。保温厚度为180mm。
        2.2次防潮层:多层复合铝膜应在PIR出厂前预制在PIR上作为防潮层。次防潮层的环向缝和横向缝应用100mm宽自粘性多层复合铝膜胶带。在PIR绝热系统中,中层的外表面应预制多层复合铝膜;
        2.3不锈钢绑带的使用:不锈钢绑带使用于内包材料最外层PIR(绑扎距离为300mm)和金属外保护(绑扎距离为450mm)上作为固定,用不锈钢扣固定。采用19*0.8mm规格的不锈钢绑带。
        2.4弹性密封胶FOSTER 95-50的密封胶:在横向缝和环向缝必需采用弹性密封胶。在外层和中层使用,最里层不用。FOSTER 95-50应用镘刀均匀涂抹,并用力挤压,使多余的密封胶挤出,使用厚度在2-3mm.
        2.5主防潮层:Foster 60-90(白)/60-91(灰)+玻璃纤维网格布(Glass cloth)主防潮层材料应在最外层PIR上使用作为主防潮层。在主防潮层使用之前,最外层PIR应用不锈钢绑带固定。
        2.6膨胀收缩缝:在设备支持环处设置一个膨胀收缩缝,第一层的宽度为100mm宽,第二、三层的宽度为50mm宽。最内层的玻璃棉两侧的其中一侧的保温材料的一端,从端面向内延伸至100mm处,用FOSTER 82-77粘在金属管道表面。在第三层外安装膨胀节(具体见详图),在膨胀节的外侧使用丁基橡胶密封,并搭接在两侧的主防潮层上用。此处用一层约330mm宽的与外层金属一样的带状金属板覆盖,二侧用绑带绑紧。盖板的一侧与下层金属之间应采用自粘性聚乙烯隔离。
        2.7镀铝钢板外护金属板的搭接,环向搭接和纵向搭接宽度均为75mm以上,在金属层的环向和横向搭接处之间的距边缘25mm处采用FOSTER 95-44的金属密封胶,要用适当的工具施工。
        2.8泵体顶部法兰盖采用发泡绝热工艺,在法兰下面的保温终止处使用FOSTER 90-66 +玻璃纤维网格布形成气阻层,并延伸至50mm以下.使用气阻层的端面应是阶梯型端面。先将一层带铝膜的25mm厚玻璃棉,用钢丝或压敏性自粘性胶带将法兰包裹在玻璃棉里面。然后根据预算好的PU量进行现场浇注PU。现场浇铸PU必须根据法兰大小和浇铸空间,由专业工程师计算浇铸量、起发时间、发泡时间等数据,按预先设定的数据要求进行施工。用不锈钢带固定(不锈钢带规格与泵体一致)。
        2.9钢带应由机械拉伸并密封。对于立式容器,紧固带的位置应与所有的环向搭接一致。金属保护应采用S型咬合。
        2.10在用金属支架支撑设备时,支架绝热延伸至设备保温厚度的至少4倍长。
        2.11保温材料和附属材料的使用方法
        a)PIR管壳和弧板:从包装箱中垂直抽出,检查外观是否有破损,破损的部位应进行修补或去除。用尼龙弹性带收紧PIR,并使用压敏性纤维胶带固定,然后放松尼龙弹性带。最外层的PIR须用合适的不锈带固定。
        b)FOSTER 95-50密封胶:系单组份白色胶泥状材料,用塑料镘刀轻轻刮于PIR的厚度方向,另一片PIR不使用,然后将两块PIR合起并挤压,让密封胶挤出,挤出的密封胶用塑料镘刀刮平并均匀抹在接缝处。
        c)FOSTER 60-90/60-91防潮层:系单组份胶泥,使用带齿(齿的高度在2-3mm)镘刀进行均匀涂抹,然后将玻璃纤维(Glass cloth)网格布包裹并嵌入胶泥中,最后再上一道胶泥并覆盖网格布,直到网格布的网格不能被明显看到,湿膜厚度控制在2.5mm以上。
        d)FOSTER 90-66气阻层:双组份黑色胶泥状材料,混合比例1:1。将同样容积的A、B组材料分别放置在两个大小相同的塑料容器中,然后倒入一个容器中混合搅拌1分钟。使用带齿(齿的高度在2-3mm)镘刀进行均匀涂抹,然后将玻璃纤维网格布包裹并嵌入胶泥中,最后再上一道胶泥并覆盖网格布,直到网格布的网格不能被明显看到,湿膜厚度控制在2mm以上。
        e)FOSTER 82-77粘结剂:三组份黑色胶泥状材料。将砂和胶泥完全混合直到可工作,然后加入适当硬化剂。使用塑料镘刀进行施工。在膨胀收缩缝处固定PIR于绝热管线上。
        f)不锈钢带和扣:采用适当的紧带机进行钢带收紧。
        g)FOSTER 95-44金属密封胶:使用硅胶枪施工在不锈钢背面内侧。
        h)多层复合铝膜胶带:撕去多层复合铝膜胶带的离心纸,在多层复合铝膜的环向缝和横向缝上使用。
        i)玻纤胶带:用于固定内层与中间层的PIR。
        j)丁基橡胶卷材:用于外层收缩缝处的主防潮层。
        k)布基胶带:用于收缩缝处,防止管道位移时破坏外护板的镀铝层。
        l)网格布:用于加强气阻层和主防潮层的强度。
        m)玻璃棉:不带铝箔的玻璃棉用于收缩缝的填充;带铝箔的玻璃棉在对法兰浇注PU绝热前,包裹在阀门、法兰本体上。
        n)S型挂钩:用于垂直管道及设备外护支撑。
        2.12设备绝热安装示意图

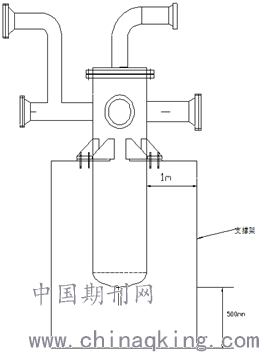

        示意图(一)施工安装前

        示意图(二)基坑以下部分施工

        示意图(三)施工安装完成后

        3.结论
        高压泵作为LNG接收站的重要设备,其绝热工艺对整个安装工艺有很大的影响,必须在高压泵安装前先进行支座下部绝热,在安装完成后再进行上部绝热,以保证高压泵顺利安装。
