拉森钢板桩在基坑支护中的施工应用

发表时间:2021/6/24   来源:《建筑实践》2021年第6期   作者:胡瑛颖
[导读] 本文针对拉森钢板桩在基坑支护中的施工应用,
        胡瑛颖
        天台县建设工程质量安全事务中心317200
         【摘要】本文针对拉森钢板桩在基坑支护中的施工应用,采用工程实例结合理论实践的方法,先分析了拉森钢板桩的设计要点,接着探讨了拉森钢板桩在基坑支护中的应用要点,最后提出几点心得体会。分析结果表明,在基坑支护中科学合理的应用拉森钢板桩,可大幅度提升基坑支护的稳定性和强度,而且施工成本低,可实现多次充分利用,值得大范围推广应用。
        【关键词】拉森钢板桩;基坑支护;吊运;打桩
        【引言】拉森钢板桩和其他支护形式相比,具有强度高、重量轻、施工周期短、充分利用率高等特点,在基坑支护中有非常广泛的应用。但在具体施工中,为发挥出拉森钢板桩应有的作用和价值,需要结合基坑实际情况,制定科学的施工方案,才能保证各道工序高效、有序的开展,从而取得更大的经济效益和社会效益。基于此,开展拉森钢板桩在基坑支护中的施工应用的分析研究就显得尤为必要。
1、工程概述
        某项目工程,总建筑面积为20.8万㎡,由住宅区和商业区共同组成,住宅区地下面积为3.4万㎡,商业区地下面积为1.4万㎡。在具体施工中主楼和地下室采用天然地基+筏板基础,持力层为圆砾层,住宅主楼的筏板厚度为1200mm,商业地下车库底基础底板厚度为500mm。主楼为筏板基础,基础底板底板标高为-6.8m,主楼电梯井坑位于筏板中间,最低处底部标高为-9.3m,坑中坑的高差为2.5m。
2、拉森钢板桩在基坑支护中的设计要点

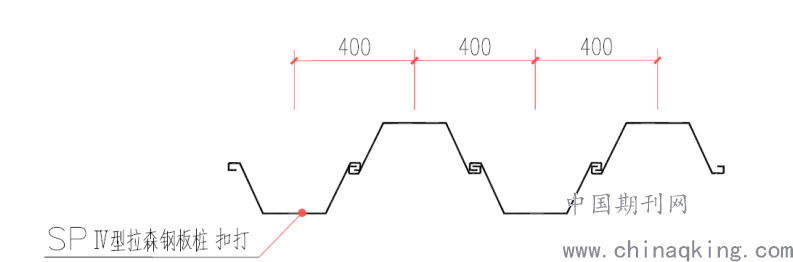

        本工程电梯井坑中坑支护设计方案为:采用拉森钢板桩作为基坑支护结构,其型号为SPⅣ型,长度为6m,到边坡的距离为1m,相互之间的间距为400mm,具体情况如图1所示:

        图1 拉森钢板桩施工示意图
        在具体施工中,为最大限度上发挥出拉森钢板桩的优势,需要先进降排水施工,将地下水位降低到深基坑之下,再进行支护施工和开挖施工。
3、拉森钢板桩在基坑支护中的应用要点
3.1科学合理的选择拉森钢板桩
        在本工程基坑支护,拉森钢板桩选择了SPⅣ型止水钢板桩,此种拉森钢板桩的锁口比较小,宽度只由400mm,每米的重量约为77.7kg,长度为6m即可满足工程施工要求。为保证施工质量,所有的拉森钢板桩在进入施工现场之前,需要进行全方位的检查,若存在缺陷,能校正及时校正,如果校正之后依然无法质量要及时更换,质量和性能达标后的拉森钢板桩,要堆放在指定位置,避免弯曲变形,和相互碰撞,特别是不能破坏连锁口。在拉森钢板桩堆放时需要注意以下几点:
        一是控制好堆放的顺序、位置、方向,便于后期施工。
        二是拉森钢板桩需要安装相关型号、规格、长度等指标的不同,分类堆放。
        三是拉森钢板桩堆放时,每层堆放数量不能超过5根,且每层自己需要设置枕木,避免拉森钢板桩相互碰撞,保证拉森钢板桩堆放的最大高度不超过1.5m。
3.2拉森钢板桩的验收和检测
        拉森钢板桩在施工之前,需要对外观进行检验,不达标的及时校正和更换,以保证施工质量,外观检验的内容包括:质量缺陷、长度、宽度、厚度、高度等。对影响拉森钢板桩打入的焊接件需要及时剔除,存在割孔或断面问题要及时做补强处理,如果存在严重的锈蚀,要及时测量实际断面厚度。此外,还要对拉森钢板桩的材质进行检测,对拉森钢板桩的化学组分、物理机械性能等进行全面系统检测,保证各项标准都到基坑支护施工的要求。
3.3做好测量放线相关工作
        拉森钢板桩施工对精度有很高的要求,案例工程规模比较大,对基坑支护的强度、稳定性有很高的要求,为保证拉森钢板桩打设位置的精度符合要求,当基坑开挖后及时进行粗略的整平处理,有专业的测量技术人员进行测量放线,确定每根拉森钢板桩的具体位置,并在测量好的位置上洒布上白灰线,并在中心点位上插设一个钢筋头,为后期拉森钢板桩施工提供准确的位置支撑【1】。
3.4拉森钢板桩的吊运
        当测量放线和所有准备工作都完之后,可开展拉森钢板桩吊运操作,为防止在吊运时导致拉森钢板桩发生应力变形,本工程选择了两点吊运的方法。在整个吊运过程中,每次起吊的钢板桩根数不能太多,加强对锁口位置的保护力度,避免发生碰撞损伤。常用的吊运方式有两种,一种的成捆起吊,另一种是单根起吊,前者通过钢索捆扎之后再起吊,后者需要专门吊具来吊运,为保证施工质量,本工程选择了后者,取得了良好效果。
3.5拉森钢板桩的打入
        在拉森钢板桩打入过程中,最初的三块钢板桩在打设时必须保证打设的位置和精度和设计方案相符合,作为样板,为后期拉森钢板桩的打设提供标准和参考【2】。当导向柱打设完成之后,用槽钢焊接牢固,避免在拉森钢板桩打入时导向柱发生晃动,以保证拉森钢板桩打设的精度和质量。每打设3m,需要开展一次校正测量,保证每根拉森钢板桩都打设在相同的直线上。每根拉森钢板桩打设完之后,及时和槽钢焊接形成一个稳固的整体。按照施工现场起吊的能力,合理确定每根拉森钢板桩插大的深度,本工程控制在2~3m即可保证施工质量。等全部拉森钢板桩都插打完成之后,再依次打设到设计标高的位置。拉森钢板桩合拢操作时,需要通过精确的计算来保证合拢的质量,确定好最佳的合拢位置,同时配置合适的异型钢板桩,在施工现场,检测异型钢板桩的角度和尺寸,以提升基坑支护的密封效果,保证施工质量,控制垂直度偏差小于1/100H。
        在拉森钢板桩施工为最大限度上保证施工质量,需要严重以下几点:
        一是将履带的停留在打桩点附近侧向施工位置,以方便测量人员和施工人员进行实时观测,并挂上振动锤,提升到设计位置,梳理好油管和电缆。
        二是锤下降,开液压口,需要拉一根桩到打桩锤下,锁口抹上润滑油后再其锤。
        三是等拉森钢板桩的桩尖离开水面约30cm时,停止上升。锤下降,促使拉森钢板桩到夹口位置,然后启动液压机,夹紧拉森钢板桩,上升锤和桩,到设计的位置【3】。
        四是对准桩和定位桩的锁口,促使锤下降,靠近锤和桩自重压桩到淤泥质土以下一定深度不能继续下降为止。
        五是试开打桩锤30s左右,然后停止震动,通过锤惯性,将拉森钢板桩打设到一定深度的位置,然后开动振动锤打桩下降,严格控制打桩锤下降的速度,尽量保证拉森钢板桩的竖直性符合要求,以保证锁口能够顺利完成咬合操作【4】。
        六是当拉森钢板桩打设到距离设计高度约40cm时,及时停止振动,振动锤会因为惯性继续转动一定时间,然后再打桩到设计高度。及时松开液压夹口,锤上升,打设第二根拉森钢板桩,以此类推,逐步完成全部拉森钢板桩打设工作。
3.6封口和拔桩
        当拉森钢板桩施工到最后20根时,及时用卷尺丈量相关尺寸,  及时做出调整,以保证最后一块能够和第一块卡口实现无缝对接,以获得良好的止水效果。等电梯井基础垫层和砌筑养护及粉尘完成之后,及时开展养护,养护持续3天之后,开始拔桩操作,控制好拔桩的速度,拉森钢板桩拔出之后及时回填,以保证施工质量。
4、心得体会
        通过分析拉森钢板桩在基坑支护中的应用,得出以下几点心得体会:
        一是当导向柱施工完成之后,及时用槽钢焊接牢固,避免导向桩晃动,影响施工质量【5】。
        二是要逐桩插打。当拉森钢板桩起吊之后,可通过人力将桩插入锁口位置,动作要缓慢有效,避免破坏锁口。
        三是拉森钢板桩振动插入到小于设计标高40cm时,要注重施工的质量和精度,避免发超深问题。
【结束语】
        综上所述,本文采用理论结合实践的方法,分析了拉森钢板桩在基坑支护中的施工应用,分析结果表明,在基坑支护中应用拉森钢板桩,可大幅度提升基坑支护的质量和稳定性,而且成本比较低。在具体施工中,需要结合基坑的特点,制定有针对性的施工方案,严格按照施工方案进行施工,才能发挥出拉森钢板桩最大的价值和作用。
【参考文献】
[1]肖登峰.拉森钢板桩在市政基坑支护中的运用分析[J].福建建筑,2020, No.268(10):97-101.
[2]孟庆斌.拉森钢板桩在承台深基坑支护施工技术[J].建筑技术开发, 2019(10):53-55.
[3]卫聪聪.引孔拉森钢板桩在陆地箱涵基坑支护中的应用[J].价值工程, 2019,545(33):300-302.
[4]王跃磊,裴楠.综合管廊基坑支护工程中若干问题的探讨[J].科技创新与应用,2020,321(29):64-67.
[5]李亚苏.拉森钢板桩在承台深基坑支护施工技术[J].城市建设理论研究(电子版),2019,291(09):122-122.
