异形金属栏杆施工工艺的改进和实施

发表时间:2021/6/24   来源:《建筑实践》2021年2月第6期   作者:王向荣 韦阳 陈国法 虞功平
[导读] 本文以异形金属栏杆制作、安装为例,从施工工艺的选择到实施作详细介绍
        王向荣1  韦阳1  陈国法2  虞功平3
        1 中天建设集团有限公司  2 三方建设集团有限公司  3 浙江广厦建设职业技术大学
浙江东阳  322100

        摘要:本文以异形金属栏杆制作、安装为例,从施工工艺的选择到实施作详细介绍,并通过对施工艺的创新,严把质量关,确保金属栏杆圆滑、光亮,接头通顺、牢固,得到业主的认可。
        关键词:异形;金属栏杆;施工工艺;安装
        1 工程概况
        某医院病房大楼工程位于浙江省磐安县螺山路1#,中庭大厅二楼的异形金属栏杆构造新颖、独特,是一个现代时尚装饰的亮点。医院是人员密集的场所,栏杆施工美观且牢固、耐久。
        2 方案的设计与最佳方案的确定
        玻璃栏板的金属栏杆制作、加工、安装等是近年来建筑业的一项新工艺,存在牢固稳定不够,接头、接缝细部处理不足。我们针对玻璃栏杆进行设计和选择。
2.1 栏杆施工方案的选择。(见图2.1)

        图2.1   栏杆选择的PDPC图
                从以上PDPC图中看出本工程应选用异形金属栏杆,我们进一步对异形金属栏杆的做法提出了三种方案:
        2.1.1  装配式:根据设计的内容要求,对成品不锈钢的每个部件进行采购、安装的方法;
        2.1.2  定制式:根据设计内容所规定的规格、尺寸,整体用成品不锈钢确定模具制造而成;
        2.1.3  整体式:根据设计要求,整体用钢材进行加工,再用专用喷涂(本方案采用不锈钢色的氟钛树脂喷涂)处理的方法。
        2.2  方案的分析、评价与优选

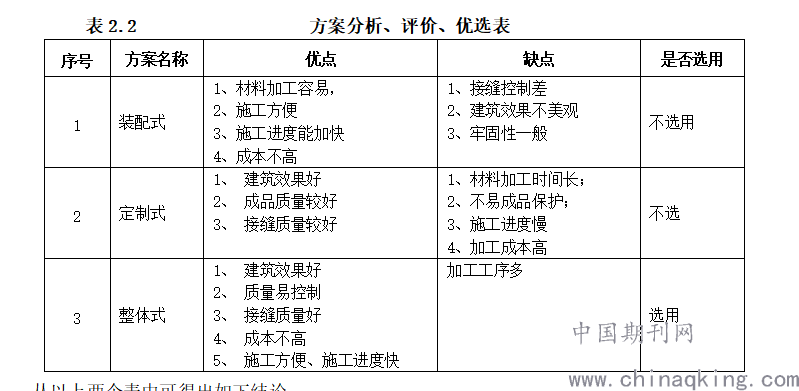

        我们与厂家技术人员沟通,对以上三种方法进行设计、试做,并在建筑效果、设计符合性、材料加工难易及成本、施工效果等进行了分析、评价与优选,最终选定栏杆立柱与扶手为整体式的异形金属栏杆。

从以上两个表中可得出如下结论:
2.2.1  要达到目标值与最佳方案的最佳效果,在栏杆金属扶手与木扶手接缝的施工中必须仔细、认真。
        2.2.2  做好栏杆施工的过程验收,及时检查并避免栏杆施工中存在的缺陷。

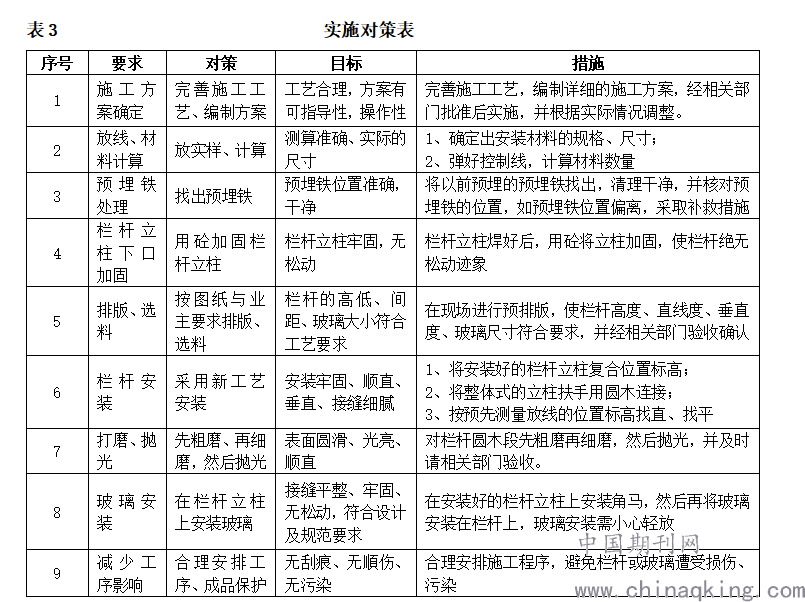

        3  制定对策(见表3)

        4  对策实施
        4.1  施工方案的确定
        进一步完善栏杆安装的施工工艺。在施工前,施工方案经施工、监理单位审核、审批后实施。进一步完善异形金属栏杆安装工艺流程图。
        4.2  放线与材料计算
        4.2.1  对现场待安装的栏杆按图纸尺寸进行测量,并测算出栏杆材料的规格、尺寸、数量。
        4.2.2  按图纸的尺寸与标高弹好栏杆的轴线与标高控制线,复合栏杆材料的尺寸与数量。
        4.2.3  按测算好的规格、尺寸、数量进行加工,材料进场前须经监理现场验收,不合格的材料不得使用至工程中。
        4.3  预埋铁处理
        4.3.1  按放线的位置确认预埋铁位置,若预埋铁不在此位置,需重置的预埋铁必须按规范要求设置牢固。
        4.3.2  对预埋铁进行清理,除锈,立柱的焊接,清除焊渣后,对预埋铁及栏杆焊接处涂刷防锈漆。
        4.4  栏杆立柱下口的加固
        4.4.1  对立柱下口进行加固,即在立柱下口与预埋铁相交处浇筑一条宽150mm高100mm通长的混凝土翻口处加固。
        4.4.2  浇筑栏杆立柱混凝土翻口时,要对栏杆成品保护,保证立柱不受污染、不受损伤。
        4.5  排版选料
        4.5.1  根据施工方案及施工工艺的要求进行预排版,应使栏杆顺直,标高准确,立柱间距均匀。
        4.5.2  材料进场前,对异形栏杆检验合格。
        4.5.3  先安装样板,样板经质检部门检验合格后,报甲方、监理、设计单位现场共同验收确认后,可按样板要求进行施工。
        4.5.4  栏杆的轴线、标高等控制线经复合无误后,才进入下道工序。
        4.6  栏杆安装
        4.6.1  对栏杆立柱的位置、标高、直线度和垂直度进行复核,准确无误后方可将立柱与立柱之间用圆木进行连接。
        4.6.2  要按预先排版好的控制线、水平线对栏杆进行现场放线,使每一块预定的玻璃一一对号。先将异形钢板固定,再用圆木将钢板与钢板连接,钢板上口的金属套与圆木的接头要平整、顺直、高低一致,玻璃接头间距均匀。
        4.6.3  按照设计要求,对栏杆与大理石连接安装,而后用密封胶将该接头密封。
        4.7  打磨、抛光
        4.7.1  施工后要对圆木段进行打磨、抛光。在打磨时先采用粗磨,再细磨,然后抛光。要求打磨好的接头圆滑、光亮、顺直。
        4.7.2  及时邀请建设、监理、设计单位进行过程验收。
        4.7.3  应防止噪声污染,选择噪声低的打磨设备。
        4.8  栏杆玻璃安装
        4.8.1  打磨、抛光完成后,将栏杆玻璃安装在栏杆立柱的角码上。安装时先将软垫夹片安装在角码上,再将玻璃安装在软垫夹片上,用螺栓拧紧。
        4.8.2  做到重拿轻放,并不损伤其他已经施工完成的成品。
        4.8.3  要检查架子是否牢固,施工人员要系好安全带,带好防护手套。
        4.9  实施九:减少工序的影响
        4.9.1  合理安排施工程序,防止相互污染与损坏;拆除架子时,应注意对栏杆、大理石及玻璃的保护。
        4.9.2  可用毛巾或绒布轻轻的擦拭,避免尖锐的物品将其碰撞或划伤。
        4.9.3  防碰、防撞。防止其他材料、器具对异形金属栏杆的碰撞、污染。
        5  效果确认
        异形玻璃栏杆施工完成后,经建设、监理及设计单位的检查,栏杆圆木段与栏杆上口的不锈钢色钢套连接紧密,接缝平整细腻,整体性好,栏杆牢固稳定,达到了预期的目标。

参考文献:
        《建筑装饰装修工程质量验收规范》GB50210-2001;
        《钢结构工程施工质量验收规范》GB50205-2001;
        《建筑工程施工质量验收统一标准》GB50300-2001。
