谈地铁车站深基坑支护施工技术

发表时间:2021/6/24   来源:《建筑实践》2021年3月第7期   作者:杨波
[导读] 地铁具有速度快、占地面积小、资源利用率高等特征,
        杨波
        北京城建道桥建设集团有限公司 北京 530000
        摘要:地铁具有速度快、占地面积小、资源利用率高等特征,但由于地铁建设环境的复杂性,施工中存在的问题有所增加。为此,需要在施工中使用深基坑支护技术,提高承载力和围护质量,减少变形、沉降等危险事故,以维护地铁运行的安全性。本文对地铁车站深基坑支护施工技术进行探讨。
        关键词:地铁车站;深基坑;支护施工
        1地铁车站深基坑施工特点
        首先,工程规模大、结构复杂性高。地铁工程或是贯穿城市的换线,或是连接某一区域的单线,工程规模较大,再加上内部的出入口多、停靠站多,使得工程结构复杂性上升,为深基坑施工带来了阻碍。其次,管线密集度高。地铁会穿过闹市区、居民区,这些区域的地下结构中含有较多的管线工程,如水电管线、燃气管线、通信管线等。在地铁作业中,应做好对应部门的沟通交流,获取精准的管线排布图,以保障深基坑施工位置及深度的合理性。最后,变形控制。地铁车站深基坑支护施工中,开挖深度较大,安全等级要求较高,且在作业中容易存在沉降变形问题。为优化工程质量,应做好科学管控,确保地铁车站施工的秩序性。
        2某地铁车站工程深基坑支护施工技术
        该地铁工程项目桩基和支护工程建设分别在两个底宽内,其中一个地块上建有44层酒店商务写字楼、服务性公寓口、商业综合体;另一个地块上建有32层住宅楼和沿街商业楼。建筑高度分别在210m、110m及100m。采用框筒、框架、框剪、剪力墙四种结构。
        2.1三轴搅拌桩施工
        三轴搅拌桩施工流程如图1所示,其施工要点为:

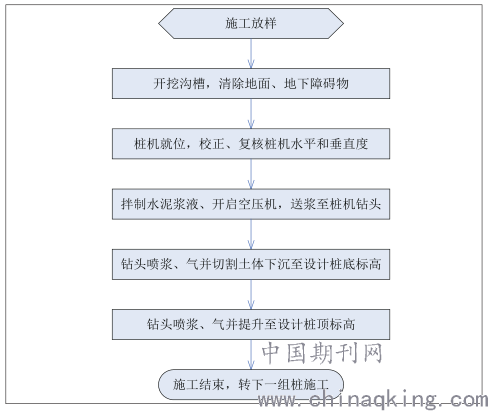

        图1  三轴搅拌桩施工工艺流程
        ①选用Φ850@1200mm水泥土搅拌桩,使用三轴搅拌设备参与施工。②结合现场实际情况,对普通硅酸盐水泥的水灰比进行调整。③严格控制钻具的下沉速率与提升速率,确保水泥土搅拌的充分性与均匀性。如果钻具提升速度过快,会导致孔壁坍塌。④将相邻两桩的施工间隔时间控制在24h内,注重搅拌桩施工的连续性,防止产生冷接缝。一旦产生冷接缝,应在第一时间采取合理的补救处置措施,以提高搅拌桩的施工水平。⑤严格按照设计配比拌制水泥浆液,并使用过滤网对混合浆液进行过滤,将过滤后的浆液注入注浆池中备用,以免出现分层离析现象。⑥凡是搁置时间超过2h的浆液一律按废浆处理。⑦做好搅拌桩施工放线工作,将成桩垂直度偏差控制在允许范围内。⑧在搅拌桩施工过程中,对基坑位移幅度与沉降幅度实行动态监测,并根据监测结果,合理控制注浆速度与注浆压力。
        2.2钻孔灌注桩施工(水钻钻机施工)
        本工程采用的钻孔灌注桩为排桩形式。由于施工场地的地质结构条件较为特殊,所以在钻孔灌注桩施工过程中,采用普通水钻钻机与旋挖桩协同施工,旋挖桩和普通的水钻钻机使用分界线如图2所示。

        图2  旋挖桩和普通的水钻钻机使用分界线
        (1)为使围护桩强度达到设计要求,选用水下混凝土C35,采用导管开展水下浇注。将水下混凝土的粗骨料粒径控制在合理范围内,确保混凝土具有良好的和易性。
        (2)将成孔直径、超灌量及充溢系数等关键参数控制在合理范围内,注重混凝土浇灌的连续性。
        (3)将钢筋笼长度、直径、主筋间距、箍筋间距等关键参数控制在合理范围内。
        (4)将桩径、标定位置及成桩垂直度偏差控制在合理范围内。
        (5)成孔后,第一时间实施清孔处理,在混凝土浇灌前进行第二次清孔。
        (6)分节制作钢筋笼,将钢筋接头与基坑底面的距离控制在2m内,并采用焊接方式对钢筋笼加以处理。
        (7)严格参照标准规范进行混凝土试块的制作、养护与试验,直至混凝土试块强度达到标准要求。
        (8)规定槽内泥浆液面高出地下水位0.50m左右。
        2.3旋挖桩施工
        钻孔完成后进行基本尺寸、孔底沉渣厚度、持力层的检查,要求孔底沉渣厚度在50mm以内;按照现有工艺要求以连续灌注的方式,注重泥浆灌注质量;钢筋笼埋设位置要精准,实施固定处理,防止灌浆时钢筋笼上浮。采用焊接工艺增强钢筋笼的连接效果;泥浆灌注时,导管掩埋深度应在2m以上,拔管时导管深入在1.5m以上;控制混凝土灌注量,按照灌注次数确定用量;检查施工质量并做好详细记录。
        2.4钢筋混凝土圈梁支撑施工
        钢筋混凝土梁轴线偏差不得超出8mm,浇筑作业中要控制好混凝土的温度变化,在浇筑完成后开始养护作业;钢筋搬运或吊装时,避免出现变形;支撑保护层和拉板保护层厚度分别控制在25mm和15mm;需要接受焊接施工的结构,在焊接前先要做好清洁作业,去除焊接材料或结构上存在的油污、杂物,以免降低焊接质量;临时支撑梁的制程节点3m范围内要利用箍筋进行加密处理;在圈梁和支撑结构分段浇筑作业中,须设置施工缝,位置可在1/3跨度处;为保证支撑梁质量,根据地质结构特征,开展混凝土垫层设计,垫层厚度控制在100mm内,并在上层铺设油毡,以达到阻隔效果。
        2.5钢抛撑施工
        钢支撑材料以无缝钢管为主,在支撑端头位置设置12mm厚度的封头钢板,安装完成后检查各节点质量。在盆式开挖区域内地下结构中设置抛撑牛腿,要求其施工强度达到80%以上。合格后开始钢管抛撑的施工,开挖深度在设计标高的0.5m以下;在预应力处理中,施加的预应力要分级开展,观察各节点在应力施加后的变化情况,确定节点连接稳固与否及制成结构质量。设置的支撑结构须严格按照图纸规范要求进行安装和拆卸;钢支撑的预应力会随着温差的变化而变化,工作人员需要做好预应力装置检查,在超出标准规范要求时进行及时调整。
        3施工重点、难点分析及对策、保障措施
        3.1基坑变形控制
        本工程深基坑施工时,西侧紧邻通车地铁线路,基坑外边线与地铁直线距离在34m~36m之间。再加上基坑挖深深度较大,在14m左右,很容易因应力或荷载影响出现变形。在实际处理中,可采取以下措施完成变形的实时监控:①对桩体垂直度进行监控,偏差小于0.5%,并检查搭接长度,要求其不存在分叉问题。②在开挖中开展监控管理,及时发现异常状况并妥善解决,降低变形的可能性。监控收集的数据资料,做到实时上传和分析,准确掌握开挖进度。③做好桩体加固处理,增强抗变形能力。④制定完善的应急预案,做好应急物资储备。
        3.2与建筑距离较近
        在西北角段施工过程中发现,施工区域与老式建筑距离较近,最短距离在15m左右。老旧建筑采用的是条形基础,基坑较浅,一旦处理不当会影响周边建筑,出现变形问题。针对这一问题可采用以下方式处理:三轴深搅桩施工时,沟槽开挖深度控制在10m以内,且一次性开挖施工,直接将沟槽中存在的泥浆杂质清除干净,以免因地面隆起而产生事故问题;对支护桩、止水桩垂直度和均匀性加以控制,保障其受力效果,防止变形;钢筋笼施工要严格按照规范要求进行;到达开挖深度后,展开垫层铺设及混凝土浇筑处理,控制施工时间,缩短基坑裸露在外的时长。
        3.3机械设备复杂多样、工期短、施工组织不健全
        本工程中西侧和南侧均有高压线路穿过,施工条件复杂多变,所需设备种类较多,再加上工期有限,为施工作业带来制约。为提高施工质量,在实际作业中应做好进度管控,合理规划各段施工时间,在发生务工问题后,及时查找原因,以免进度延误。派专人开展现场道路和机械设备的管理,确保施工现场车辆行走便捷、线路流畅。因工期紧,施工材料消耗量大,钢材、水泥等材料应提前预备充足,对于混凝土材料,应提前考察好合适的厂家并选择2家以上,以保障材料的充足供应。
        3.4地下管线保护
        本项目工程四周布设煤气管、污水管和雨水管等管线,为规避施工对周边管线的影响,工作人员须事先做好现场勘查,熟练掌握区域地质地形特征,对比分析图纸内容,对可能存在的影响情况加以分析,制定合理的施工方案,尽可能避开周边管线。落实责任制,合理划分工作任务,从而提高施工质量,降低管线被破坏的可能性。此外,加大施工过程监管,科学设置监测节点,对获取的参数数据进行实时分析,准确掌握沉降情况,再通过与专业人员的分析探讨,制定合理的解决措施,以此提高施工质量,保障周边管线的安全性。
        3.5文明施工
        在安全管理上,一方面要注重施工现场的封闭性,禁止非作业人员私自进出施工现场,对施工大门进行严格管控;另一方面要开展安全教育,深化人员安全意识,完善奖惩机制,约束员工的行为和思想。在环境保护上,应合理摆放设备材料,并在施工中做好洒水降尘处理,降低粉尘数量;设置隔音设备或采取降噪措施,降低噪声污染带来的威胁;设置排水系统,做到污水的统一回收与处理。在人员管理上,除了做好前期培训外,要求工作人员严格按要求佩戴齐全的安全防护设施,以增加安全系数。
        4施工期间对地铁的保护措施
        4.1基坑围护过程的保护
        科学选择施工机械设备,做好试运行处理,使其符合施工要求;控制水灰比和搅拌速度,维护混合料的各项性能;开展岩土勘察并出具完整的勘查报告,为后续施工提供依据;合理安排三轴搅拌桩和坑内被动区加固的施工走向,避免对地层造成较大扰动,从而影响地铁区间隧道。控制三轴搅拌桩和钻孔灌注桩的每日施工速度,且控制搅拌桩的搅拌下沉和提升速度,按照设计要求严格控制注浆压力,减少对地层的破坏。控制桩体垂直度,避免偏差的生成。
        4.2降水施工中的保护
        本项目以地表潜水为主,深度在0.5m~1.7m之间,周边岩体为风化泥质砂岩,承压水阻断属于封闭情况,但项目地处浦口区繁华地段,周边地铁、快速干道、地下管线、居民区等环境复杂。为确保基坑整体稳定性,基坑内初步布设38口降水井,坑外布设36口观测井,随时观测基坑内外水位情况。另外,在施工中要做好三轴搅拌桩注浆把控,减少不良因素带来的影响,确保结构止水性能。设置回灌井作为抢修设备,解决现存的各类问题。利用分块降水、分阶段降水、按需降水三种方式,实现对区域水环境的科学检测,避免基坑受水源影响而产生变形问题,提高整体结构的稳固性和安全性。
        结束语
        综上所述,在日后的实际施工中,施工人员要合理规划深基坑支护施工方案,做好基坑维护过程的保护工作及降水施工中的保护,以期全面优化施工水平,加强基础结构的稳定性和安全性。
参考文献
[1]黄雷.地铁岩土工程深基坑支护施工技术简述[J].冶金与材料,2020,40(4).
[2]郭杰.地铁车站深基坑支护施工技术[J].珠江水运,2019(10).
[3]陈伟.地铁车站深基坑开挖及施工技术研究[J].现代物业(中旬刊),2019(8).
