袁士悦
铜陵有色金属集团铜冠建筑安装股份有限公司 安徽省、铜陵市 244000
摘要:现代工业发展中,酸罐是酸碱化工原料储存的重要方式,而在酸罐的建设施工中,酸罐基础大体积砼施工质量会直接影响其使用安全,对于工业发展有着重要意义。本文根据实际工程,对酸罐基础大体积砼施工的相关问题进行全面分析,以保证其施工质量,为我国工业产业发展提供保障。
关键词:酸罐;基础大体积砼;施工方案
酸罐是当前工业冶炼生产中进行酸碱原料储存的主要方式,随着我国工业生产中铜陵有色铜冶炼工艺技术的升级发展,对于酸罐的储量要求逐渐提升,以满足铜冶炼技术升级的实际需求。而酸罐的基础大体积砼施工作为决定其使用效果的关键因素,对于工业生产安全有着重要影响,因此需要注重对酸罐基础大体积砼施工方案的研究,全面提升其施工质量,保障酸罐的使用安全。
一、工程概况
该工程是对铜冶炼技术升级时配套的酸罐基础建设,酸罐基础直径22.6m,高度2.2m,共10个,底层和顶层配筋为HRB400级Φ20@150(双向),中间层钢筋为HRB400级Φ16@200(双向),上下层钢筋网片之间采用HRB400级Φ16@1000马凳钢筋做支撑,高度按照图纸要求下料。承台上部分标高-0.100m~+0.600m,23根宽为400mm条形梁、2根宽为1100mm弧形梁。
基础垫层采用100mm厚沥青混凝土,基础混凝土强度等级为C35。基础防腐做法为PSQ一底二步二面隔离层(干膜厚度大于1.2mm)。 基础混凝土浇筑完毕,养护期满后采用素土回填,回填土采取分层回填,每层厚度为300mm并碾压夯实,压实系数λc≥0.94。
二、酸罐基础大体积砼施工方案设计
酸罐基础大体积砼施工方案设计中,其设计工作的核心内容就是混凝土的施工,是决定酸罐大体积砼施工质量关键因素[1]。在该项目混凝土实际施工过程中,其施工方案设计的主要内容包含了以下方面:
本工程均采用泵送商品砼浇筑,为了增加混凝土的流动性,降低大体积混凝土的水化热以及避免在施工中出冷缝,在混凝土中掺入水泥用量0.8%~1.3%M-3高效混凝土泵送剂和15%~20%粉煤灰(外加剂的具体掺量最终以试验确定的为准),替代部分水泥使单位体积混凝土的水泥尽量减少,水泥选用低水化热的矿渣硅酸盐水泥(抗硫酸盐)。采用插入式振动器振捣混凝土,靠近模板边缘避免过分振捣,同时振捣混凝土时绝对禁止振动器碰撞预埋螺栓和预埋盒(包括用于加固预埋螺栓和预埋盒的骨架)。
在钢管脚手架上铺脚手板做施工便道用,在混凝土浇筑过程中,施工人员不得在钢筋网上行走,混凝土浇筑从圆心开始向四周环形分层浇筑(见下图),每层厚度为50cm。
振动棒操作安排有操作经验的人员担任,熟练振动棒的操作方法。做到“快插慢拔”每个插入点的振捣时间根据现场确定(表面出现少量砂浆,无气泡溢出为止),一般20-30秒左右,插入点之间距离控制在50cm左右,不得漏振,振捣时不得用振动棒赶浆,不得振动钢筋。振动棒插入下层混凝土50-100mm为宜,消除两层之间接缝,在振捣上层混凝土时要在下层混凝土初凝之前进行。
混凝土的养护:混凝土浇筑后12小时内上表面用麻袋覆盖保温并浇水养护,侧模板必须在混凝土浇筑五天后(混凝土内外温差小于250C后)方可拆除,混凝土浇水养护不少于14天。
三、酸罐基础大体积砼施工方案要点
该酸罐基础大体积砼施工中,为了充分提升其工程施工质量,保障酸罐的使用安全,就必须对其施工方案加以把握[2]。
第一,混凝土测温控制要点。
根据大体积混凝土施工中的实践经验及有关资料,混凝土浇筑后内外温差△t≦25Co,大体积混凝土的裂缝能得到有效的控制,因此在混凝土浇筑完成后一段时间内对混凝土内外进行测温,温差较大时,在混凝土表面增加保温覆盖,降低温差。

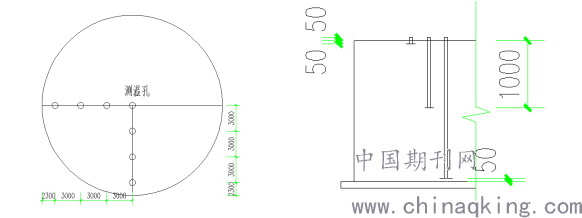

测孔布置:每个测温孔埋设3根?50无缝钢管(最下处距混凝土底面50mm,最上处距混凝土顶面50mm,中间位于基础中部),下端用镀锌铁皮焊死,管口高出混凝土面50mm,如下图所示:
测温方法:将温度计伸入管底位置,管口用软橡皮塞堵严,以保证内部测温准确,三分钟后迅速提起温度计读数,并按测温孔依次测量并记录数据。混凝土初凝后开始测温,第一至第七天每四小时测温一次,第八至第十四天每八小时测温一次[3]。值班人员分三班测温,根据测量结果绘制温度变化曲线,混凝土内温度连续24小时呈下降趋势且平稳时,可停止测温。
第二,混凝土导热控制要点。

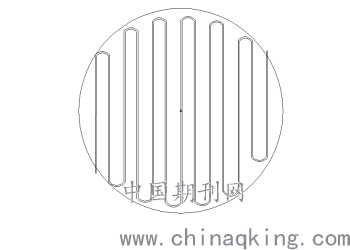

为防止大体积砼内外温差过大,在设备基础内预埋冷却水管(PVC管Φ32),在温度筋层设置,水平间距为1.5m,冷却水管距混凝土边缘1.5m~2m。冷却水管使用前进行试水,防止管道漏水、堵塞,并保证足够的通水流量,控制冷却水的进水温度,当内外温差过大时用冷却循环水来降低砼内部温度,防止有害裂缝的产生,如下图所示:
当混凝土最高温度与表层温度之差不大于15℃时可暂停水冷却作业;当混凝土最高温度与表层温度之差大于25℃时需重新启动水冷却系统。水冷却降温结束后,应及时用水泥砂浆对冷却水管进行压浆封堵。
结束语:
综上所述,酸罐基础大体积砼施工方案对于酸罐的使用安全有着重要影响,在其实际施工中,需要注重对其混凝土施工的把握,并对控制混凝土内外温差,控制有害裂缝等施工要点加以汇总,全面保证其施工质量,为我国工业生产中铜冶炼技术升级奠定基础,推动我国工业产业发展。
参考文献:
[1]朱海山, 李俊, 黄洲. LNG储罐大体积砼承台施工技术控制研究[J]. 石化技术, 2020, v.27(05):49+119.
[2]世雄 魏. 工业建筑中大体积砼施工过程的控制策略分析[J]. 建筑工程与管理, 2020, 2(11):69-69.
[3]李胜旺. 大体积混凝土施工技术研究[J]. 施工技术, 2020, v.49(S1):372-376.
