基于BIM技术的水冲法土方外运施工模拟与实施

发表时间:2021/6/24   来源:《建筑实践》2021年2月第5期   作者:杨鹏飞 刘凌志 钱闯
[导读] 通常情况下,对高层建筑基坑进行土方开挖

        杨鹏飞 刘凌志 钱闯
        中建八局第一建设有限公司   上海市  200001
        摘要: 通常情况下,对高层建筑基坑进行土方开挖,一般采用人工、机械或人工配合机械进行开挖作业[1],项目经过多次现场实地勘察,结合以往类似工程案例与经验,针对本地市场环境、政策、周边环境及场地情况,通过内外部多方专家对工程特点分析,考虑采用水力冲挖技术,并采用泥浆船运输土方,结合BIM技术进行方案模拟和验证,提高土方开挖及运输的效率,缓解交通拥堵的压力,解决项目土方开挖及运输等过程中的难题,加快工程管道铺设施工,最大限度的减少对周边交通运行、其他在建工程的不利影响。

         关键词:水冲法,BIM技术,方案模拟,土方外运
        1、背景环境
        本项目地处杭州市核心城区,延安路是杭州的中轴线,商业中心,人员密集。周边主要有标力大厦、银泰百货、武林广场等商业办公楼,周边居民区主要有耶稣堂弄小区、南都天水苑小区、延安新村小区、皇亲苑小区等。周边道路较为狭窄,早晚高峰车流量大,交通压力大。人流交通密集,扬尘、噪音需严格控制。
        依赖车队运输,土方外运困难,外运量巨大,作业面持续紧张。旧土无法及时外运,需要进行覆盖,产生新土后需要再次进行覆盖,工效进一步降低。采取合适的外运方式,减少土方外运对周边交通、居住区等的不利影响是非常有必要的 [2]。
        2、水冲法土方外运工艺原理
        依据自然界水流冲刷的原理,借助水力切割的作用来完成挖土,利用泥浆携砂的原理完成运土的土方工程施工作业。离心泵自供水源抽取水后,水流由高压泵产生压力,通过水枪喷嘴射出一股密集的高压、高速柱状水流,对需要开挖的土体进行切割、粉碎,使之湿化、崩解,混合液经排水沟汇流入集浆坑内[3],再由泥浆泵经输泥管道输送至弃土区域进行沉淀,从而完成土方工程挖、装、运、卸、填的各道施工工序。沉淀的泥土可作为场内回填用土或外运,水可重复利用[4]。
        3、工程概况
        项目位于杭州市下城区延安路与百井坊巷交汇处,北至体育场路。地处市中心武林商圈的核心,是杭州标志性项目,下城区两高引擎性的项目。项目总用地面积4.48万㎡,总建筑面积约39万㎡,其中地上建筑面积19.41万㎡,地下建筑面积19.56万㎡,项目规划建设6栋42-150m高的塔楼,17-22m高商业裙楼及5层地下室。本项目分为2个地块,即武林天水单元XC0105-05A地块及SC0105-05B地块。其中05A地块基坑开挖深度约为28.4~29.7m,土方量约为129万m3。05B地块土方量约为20万m3,工程总土方量约150万m3。
        4、水冲法土方外运施工技术及流程
        4.1施工组织
        场内设置泥浆坑,利用高压水枪,将土方冲刷成泥浆,通过泥浆泵汇集至泥浆箱,设置2路泥浆管道,通过主泵往外泵送。利用体育场路下方浣纱渠敷设泥浆管道,设置架空支架进入出口池,并通过出口池进入运河。武林门游船码头段采用配重沉底法进行管道敷设,西湖文化广场桥下方栈桥段,采用浮标法敷设管道,至坝子桥段采用支架法沿运河驳坎敷设管道,管道均以法兰连接并刷绿色油漆、设置仿生绿植,以保障管道的密闭性与美观。坝子桥位置设置泥浆驳运点,设2处泊位,运输船临停即装,装满即走,其余船只通过对讲机和GPS待装调度,保证船只的衔接。
        4.2工艺流程

工艺流程图
        4.3施工要点
        4.3.1水冲法整体路线
        水冲法土方外运路线为:施工现场→体育场路人防通道→浣纱渠→密渡桥泵站西侧浣纱渠检修口→密渡桥泵站分流渠→密渡桥泵站分流渠出口→京杭运河→临时驳运点→卸土点。

        周边关系及线路图
        4.3.2施工机具选型及安装
(1)泥浆泵选型
        工程土方开挖区多点开挖,多泵同时施工[5]。对各泥浆坑选用立式泥浆泵(浮筒架设),总管泥浆加压泵采用卧式泥浆泵(适合陆上安装及转运)。

卧式泥浆泵
        水泵的扬程=出入浆口垂直高差+管路损失+出口压力+安全裕量。
        出浆输送规模为1500m3/h,输送距离约为3800m,综合计算泥浆泵所需扬程约为91m,选用GMZM300-250型泥浆泵。
(2)泥浆管选型
        根据工程区管道布置空间要求、管道输送距离及管道安装难易、泥浆泵运行要求,确定采用DN400管进行输送。

管道连接图(法兰连接)
(3)清水泵安装
        泥浆配置通过清水泵加压后,分支管注入待挖区坑中配制泥浆。清水泵采用φ160mm将输送管与泵体连接,端部连接转换头,转换头由8路支管接头,支管采用φ110mm锦塑软管连接,最终清水由支管人工控制涌出至泥浆池。清水泵由专用电箱控制。

        清水泵转换头
        4.3.3施工工艺
(1)土方转运
        将场内临时弃土转运至泥浆池旁制定位置,通过采用高压水冲土拌浆,同时将场内泥浆抽排至水冲法泥浆池中,通过钢筋篦子将较大块障碍物筛分,最终由泥浆泵送管外运。

        中心出土点周围土方转运照片
(2)高压冲水拌制泥浆
        工程水冲法水源取自运河水。取水管线与泥浆管线采取相同路线,河水通过高压泵及接力泵运至场内,并转为高压水冲刷原土层,将原土拌制泥浆,泥浆比重暂定1.2~1.25,能够高效出土。

        场内原土高压冲水拌制泥浆现场照片
(3)泵送上岸
        泥浆泵置于液面下1m左右,时时监控,防止空转。为保证泥浆的均匀性,泥浆池内增加搅拌装置,防止因静止而产生沉淀,通过泥浆泵及输送管将船运的泥浆泵送,回填至废弃矿坑。
        根据试压情况,所选泥浆泵送系统满足泵送要求,无需沿途设置增压泵。

        泵送上岸示意图
        5、BIM技术模拟
        6、5.1 BIM简介
        7、BIM全称Building Information Modeling,建筑信息模型。在建筑工程行业、以工程建设为对象的新兴工程实施技术。该技术通过数字化手段,在计算机中建立出一个虚拟建筑,虚拟建筑会提供一个单一、完整、包含逻辑关系的建筑信息库[6]。相比较传统的工程建设方式,BIM 可以实体工程的三维化展现、数字化表达;保证各专业协同作业的统一公共数据条件;可以进行工程全生命周期管理的信息数据基础;是各分析软件的公共载体[7]。

        5.2模拟应用
        模型完成后,通过BIM技术的“三维可视化”的优点,对项目进行可视化应用,解决设计意图和实际现场模型偏差的矛盾,基于BIM的4D施工进度模拟为施工进度计划的优化与编制、为现场施工进度管理、为项目建设工期的缩短等带来了帮助。
        利用BIM模型,模拟项目周边环境,结合实地现场勘探,实现BIM的可视化功能,提高项目的观赏度及阅读能力,增加建筑整体的真实性及体验感。

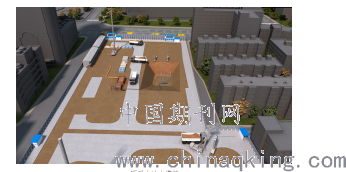

项目定位模拟
基于BIM技术,依据图纸,创建场地,蓄水池,蓄水泵,泥浆泵,泥浆池,挖土机,PPC管道,泥浆箱等模型,铺设场地,形成完整的施工场布设置。

项目水冲土模拟

运河段根据不同的环境要求,利用浮标法,支架法等进行管道敷设,管道法兰连接并刷绿色油漆、设置仿生绿植,真实的模拟现场布置状况。

运河段管线布置-浮标法

坝子桥位置设置泥浆驳运点,运输船临停位置,船只通过对讲机和GPS待装调度,保证船只的衔接。利用运河,实现土方外运的目的。

泥浆外运示意

        8、效益分析
        7.1工期效益
        1)出土效率高,本地块传统出土的效率为2500方/天,水冲法土方外运4500方/天。杭州恒隆地块总土方量约130万m3。采用传统方法出土约需要600余天,采用水冲法出土约需要300余天。节约工期约300天。项目影响较大,早投入使用,早产生效益,对政府的税收作出贡献。
        2)水冲法出土可24小时施工,提高施工效率,降低基坑风险。
        3)可降低约20%成本。
        7.2环境效益
        1)减少施工扰民的问题;
        2)减少对市政道路造成损害;
        3)施工无噪音、扬尘、光等污染,达到了核心城区文明施工的要求;
        4)对周边道路及运输沿线道路依赖非常小,缓解核心城区交通拥堵问题;
        7.3技术优势
        1)降低基坑安全风险。
        2)高峰期每日减少土方车200车次,周边及沿线市政道路得到有效保护。
        3)利于保护周边老旧建筑及众多周边地下管线。
        9、结束语
        常规的土方外运对周边道路及土方运输沿线道路会产生一定的污染,运输路线长,影响范围广,环保压力大。同时,会对周边及运输沿线居民的正常出行造成影响。由于本施工方法的创新性,结合BIM技术进行施工方案的模拟分析和可行性验证,提前发现实施过程中可能存在的问题,保障了水冲法土方外运的可靠性和工期。水冲法土方外运施工技术确保基坑安全,做到变形受控,基坑工程施工做到短平快,降低基坑的“时空效应”对基坑的安全有利。施工方便、安全、操作简单、成本低廉、缩短工期、保证质量等优点[8]。可见,在大力提倡建设环保节约型的时代背景下,水冲法土方外运施工技术具有广泛的运用前景。
参考文献
[1]朱良锋;周建军.水冲法土方开挖施工技术[J].建筑技术,2018(5).
 [2]周科学.水冲法土方开挖施工技术[J].黑龙江科技信息,2017(9).
[3]梁旭辉.土方工程施工排水技术的探讨[J].企业技术开发(下半月),2011,(7).
 [4]宋培培.水冲法土方开挖施工技术应用[J].科技创新与应用,2012(7).
[5]王伟东.水冲法工艺在软土地区土方开挖工程中的应用[J].建设监理,2012(9).
 [6]李建成.建筑信息模型与建设工程项目管理[J].项目管理技术,2006(1)
cts under construction.
[7]张建平.BIM技术的研究与应用[J].施工技术,2011(2).
[8]    缪志伟;王承翼;李强;泮峰.水冲法土方开挖施工技术[J].建筑技术开发,2009(10).
