GIS 组合电器无尘化施工在变电站电气安装中的应用

发表时间:2021/6/25   来源:《当代电力文化》2020年35期   作者:杨龙
[导读] 为有效提高GIS组合电器的安装质量和使用寿命
        杨龙
        宁夏送变电工程有限公司,宁夏 银川 750001
        摘要:为有效提高GIS组合电器的安装质量和使用寿命,降低GIS组合电器老化速度,本文结合GIS组合电器无尘化施工在变电站电气安装中的应用,研究和编制无尘化施工方案来确保施工质量控制,并提出一些应用完善措施,以供参考。
关键词:无尘化施工;GIS组合电器;安装方案;
1变电站电气安装中应用GIS组合电器无尘化施工的重要作用

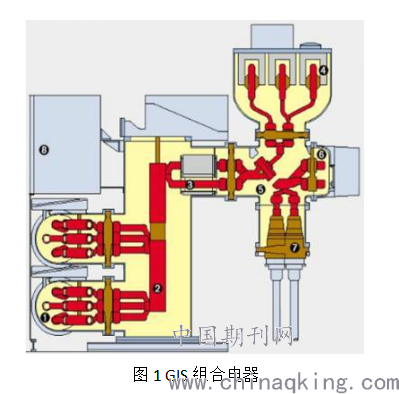

        为了满足社会经济发展,变电站的建设任务越来越多,其中GIS组合电器作为变电站的重要设备,其安装质量对变电站正常运行有重要作用。传统变电站GIS组合电器安装中,通常土建、电气施工交叉作业,安装环境空气污染严重,容易污染GIS组合电器,降低GIS组合电器中SF气体纯度,影响GIS组合电器的安装质量和使用寿命。为了提高变电站GIS组合电器安装质量,改变传统变电站GIS组合电器安装过程中的弊端,积极探索新工艺、新技术的应用。以变电站GIS组合电器(如图1所示),安装过程中引入无尘化施工方法为例,研究和编制无尘化施工方案和管理规定,有效延长GIS组合电器的使用寿命。

1 、母线及隔离开关/接地开关组合2、    断路器3、电流互感器4、电压互感器5、线路隔离开关及接地开关6、安全接地开关7、电缆接头8、控制柜
1 GIS组合电器无尘化施工在变电站电气安装中的应用问题
1.1土建和电气施工交叉作业的问题
        传统GIS组合电器安装过程中,为了加快施工进度,往往在土建工程未完全竣工的情况下,就开始进行GIS组合电器安装。而土建施工过程中产生的各种污染会影响GIS组合电器的安装质量。
1.2作业人员自身污染的问题
        GIS组合电器作为变电站的重要设备,其安装质量对变电站正常运行有重要作用。传统变电站GIS组合电器安装中,通常土建、电气施工交叉作业,安装环境空气污染严重,容易污染GIS组合电器,降低GIS组合电器中SF6气体纯度,影响GIS组合电器安装质量,进而影响GIS组合电器使用寿命。传统GIS组合电器安装过程中,作业人员自身携带的各种灰尘、污染物都会对安装环境产生影响,进而影响GIS组合电器的安装质量。
1.3空气温度及湿度对安装质量的影响
        传统GIS组合电器安装过程受季节、天气等因素的影响很大,如果空气温度或湿度异常,必然会影响GIS组合电器气体的纯度,导致GIS组合电器安装过程不规范,安装质量下降。
2 GIS组合电器无尘化施工应用完善措施
2.1    无尘化施工进场要求
2.1.1设备安装室卫生清洁
        安排专职人员每天清理,对室内电缆沟、地面进行全面清理,清除地面碎石,用吸尘器吸除地面灰尘,保证地面干净整洁。记录室内温度、湿度,检测室内粉尘浓度并做好登记。温度、湿度及粉尘浓度检测合格之后方可进行工作,如果达不到要求,应采用通风、使用吸尘机等设备进行处理,直到达到规定要求。建立作业人员登记制度。作业人员入场、离场进行签到。地板革铺设。测量检修通道,根据通道大小裁切地板革并铺设。
2.1.2工器具进场要求
        设备安装室的工器具必须无油污、锈迹,保证工具干净,定期对使用的工器具进行清理、除污。施工的工器具分类存放于定制化区并按顺序编号。
2.1.3设备材料进场要求
        设备开箱后进行清理;材料定制化堆放,边角余料、开箱废板等施工废料按天定量堆放并及时清理至指定堆放点。施工机械进场过程中施工机械进入设备安装室必须进行除灰、除尘处理。
2.2    无尘化施工方案
2.2.1创造无尘化施工环境
        严格按照工程进度进行,确保设备安装室装修、装饰工作全部结束,门窗安装完毕后进行GIS组合电器安装,杜绝土建与电气交叉作业。GIS组合电器安装前,设备安装室门窗要全部封闭,包括吊装平台通道、风机、百叶窗等与外部连通部位全部关闭;使用塑料布进行密封,清理设备安装室内浮尘;二次电缆沟全部用盖板覆盖,电缆竖井用花纹钢板封堵,空隙使用泡沫胶进行密封,营造相对意义上的“清洁室”。
2.2.2在设备安装室的入口处设置清洁间
        清洁间使用方管搭设框架,四周使用透明塑料布密封,内部布置单通道风淋室、全自动鞋套机、无尘工作服及相应的衣帽柜。作业人员首先经过清洁间,除去随身的浮尘,穿戴无尘工作服、鞋套;然后经过风淋室吹淋结束后,进入洁净无尘的设备安装室。
2.2.3设备安装室张贴无尘化施工措施
        在中央位置设置PC-6A在线粉尘检测仪。首先检测环境内粉尘颗粒浓度及温度、湿度并记录,判断是否满足无尘化施工要求;然后设置监测参数,检测设备每2min对周围15m内环境进行监测,粉尘浓度一旦超过标准值,立即报警并停止施工,查找粉尘发生点并及时消除。配备YT-HPC3000A手持式粉尘检测仪,粉尘检测仪的数据采集地点设置在当日对接设备周围1m处,等距设置4点位置作为采集点,对设备安装室的粉尘浓度全方位实时监测。每日收工后对使用的工器具用酒精、清洁纸进行统一擦拭,放置工具箱内。设备安装室设置2个封闭式垃圾桶,对安装过程中产生的垃圾进行集中收集处理,避免施工垃圾对现场的二次污染。
2.3无尘化施工管理规定
        无尘化施工管理规定是对作业人员的硬性要求,每名作业人员都需要掌握管理规定,严格按照管理规定的要求进行作业。每日工作前,作业人员检查门窗、风机、百叶窗、电缆沟盖板等是否密封完好,使用实时粉尘检测仪监测粉尘浓度及温度、湿度是否满足设备安装要求。任何人进入设备安装室工作或参观,按规定换穿无尘衣,不得将私人物品及非洁净室所使用的工器具携入清洁室,使用的工器具用完后立即收起。设备附件在设备安装室外拆箱及拭净,并在风淋室吹淋结束后方可进入设备安装室。风淋室为单人单通道,为避免影响空气正常循环及除尘效果,作业人员须分别依次进入,严禁多人依次进入。工作人员必须穿无尘衣程序为发罩-口罩-头罩-无尘衣-无尘鞋-手套。戴手套之前先确定正面,并作充气试验,确定无漏点方可使用,手腕部份藏于无尘衣袖内。所有废弃物及用过的物品按规定处理及倾倒,随时保持整洁,勿将垃圾留给别人,手套、指套、废弃物勿随手丢弃,应置入垃圾桶内。勿在设备安装室内踏步来回走动,非作业人员禁止停留在洁净区域内。
3结论
        综上所述,无尘化施工保证了GIS组合电器安装过程可控在控,改善了传统安装过程中野蛮施工等问题,避免了由于安装质量不合格,导致耐压试验不合格等问题。无尘化施工减少了GIS组合电器运行维护过程中出现的各种小故障,有效延长了GIS组合电器使用寿命,带来巨大的经济效益。通过研究无尘化施工方法,率先开展无尘化施工样板,为以后GIS组合电器安装提供参考。
参考文献:
[1]田禄,张庆平,胡建军,等.±800kV换流站GIS隔离开关绝缘击穿故障原因分析[J].内蒙古电力技术,2017,35(5):36-40.
[2]陈付雷,方熙,刘翠柳.GIS无尘化施工措施研究[J].中国电力企业管理,2020(3):80-81.
[3]向诗俊,舒豪.110kVGIS母线优化布置方案分析[J].内蒙古电力技术,2017,35(4):84-86,91.

投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
