35kV输电线路带电跨越施工工艺研究

发表时间:2021/6/28   来源:《工程管理前沿》2021年7卷第5期   作者:鲁淑娟
[导读] 近年来,我国的电网建设取得了巨大的成果,基本满足
        鲁淑娟
        身份证号:37091119940409****
        摘要:近年来,我国的电网建设取得了巨大的成果,基本满足了人们日常生活和工作的用电需求。在电网施工建设过程中,输电线路的带电跨越施工项目十分常见,施工单位应结合施工实际情况,例如被跨越物的大小、现场地形地貌等,科学合理的选择带电跨越施工工艺,确保施工的质量和安全性。因此,研究分析35kV线路带电跨越施工工艺具有重要的现实意义。本文结合某工程实例对35kV及以上线路带电跨越施工技术进行详细阐述。
        关键词:35kV;输电线;带电跨越;施工工艺
引言
        某工程跨越高压电力线路多次,在架线施工时线路停电困难的情况下,采取跨越方案进行不停电跨越施工。为了尽量减少停电带来的供电和用电及施工费用等方面的损失,保证电网的安全运行,减少停电给施工带来的影响。经过的科研攻关,并经多条35kV及以上架空电力线路现场带电跨越施工,形成了一整套成熟的预紧式承力索带电跨越网的带电跨越施工方案。该方案具有不停电施工、减少停电对用户生产、生活造成的影响,同时有利于施工安全和电网运行安全;而且该方案大部分操作均在两端铁塔处进行,具有占地少,减少青苗损坏,有利于保护被跨线路及新建线路下的植被、林木不被破坏。
1承力索带电跨越网

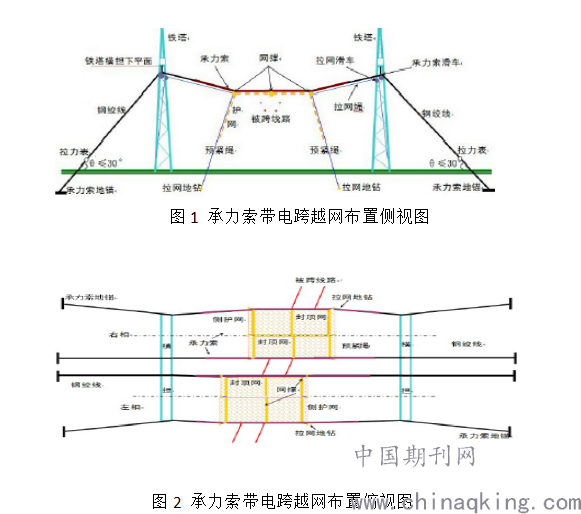

        承力索式带电跨越网是以跨越档两端的铁塔横担为支撑,每相用两根高强度纺纶作为主承力索,该种纺纶承力索具有强度高(破断力25t)、高绝缘性能、低弹性模量、受力后塑性伸长量小等优点。在被跨越的线路上方的主承力索上布置绝缘网,形成一套绝缘隔离系统,实现新建线路带电跨越高压线路。承力索带电跨越网布置图如图1、图2所示。

2承力索带电跨越网搭设施工
2.1施工准备
        1)按照跨越架平面布置图准确设置拉网地钻,并根据现场跨越档的档距,承力索的实际长度、两端钢绞线的长度准确定出承力索地锚的位置;
        2)将跨越档两边新建线路的两边线滑车向塔身内侧预偏2m,并用预偏绳牢固固定;
        3)在两端新建塔横担用专用挂具分别挂好承力索滑车、及拉网滑车;
        4)将承力索、绝缘网等工器具在两端杆塔处连接好。
2.2展放承力索
        1)承力索展放前应测量绝缘电阻,两极间距2cm,绝缘电阻不小于700mΩ。粗、细引渡绳的绝缘电阻也要达到700mΩ;
        2)在跨越档两端选择有地形的一端作为操作塔,承力索线盘放在跨越档操作塔外,并将承力索一端汇过承力索滑车;
        3)用专用射绳器将细绝缘引渡绳汇过被跨线路,利用细绝缘引渡绳带张力先引渡粗绝缘引渡绳过被跨线路;
        4)利用粗绝缘引渡绳两端配合带张力引渡承力索越过被跨线路;
        5)在汇承力索的过程中,要防止承力索与带电线路的导线相碰,避免灼伤承力索;
        6)承力索汇过被跨线路后,两端连好,利用机动绞磨将承力索紧起来,带上一定张力。
2.3安装封顶绝缘网
        1)封顶网用专用小滑车连在承力索下,在一端操作塔上塔,操作塔端侧面护网最后上塔,另一端侧面护网从对端上塔;
        2)封顶网上塔前,应在地面用拉网绳连好封顶网、网撑和小滑车,利用机动绞磨将整个封顶网吊到塔上;
        3)塔上每根承力索下上一人,配合另一端人员利用引渡绳将封顶网及本段侧面护网拉到设计位置;
        4)从另一端操作塔拉本端侧面护网到封顶网处接头;
        5)安装两侧面护网的同时,带上两端的预紧绳;
        6)封顶网、侧面护网安装完毕后,利用机动绞磨调整承力索的弧垂,并利用预紧绳配合进行,同时按预定的预紧力利用预紧绳对两侧面护网进行固定;

        7)调整完毕后的护网最下部考虑施工操作0.5m余度,应满足下表要求:
跨越架部位    被跨电力线路电压等级

3跨越施工
        1)展放导引绳时,先用干燥绝缘尼龙绳从封顶网上汇过,再将尼龙绳一端连上导引绳,带张力两边配合将导引绳引渡过封顶网,任何绳索过封顶网时都必须带张力;
        2)在施工过程中及展放导引绳过程,牵张场,导引绳均应设置良好可靠的接地;
        3)任何绳索、导、地线不得在封顶网上过久停留;
        4)施工过程中,信号传递必须畅通,必须设专人监视跨越封顶网系统,发现异常情况及时通知牵张场停车处理;
        5)施工现场超过四级风应停止放线作业,并将所有导地线临时锚固好。
4封顶网、承力索的拆除
        当放线段内两段耐张挂好后,跨越档两侧塔附件装完毕,尚未安装跨越档间隔棒时,利用已架好的导线做支撑逐步拆除封顶网、承力索。
5安全施工注意事项
        1)各种绝缘工具和绳索必须进行耐压试验,在现场使用前必须对各种绝缘工具和绳索进行绝缘电阻测量,使用2500V的兆欧表测量绝缘电阻时,当兆欧表的两极间距1cm时,测得的绝缘电阻不得小于700mΩ;
        2)潮湿天气禁止搭设承力索护网,也不要进行承力网的拆除工作;
        3)承力索和各种绝缘绳索不得放置在潮湿的地面上,应使用塑料布做铺垫;
        4)搭设及拆除绝缘网时,塔上及带电线路下必须分别设置安全监护人;
        5)承力索汇过被跨线路后,在没有锚固时,操作人员禁止上承力索。没有特殊情况亦不要上承力索操作,特别是不要在被跨带电线路正上方作业;
        6)通过调整封顶网下的拉网绳使每相护网中线应与对应相的中线保持在同一垂直面内;
        7)导线没有平挂以前,承力索护网不得拆除,人员不能上导线作业;
        8)跨越档安装线夹时,应用一挂胶钢丝绳把四根导线兜住挂在横担上,作为预防在安装过程中防止导线意外下落的措施;
        9)由于放、紧线作业时,被跨越线路带电运行,因此,在放线过程中要时刻注意封顶绝缘网与被跨线路间的距离及封顶绝缘网的受力情况,发现隐患及时进行处理。
6结论
        总之,要结合工程实际情况、现场特点等,严格按规程、施工资料、图纸、作业指导书施工,积极推广应用新技术、新工艺、新材料和新设备,保证质量、安全,搞好文明施工,确保达标投产、创国家电网公司优质工程。
参考文献
[1]杨福锋, 丁启国, 任宁国. 浅谈35kV输电线路设计与施工方案分析[J]. 电子技术与软件工程, 2013(17):132-132.
[2]杜国文. 输电线路施工不停电跨越施工方法的探讨[J]. 中国新技术新产品, 2011(04):267-268.
[3]周飞, 李智旺. 输电线路不停电跨越架线施工关键技术分析[J]. 通讯世界, 2016(20):147-148.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
