大型铁路站房工程网格化管理方法及应用

发表时间:2021/6/28   来源:《工程管理前沿》2021年2月5期   作者:黄磊
[导读] 目前在大型铁路站房施工过程中,由于作业面大、工期紧,易导致施工现场管理覆盖不到位

        黄磊
        杭黄铁路公司(沪昆铁路客运专线浙江有限责任公司) 浙江 杭州  310000

        摘要:目前在大型铁路站房施工过程中,由于作业面大、工期紧,易导致施工现场管理覆盖不到位,进而出现管理死角和安全质量隐患出现问题整改不及时等情况,易造成施工现场质量安全风险大增,给站房的建设施工管理带来巨大挑战,为此在杭州西站站房工程的质量安全管理中引入了“网格化”管理方法。
        关键词:大型铁路站房施工管理;施工质量安全;网格化?
        一. 杭州西站站房工程施工管理采用网格化的背景及目的
        1.1杭州西站地下4层,地上5层,总建筑面积约51万㎡。2020年1月开工建设,地下结构的施工工期仅为225天,面对如此体量的站房项目,在这样紧迫的工期压力之下,施工单位自身安全质量的管理、监理单位的履职到位以及建设单位的建设管理,都面临着巨大挑战。为确保工程施工现场的安全、质量、进度、文明施工能够得到有效的控制,必须进一步完善工程的质量安全责任保障体系,切实落实安全质量责任,防范重大安全、质量事故的发生,也为工程进度的稳步推进提供保障,决定在杭州西站站房工程中开展网格化管理工作。
        1.2将“网格化”管理办法和本工程现有质量安全生产管理体系密切结合,整合各参建单位安全质量管理力量,明确和落实各级管理人员责任,将建设单位、施工单位、监理单位职能紧密结合,充分调动各方安全质量管理力量,形成“网格化”管理。健全并完善各项生产管理办法和制度,落实“班组标准化”活动和“单元预警”的开展,不断提高施工现场质量安全生产管理水平。建立质量安全隐患统计办法,以实现“大安全”为目标,借助智慧工地的平台,按时间、类型、部位、环节分类,通过采集大量的质量安全隐患数据,最终达到熟悉质量安全隐患发生的规律、提高质量安全管理水平的目的。?        1.3以安全质量生产“网格化”管理为轴线,切实提高项目质量安全生产管理效率,全面覆盖杭州西站站房施工质量安全管理,将工作重心下移至施工现场,用活用好各参建方质量安全管理团队,及时发现和纠正现场存在的质量安全问题,降低生产安全质量风险,减少施工现场质量安全隐患,有效防范各类质量安全生产事故的发生,努力实现杭州西站站房质量安全生产管理目标。
        二. 基于杭州西站站房工程施工管理的网格化划分及各级职责?
        2.1网格化划分原则

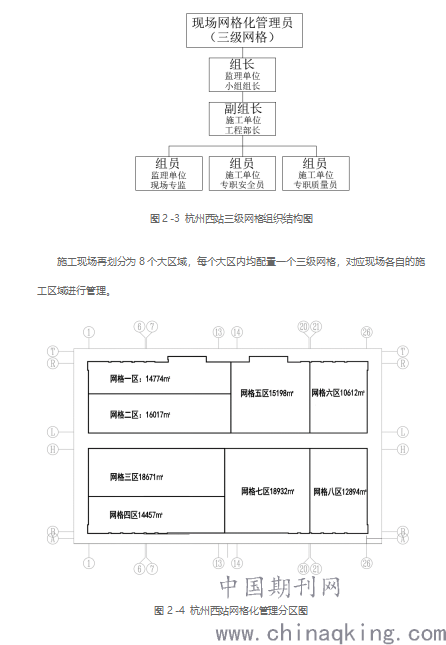

        杭州西站站房工程网格化施工管理共划分为三个层级的网格,网格化管理领导小组为一级网格,由建设单位总经理和指挥长、监理单位总监、施工单位指挥长等组成。
