壁后注浆堵水在沙吉海矿区井底车场中的应用

发表时间:2021/6/28   来源:《工程管理前沿》2021年2月第5期   作者:臧燕杰
[导读] 针对矿井井底车场、大巷等主要巷道在软岩层中、涌水量大,

        臧燕杰
        国网能源和丰煤电有限公司沙吉海煤矿  新疆  和丰834406
        关键词:松软岩层;锚喷网; 25U型棚;联合支护;壁后注浆堵水
        摘要:针对矿井井底车场、大巷等主要巷道在软岩层中、涌水量大,给行人和提升运输造成安全隐患,影响矿井安全生产,采用壁后防水注浆技术,减少涌水量,加固巷道支护,本文通过阐述壁后防水注浆机理,注浆方案的设计,注浆方案的实施,实践表明采用壁后注浆可以有效地将地下含水层的涌水封堵于壁后,同时还能起到加固巷道壁的作用。
        1 概况  沙吉海煤矿+550米井底车场长度为190.53m,坡度为3‰下坡,净宽5.4m,净高4.7m。支护方式为联合支护,一次支护为“锚网索”支护,二次支护采用架设25U型棚喷浆覆盖支护;位于含水砂岩中,穿过侏罗纪头屯河组,岩石硬度系数数f小于3,以泥岩、砾岩为主,泥岩段遇水易崩解、膨胀。由于顶板淋水大,顶板淋水沿着锚杆眼、锚索眼满巷道淋水。对行人和运输带来不便,影响矿井安全生产。
        2 壁后防水注浆机理:
        对支架和喷网支护壁后用双液浆浆液进行充填,第一,可改善支架的受力条件,把来自围岩的外荷载通过充填密实的壁后围岩均匀地传递给支架,从而使支架承受均布荷载,有利于支撑能力的充分发挥;第二,可保证支架及时承载,有效限制围岩的松动和变形,有利于支护结构的稳定;第三,浆液可将破碎的围岩胶结成整体,封闭了围岩,将围岩与矿井空气隔离, 可阻止围岩的风化和吸水软化,且浆液可渗透到浅部围岩的裂隙中,使已破裂的岩体重新胶结成一个整体,起到加固围岩堵水的作用。
        3 注浆方案:
        (1)注浆范围  井底车场190m范围内所有出水点。

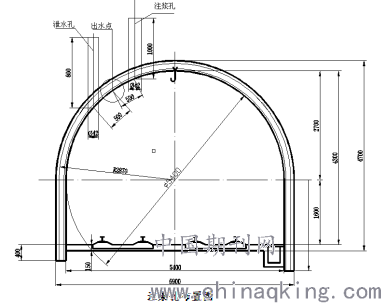

        (2)注浆方式  井底车场出水段大部分沿着锚杆眼、锚索眼溢出,已用导水管导出,注浆时,对集中出水点,可直接在其周围进行打孔注浆封堵。设计钻孔深度1.5~2m,注浆管深可进入岩层 0. 5 ~0.8m,对明显出水点大的部位采用对点直接堵水的方式。为了使浆液能够均匀扩散,采用诱导注浆工艺,即同时施工 3个孔,其中 1 个孔注浆,另外 2 个孔为诱导兼观察孔,诱导孔注浆前必须安装好高压阀门,一旦出水或喷沙时可立即关闭阀门。


         (3) 注浆材料及参数  注浆正常压力为 3. 5 MPa,终压为 4. 0 MPa。采用水泥—水玻璃双液浆,水泥选择P042. 5R 普通硅酸盐水泥,存放日期不超过3个月,水玻璃选择模数为 2. 8~ 3. 2,浓度为 40°Bé。浆液扩散半径按经验取 2. 0m。
        (4)注浆量   注水泥浆量按下列公式计算:
        Q =AHπR2nB/m
        式中: Q――浆液体积(m3);
                  B——浆液充填系数,取0.9。
                         m——结石率,取0.85。
                         A――浆液消耗系数,取1.5;
                         n——裂隙率,注浆取3%。
                         R――浆液有效扩散半径。m
                         H――注浆段长, m;
        说明:
        ①水泥浆若不能注入,则注入相似量的化学浆
        ②由于注浆堵水工程是一项隐蔽性的工程,地层构造、裂隙、孔隙具有不可预知因素,应以现场实际签证注入量为准。
        4 方案的实施:
         4.1注浆设备的选择
        根据现场实际,通过对比论证,选用2TGZ-60/210注浆泵,比较理想。2TGZ-60/210注浆泵,具体参数如下:

         4.2支护工艺:
        (1) 采用YT28风动凿岩机,φ42mm钻头钻进成孔。
(2)打眼: 由专人利用风动凿岩机按照确定好的孔位打眼。
        (3)注浆管的埋设
        在打好注浆孔后,进行注浆管的埋设,注浆管为φ40×6mm钢管,钢管管身加工鱼鳞扣,注浆管一端焊接φ25mm带丝扣的钢管,丝扣上φ25mm高压阀门,注浆管长度根据现场打设的注浆孔深度决定,在埋设注浆管前,在注浆管上缠麻然后将注浆管下设到注浆孔中,注浆管外露长度为100mm,下设好注浆管之后,在外露端安装一个φ50mm高压阀门,并将阀门关闭。
         4.3 注浆施工工艺流程:
检查泵及注浆管路的连接等情况→打开阀门→开始注浆→暂停注浆→结束注浆→密封注浆孔→清理施工现场。
         4.4安全技术措施
        (1) 搅拌水泥浆时,严禁有结块水泥,以防堵塞吸浆龙头。
        (2) 注浆前要对整个管路系统做压水耐压试验,检查管路上的所有接头、法兰、阀门及管件的耐压能力,如有不符合要求的及时更换或调整,直到符合要求时方能开始注浆。
        (3)注浆结束后,应立即用清水冲洗管路和注浆泵。
         5  结束语:
        实践证明,壁后注浆是一种有效的防治水方法,采用壁后注浆可以有效的将地下含水层的涌水封堵于壁后,同时还起到加固巷道壁的作用,沙吉海煤矿井底车场壁后防水注浆的成功,为类似条件矿井涌水治理提供了借鉴经验。
参考文献:
[1] 韩立军1,李仲辉2,王秀玲3 U型钢与喷网支护壁后充填注浆加固[J] 山东科技大学学报(自然科学版)2002年3月。第21卷第1期
[2]王悦汉,王彩根,周华强.巷道支架壁后充填技术[M].北京:煤炭工业出版社,1995.
[3]国家安全生产监督管理总局、国家煤矿安全监察局  煤矿防治水规定[M].北京:煤炭工业出版社,2009.9.
[4]杨为振,陈成宇。新庄矿副井井圈加固与壁后注浆堵水施工技术[J] 中州煤炭2011 年第 4 期,总第 184 期
[5] 徐贵南1,侯广尧2。壁后注浆在振兴煤矿井底车场的应用[J] 中州煤炭2010 年第 3期,总第171期
