建筑施工技术及其现场施工管理探讨

发表时间:2021/6/28   来源:《工程管理前沿》2021年第6期   作者:金鹏、都英麟
[导读] 随着我国经济发展、社会进步、城市化水平逐渐提升,
        金鹏、都英麟
        大连西中岛规划设计咨询有限责任公司
        摘 要:随着我国经济发展、社会进步、城市化水平逐渐提升,建筑工程的市场逐渐广阔,施工技术及施工管理是提升工程质量的重要方面。建筑工程的质量是保证建筑物发挥正常的使用功能的基础,文章研究从建设工程的技术和管理两大方面入手,为建筑工程施工质量提升提供理论依据,帮助建筑企业在市场竞争中赢得市场份额,逐渐扩大影响力,提升我国建筑行业的整体水平,为我国城市化建设起到推动作用。
        关键词:建筑工程; 现场施工技术; 管理;
        引言:建筑工程行业发展随着时代的进步逐渐融合了先进的科学技术和创新性的管理理念,以此提升建筑工程的质量。每个建筑工程需要大量人力、物力的投入,其本身是一项复杂性、技术性、管理性兼备的工程,各环节的紧密相连才能保证工程的顺利结束。要求施工人员的技术符合标准,现场管理者对工程进行全面的管理,才能在保证质量的基础上缩短工期。故而,本次对现阶段我国建筑工程的施工技术及管理进行研究,以期提高我国建筑行业的市场竞争力。
        1.工程概况
        本工程为某地住宅楼,地上共计16层,底下带有一层地下室,总建筑面积为22035m2,地下室设计高度在3.6m~4.6m之间,首层为架空层。另外,该住宅楼的入口大堂设计高度为6.5m,2楼及以上的设计高度为3m,屋面层高度设计为3.0m~9.3m,该住宅楼屋顶为坡屋面,如图1所示。

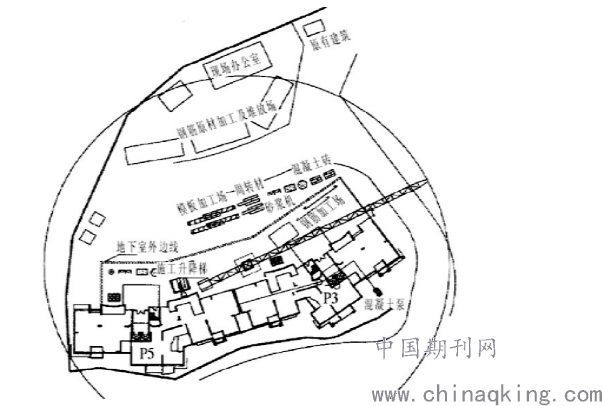

                                图1 施工总平面布置图
        2.综合施工技术管理
        2.1地下室工程、 桩承台与底板施工
        该地下室施工中存在单桩、多桩等较多的桩承台类型,所有承装台厚度最低为1.3m,最高为2.0m,底板面标高设定值为-4.60m,电梯基坑面标高设定-6.10m。另外,本地下室工程承装台混凝土强度等级为C30,板混凝土强度等级S10。底板土方和桩承台均是先进行机械开挖,随后进行人工整平,当基坑土方挖至地下5.5m之后,再进行底板和桩承台施工。但是由于K3和K5栋地下有基岩和废石块,因此在对以上两栋进行施工中使用了单头岩石碎石机,碎石完成后再使用履带挖掘机运出。不仅如此,该工程地下室主体桩位极多。所以,在对地下室工程进行开挖时需大面积通挖,随后利用自卸车向施工现场以外运出。但是由于基坑中无法进入运泥车,故承台和地板土开挖后就需要使用挖掘机进行土方转运。
        施工中水泥一旦出现水化热现象后,就会导致混凝土表面及内部出现裂缝,故针对地下室底板及承台混凝土的配合比设计过程中可以考虑四种方法。
        (1)使用425#普通硅酸盐水泥作为混凝土的胶合料。
        (2)将适量粉煤灰掺入混凝土中减少水泥用量。
        (3)将适量高效多功能防水剂掺入混凝土中,目的是能够得到高效缩水、保塑增强以及延缓混凝土降温的效果。
        (4)使用自来水制拌混凝土:第一,使用含水率在35%~40%的中砂,使用粒径为5mm~25mm的碎石;第二,回沙比需要控制在1∶2~1∶2.5;第三,混凝土塌落度保持在12cm~16cm之间,且初凝时间保持在8h以上。每一个区段内的底板和承台混凝土均需一次连续性振捣,每一个区域在进行混凝土运输以及浇捣过程中,均配以2台混凝土汽车泵和吊塔,同时保证连续性施工,混凝土汽车泵的泵送速度需控制在30m/3h,各个区段承台以及底板混凝土均需要达到600m3,浇筑时间控制在12h,以此规避夜间施工对附近居民造成噪音污染。
        2.2新型防水材料施工
        该项工程中的地下室底板选择的是进口优质膨润土防水毡,从而确保地下室地板防水效果。该项材料本身具有高度的膨胀性,一旦遇水后可膨胀至原体积的15倍。当其与地下室水接触发生膨胀后会形成一层高密度的无缝浆状防水膜,以此可高效预防地下水进入到地下室。另外,地下室的排水材料选择安装在地下室连续墙和内衬墙之间,以此达到地下室有效防水的效果。
        2.3斜面屋顶工程、斜面屋顶模板施工
        屋顶周边框架梁混凝土施工完成后才能对斜面屋顶模板进行施工,在实际施工中主要采用的是分层架设方法搭设,对其上下立杆,中间使用木夹板进行密铺,将其作为斜面屋顶模板安装时的操作台。
        2.4点阵法施工斜屋面混凝土
该工程施工现场艰难控制的环节就是斜屋顶混凝土施工,因为混凝土本身存在流动性,如若在施工中按照传统施工法对板混凝土振捣则会导致混凝土向下流动,以此极大增加了施工难度。故而在对斜屋面混凝土施工中选择了点阵法,从而有效降低了混凝土流失量,需要一次将混凝土卸到指定位置,避免出现混凝土多次传送或运输,进而有效减少混凝土离析现象发生率。为了达到上述要求,本施工在施工现场架设了专门输送通道,并且严格控制混凝土自由下落高度,此次设定为2m内。混凝土运送到位后对其进行初步整平随后点阵,在此施工过程中需要尤为注意振动棒的垂直角度,应与模板面接触和绝对垂直,促使模板轻微振动后保证砂浆落于模板面上,依照钢筋间距设定振点密度,防止振动棒接触钢筋后发生位置移动。
        2.5英红瓦施工
        2.51 施工放线
        现浇屋面找平放线工作完成后就需确定屋面轮廓。首先弹出屋脊分中线,充分确保屋面平行或对称,之后从屋檐开始向两侧测量,确定平行线后找寻第一片瓦的位置,之后在左右屋檐边均量出屋脊中线长度以及平行线长度,误差保持在5mm以内。
        2.52铺设主瓦
        现浇屋面和瓦片后进行铺瓦施工,瓦片摆放位置需要与弹线对齐,从右向左,自上而下铺设,可采用直线或交错的方式接合瓦片。
        2.53安装配件
        从檐瓦口开始进行配件安装,屋面预留6cm的位置,使用冲击钻钻出深度为3cm的孔塞木。从檐口的第一片檐口封开始,檐口瓦需要与上排主瓦完全顶齐,一直到檐口顶端,所有安装完毕的檐口瓦必须形成一条直线。铺设砂浆时确保饱满卧实,将钢钉穿至檐口瓦空中牢固木枋。从斜脊封头位置进行斜脊安装,随后使用脊瓦铺设到正屋脊位置,采用大头封贯穿于两边屋脊,脊瓦铺设到末端位置,之后采用小封头收口,利用水泥砂浆卧实钉子达到固定的目的。
        3 技术质量管理
        (1)详细编制施工组织设计和具体施工方案,对施工方案进行反复核查,一旦出现问题及时上报。
        (2)仔细识别和确认关键施工环节,严格按照三标管理体系制定各施工程序文件,以此指导具体施工。
        (3)针对重大技术问题召开专家论证会,同时合理创新。
        (4)强化对施工现场人员和设备的管理,确保施工原材料符合施工要求。
        4 施工效果
        经过上述有效的施工现场管理,促使该项工程顺利竣工,获取了相关部门和业主的一致好评。
        5 总结
        在建筑工程施工现场管控中需要深度贯彻“节约增产、安全生产以及质量第一”的领导方针,采用先进技术,秉承着科学方法和态度进行技术管理。另外,在实际施工过程中,更需要在保证施工质量的前提下,最大程度降低消耗,提升工作质量和经济效益。
        参考文献:
【1】林明.建筑工程施工技术及现场施工管理[J].工程建设与设计,2020(22):197-200.
【2】安忠平.建筑工程施工技术及其现场施工管理的措施思考[J].科技与创新,2020(22):105-106.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
