摘要:在大型悬浇桥梁拆除中,机械拆除施工工艺的出现显著提高了施工质量。在本次研究中,本文将采用案例分析法,在介绍该案例的相关情况后,对机械拆除施工的工艺要点进行阐述,并提出了相应的施工质量控制对策,希望为相关桥梁拆除施工提供支持。
关键词:机械拆除施工;悬浇桥梁;施工工艺;施工质量管理
前言:在传统的桥梁拆除施工中,采用人工拆除施工的方法可能会面临诸多风险,不仅会影响正常的施工进度,也有可能对施工人员的生命安全产生威胁。而随着现代机械工程的发展,机械拆除施工技术快速发展,有效满足了未来拆除工程的施工要求,值得关注。
1.工程项目简介
某大型悬浇桥梁作为市政道路交通的重要一环,其上部结构采用了2×(26.92+2×27+26.92)+(32.95+55+32.95)+2×(26.92+2×27+26.92)m的预应力混凝土箱梁,桥梁的长度约为560m。近些年随着当地城市的发展,该桥梁的承载量以及交通支撑能力已经无法满足城市发展要求,所以决定对该桥梁实施拆除。但是本次工程项目在施工中也面临着一定的难题,主要表现为:(1)由于该桥梁处于城市主干线位置,周围车流量大,施工条件复杂,选择不合理的施工工艺不仅可能会影响正常的交通运行,也有可能对周围居民的日常生活甚至人身安全产生影响。(2)从桥梁的实际情况来看,因为整个桥梁的体量较大,所采用传统的拆除施工方法不仅效率低下,而且在施工过程中可能会因为诸多风险因素的影响而引发施工安全问题。所以为了能够有效避免上述问题的发生,最终决定在本项目中采用了机械施工的方案。
2.桥梁拆除施工方案
2.1拆除的基本原则
在本次工程项目中,为了能够有效避免施工安全问题的发生,结合桥梁项目的实际情况,确定了本次桥梁拆除方案的基本原则为“施工有序,安全第一、化整为零”。在拆除施工过程中,考虑到工程量较大,所以在施工前应与当地交通部门进行有效协调,尽量减少拆除施工中对周围道路交通的影响[1]。并且结合相关机械设备的发展,在拆除方案的选择中采用机凿法等先进施工方案做破碎拆除,所有拆除的工程项目废弃物以及构件等经专车运送至指定位置处理。
2.2施工准备工作
2.2.1准备方案
在桥梁拆除之前,协调产权单位将桥梁上下的管道、管线等进行迁移处理,无法迁移的需要在拆除施工期间做好安全防护,并疏通桥梁两侧的车辆正常运行。在施工之前,项目部的相关负责人需要对老旧桥梁的图纸进行交底,详细介绍该桥梁的受力结构以及桥梁特征等,在进行实地勘察后确定老旧桥梁的具体情况,确定施工方案。
2.2.2施工设备的准备

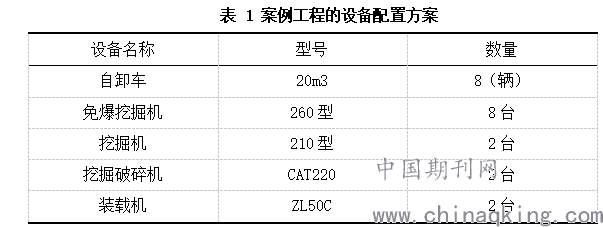

在案例工程项目中,桥梁拆除施工的设备配置方案如表1所示。
.png)
2.2.3人力资源的配置
选择具有丰富桥梁拆除施工经验的队伍完成拆除施工,现场施工人员的配置方案为:(1)现场负责人。负责桥梁拆除过程中现场机械设备与人员的安排与统一部署工作;(2)技术员。配合现场负责人做好桥梁的拆除的统一部署工作;(3)机械设备调度人员完成现场施工机械设备的调配以及工作计划调整等;(4)挖掘司机。负责机械拆除桥梁以及修筑土台等。(5)辅助工人,负责现场的各种协调搬运以及搭设临时支撑结构等。
2.3桥面附属结构物的拆除施工
在本次施工中主要根据不同附属物采取不同的施工工艺,具体包括:(1)桥面的护栏、防护网等,由于此类设施的重量轻,并且施工环节桥梁整体结构的刚度无变化,因此为保证施工质量,本阶段采用人工拆除的方法,针对人工无法拆除的设施可采用机械拆除。当附属设施拆除结束后,人工配合机械将相关附属物运送至非施工路段进行统一处理。(2)在防撞墙拆除中,将免爆站设置在桥梁侧面垫高的凸台上,采用免爆破损桥梁的混凝土护栏,针对桥梁上钢筋连接情况可使用氧气乙炔切割施工;当机械拆除时发现掉落的混凝土土块较大的情况下,可先用破碎锤改小,再装车。在整个机械施工中,为确保施工安全,两侧垫高的土台高度应控制在2.5m以内。(3)桥头搭板的拆除。将机械设备设置在桥头的路基上方,用免爆直接破碎混凝固体搭板;当拆除期间遇到钢筋后可用氧气乙炔切割。
2.4上部结构的拆除施工
2.4.1施工流程
在该工程项目中,上部结构桥梁的基本施工流程为:在纵向上,按照先边跨再中跨的施工流程做对称施工,在每跨拆除施工中以靠近桥台的台帽为起点,以接近中心桩号的桥墩为终点,做逐步对称推进施工。根据案例工程的经验,拆除施工的终点位置应与桥墩线之间维持1-2m的距离。在横向拆除施工中,则需要从两侧向中间做稳步的推进施工。
整个项目中上部结构的拆除工艺流程为:垫高跨桥体的两侧垫土→机械设备就位→第一与第二区间的拆除→对构件的破碎改小→挖机、装载机配合装车运送构件→第三区间的拆除→破碎锤改小→挖机、装载机配合装车运送构件→施工现场清理。
2.4.2施工期间注意事项
(1)在整个机械拆除施工中,上部结构的梁体需要按照拆除顺序以及区段划分情况有计划的施工,在现场确认之后再进行拆除,整个拆除过程中应该严格按照施工顺序施工,严禁随意扩大施工范围的问题。(2)在每一片梁以及每一区段的拆除结束后,安排专业人员对桥梁进行检查,评估桥梁有无倾覆的风险,若机械拆除施工中影响了桥体的稳定性,则需要在加固之后重新制定施工方案。(3)在梁拆除期间,需在第一片梁拆除后再拆除第二片梁,整个施工需严格按照计划方案施工。(4)拆除过程需指派专人做统一安排管理,在上部结构拆除期间应实现前后以及左右对称施工,避免因为拆除而造成桥体受力不均匀。
2.5下部结构的拆除施工
在下部结构拆除施工中,遵照自上而下的原则做同步施工,在机械施工中,利用破碎梁体的残渣在桥底铺筑垫高后,免爆站在垫高残渣层按照自上而下的要求完成梁盖以及墩柱的破碎;施工期间针对发现的钢筋连接情况做氧气乙炔切割,最后对较大混凝土块做机凿破碎后,运送出施工现场。
在施工过程中应注意以下几方面要求:(1)机械拆除期间需要指派专人观察桥梁的下部结构变化,针对桥梁可能出现的倾覆情况需先加固再施工。(2)在墩柱拆除时刻沿四周凿除,并自上而下的拆除墩柱。
3.施工质量管理措施
考虑到本次大型悬浇桥梁采用的机械拆除施工的复杂性,该项目制定了详细的质量管理措施,基本内容包括以下几点。
3.1质量保证体系
在机械拆除施工中,认真落实ISO9000标准的相关内容,结合不同阶段的施工特征完善工程质量管理方案,形成质量保障体系,能够分别从管理措施、组织措施、技术手段等几方面入手进行改进,在机械拆除的关键环节上实现严格把关,最终实现工程质量管理的优化管理目的[2]。
为实现该目标,在施工质量管理中建立质量管理领导小组,发挥项目经理的核心作用,在确定项目副经理、总工程师等关键岗位的管理责任之后,形成严格的考核制度;管理小组定期负责机械拆除现场施工的质量管理以及优化、反馈等。
确定质量控制的细节,根据该项目的施工要求,在该项目的质量管理中还应该重视以下内容:(1)技术交底制度。在技术交底期间应该确定质量标准以及质量要求等。(2)三检制度。在机械拆除三检制度中做好自检、互检以及专检等质量管理模式,认真完善施工检查记录,并及时发现已经出现的各种问题。
3.2施工工艺保证措施
在本项目施工中,安排施工计划期间应该充分考虑到各种潜在因素的影响,能够做好每个施工工序的衔接,能够争取在工期安排中保有一定的余地。同时为满足施工要求,在施工工艺保证中应重视以下几方面工作:(1)施工人员的保证措施。在人员与施工计划的安排上应充分考虑到质量管理要求,每个工种采用了双班制工作模式,在保证施工质量以及安全的情况下可以选择夜班施工并增加施工人员数量[3]。(2)在施工机械的保证措施中,应按照施工组织计划要求配置充足的施工设备。(3)强化协调管理。在桥梁机械拆除中,考虑到整个工程项目的工程量较大,因此在施工期间需要做好施工人员的投入工作,增加了矛盾风险发生率。所以在本次项目中,项目部每天认真了解施工项目的开展情况,共同研讨施工对策,保证施工顺利进行。(4)加强统计分析工作,准确、及时地统计每天完成的工程量。发挥计划统计人员的决策参谋作用。
结束语:大型悬浇桥梁采用的机械拆除施工具有复杂性,本文所介绍的案例工程项目所采取的机械施工方案以及质量管理方案具有技术可行性,对于类似工程项目施工也具有指导意义,因此在未来施工中,需要结合桥梁项目的实际情况制定机械施工方案,最大限度上保证施工质量,这样才能满足未来桥梁拆除的技术要求,为全面提升机械拆除施工质量奠定基础。
