卢园园
北京建工土木工程有限公司 100015
摘要:
随着我国社会主义经济的不断发展人们的物质生活越来越高,人们在满足了基本的物质需求之后对于住房方面的要求也越来越高,这在一定程度上促进了建筑行业的不断发展。目前,在我国建筑行业中发展的如火如荼,在房屋施工的过程当中,建筑的材料以及技术安装等各个方面的问题都会对建筑整体有非常大的影响。例如施工过程当中,模板往往能够在其中发挥着非常大的作用,对于传统的模板技术来说一定会存在着很多的弊端,所以,相关的工作人员一定要在模板技术应用的过程当中不断地对其进行完善。只有这样才能够使得施工的整体质量得到进一步的提高,近几年我国城市化在不断地加快,在建筑行业发展过程当中模板技术被受到了广泛的应用,模板技术其实在一定程度上是整个施工过程当中最为重要的环节之一,模板虽然是辅助性结构,但在混凝土施工中至关重要。所以对相关工作人员的施工技术要求也非常高。本文首先阐述了模板技术施工的要求,然后针对综合体建筑工程中高大模板施工难及安全性的问题,以某医院综合楼项目为例,具体分析了此类模板施工可以采用的施工方法及需要注意的事项,希望对以后同类项目的建造提供一定的参考。
关键词:大梁模板;支撑;监测;施工技术
前言
随着我国科技和经济发展速度逐渐加快,我国建筑工程的施工水平较之前相比也得到了较大程度的提升,模板施工作为建筑工程中的重要部分可以帮助施工单位检测工程建设过程的科学性,保障施工过程规范进行,因此我国建筑企业应当加强对模板工程施工技术的重视,促进建筑企业可持续健康发展。
1.模板技术施工的要求
在房屋工程施工的过程当中应用模板技术在一定程度上要符合相关的要求具体来说,首先,要做到的是要对相关的混凝土结构的尺寸不断地确定,要明确混凝土构件的截面尺寸,平面标高以及相应的形状和位置,只有在进行施工的过程中明确这些内容并且使得相关的工作环节与具体的要求一致才能够更好的保证房屋建设的质量,其次,一定要保证整体结构的稳定性和强度。模板的主要作用是在施工的过程当中承受施工的重量以及承受浇筑混凝土的自重,在进行混凝土结构和构建施工的过程当中一定要尽可能的保持整个施工过程的平衡,避免由于变形较多而发生超载的现象。另外,在操作的过程当中要保证操作能够方便快捷往往需要和安装各个方面保持一致,并且,它的整体构造的受力特点非常的明确,当然模板技术的一个最为明确的特点就是较为机械化,工厂化。这样在一定程度上能够更好地节约相关的原材料能够使得工作效率得到快速的提高,除此之外,模板技术的操作方式比较灵活,能够提高施工的进度,不断地降低劳动的强度和工作的效率在具体工作环节一定要采取安全可靠的方法对模板进行进一步科学合理的处理,避免出现漏浆现象。
2.工程概况
某医院综合体总建筑面积258000m2,其中地下部分73000m2,地上建筑面积185000m2。医技楼、门诊楼、传染住院楼、后勤综合楼中心供氧、高压氧舱、垃圾房等为钢筋混凝土框架结构,住院楼为钢筋混凝土框架-剪力墙结构,地下室为钢筋混凝土框架结构。建筑结构安全等级为一级,抗震设防烈度为7度,抗震等级方面,其中地下一层的抗震等级为二级(住院楼周围两跨的抗震等级为一级),医技住院楼一级。
3.模板施工难点

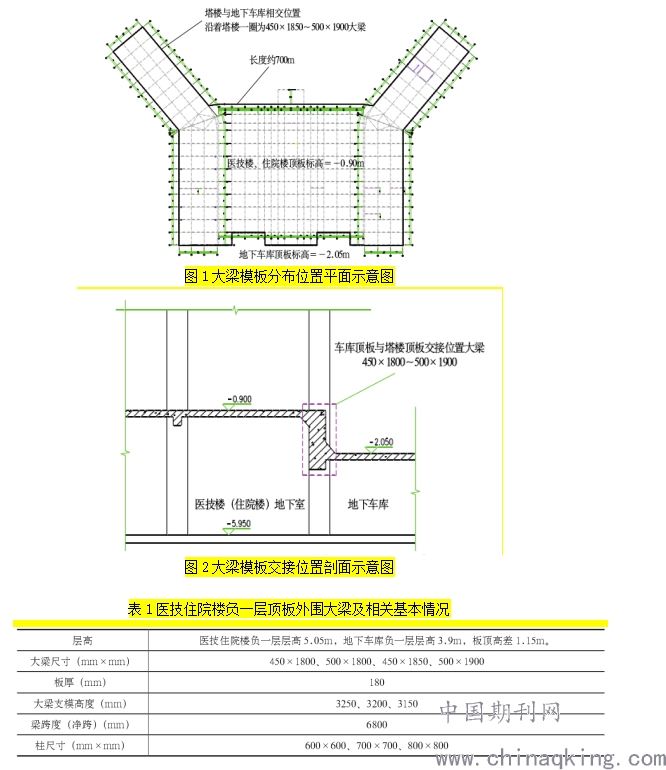

本工程中,地下车库顶板与塔楼地下室顶板高差位置,沿着塔楼一圈为450mm×1800mm~500mm×1900mm框架梁,其集中线荷载超过20kN/m,为高大模板,大梁周长约为700m。基本情况如表1、图1、图2所示。
4.大梁模板施工技术要点
4.1支撑系统放线

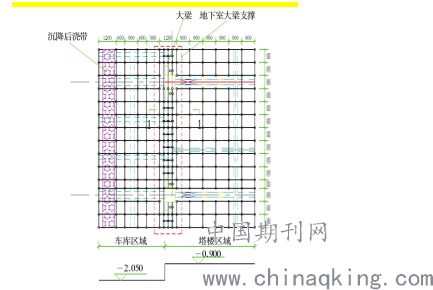

根据PKPM结构分析计算:地下室450(500)mm×1800(1900)mm大梁(以下统称大梁)底部需要设置3根承重立杆支撑,支撑立杆沿梁跨度方向@450设置,大梁两侧立杆间距为1200mm。其地下室大梁支撑平面图如图3所示。
.png)
图3地下室大梁支撑平面图
4.2满堂支架搭设
本工程大梁模板位于住院楼上部塔楼与地下室顶板位置,大梁模板支架与医技住院楼模板支架同时搭设。地下车库层高为3.9m,医技住院楼层高为5.05m,楼板厚度均为180mm。医技住院楼地下室模板支撑架采用轮扣式钢管支架,大梁梁底采用扣件式钢管支撑架,钢管类型为?48mm×3.0mm,采用扣件连接方式。
根据PKPM结构分析计算,大梁底部支撑立杆的纵距为450mm,支撑立杆的横距为300mm,步距为900mm。支撑立杆的自由端高度为150mm。其大梁模板支撑示意图如图4所示。
.png)
图4大梁模板支撑示意图
4.3拉结点
本工程大梁净跨为6.8m,地下车库顶板与医技住院楼顶板存在高差,为保证模板支撑系统的稳定性,在医技住院楼第4道水平杆位置设置管顶撑,沿梁跨度方向@3600mm设置。
4.4剪刀撑及水平兜网的设置

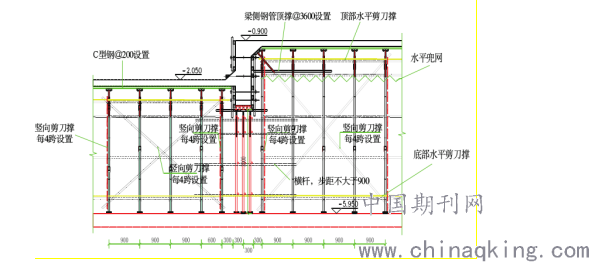

剪刀撑搭设按照加强型设置,纵横方向每隔4跨设置连续竖向剪刀撑,顶部及底部设置水平剪刀撑。竖向剪刀撑斜杆与地面的倾角应为45°~60°,水平剪刀撑与支架纵(或横)向夹角应为45°~60°。
4.5梁、板模板安装
1)大梁模板安装
根据PKPM结构分析计算:大梁模板采用15mm厚胶合面板,梁底次龙骨采用5根50mm×100mm木方,梁底部竖龙骨采用?48mm×3.0mm钢管托梁支撑。
2)板模板安装
根据PKPM结构分析计算:模板采用15mm木层板、C型钢、50mm×100mm木方、?48mm×3.0mm钢管。安装方式为采用钢管做顶托梁,上铺设C型钢做板底支撑,间距
200mm,C型钢上铺设15mm木层板。
.png)

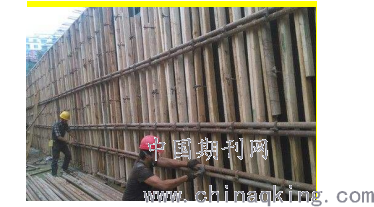

图5.模板安装施工
4.6混凝土浇筑顺序
本工程塔楼区域(0.9m顶板梁板)地下室柱子的混凝土等级为C45,顶板梁板的混凝土强度等级为C35,在浇筑混凝土时,首先浇筑墙柱混凝土,在墙柱混凝土初凝之前浇筑梁板混凝土,并加强混凝土的振捣和养护。浇筑时应注意,墙柱混凝土应浇筑至梁板底部,不能低于梁板底部标高。
地下车库区域地下室柱墙混凝土强度等级均为C35,顶板为C35,P6+膨胀抗裂剂,同理,混凝土浇筑时先浇筑墙柱混凝土,在墙柱混凝土初凝前浇筑顶板梁板混凝土。
.png)

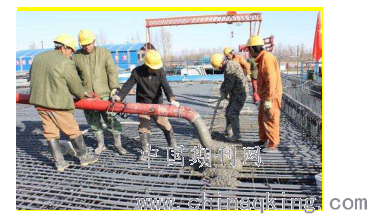

图6.混凝土浇筑施工
4.7模板拆除主要控制要点
1)先拆除大梁侧模,再拆除楼板模板,楼板模板折模之前应先拆掉水平拉杆,然后再拆除支撑立杆,每根横楞留1~2根不拆。
2)有穿墙螺栓者先拆除穿墙螺栓再拆除梁底模。
3)模板支撑体系再用轮扣连接,支撑架在浇筑混凝土后24h内不得随意拆除横杆,24h后可拆除下面2排横杆(若当天温度较低则不能拆除)。
4)地下室墙模板拆除时,混凝土的强度必须超过1.2MPa方可拆除。
5)本工程施工面积大,属于大体积混凝土浇筑,大体积混凝土构件模板拆除时间除满足混凝土强度要求外,还应使混凝土内外温差降低到25℃以下方可拆模。
5.大梁模板的监测控制
高大大模板支撑系统在混凝土浇筑过程中和浇筑后一段时间内,由于受压可能会发生一定的沉降和位移,如变化过大可能会发生垮塌事故。所以为及时反映高大支模支撑系统的变化情况,预防事故的发生,需要对其支撑系统进行位移和沉降监测。
4.1监测方法
1)沉降变形监测采用水准仪,具体做法是在观测点下部的底板上设置观测基准点,在梁底的横杆上设置沉降观测点。
2)水平位移监测采用全站仪,具体做法是在梁底设置基准点,梁底支撑杆上标注观测点(分X、Y两个方向观测)。
4.2地下室大梁监测点布置
将450(500)mm×(1800)1900mm大梁作为监测重点,沿梁跨度方向,在每跨梁跨中及两边设置监测点。
结语:
本工程地下室结构因为存在高差,连接大梁的高度相比普通梁要大很多,其模板支撑系统所承受的集中线荷载也超过了普通模板支撑体系的规范要求,所以提出专项的高大模板施工技术方案,在进行高大模板施工之前进行了结构分析计算和专家论证,为方案提供有效的支撑,并在施工过程中严格按照施工技术要点组织施工和监测。
参考文献:
[1]张丽娜.房屋施工中模板技术应用问题及对策初探[J].门窗,2015(2):95-96.
[2]周恩海.高支模施工监测技术方案[J].中国新技术新产品,2014(11):143-144.
