浅析柔性高墩大跨度钢桁梁顶推施工技术

发表时间:2021/6/28   来源:《工程管理前沿》2021年第7卷6期   作者:周彦明
[导读] 某桥梁上部结构采取上承钢桁混凝土组合梁,
        周彦明
        浙江江南工程管理股份有限公司  810000
        摘  要:某桥梁上部结构采取上承钢桁混凝土组合梁,墩身为薄壁空心方式,盖梁尺寸并不大,利用连续千斤顶顶推施工存在较大难度,而顶推施工产生竖向力会对附加弯矩产生很大的影响。本文对顶推施工作业的难点问题进行分析,并施工方案和施工思路进行研究,最后对如何进行顶推系统结构设计施工进行探讨。
        关键词:大跨度钢梁; 顶推施工; 钢桁梁结构
1引言
        钢桁梁为大跨度桥梁经常采用的上部结构方式,大多采用膺架法、滑块顶推法等进行施工作业,由于钢桁梁下弦杆节间部位不易承受竖向荷载,可以自主设计制作辅助结构,在保证桁架结构节点承受外力的条件下,进行钢桁梁步履式顶推施工。本文结合某钢桁混凝土梁,对步履千斤顶应用在钢桁梁顶推施工进行分析与研究。
2工程概况
        某桥梁全长为672m,柔性墩高度为82m,采用钢桁混凝土组合梁,为上承式、两片桁架、三角无杆结构方式,桁高为7.2m,节间长度为8m,间距为6.7m。桁间通过平联来强化横向间的联系,纵向距离为8m,总重为2.4t,面板采用钢筋混凝土预制,采用集束焊钉与主梁进行连接。下部结构是薄壁空心墩,盖梁纵向长度4.7m,横向宽8.8m。
3施工难点分析
        钢桁梁节间长度达到8m,大于盖梁顶部宽度,不能达到顶推步距施工需要。墩身高度大,在进行顶推作业时施工荷载使下部空心墩形成附加弯矩,如果降低附加弯矩会对墩身产生的不良影响,是进行顶推设计的关键。主桁受到桥面2%横坡施加的影响,会使得左右桁架高度不同,又因为位于竖曲线桥段,顶推施工作业的线型控制有着很大的难度。
4研究背景
4.1施工方案选择
        受到桥梁施工地形因素的影响,墩身高为82m,进行受力计算后得到最大允许悬臂长只可以达到40m,应用传统的悬臂拼装法等很难实现,可采用滑块法、步履式顶推法来进行施工。滑块顶推需要在墩顶部安装10m长度的滑道,将滑块设置于滑道上和节点下,在端头并没有安装水平千斤顶。在进行顶推滑动时,因为滑道梁长度大于盖梁宽度,会对墩身施加偏心弯矩产生3.4MPa拉应力,已经超过混凝土构件设计最大拉应力,导致墩身受力达不到安全要求。采用步履顶推法,是通过水平顶、竖向顶和滑道构成三维运动体系,将滑道安装在竖向顶底部,利用水平顶来推动竖向顶可以实现在滑道上方移动来实现顶推施工,该方法与滑块式进行比较来看,不再需要设置长滑道梁,钢梁重量会一直位于盖梁区间,墩身抗弯可以达到设计要求,所以,可以采用步履式顶推法进行施工作业。
4.2施工思路
   由于顶推作业悬臂长度为80m,在钢桁梁前设置导梁,可以提高允许悬臂长度,而导梁长度为48m,每米重量为1.6t,只达到主梁重量的1/6。在桥墩施工空地区域安装搭设长度为52米钢梁拼装作业平台,设置一台龙门吊车,在合适桥墩部位搭建临时墩,安装好水平连续千斤顶和步履式千斤顶,从大里程和向小里程方向进行顶推作业。每次只拼装两个节间,持续循环将顶推作业持续至钢桁梁全部到位,将钢导梁、竖向顶升梁、钢垫梁、千斤顶拆除,再安装好支座,保证落梁至支座上,这样就实现了体系转换。结合空间桁架结构受力特点,为防止顶推时下弦杆节间受到施工荷载作用,需要增加钢垫梁辅助顶推,在两端设置有垫块与主梁节点紧密接触 ,其它部位不与下弦杆接触,这样就可以达到钢桁梁节点受力安全要求。钢桁梁节点被顶推到盖梁中心即实现一个8m节间顶推行程,把钢垫梁从前1节间倒退至后1节间,再重复下1节间进行顶推。钢垫梁和主梁下弦杆相互间由支承梁连接,顶推作业时支承梁没有参与受力。顶推系统完成1个节间,需要把支承梁转移到钢桁梁节点,两侧对称采用竖向千斤顶来支撑起支承梁,把钢杵梁主梁完全顶起以后,将由钢垫梁接收主梁重量转变为支承梁,这样就实现了受力转换。把钢垫梁和主梁下弦杆进行完全锁定,将其落至反力座,采用卷扬机及倒运小车把钢垫梁倒回下节间,可以进行重复使用,具体见图1所示。

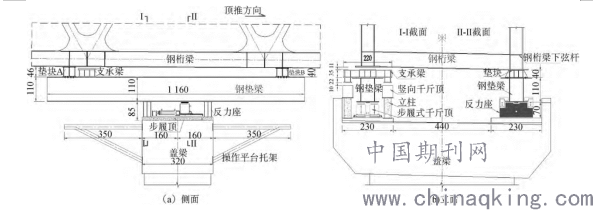

图1 盖梁顶部顶推结构示意图
5顶推系统结构设计施工
5.1步履式顶推系统
   顶推动力需要由步履式顶推系统提供,单台步履式顶推设备是由2台横向千斤顶、2台推力为100t水平千斤顶、2台400t竖向千顶、滑道、限位构成,水平千斤顶行程为500mm,竖向千斤顶行程为200mm。在合适桥墩盖梁中设置2台步履式顶推设备,采用1套分控设备进行控制。1台主控站可以对8套步履顶推设备、4台泵站进行控制,步履顶推为2台水平、2台竖向千斤顶构成,安装有位置及压力检测装置。应用网络结构方式进行控制,每个站点利用以太网进行数据交互,PLC控制器采集到传感器信号,进行逻辑运算后输出控制信号,可以保证每个液压千斤顶协调动作。
钢垫梁长度为11.6m,高度为1.1m,宽为1m,选择焊接箱型截面,利用Q345B钢材焊接而成,顶板、底板都应用厚度为30mm钢板,腹板应用厚度为20mm钢板。因为桥梁存在纵坡,节点高程差为60mm,所以垫块前后高程差为60mm。垫块高度应该以大于支承梁高度50mm为控制目标,通过理论计算后,前后垫块高度分别为400mm、460mm。步履千斤顶顺着线路纵向前后侧来安装反力座,反力座相互间距离为1400mm,高度为710mm,高于步履千斤顶50mm。竖向千斤顶回程以后,钢垫梁降至反力座,将钢梁重量转移给反力座,该反力座采用钢结构,后续的拆除施工更为便利。
5.2钢垫梁倒回系统
        通过墩顶两侧竖向千斤顶、支承梁和倒运小车完成倒回操作,在合理桥墩盖梁中设置4台400液压千斤顶,可以实现200mm行程,位于钢垫梁两侧,可以达到安装高度需要,下设设置有钢立柱。支承梁高度为360mm,长度为2200mm,宽度为800mm,为了达到承受力的安全要求,选择单箱三室截面,利用Q345B钢材制作而成。
5.3导梁
        导梁长度为48m,节间距离为8m,为三角桁架方式,主桁杆件采用H型截面,长度为4.0~8.5m,截面板厚选用12mm、16mm两种规格。导梁和桁梁相互节点保持可靠连接,选择加长加宽节点板,加工制作完成后再结合设计尺寸进行切割。
5.4拼装平台
        平台总长度为52m,滑道设计为倒T型,顶面铺设厚度为8mm不锈钢板,滑道前端进行弧形处理地,当滑块运行到滑道前方会逐渐脱离钢梁,再将滑块转移至滑道后方,可以用于下次钢桁梁拼装作业。
5.5临时支架系统
        设置的临时墩纵向长度为10m,高度可达到27m,为2台20t水平连续千斤顶 、滑道梁、联结系、钢管立柱等构成,滑道梁选用焊接箱型截面,钢管立柱采用螺旋焊管,纵向设置为三排,横向两排,排间距为6.0m。联结系应用双拼槽钢,采用焊接方式与钢管立柱进行连接。顶推系统为拖拉式,滑道中设置1台20t水平连续千斤顶,安装在滑道梁前端,竖向顶升千斤顶置于后端,水平千斤顶后锚点坐落于主梁下弦杆节点。如果滑块进入到滑道梁前端应该停止顶推作业,竖向千斤顶可将滑块脱空,滑块移动到后端可以进行下次顶推作业。
6结语
        综上所述,将步履式千斤顶、钢垫梁进行组合,可以有效解决顶推施工反力对墩身偏心受拉,盖梁作业面空间小不能设置墩旁托架的问题。应用基于PLC的多点同步控制系统,可以更好地保证多点顶推钢桁梁同步运行,提高了施工作业效率,更好地保证施工作业安全。
参考文献:
[1]张培炎. 桥梁顶推施工过程受力分析及关键问题研究[D].西南交通大学,2014.
[2]赵人达,张双洋. 桥梁顶推法施工研究现状及发展趋势[J]. 中国公路学报,2016,29(02):32-43.
[3]周洪顺. 大跨度钢桁梁多点同步连续顶推施工[J]. 铁道建筑技术,2016(06):5-7+18.
[4]方继,丁仕洪,张时利,梁崇双. 济南黄河公铁两用桥带加劲弦顶推施工技术[J]. 桥梁建设,2016,46(06):112-117.
[5]金礼勇. 刚性悬索加劲连续钢桁梁顶推施工控制技术研究[D].石家庄铁道大学,2016.
