浅谈混凝土小型构件的预制成本控制

发表时间:2021/6/29   来源:《基层建设》2021年第6期   作者:吴倩
[导读] 摘要:随着铁路建设的快速发展,国家及铁路总公司对铁路建设的要求、等级及标准越来越高,铁路工程中的混凝土小型构件在质量、外观、成本管控等各个方面均是项目管理中的重要环节。

        中铁二十三局集团第二工程有限公司  黑龙江省齐齐哈尔市  161000
        摘要:随着铁路建设的快速发展,国家及铁路总公司对铁路建设的要求、等级及标准越来越高,铁路工程中的混凝土小型构件在质量、外观、成本管控等各个方面均是项目管理中的重要环节。本文就铁路工程中混凝土小型构件的预制成本控制进行探讨,旨以降低成本,提高效益。
        关键词:铁路工程  混凝土小型预制构件  成本控制
        1 引言
        铁路工程的混凝土小型构件多用于附属工程中,采用素混凝土或钢筋混凝土结构,外形尺寸较小,如路缘石、六棱块、栏杆、盖板、步道板等。通常情况下,由于其工程量相对较少,为降低成本,施工单位一般采用钢模板以及木模板在施工现场就地浇筑施工,并用手持振捣棒进行振捣工作。这种方式下,生产出的混凝土小型预制构件即使能保证强度达标,但也会伴有麻面、表面裂纹、边角缺失、钢筋外露等情况,不但其耐久性差,还会影响工程的整体效果。为增加铁路工程中混凝土小型构件的经济效益,提高施工质量,本文将结合实际,从方案选择、工艺流程、降低成本措施等几方面进行介绍。
        2 预制方案选择
        近几年,我公司承揽了多个高速铁路项目,其中一铁路项目,全线长50.512km,分为两个工区。混凝土小型构件共计混凝土量为22187.46m3,其中桥梁步道板4756块,L型挡砟块2608块,防护栅栏56.715km,电缆槽盖板1460块,防护栏杆180.189m,水沟盖板各种型号共计20897块,骨架预制块702462块,检查井盖板45块,公路界碑24根,公路防护桩4011根。混凝土小型构件预制场地标准化建设,配有砂石料堆放区、钢筋加工区、拌和区、生产区、养护区、存放区及办公区。
        2.1 分散预制
        选用传统的分散预制施工方法,沿线两个工区建设两个小型预制场,每个预制场地要进行标准化建设,整个场地面积不少于1000m2,另配备500型搅拌机1台,震动平台1台及钢筋加工设备1套,除此之外,混凝土运输车不少于2台。每个预制场预计施工人员25人,管理人员2人,监理工程师1人。
        全线预制场场地面积约2000m2,预制设备需要500型搅拌机2台,震动平台2台、钢筋加工设备2套,混凝土运输车4台。施工人员预计50人,管理人员4人,监理工程师2人。
        2.2 集中预制
        选用集中预制施工方法,全线只需建设一个预制场,场地面积约1200m2,预制设备500型搅拌机1台,震动平台1台、钢筋加工设备1套,混凝土运输车3台。施工人员预计22人,管理人员2人,监理工程师1人。
        由此可以看出,若本工程选择全线集中预制管理,将减少人员以及设备的投入,从而大大的削减了成本,提高了工程的经济效益。
        3 预制工艺及操作要点
        3.1 施工工艺流程

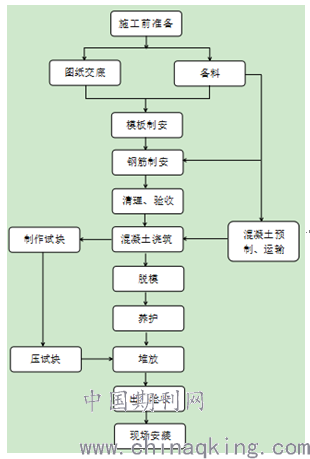

        施工前准备→图纸交底、备料→模板制安→钢筋制安→混凝土浇筑→脱模→养护→堆放→出厂验收→现场安装。

        表1:预制构件施工流程图
        3.2 关键工序及操作要点
        3.2.1 模板加工
        模板是决定预制构件外形的基础,材料的优劣、模具的刚度都影响着构件的质量。本工程采用优质加厚塑料模具,模板侧板厚度要求不得低于2mm,模板底模厚度要求不得低于3mm,加强棱间距要求不得高于5cm。对模板进行组装、焊接并检查,之后对通过检查的模板进行涂刷防锈漆,完毕后在模板背面标好标号。
        对于加工、焊接完成的模板,必须保证有良好的强度、稳定性及刚性,还要保证其能够承受混凝土浇筑时的压力,并便于拆卸及多次使用。
        3.2.2 钢筋制安
        (1)原材料进场时,要严把质量关,对材料仔细检查,并具有相应的合格证明材料,如有必要,还要进行材料检测,没有任何问题后,方可入库。
        (2)在钢筋加工过程中,有时会遇到钢筋有裂缝、生锈等情况,如果发现,要及时处理。
        (3)要根据图纸中钢筋的尺寸、混凝土保护层的厚度等对钢筋进行下料。加工完的成品及半成品要摆放至钢筋棚内,并清楚标记。
        3.2.3 混凝土浇筑
        (1)根据预制块标号设定配合比,拌合站集中拌制混凝土,配料允许误差见表2:
        表2:配料允许误差

        (2)混凝土浇筑时,卸料区要采用薄钢板与地面隔离,铺设完成后直接将拌制好的混凝土倒至薄钢板上,然后人工用铁锹将混凝土铲入模具内。填料应一次性填足,不得出现二次添加现象,避免二次添加的部分由于振动时间不足而产生气泡现象。
        振动台面高度要按照人工操作调整,且台面不宜过大。混凝土填入模具后送至振动台震动,均匀振动至混凝土不再下沉,气泡完全消散,混凝土表面泛浆、平稳为止,最后进行收浆。
        3.2.4养护阶段
        根据预制构件的型号不同,要制作不同型号的脱模工具,脱模完成后将预制构件放置养护区,进行洒水养生并由养护专人负责(混凝土要求覆盖养生7天以上)。预制构件养生期满后,按要求、按型号、种类分开堆码。
        4 降低成本措施
        4.1 场地最优化
        选择预制场地要因地制宜,可以选择沿线废弃的工厂厂房,利旧优先。由于场地规划布局影响到施工工序能否正常有序的进行,故场地地面必须全部硬化,并划分好钢筋场区、砂石料存放区、生产区、养护区及成品堆放区。
        4.2 人力、材料、设备成本管控
        严格控制材料的发放,并合理按照图纸和方案使用材料。(如钢筋应减少和避免不必要的焊接和浪费,控制损耗率在2%以内)。
        周转材料的使用,在施工前应根据图纸编写好施工方案,确定投入数量。至于小型机具和消耗材料,可以考虑采用以旧换新的方式来进行,对于不能再使用的周转材料,一定要经过工程部门及物资部门确认后进行更换,减少浪费。
        要及时对混凝土的输送设备、搅拌设备等进行检查、维护,预防设备故障,避免增加维修、延长施工时间成本。
        4.3 方案优化
        在不影响预制构件使用功能、安全及质量的前提下,对原设计方案进行合理优化,可以在预制构件的尺寸,厚度、强度、重量等方面进行优化,进而在保证产品质量达标的前提下节约成本,实现创效。
        4.4 提高施工质量
        预制构件的施工质量直接影响到预制构件的成本,也就是说预制构件成品越完整,破损率越低,相应的成本就越低。一旦小型预制构件出现破损率异常等情况时,就要及时找出原因,及时解决,避免增加成本。
        4.5 预制构件成品的保护与运输
        对于即将投入施工的预制构件成品,要按照预制厂区实际情况进行规划,堆放整齐,避免磕碰。在施工前就要对构件预制的厂区地点做好统筹安排,保证预制构件成品运输方便,满足施工工期要求,避免由于二次倒运而增加成本。
        5 经济效益分析
        5.1 预制场地、人工、设备方面
        通过集中预制与沿线分散预制的比对,预制场地减少一个,节约20万元;人员减少31人,节约37万元;机械设备减少500型搅拌机1台,震动平台减少1台,钢筋加工设备减少1套,混凝土运输车减少1台,节约成本28万元。
        5.2 工程质量方面
        本工程抽取预制构件样本300块,在对缺陷点进行了讨论分析研究,进行分类整理,归为6类缺陷情况,统计如下(表3):

        表3:施工现场预制构件现状调查表
        经计算得出预制构件质量一次通过的平均合格率仅为83.3%,这就意味着要增加成本来修复成品,甚至是重新施工。从调查表中可以看出,掉角、边缘磨损掉棱是影响预制构件质量的主要因素。
        本工程通过原因分析,及时制定方案,将预制构件外观质量一次合格率提升到了96%,降低成本12.7%。
        本工程预制构件混凝土方量共计为22187.46m3。提高质量的百分比为12.7%,混凝土平均单价为380元/m3,所节省费用为:22187.46m3×12.7%×380元/m3=1070766元。
        6 结语
        综上所述,在铁路工程混凝土小型构件的预制成本控制中要选好预制方式,建立高标准的预制场区,确保混凝土小型构件的各个生产环节有序进行。提高工程质量,减少破损率,避免增加成本,在降低人、材、机投入成本的同时,保证预制构件的质量,使工程实现既定目标,取得满意的经济效益。
        参考文献:
        [1]张彩丽.铁路预制构件集中预制项目的成本管控与管理[J].文摘版:工程技术,2015:217-217.
        [2]徐堃.高速铁路装配式预制构件标准化管理探讨[J].上海铁道科技,2018(2):105-107.
        [3]王超,刘军营.小型混凝土预制构件预制标准化方法及经济效果分析[J].公路交通科技(应用技术版),2012,000(005):257-259.
        [4]张平.谈小型混凝土预制构件标准化施工工艺[J].山西建筑,2019(4):98-100.
