堆石混凝土技术在水利水电工程施工中的应用分析

发表时间:2021/7/7   来源:《建筑实践》2021年3月第7期   作者:郭演钊
[导读] 基于高速发展的水利水电工程行业,混凝土技术直接决定着工程施工质
        郭演钊
        桂林利源水电建设有限责任公司   广西桂林市  541001

        摘要:基于高速发展的水利水电工程行业,混凝土技术直接决定着工程施工质
量,因此合理运用混凝土技术十分必要。基于此,本文立足,分析在进行水利水电施工时的相关应用。
        关键词:水利水电工程;;工程施工;应用分析

        引言:混凝土技术对于水利水电工程而言,在具体施工过程中的应用是不可避免的。为确保工程项目与相关质量规范相符,便需要积极探索混凝土技术的运用方式,以此为工程质量及施工安全性提供保障。
一、简析堆石混凝土突出优势
        作为当前施工技术代表的堆石混凝土技术,主要运用量较大的堆石,其体积在混凝土当中的占比通常为55%至60%左右,可以充分运用开挖料当中体积较大的块石、初级开采石料,这样能有效减少胶凝材料的使用[1]。与此同时,这一混凝土于浇筑混凝土、骨料破碎等相关施工环节,能在保证能源节约的基础上将排放二氧化碳的量降低。可以说,堆石混凝土技术十分的低碳环保,其具体优势体现如下:
        第一,工艺简便。关于施工工序如下:堆石入仓以专用。借助科学设计相关的施工组织,这些工序均可以在一定程度上借助规机械施工得以实现,在降低工人因素参与的同事防止人为带来的干扰。仓面完成之后,便可以平行进行堆石入仓,施工工序之间的干扰相对较小,在成倍提高生产效率的基础上弱化对于设备生产强度提出的具体要求,在缩短施工工期上提供保障。
        第二,水泥量以及水化热较低。通过充分运用于石粉、粉煤灰等掺和料的堆石混凝土,会在很大程度上减低水泥需求使用量,C20级别的,通常水泥含量低于80kg/m3,而且混凝土的绝热温升低于15℃。
        第三,施工成本投入会被降低。在所涉及综合成本一样的条件下,通过和常态混凝土进行对比,可以降低程度达到20%,具体通过以下几方面达到:专用用量低于45%,因此会降低在生产、输送等有关施工工序消耗的成本[2];借助堆石的充分使用能切实降低胶凝材料的使用量,这样一来投入会更低;在实际开展施工时,会体现出更高的机械化水平,可以避免涉及振捣工序进一步降低人工成本。
二、工程案例分析
        本文以某一水电站为例,在闸坝下部开挖区域,技术具体运用在回填施工环节。回填方量在12万m3左右,最大的回填区域高度在30m左右,划分3区进行浇筑,其中最大的单仓面积是(m)。具体如下图。

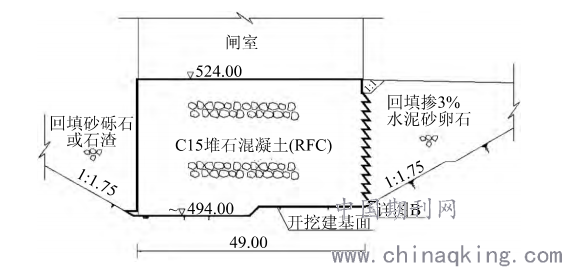

图1:结构剖面

(一)准备堆石料
        关于该项目当中的堆石料,重点源于开挖料大块石,因为饱和强度处在45至55MPa左右,所以和提出的堆石料强度标准相符。有关回采阶段,通过挖掘设备可以对这些大石分选装车,然后借助钢筛针对其中小石进行集中筛选,而且通过挖机喂料。在工程的实际施工过程中,部分堆石料因为在其表面有裹粉等问题,在一定程度上会对进而堆石料之间的结合强度造成影响。基于此,在施工现场为其专门安装冲洗平台,满堆石汽车会经过花管,进行全面冲洗之后运送到仓面。
(二)堆石料入仓
        该工程项目的仓面满足车辆可以直接入仓,无论是上游还是下游围堰都能布置,最大的道路纵坡是15% 。工程采取“倒退法”,即布置仓面是由里向外的,而且使用挖掘机与装载设备来平仓。出于防止车轮带进泥土,需要将钢格栅布置在进仓道路上,进入仓之间的自卸车会冲洗其轮胎,干净冲洗后还需要晾20min左右,才允许其进入仓面。有关靠近止水带以及模板等相关细部约1m的范围,应该通过人工方式辅助堆石,防止机械带来的冲击。在这一过程中有关人员发现,通过挖机装车堆石料,会无法避免将一些泥沙与块石碎屑进入仓面,这样便难以满足工程设计要求。所以会在现场增设转运工序,该方案在实施后,能降低碎屑和泥沙的入仓量,为工程施工质量提供保障。
(三)浇筑
        通过2×3m3进行生产,这样一来可以在一定程度加长搅拌长混凝土所需要的时间。通过搅拌车运输,形势速度确保进行堆石混凝土的持续性施工。实际进行浇筑时,通过臂长47m的天泵入仓浇筑,在其中一些位置会需要借助溜槽入仓以及搅拌车配合挖机入仓。在实际进行浇筑时需要依据单向逐点的原则,不会充分应用浇筑点。
(四)的温控以及养护
        在实际施工是应该重视温控。所有仓面均应该保证温度监控的实时性,在进行施工时,最好每间隔4h对机口、原材料以及仓面堆石体实际温度进行测量。每百平方米的仓面应该布置超过一个的称量浇筑温度点;至于每层仓面应该布置不低于3个的温度测量点,最重要的是需要确保布置的均匀性。完成施工之后,养护工作需要在12h以内开始,养护工作连续时间不应该低于28,若是在炎热的夏季施工或者是一些重要部位需要进一步提高养护时间,在进行养护的过程中需维持表面是湿润的。针对新浇表面,需要在混凝土可以抵挡水破坏的情况下,盖上质量合格的草袋保水材料。
(五)层面结合处理
        对于层面之间的薄弱位置,这一工程所使用的措施如下:
        第一,在收仓时不仅要达到设计顶面,而且专用浇筑以大量块石超过浇筑平面150mm作为基准,由此增强层面结合。
        第二,出于让层间拥有更强的抗渗性,本工程在上游面为其设置1m厚度的防渗层并且一次浇筑成型,其中所采用的确保其抗渗等级高出W12。
        第三,有关仓面上存在的混凝土表层、乳皮裂缝、因为泌水导致强较低度混凝土和出现松动堆石都应该清除,而且需要加以凿毛处理。
结束语:将有效应用在强水利水电工程施工中,一方面可以确保工程质量,另一方面为工程稳定运行提供保障,为处理当地的民生问题以及完善基础创造便利条件。对此,应深入研究等相关混凝土技术,而且把研究得到的相关有益经验灵活应用到水利水电工程中,从而推动水利水电工程建设更好地发展。
参考文献:
[1]胡军.水利水电工程施工混凝土技术应用分析[J].建材与装饰,2016(46):269-270.
[2]王韶华,施佳嘉,崔召.堆石混凝土施工技术应用研究[J].人民长江,2019,50(S1):173-177.
