王杰
维迈科建集团有限公司
摘要:展览馆是一个城市的形象代言人,是一个城市对外交流和引资平台,是城市人文理念的具象,它借助艺术和高科技,把一个城市的历史、文化、经济、发展与未来等恢宏地展现出来,是代表城市形象的独特建筑。随着城市化带来的精神文化的多元化发展,越来越多专业类及综合类的展览馆建设需求也随之增长,成为公共设施建设的重点项目,在各级城市市政建设中占比越来越大。同时随着科技的发展,展览馆与智能化的结合越来越紧密,智慧展览馆的概念应运而生,智能化设备和多媒体技术在智慧展览馆的应用越来越广泛,本文试图对某展览馆装修工程的管理现状进行探讨,分析当前展览馆装修工程管理的特点、难点,探讨展览馆装修工程可行性的建议和解决措施,从而提高展览馆装修工程的管理水平,提升展览馆的展出效果和应用实效,实现展览馆建筑工程特有的功能性,并保证其可持续与创新发展。
关键词:展览馆;智能化;装修工程;管理;分析
引言
展览馆建筑项目不拘泥于常规一格构建形式,形式存在多元化与个性化的特点,不同专业及综合类项目的需求,功能各有不同,给展览馆项目的装修带来了一定的难度和考验,也同时增加了施工管理的难度,再加上在科技信息化的促进下,展览馆的装修项目越来越智能化,对智能化设备和多媒体技术的需求与日俱增,如何更好地实现展览馆的功能性,如何提升我国展览馆装修工程的管理水平,解决展览馆装修工程智能化和个性化管理的难点,提出适用于当前发展下的展览馆装修工程的可行性的建议,对展览馆建筑装修工程的发展有着重要的意义。
1 工程概况
本项目为普洱市城市大脑运营指挥中心大厅建设项目,地点位于云南省普洱市思茅区北部行政中心一号楼附楼C区,包括但不限于城市大脑运营指挥中心大厅一层范围内布展和配套装饰,所有展台、展板、模型艺术装置、多媒体展示(含相关影片制作等),综合布线、设备、多媒体系统集成、互动软件开发、平面设计制作等确保整个展馆各项功能使用的全部内容等。
2展览馆装修工程的特点
2.1多元化与个性化并存
展览馆建筑工程因为其使用的功能性的广泛性及多样化,决定了展览馆装修工程的多元化与个性化。因为不同专业类项目的有不同的展览实效要求,所需要装修风格、装修形式,以及智能化设备和多媒体技术也各有不同,这给展览馆项目的装修及施工管理的实际操作带来了一系列的难度和考验。比如本项目就不同于其它项目工程,它是融模型、设计造型、高端电子及多媒体演示为一体的项目。故在该项目的工程管理方面就有着不同于其它项目的管理目标和管理方式,在实际的施工中需要贴合本工程的实际情况现在进行施工管理。
本馆不同与其它项目工程,它融模型,设计造型,高端电子及多媒体演示为一体的项目。
2.2智能化与新型技术运用多
展览馆是集多媒体硬件和系统集成较为全面的弱电智能化系统工程,包括硬件、软件等多方面的多项知识和产品,较为复杂。展览馆工程与科技信息化的结合日益紧密,展览馆的装修项目中使用的智能化设备和新型技术的比例不断提高,展览馆的展现形式在互联网的应用中以更多样化的形式呈现,如数字化展览、远程展览等等,展览馆的功能性在智能化设备和新型技术的作用下得到更大范围的提高。
因此展览馆建筑装修工程不仅要符合展出效果的要求,同时要根据智能化的要求对其功能性进行个性化的合理设计与施工,并为后期的安装、维修及软件的使用培训、维护管理做好管理铺垫工作。
3 展览馆装修工程管理难点分析
3.1 施工组织协调繁琐
展览馆装修工程施工项目是一个相对开放的系统,由众多子系统组成,一个大系统,各个子系统之间、子系统内部各个单位工程之间,不同组织、工种、工序之间,存在大量的结合交叉,需要各个专业相互协调与配合。同时展览馆装修工程的各相工作面相对集中,工期紧,需要分时段、分班组展开施工,施工组织协调过程繁琐,沟通难度较大。
3.2 施工需要多方配合协作
3.2.1多方需进行施工配合
展览馆多媒体硬件采购及系统集成工程施工的特殊性和它的技术要求,桥架、管、线缆等基础设施施工,与土建、装修、机电等专业的施工需要同时进行,因此该阶段施工需要做好与其他各专业施工的沟通配合,为下一步的施工打下良好的质量基础和实施空间。展览馆多媒体系统设备的安装是在土建施工完毕、机电其他各专业施工接近尾声、精装修基本完成,主要施工人员撤场的情况下进行施工,因此不仅要认真检查所具备的施工面,还尤其要注意对各专业的成品保护。
3.2.2交叉协作成品需保护
展览馆建筑装修工程的施工是比较复杂的,是各种专业在空间内交叉作业的过程。智能化系统施工是整个建筑工程的一个组成部分,与其它各专业的施工必然发生多方面的交叉作业,各施工专业间应相互协调配合。在与其它安装、土建交叉作业时,要做好成品的交接验收手续。成品保护采取谁施工谁保护,并加强班组成品保护意识。对设备容易损坏的要保护加盖,作临时封闭,对于一些安装有精密或贵重设备的场需要进行封闭管理。
3.3 布展模型制作要求高
本展览馆布展模型涉及普洱市发展建设的方方面面,建筑造型多样,表现内容广,结合模型本身的特点与现实景观的特点,需要在灯光、动态等方面生动展现,模型中高科技含量辅件的运用多,因此展览馆布展整体模型施工时要确保质量,比例准确,合理得当,底盘盘面无明显接缝,底盘盘面无拱起、坍塌现象,建筑模型部分不因热胀冷缩而产生变形,裂开现象。同时,动态模型内部灯光系统等组件和升降系统或翻转地块系统等动态组件施工时要考虑到后期质保及后期服务空间,如模型部分地块可以抬起,留出空间可容纳维修人员进入便于维修、除尘。
3.4 互动多媒体安装要确保使用效果
在项目制作完成后,对现场设备进行安装时,如需要临时调试的项目要跟相关的制作人员安排好交接工作,保证触摸屏设备能点亮的基础上,安装好多媒体程序,并放置到启动项机器重启。检查下开机启动是否正常。需要延时启动的,则使用服务器上有相关的软件和工具设置批处理。安装人员初步安装结束后需反复调试,期间发生的Bug和程序问题需要程序员修改并再次调试,直至操作流畅,流程正确。对于非数据交互的多媒体特殊处理,比如互动桌面,配合研发人员进行数据点的捕捉,通讯情况的测试,安装好多媒体程序后,实际操作测试、验证等工作,需确保使用效果。
4 本展览馆装修工程管理措施
4.1 做好施工准备工作
本展览馆装修工程开始时,事先做好施工准备,确保安装工作有计划、有步骤的进行,从而减少施工中的混乱,对实现均衡施工、缩短工期、确保工程质量和安全生产。熟悉图纸,组织施工图的会审,在施工前解决好图纸资料方面的问题,确定项目管理目标。项目管理部门及时做出交叉、配合施工的安排,主与土建、安装其他各专业、精装修之间做好配合。
4.2 严格执行施工工序
本展览馆装修工程施工项目存在大量的结合交叉工用,需要各个专业相互协调与配合。装修各项工作施工前必须制定相关措施,需严格按照施工工序进行,不能乱来。
4.2.1 吊顶工程
电气管线及空调、消防喷淋管道安装宜在吊顶前完成。吊顶表面装有灯盘、灯槽、空调出风口、消防烟雾警报器和喷淋头等。这些设备与顶面的关系处理不好,会破坏吊顶完整性,影响美观。
4.2.2 模型底盘制作
模型底盘面积较大,我们将整体均匀分割成为多块小面积底板,每个底板下都有轻钢支架,以保证移位、维修等方面的方便快捷。为避免拼接时可能产生的失误,用如图4-1防火板材拼接方式,进行底盘的安装,所有陆地板块之间均匀分割后,板块之间的契合,确保用由厂家标准切割的2CM厚度特防火板材作为基础材料,以保证拼缝处的吻合密度及平整平整。底盘部预留一定高度空间,以保证拆卸的方便。水域部分进行另行分割。底盘表面与底部之间预留足够的空间,埋设电路控制网络,动态升降控制系统及流水波纹系统等。
板块的切割尺寸为122CM*244CM,这种尺寸无论是搬运、维护、拼装,都不会造成因面积过大而无法施工。
图4-1 防火板材拼接方式
每块底板预留一到多个电路接口,以此作为基础电路单位,各个板块之间进行并联,互不影响,也不会造成控制系统或其它演示组件的断路。
4.2.3 模型制作
在模型制作中中,严格将按照规划的总体要求,准确反映各条道路、环路、干道桥梁等不同类型的已经拓宽建成并使用的交通设施和以确定修正好的交通设施,均按现状施工制作,地表以下管道内容采用不同颜色的灯带控制。地面、人行道、阶石,都通过电脑雕刻制作,并有些主要干道对人行道路采用彩色铺地使得非机动车道和机动车道分明,并有白线、黄线表示。中间如有绿化带也将按实制作,并按装微型路灯,而且可以电脑程控布线,使统一或分区域亮起。中间机动车道适当加分离带,采用绿化带隔离。中间有的绿地增加活动功能,如人行散步道、树林等。
4.3 坚持质量安全施工原则
在设计阶段,最重要的动态系统升降系统,设计其运动由多媒体系统统一控制运行,根据负载重力、面积、安全性的需要设计了两套装置:重负载装置液压升降系统和轻负载结构减速电机带直线运动机构,如图4-2动态升降系统所示。

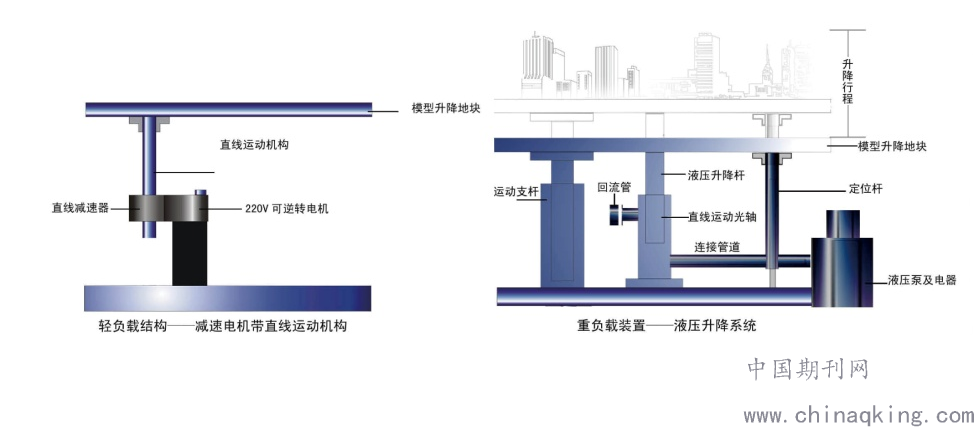

图4-2 动态升降系统
1、重负载装置——液压升降系统
其原理是利用液压装置抬升地块,装置由原动装置——液压泵和电气控制系统两部分组成,其特点是:性能稳定、承重力强、噪音小,适用于1平方米以上面积的升降演示地块。标准型装置提升高度为50—150mm,高度最大可以达到200mm,安全级别高。
2、轻负载结构——减速电机带直线运动机构
直线运动机构是一种相对较便利的升降装置,其特点是:维护方便且安装比较方便,适用于1平米以下的升降演示地块。,其标准提升高度为50—200mm,安全性能高。
在施工实施阶段我们根据施工安装调试合同、施工工期、进度安排,成立与之适用的多媒体硬件及系统集成安装组织机构,配备工程所需技术力量及施工力量,组织施工人员熟悉工程建设施工图等各项资料,组织培训学习工程施工中的新技术,新的施工方法、新工艺,组织施工人员熟悉各系统技术关键点,教育职工在施工中认真负责,精心施工,安全施工,采用先进的设备、高水平的管理,建设高质量的多媒体硬件及系统集成工程。严格执行各项建设程序,使建成后的多媒体硬件及系统集成工程能够可靠、稳定、高效的运行。
4.4 做好多媒体设备供应计划工作
本项目根据多媒体硬件及系统集成工程,其产品主要分为两类,一类是普通的钢材、管材、桥架、线缆、装饰材料等设备材料;一类是多媒体展示系统的专用设备。对于多媒体展示系统的设备,因其价格较高,通用性也有限,因此相关供货商不但数量较少,库存也不一定能得到保障。对于此类设备的供应计划,应首先和供应商进行沟通,了解其相关产品的供货周期。根据不同种类设备的订货周期,在工程施工前应拟订详细的施工计划。随时核对工程进度变化情况,跟踪设备物流状态,同时与工程施工负责人进行沟通,保证设备在安装、调试前及时、安全到达现场。满足工程施工的需要,减少资金占用,降低库存,提高经济效益的目的。
5结论
综上所述,本文以普洱市城市大脑运营指挥中心大厅建设项目为例,对我国展览馆装修工程管理现状进行了一定程度上的探讨,分析了当前展览馆装修工程管理的特点及四个难点,对本展览馆装修工程工程管理措施进行了分析,希望能得到解决展览馆装修工程管理中存在的难点问题并进行规避,提升展览馆装修工程管理水平,更好地确保展览馆建筑工程功能性的实现,提高城市人文水平,加强城市与外界交流力度。
参考文献
[1]李洪光.对博物馆信息化建设的几点思考[M]. 博物馆研究,2017,03.
[2]叶紫丹.建筑工程管理中的问题分析和措施探讨[J].江西建材,2014,5(21):226-227.
[3]中办国办.2006-2020年国家信息化发展战略[M].
[4]张涛.论建筑工程管理存在的问题及其改进措施[J].建筑施工,2014,9(3):321-322.
撰写日期:2020-12
