摘要:在实际进行建筑工程施工的过程中,起重机械设备作为施工必要设备,对于施工质量、效率以及安全都有着直接地影响,因此加强对于设备安装拆卸的重视是十分有必要的。基于此,本文以实际工程项目为例对建筑起重机械设备的安装拆卸施工展开探讨,分析了设备安装拆卸的施工要点。
关键词:建筑工程;起重机械设备;安装拆卸施工
引言:随着我国建筑工程行业的不断发展,起重机械设备在建筑施工过程中的使用频率不断增加,而起重机械设备的运行状态不仅对整个建筑工程而言有着直接地影响,而且还关乎着施工人员的生命财产安全,因此想要确保建筑施工的顺利进行,避免出现安全事故就需要做好起重机械设备的安装拆卸工作。
一、工程概况
本文以泗泾老镇改造项目E2地块三期工程项目中建筑施工起重机械设备安装项目为例展开探讨。泗泾老镇改造项目E2地块三期,位于上海松江泗泾镇鼓浪路。本次安装的起重机械设备为施工升降机,设备相关的技术参数如表1所示。

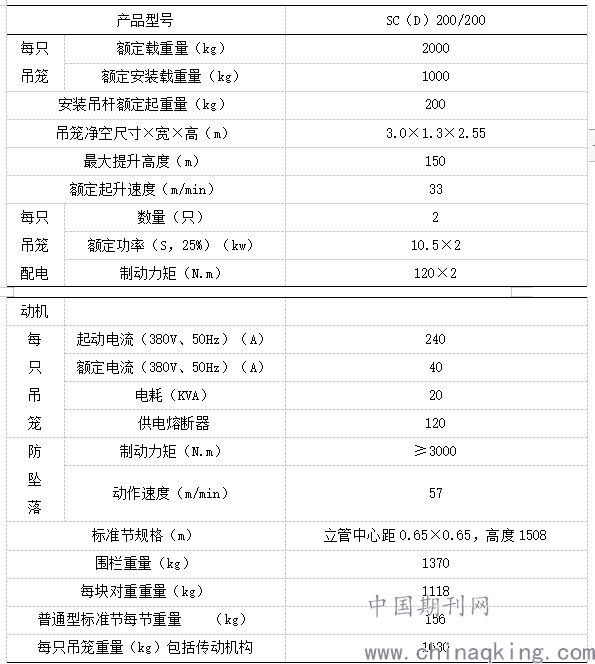

表 1 升降机技术参数
二、起重机械设备安装拆卸施工要点
(一)安装前准备工作
为保障设备安装拆卸施工安全,需要在实际施工之前做好相关准备工作:第一,确定施工区域,并做好相应围护,避免无关人员误入,清理施工区域以及设备运输路径当中的杂物以及无关障碍物,为升降机的安装拆卸留有充足空间,同时设置安全标语。第二,保障施工区域地面平整,确保基础埋件以及附墙施工适量。第三,在施工场地内规划出专门用于存放相关部件的区域。第四,结合实际安装施工要求配备专用电箱,并做好相关电源线、起吊设备以及各种安装工具和辅助设备的准备工作。第五,按照施工图纸要求对基础埋件以及附墙结点的尺寸位置等进行复核。第六,对现场相关零部件进行检查,及时更换或者维修损坏部件[1]。
(二)安装拆卸工序
1.升降机的安装
在基础埋件以及附墙节点设置好之后,就开始正式进行升降机的安装作业,整个升降机的安装施工包括以下步骤。
第一,围栏与吊笼安装。在安装围栏和吊笼之前,需要先将相关零部件以及基础埋件等部件的表面清理干净,并安装好地脚螺栓。为保障导轨架的垂直度符合安装施工的要求,可以通过加垫不同厚度的钢板垫片进行调整,并使用水平仪测量其导轨架的角度,在确保导轨架角度垂直之后,压紧地脚螺栓,进行固定,然后对围栏门框的角度进行测量,将其调整到垂直角度之后,同样压紧地脚螺栓。在稳定好围栏门框之后,设置缓冲弹簧,通过螺栓将两部分围栏连接在一起,并进行垂直角度调整固定好地脚螺栓。然后使用起重机将吊笼吊起并就位,最后将制动器复位。
第二,吊笼围栏调整。在吊笼就位,围栏安装好之后,为保障后续安装顺利,需要对其进行微调,将齿轮与齿条的啮合间隙以及滚轮与标准节立柱间隙均调整为0.5mm。
第三,电缆安装。为保障在进行升降机安装施工的过程中,能够持续稳定的供电,需要确保供电箱与升降机电源箱之间的距离不超过20米。供电电缆的一端由电源箱引出,另一端经过电缆托架进入的吊笼内与电控箱相接。
第四,电气装置检查。电气装置的检查是保障安装施工顺利进行的重要步骤,在进行设备调试之前,需要先使用起重设备将一、Ⅰ标准节安装到位,然后再进行调试作业。首先,对升降机的钢结构以及相关电器设备的金属外壳进行接地测试,确保设备使用安全。其次,测量电动机以及相关电器元件的对地电阻,当检测结果大于1MΩ时视为合格。再次,对吊笼上的各个开关进行检查,确保所有保护、限位等开关的功能正常。最后,对电动机界限进行检查,确保吊笼上下运行的过程中其方向与操作盒显示保持同步。
第五,吊杆安装。在吊笼顶部相应位置安装好吊杆。
第六,导轨架安装。导轨架的安装主要包括以下几个步骤,首先,在安装导轨架之前需要将管子的接头和齿条销子位置清理干净,并结合实际情况适当涂抹润滑脂;其次,在安装区域内将四节标准节连接在一起,然后利用导轨架使用螺栓将下方标准节主管等进行固定;最后,到导轨架提升的过程中,还需要进行附墙架的安装操作,同时确保导轨架安装过程中垂直偏差符合施工需求。
第七,配重安装。为保障施工安全,在对带配重型的升降机进行安装施工的过程中,必须要进行对重安装,在此过程中,需要先使用起重设备在配重滑道当中放入相应配重,然后对配重导向轮与滑道之间的缝隙进行检查,保障每一个导向轮都能够灵活转动即可。
第八,天轮钢丝绳安装。先将天轮、绳轮、钢丝绳和相关用具吊至吊笼顶部备用,然后固定好钢丝绳架,然后升起吊笼到指定位置,进行天轮的安装,使用M24螺栓将其固定在导轨架的顶部。接下来进行绳轮的安装,并将钢丝绳的一端穿过天轮和绳轮,与配重相连并固定,同时将另一端在绳轮上固定好。
第九,限位开关安装。确定下限位碰铁位置,确保当吊笼处于满载状态下,向下运输的过程中能够在距离缓冲弹簧100-200mm的位置自动停下。下限碰铁以及上限碰铁的制动位置分别在吊笼碰到缓冲弹簧前和上终端平台。在实际安装上下限位开关的过程中,需要控制好碰铁的位置,在安装好上下限开关以及碰铁之后,需要使用螺栓进行加固,确保碰铁稳定。为保障安装质量,在完成安装之后需要安排相关负责人对设备进行质量、精度等方面的全面检查,并进行试运转,以此确保整体安装施工质量。
2.升降机的拆卸
升降机的拆卸顺序与安装过程大体上是相反的。在进行设备拆卸之前,为保障拆卸安全以及顺利,需要相关施工人员以及管理人员详细阅读人货两用电梯的安装和拆卸要求。为保障拆卸安全,需要先在升降机周围划分出一定区域,并设置警示标识。另外,由于有驾驶室的升降机与无驾驶室的升降机存在一定差异,因此在进行拆卸的过程中需要对两种情况分别进行讨论,若有驾驶室,则需要先将加节按钮盒的插线头查号,然后在进行后续操作,若升降机没有驾驶室,可直接将操纵盒放置在吊笼顶部。然后将拆卸吊杆安装在吊笼的顶部位置,驱动吊笼到制定位置,再进行相应挡块和挡板的拆卸工作。在挡板和挡块拆卸完毕之后,需要进行缓冲弹簧的拆除,为避免对重影响,需要在其下放设置枕木,同时保障枕木高度符合拆卸要求,然后将对重缓慢稳定的放置在枕木之上。在对重拆卸完毕之后,将与其相关的绳索拆卸掉收纳。然后依次进行头架导架标准节、附墙架以及电缆相关部件的拆卸。值得注意的是,在拆卸的过程中,需要保留最下部的三节标准节,先将吊杆、缓冲弹簧以及相关挡块拆除完毕。在拆除吊笼的过程中,为保障吊笼能够稳妥的落地,需要先在围栏底架位置上放置好神木,然后缓缓下落吊笼,使其稳妥地落在枕木上。最后切断总电源,回收电缆[2]。
(三)安全管理措施
对于其中机械设备安装拆卸施工而言,安装拆卸安全是确保施工顺利进行的重要前提,因此做好安全技术保障是十分重要。第一,要求进入施工现场的工作人员需要做好相应安全防护措施,佩戴安全帽,进行高空作业时要系好安全带;第二,要严格管理升降机施工区域,避免非施工人员进入,并设置相应安全提示标语;第三,在进行安装施工之前,需要对相关安全设施进行详细检查,保障施工人员安全;第四,由于升降机安装施工存在一定危险性,因此如果遇到大风、暴雨等恶劣天气,需要暂停施工;第五,做好施工安全技术交底工作,并落实施工人员的岗位责任,保障施工技术符合施工要求;第六,结合实际情况以及施工过程中存在的安全隐患,制定应急救援预案,确保在实际施工过程中一旦出现紧急事故,能够有条不紊的按照应急预案应对,及时疏散周围人员,保障施工人员生命安全[3]。
结束语:综上所述,想要确保起重机械设备的安装拆卸施工顺利进行,保障后续设备使用安全、状态良好,不仅需要做好设备安装前的准备工作明确安装拆卸的流程以及操作要点,还需要做好安全管理方面的工作,采取相应安全技术措施,做好应急预案。良好的起重机械设备安装拆卸施工是保障建筑工程顺利进行的重要内容。
