福建西南建设有限公司 福建龙岩 364000
摘要:铝合金模板是一种新型的建筑技术。鉴于近年铝合金模板已在建筑市场大量使用,具备经济、快速、质优、环保等优点,结合龙岩市雍璟台二期项目阐述下铝合金模板的施工工艺技术。
关键词:案例施工工艺总结
1工程案例:
龙岩市雍璟台二期工程建设地点位于龙岩市紫金山体育公园内,紫金山南环路北侧。二期项目总建筑面积115881.08m2,规划建设6栋24~26层一类高层住宅楼(8#~11#和25#26#住宅楼)、12#、13#、15#~23#共11幢二类高层住宅,35#、36#共2栋住宅配套。根据甲方提供的雍璟台二期建施、结施图纸,本工程标准层高为2.9米,本工程铝模施工负责8#楼2层墙柱至26层楼板面标准层、9#楼2层墙柱至24层楼板面标准层的混凝土铝合金模板工程等。标准层内、外侧墙与连续墙的位置的铝合金模板系统。剪力墙、梁和顶板等结构都是采用铝合金模板。(以下以8#楼为例)
图2:雍璟台二期8#楼模型图
2铝合金模板在本工程的施工工艺
2.1楼面顶板设计
2.1.1楼面顶板标准板500×1200mm,局部按实际结构尺寸配置。
2.1.2楼面顶板横向间隔≤1300mm设置一道100mm宽铝梁龙骨,铝梁龙骨纵向间隔≤1300mm设置快拆支撑头。
2.2梁模板设计
2.2.1梁模板尺寸按实际结构尺寸配置。
2.2.2梁底设单排支撑,梁底支撑间距≤1300mm(梁高600mm以上间距1000mm,梁高600mm以下间距1300mm),梁底中间铺板,梁底支撑早拆头150mm宽,方便施工人员拆装模板。
2.3墙柱模板设计
2.3.1本工程内墙模板标准尺寸500×(2400+100)mm+底角铝,外墙模板标准尺寸500×2600mm。
2.3.2外墙承接板(K板)为300高规格,起到楼层之间的模板转换承接作用。

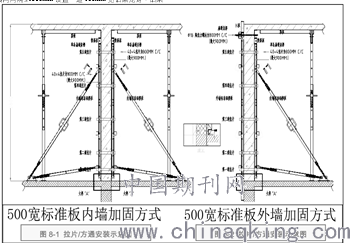

2.3.3内外墙模板为对拉片体系,拉片设置从地面向上200mm、400mm、600mm、600mm、600mm(根椐层高2900mm设计),拉片间距不大于600mm。模板背面设置有卡具+方通加固;本项目方通配置标准为3道方通,分别位于第一、三、五道拉片处。特别强调的是,拉片体系不同于螺杆体系,拉片主要起到模板与模板之间加固作用,而方通仅起到调整垂直、平整度作用,不起到加固作用。K板设加固件控制K板移位。
2.3.4在拉片体系中,墙面须加装可调双斜支撑或小可调斜撑,一堵墙在≤3000mm情况下只需装一道可调双斜支撑,但有个别墙体为螺杆体系时,则按照国家行业标准《组合铝合金模板工程技术规范》JGJ386-2016中的要求,间距应≤2000mm。
2.4楼梯模板设计
2.4.1楼梯模板包括踏步模、底模、底龙骨、墙模、狗牙模、侧封板等组成部分。
2.4.2楼梯模板底部设置有底部龙骨,支撑体系为快拆体系。
2.4.3独立楼梯施工缝留置在上三步台阶位置,一侧有剪力墙的楼梯施工缝留置在休息平台1/3处。以双方签字确认的技术交底方案为准。
2.5特殊部位模板设计
2.5.1沉降板处的设计处理
本楼沉降高度50mm、升板50mm等,采用50X30方钢来做吊模。
2.5.2电梯井、采光井等位置的设计处理
电梯井、采光井等位置根据外墙板来配模,需要注意的是其上方需用角铁或者槽钢对其加固,以保证电梯井尺寸。
2.5.3预留孔洞的处理
水电需预留孔洞由施工方自行解决,在与铝模顶板固定时,开孔最大直径不得超过30mm,确保一次开孔定位,不得出现二次开孔。顶板预留传料口设计,传料口规格为200mm*800mm,按正常设计标准配置,如有特殊要求应技术交底时备注。
2.6支撑系统设计
2.6.1本工程在使用铝模板施工时,配置铝模板1套,楼面支撑3套,梁底支撑3套,悬挑支撑4套。
2.6.2本工程标准层层高2900mm,支撑系统选用独立钢支撑。
工具式钢支撑其主要物理特性如下表所示
3结束语
本文对铝合金模板施工工艺技术进行简要的分析阐述。经本项目实践证明,采用铝合金模板相对于普通模板体系具有节能环保、提高工程质量、提高施工效率、缩短施工工期等优点,推广铝合金模板应用具有很强的实际意义,且有助于铝合金模板质量体系的形成,也应该有很大市场空间。
