牟鹏飞
辽宁地矿建设集团有限公司第三工程处 辽宁省沈阳市 110004
摘要:桥梁在高速公路工程中具有举足轻重的地位。其中,桩基础为桥梁的基础结构,遇溶洞等特殊地质条件时,不利于施工的顺利推进,若缺乏行之有效的处理措施,易发生掉钻、卡锤、塌孔等问题,严重威胁桩基础乃至全桥的稳定性。钻孔灌注桩由于具有安全可靠、质量良好等特点,已被广泛应用于实际操作中。围绕钻孔灌注桩施工技术展开相关探讨,提出具体应用要点及措施。
关键词:钻孔灌注桩;基础施工技术;高速;桥梁工程;应用
中图分类号: TU75 文献标识码:A
1 钻孔灌注桩基础的施工要求及特点

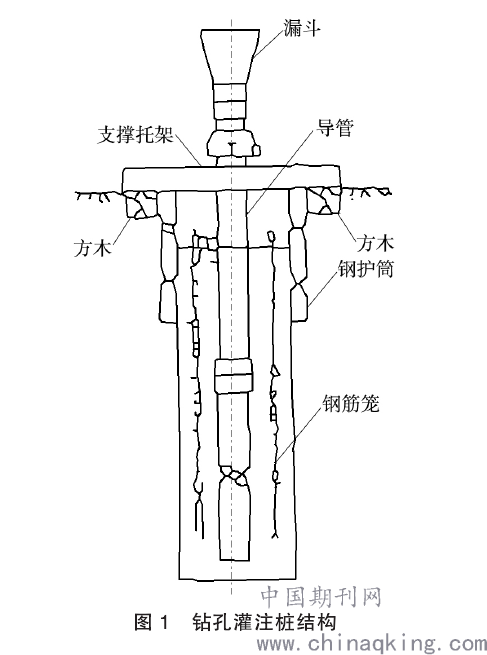

钻孔灌注桩基础的施工要求:钻孔灌注桩是现代桥梁结构体系中的关键组成部分,其具体结构如图 1 所示。不同于常规的桩基础,此处所提的钻孔灌注桩基础对骨架、护筒均提出特殊的要求。(1)骨架。制作成型的钢筋骨架应存放在具有平整性、干燥性、稳定性的地面,并做好铺垫,以免钢筋骨架与地面直接接触。按顺序依次摆放,以便后续可以根据需求及时取用。运输阶段,骨架的保护为重点工作,以免因碰撞而出现变形等异常现象。(2)护筒。护筒埋设工作中,护筒平面位置、垂直度均要满足要求,同时护筒底脚等部位均要具有足够的防水能力,以便抵御水的侵蚀。
.png)
钻孔灌注桩基础的特点:桩基具有承载力高、沉降量小等优点,能以不同桩型适应不同的水文地质条件。随着现代科技的发展,桩基型式及理论设计方法得到很大改进。桩基成为土质不良地区修建建筑物广泛采用的基础型式[2]。目前桩基施工技术发展呈现多样化趋势,针对不同地层条件,桩基施工工艺不同,应根据实际情况选择。国内最成熟广泛应用的桩基施工工艺包括预制桩与灌注桩施工。灌注桩在我国形成多种成桩工艺,使用范围扩展到土木工程各领域。随着人们对桩基要求的变化,目前桩基施工技术发展趋势为桩持尺寸向长大方向发展,向扩孔桩方向发展,向低公害法成桩方向发展。
2钻孔灌注桩基础施工技术的应用要点
2.1 施工准备
(1)①对相关施工标准、规范和本工程的设计图纸进行全面熟悉掌握,审核施工图,并前往施工现场进行核对;②对施工现场的桩点和交接桩进行复测;③交接桩包括设计技术交底和现场桩位点交,交接桩应按有关规定办理书面交接手续,对复测过且数据、位置无误的桩点做好记录,以复测结果为基础整理报告,并报建设单位。 (2)①结合设计文件、工程承包合同等相关资料,参考建设单位物资管理规定,对甲供、甲控物资的种类、品质、数量、规格及质量技术标准分别进行确定;②结合施工计划和进度,对主要物资的进场数量和使用时间进行确定,并以此为基础编制物资需求和供应计划。 (3)①根据主要物资的需求、供应计划和采购权限,将甲供物资的供应计划与甲控物资的采购计划及时上报建设单位,并做好自采物资的采购组织;②在物资正式采购之前,物资部门要组织人员进行市场调查,对当地资源的分布现状与目前的供求趋势进行分析,做好相关准备与市场信息收集;③针对意向采购或已采购的物料,如砂石、水泥、混凝土外加剂、粉煤灰等应取样送检,以保证主要材料的质量;④按照建设单位批复的甲控物资招标计划,在相应节点前完成招评标,在最大程度上确保工程物资的需求量和进场时间。 (4)①以主要物资的运输条件、供求关系为基础,提前计划物资储备、仓储,并开展临时工程的建设;②结合本工程施工计划和物资需求,对相应物资做好发货和催运工作;③对物资进行细致的验收和仓储保管,确保物资可满足施工需求;④根据试验与检验要求,提前完成工地试验室设置,试验室必须认证合格,检验仪器设备应满足项目质量检测的要求。
2.2测量放样及场地处理
为给后续施工提供基准,需组织测量放样作业,以明确桩基平面位置和高程的具体情况。根据现场情况采取填筑、平整等相关处理措施,形成具有稳定性的钻孔平台,为钻孔成桩施工提供安全可靠的作业空间。结合现场情况,以施工区域内的最高水位为基准,要求顶面高程至少高于该值 1.0m。
2.3钢护筒的制作及埋设
以厚度为 8mm 的 Q235C 钢板为基础材料,经卷制后制得钢护筒,顶、底口 10cm 范围内需加强处理。制作钢护筒时,需在顶部预留 300mm×300mm 的溢浆孔,并按照对称的原则布设 4 个吊环,以利于后续的吊装作业。测放桩位是钢护筒埋设的必要前提,而且在明确桩孔位置后,需在其四周依次布设定位桩,作为钢护筒埋设过程中的校正基准。定位桩采取混凝土桩结构形式,应稳定打入土内。护桩利用混凝土加固,施工期间加强防护,避免结构受损。通过挖埋法将成型的钢护筒埋设到位,先由人工开挖,待达到特定深度要求后方可埋设钢护筒。为保证钢护筒的稳定性,需根据实际情况调整钢护筒埋设的深度,通常应达到 1.5m的埋深要求,超出地下水位线至少 1.0m,超出地面部分应达到0.3m 或更多。根据前期施工内容可知,钢护筒已经设置有 4 个吊环,因此可快速起吊。根据需求及时移动钢护筒,利用全站仪检测,确保钢护筒中心竖直线与桩中心线始终维持重合的关系,倾斜度偏差<1%。待钢护筒埋设位置满足要求,在钢护筒四周回填适量黏土并夯实,以提高钢护筒的稳定性。
2.4钻孔、清孔及检孔
(1)钻孔。钻孔施工采用的是冲击钻孔的方法,遵循连续作业的原则,钻孔期间定期取碴,用于判断岩层和土层的实际特性,根据所掌握的数据绘制地质柱状图,供分析所用。此外,工程还采用泥浆护壁的方法,以黏土、水、添加剂为主要材料,按特定的配比制备泥浆。在前期准备工作中,已经准确确定开孔位置,因此可根据各孔位有序向下钻进,期间启用泥浆泵,同步循环钻进[3]。(2)清孔。钻孔期间所产生的杂物将大量堆积至孔内,需做好清孔工作,将孔内沉渣量减小至许可范围内。清孔采用的是二次清孔的方法,首先用钢筋笼检孔器检查,根据所得结果利用掏碴法清理,后续在灌注混凝土前需再次检测孔内沉渣厚度并清理,期间严格控制孔内水位的高度,以免出现坍孔现象。(3)检孔。经钻孔、清孔后,做全面的质量检查,指标包含孔位、孔深、孔径、垂直度等。
2.5钢筋笼制安
钢筋笼的体积较大,为便于施工,普遍采取分段制作、统一拼接的方法。钢筋笼制作应由专业人员完成,保证操作的规范性以及最终产品质量的可靠性,例如尺寸精度、焊接质量等均要满足要求。钢筋笼成型且通过质量检验后,将其安装至孔内,此过程中应严格控制垂直度,对准孔位后再缓慢向下放置,且不可出现钢筋笼与孔壁碰撞的情况,否则易加剧钢筋笼的变形。钢筋笼下放到位后,对上端和护筒采取焊接处理措施,以构成完整的整体,消除混凝土上升所产生的顶托力,以免出现钢筋笼上浮的情况。在本项目中,提前将各分段钢筋笼制作成型,用汽车吊吊装入孔,逐段焊接。
2.6水下混凝土浇筑
料斗安装到位后,应在底口处涂抹适量黄油并设置薄膜,随后再通过塞子封堵出料口,保证其具有严密性。由罐车将混凝土运抵现场,待料斗混凝土装满后,取出预先设置的料斗塞子。随着料斗混凝土的持续下落,罐车视实际情况及时投放料,在灌注施工期间需避免料斗漏空现象。按上述方法连续灌注施工,原则上中途不可停顿,同时应严格控制导管埋置深度,使其稳定在 2~6m。施工期间应密切关注桩孔混凝土的实际情况,并以此为依据合理调整导管的埋深。若因特殊情况导致灌注施工中断时,需每隔 15min 串动1 次导管,以达到翻浆的效果。拆管前做全面的检查,根据导管长度展开计算,确定合适的导管埋深控制标准,再进一步确定拆除导管的长度,避免施工期间发生导管悬空现象。随着灌注施工的逐步推进,到达桩顶处时需要反复起落导管,通过此举提高混凝土的密实度。
结束语
钻孔灌注桩施工技术被广泛应用于桥梁建设中,为充分发挥出钻孔灌注桩的应用优势,工作人员需高度重视钻孔灌注桩的质量问题,视实际施工条件合理应用施工技术,加强质量控制,采取预防措施,以免出现孔壁坍塌、断桩等异常现象。若存在质量问题,则需及时查明成因,做针对性的处理,减小不良影响,尽快恢复至正常施工状态。
参考文献
[1]杨海巍.钻孔灌注桩基础施工技术在桥梁工程中的应用[J].科学技术创新,2019(20):99-100.
[2]朱军.钻孔灌注桩基础施工技术在桥梁工程中的应用[J].工程建设与设计,2019(02):90-91.
[3]李蒙.钻孔灌注桩基础施工技术在市政桥梁工程中的应用[J].工程建设与设计,2018(12):123-124.
[4]张彪.试析钻孔灌注桩基础施工技术在桥梁工程中的应用[J].科技与创新,2014(20):63.
