关于防渗漏现浇型止水节施工应用的探讨

发表时间:2021/7/20   来源:《工程管理前沿》2021年8期   作者:阳飞宇、唐川川、王旭暄、钟鸣智、林才运
[导读] 随着我国城市的发展,人们对建筑工程的质量提出了更高的要求
        阳飞宇、唐川川、王旭暄、钟鸣智、林才运
        中国建筑第二工程局有限公司  海南三亚  572099

        摘要:随着我国城市的发展,人们对建筑工程的质量提出了更高的要求,而排水管道渗漏问题一直影响着居民的生活,虽然采取了相应的解决措施但并没有彻底进行解决,建筑工程防水作业也一直是建筑工程的一大难题。但防渗漏现浇型止水节的出现,提高了建筑工程的防水效果,解决了传统建筑工程的痛点。鉴于此,本文对防渗漏现浇型止水节施工的应用进行探讨,希望能为我国建筑行业未来的发展提供一些参考。
        关键词:防渗漏;现浇型;止水节施工

        0引言
        随着我国城市化进程的不断加深,建筑行业也得到了较大的发展,人们对建筑物的质量也提出了更高的要求。传统建筑排水管道的渗漏问题一直影响着住户的生活质量,而这一问题是我国传统建筑工程所存在的通病,虽然采取了相应的解决措施但并没有彻底进行解决。这一问题也是我国建筑工程在进行防水作业时管根防渗漏处理的一大难题,我国许多工程在竣工后,卫生间排水管堵塞现象十分普遍,这也是我国建筑住户重点投诉的问题,而后期对排水管道进行维护的难度较大,也很难取得理想的效果。因此要想解决建筑排水管道的渗漏问题,就需要不断提高我国建筑工程的质量和品质。
        1防渗漏现浇型止水节施工工艺原理
        为了减少我国建筑工程建筑物的管道渗漏情况,就需要对原有的施工工艺进行优化,防渗漏现浇型止水节可以有效的提高排水管道的防水性,并提高建筑工程的质量。该项工艺主要采用托盘在下,止水圈在上的结构,同时止水圈周围布满凹凸,这可以增加与混凝土的接触面积,从而获得更好的防水效果,同时在管道底部留有承插口保证水流可以顺利的流入下部管道。该项工艺采用一次性浇筑成型,止水节上下都留有管道承插口,在使用时管道可以直接安装不需要再进行补修。正因为该项工艺不用封堵立管口,避免了二次浇筑所造成的裂缝,提高了混凝土的防水性。该项工艺的原理如图1所示。

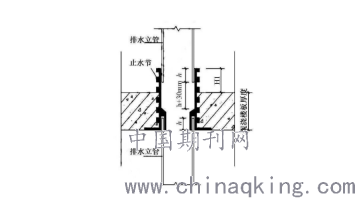

图1工艺原理
        2防渗漏现浇型止水节的特点
        在建筑工程施工过程中,使用现浇型止水节无需对管洞进行封堵,这提高了管洞处的防水性,降低了管道漏的风险。防渗漏型止水节在安装后水管接头处留有安装孔,水管可直接进行安装,在安装完成后外壁设有一层止水圈,可以保证安装的水管不会发生漏水。在止水节安装前需要提前预埋套管,套管上下都有承插口以及固定水管的支座,并且预埋件采用垂直的连接方式,这便于水管进行连接。此外,止水节的外壁有凹凸沟槽,这可以增加与混凝土的接触面积,同时粗糙的表面也使预埋件与混凝土之间更加紧密。这种结构只需要进行一次浇筑就可以达到预期的防水效果,也减少了混凝土开裂的风险。在进行安装时只需要将止水节的固定支座安装在模板预留的孔洞上即可,这种安装方式较为简单。
        3防渗漏现浇型止水节的应用要点
        止水节的应用要点主要有以下几点:
        (1)需要根据建筑工程的实际需求,选择适合尺寸的止水节。如建筑物的楼板过厚,则需要进行单独定制,以满足工程的实际需求。在止水节进场时,需要用测量工具对止水节的管壁厚度进行测量,保证工程管道能够准确地安装到止水节上,才可以将止水节验收入库。
        (2)将验收合格的止水节的一端用胶带进行封口,但需要注意的是,胶带不能沾到止水节的凹凸处,否则在使用时会影响预埋件与混凝土的接触面积而影响止水节的防水效果。在存放库房前需要对胶带的封口位置进行检查,当合格后才可以存入。
        (3)在建筑工程模板安装完成后,需要技术人员对模板进行验收,同时对预留孔的高度和尺寸进行检查,为后续的防水工作做好充足准备,只有当全部指标符合要求后才可以进行后续的施工作业。
        (4)模板验收合格后,就需要对建筑的排水管道进行定位,在测量过程中应保证管线的测量精度,可以使用油漆或其他标记方式在模板上进行标出。
        (5)排水管道定位好后就可以将止水节安放到规划的点位上,并用铁钉通过止水节底部的安装孔固定到模板上,固定时要保证止水节不会发生松动,否则会影响后续的施工作业。
        (6)当建筑工程梁板钢筋绑扎完成后,就需要再次对止水节的位置和固定程度进行检查,如果发现问题就需要及时进行整改,当上述施工全部自检合格后,在交由监理部门进行验收,当检验合格后则进行后续的施工作业。
        (7)在进行混凝土浇筑时,需要施工人员对止水节采取一定的保护措施,同时及时对止水节的状态进行检查,一旦发现变形应及时进行恢复,如果发现止水节的封口出现破损应及时清理内部的混凝土,否则当混凝土凝固后将无法进行清理。
        (8)当混凝土凝固后,就需要进行排水管道的安装,在安装前需要先进行试插,并在合适的位置划出标记,管道在锯断后应保证管口平直。在实际安装时先在承插口涂抹胶水,然后在管口处涂抹胶水,当胶水涂抹完成后缓慢的插入之间的标记处,并适度旋转,一般旋转角度不大于1/3圈,安装完成后,将接口处挤出的胶水擦拭干净。
        (9)当排水管道安装完成后,就需要进行闭水试验,首先需要将建筑物内的卫生打扫干净。并临时堵住房间内的下水孔,防止水从下水孔中流出。最后将做好防水层的房间,如卫生间、厨房等地方注满水,经过24小时的静置后,检测楼板和管道周围的渗漏情况,如果发现渗漏情况则表明施工质量不合格。
        4止水节施工质量控制
        止水节的施工质量直接影响着排水管道的安装,为了保证施工质量就需要对其施工过程中常见的质量问题进行控制。因此本文从以下几点对止水节的施工质量进行控制。一是在止水节施工过程中,预埋件的上下部分垂直度经常会出现超标的现象。因此在施工时就要保证垂线定位的准确性,施工人员首先应该确定止水节的下层中心点,并以此为中心做垂线,从而找到止水节的上层中心点;二是在固定止水节时,钢钉的钉入点应为止水节上层的中心位置,这可以避免在后续施工过程中,止水节的位置出现偏差;三是定位的准确性对于止水节的施工质量有着重要影响,因此在进行固定时应保证止水节不会出现松动,同时要使用胶带将止水节的接口处进行封闭。在进行安装时,应保证预埋件与模板进行充分接触,当混凝土浇筑完成后,需要及时对预埋件的内部进行清理,以免混凝土凝固而无法进行清理。在施工完成后,要对止水节的施工质量进行验收,只有满足工程的实际需求后,才能继续后续的施工作业。
        5结余
        在我国建筑工程中,传统建筑排水管道的渗漏问题一直影响着住户的生活质量,而这一问题是我国传统建筑工程所存在的通病,虽然采取了相应的解决措施但并没有彻底进行解决。随着我国建筑行业标准的不断提高,建筑企业必须要不断提高自身的施工技术水平。而防渗漏现浇型止水节可以有效地提高建筑的防水效果,对于我国建筑工程的社会效益和经济效益的提升具有重要作用,在未来将会有更加广阔的应用前景。
        [1]文天英. 基于建筑防渗漏施工的新技术及新方法的研究[J]. 智能城市, 2019, 005(022):P.167-168.
        [2]李欣. 现浇混凝土渠道衬砌施工技术要点[J]. 商品与质量, 2020, 000(003):140.
        [3]张章. 防水防渗漏施工技术在变电站建筑工程中的应用探究[J]. 低碳世界, 2020, v.10;No.203(05):45-46.
